电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隐蔽验收规范样本

隐蔽验收规范样本_第1页
1/26
隐蔽验收规范样本_第2页
2/26
隐蔽验收规范样本_第3页
3/26

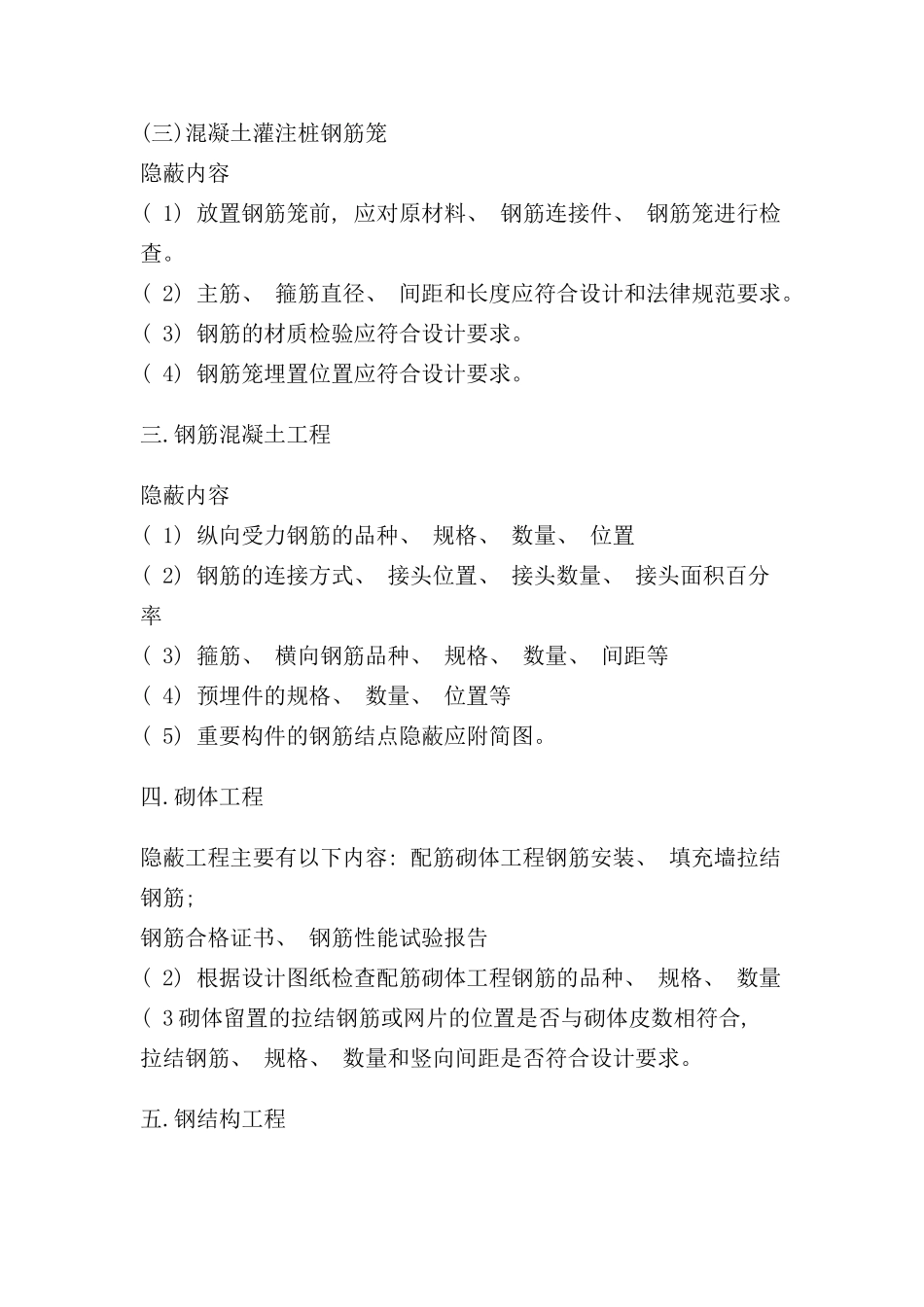

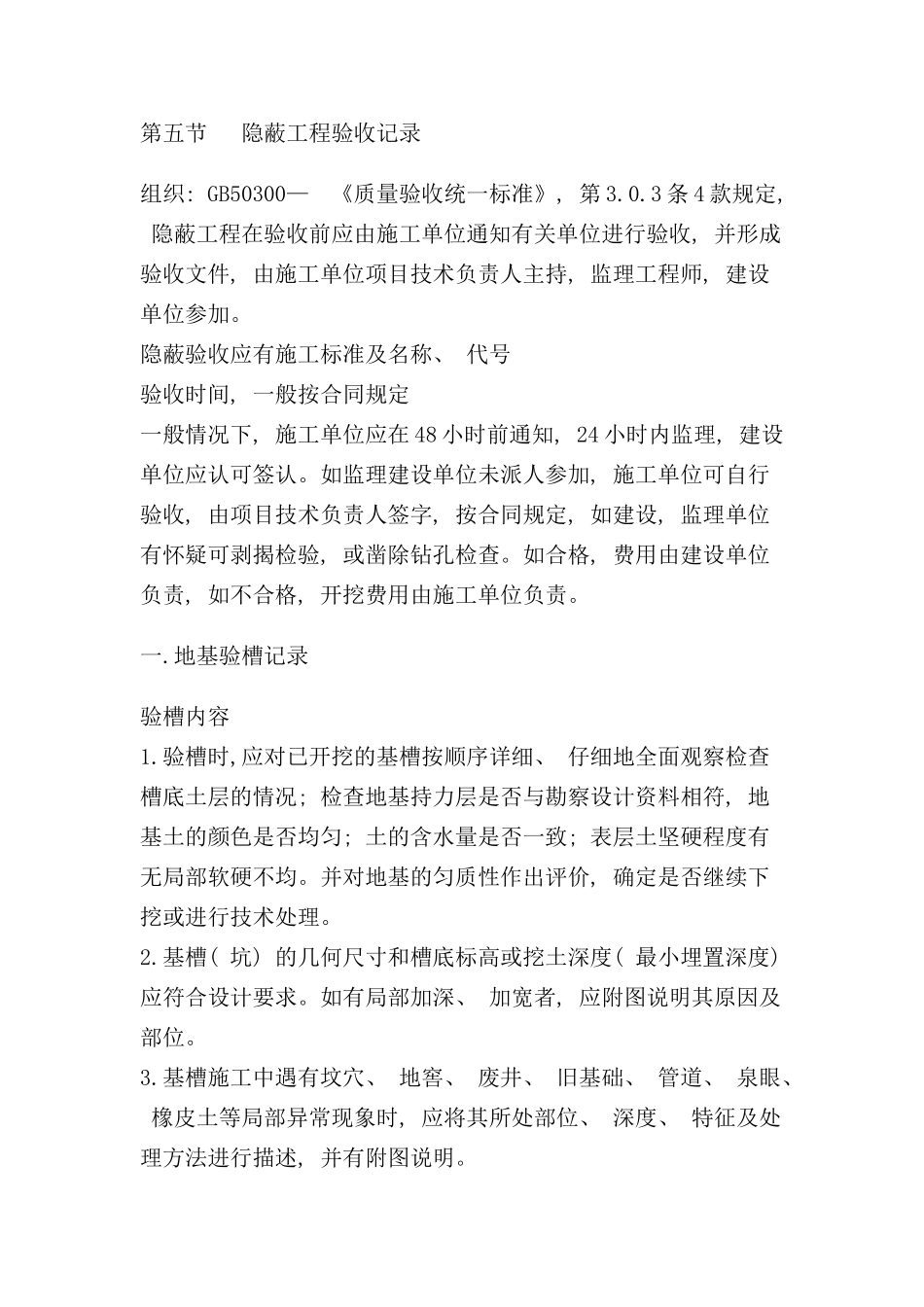

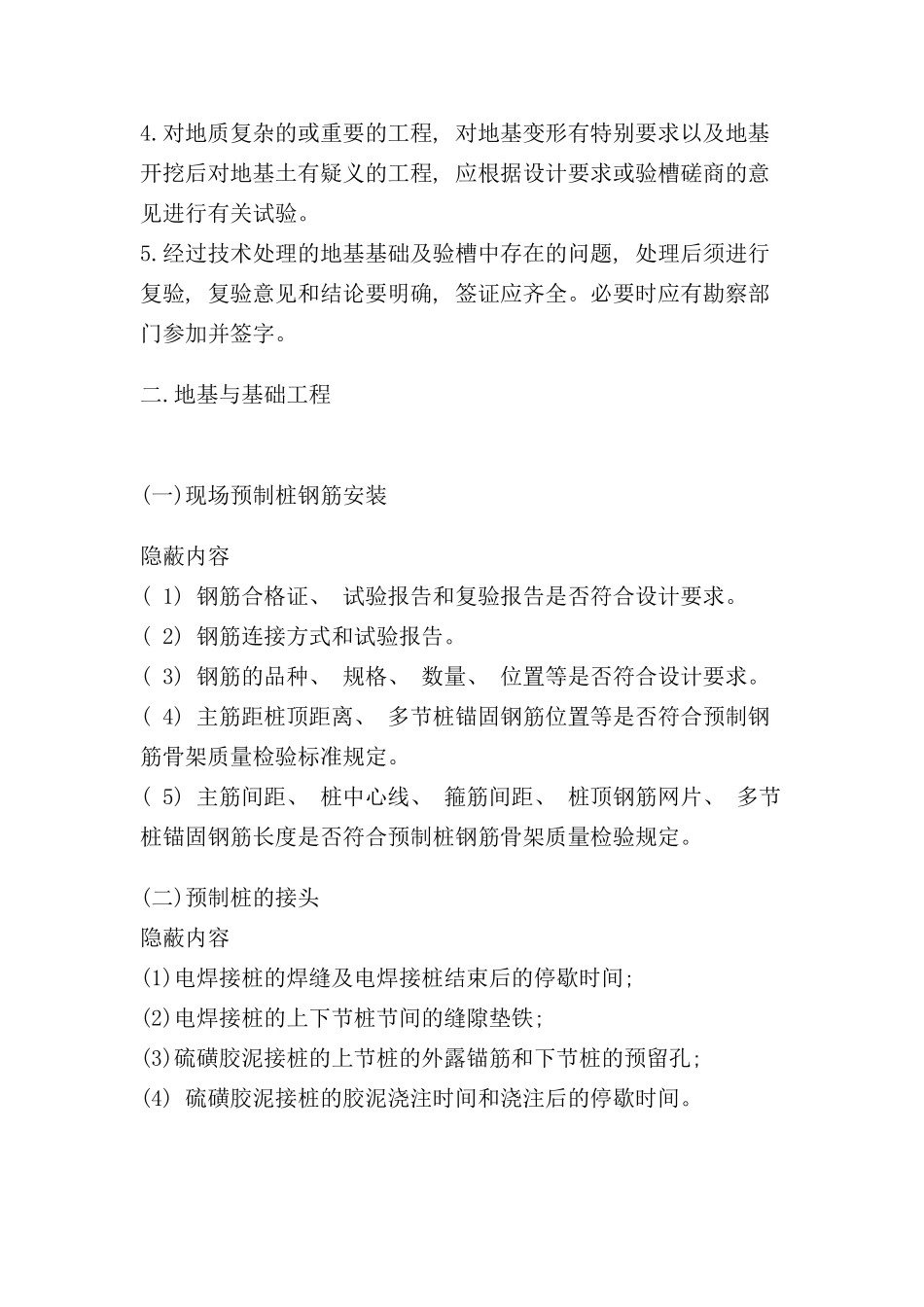

第五节 隐蔽工程验收记录组织: GB50300— 《质量验收统一标准》, 第 3.0.3 条 4 款规定, 隐蔽工程在验收前应由施工单位通知有关单位进行验收, 并形成验收文件, 由施工单位项目技术负责人主持, 监理工程师, 建设单位参加。隐蔽验收应有施工标准及名称、 代号验收时间, 一般按合同规定一般情况下, 施工单位应在 48 小时前通知, 24 小时内监理, 建设单位应认可签认。如监理建设单位未派人参加, 施工单位可自行验收, 由项目技术负责人签字, 按合同规定, 如建设, 监理单位有怀疑可剥揭检验, 或凿除钻孔检查。如合格, 费用由建设单位负责, 如不合格, 开挖费用由施工单位负责。一.地基验槽记录验槽内容1.验槽时,应对已开挖的基槽按顺序详细、 仔细地全面观察检查槽底土层的情况; 检查地基持力层是否与勘察设计资料相符, 地基土的颜色是否均匀; 土的含水量是否一致; 表层土坚硬程度有无局部软硬不均。并对地基的匀质性作出评价, 确定是否继续下挖或进行技术处理。2.基槽( 坑) 的几何尺寸和槽底标高或挖土深度( 最小埋置深度) 应符合设计要求。如有局部加深、 加宽者, 应附图说明其原因及部位。3.基槽施工中遇有坟穴、 地窖、 废井、 旧基础、 管道、 泉眼、 橡皮土等局部异常现象时, 应将其所处部位、 深度、 特征及处理方法进行描述, 并有附图说明。4.对地质复杂的或重要的工程, 对地基变形有特别要求以及地基开挖后对地基土有疑义的工程, 应根据设计要求或验槽磋商的意见进行有关试验。5.经过技术处理的地基基础及验槽中存在的问题, 处理后须进行复验, 复验意见和结论要明确, 签证应齐全。必要时应有勘察部门参加并签字。二.地基与基础工程(一)现场预制桩钢筋安装隐蔽内容( 1) 钢筋合格证、 试验报告和复验报告是否符合设计要求。( 2) 钢筋连接方式和试验报告。( 3) 钢筋的品种、 规格、 数量、 位置等是否符合设计要求。( 4) 主筋距桩顶距离、 多节桩锚固钢筋位置等是否符合预制钢筋骨架质量检验标准规定。( 5) 主筋间距、 桩中心线、 箍筋间距、 桩顶钢筋网片、 多节桩锚固钢筋长度是否符合预制桩钢筋骨架质量检验规定。(二)预制桩的接头隐蔽内容(1)电焊接桩的焊缝及电焊接桩结束后的停歇时间; (2)电焊接桩的上下节桩节间的缝隙垫铁; (3)硫磺胶泥接桩的上节桩的外露锚筋和下节桩的预留孔; (4) 硫磺胶泥接桩的胶泥浇注时间和浇注后的停歇时间。(三)混凝土灌注桩钢筋笼...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隐蔽验收规范样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
