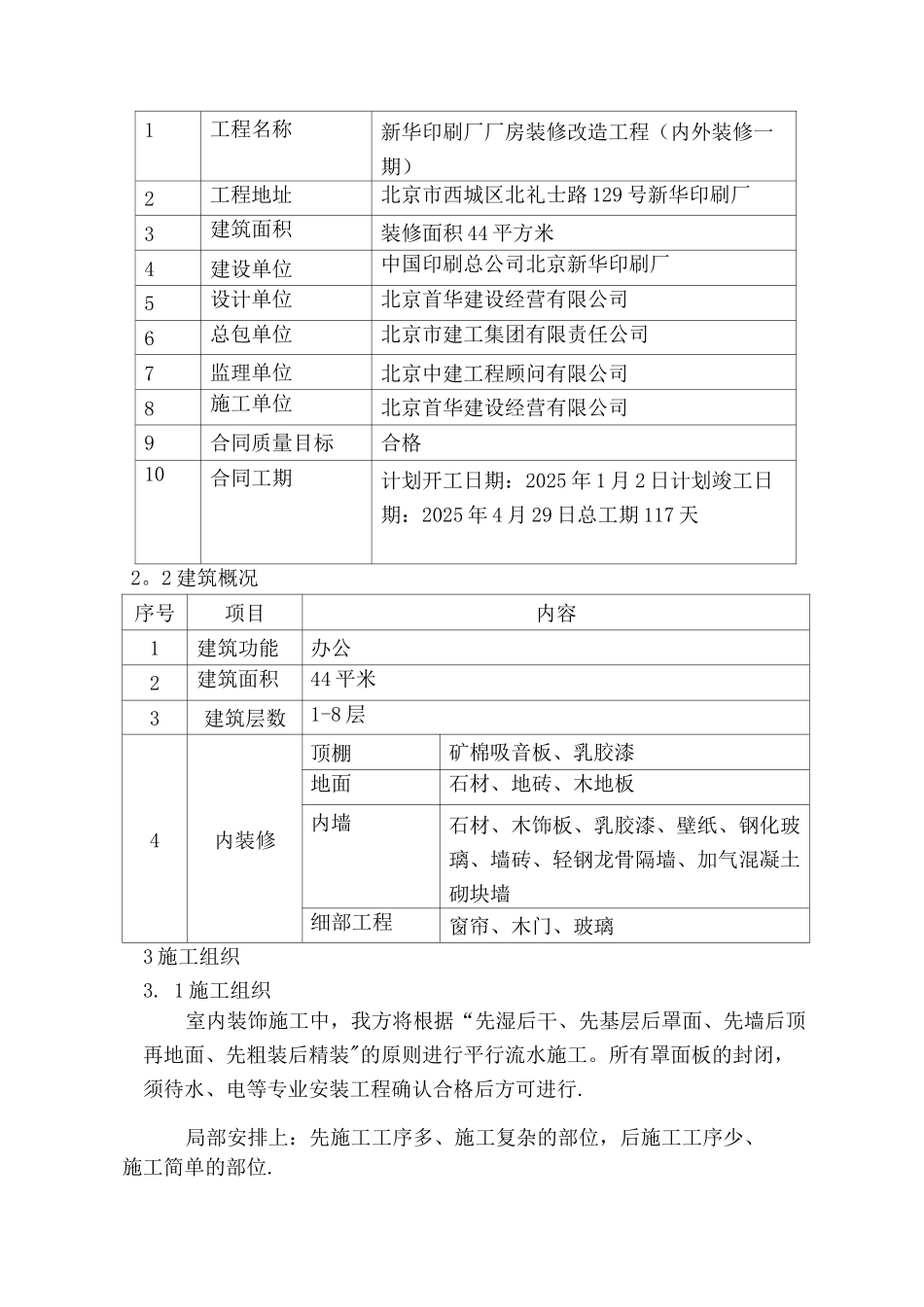

1工程名称新华印刷厂厂房装修改造工程(内外装修一期)2工程地址北京市西城区北礼士路 129 号新华印刷厂3建筑面积装修面积 44 平方米4建设单位中国印刷总公司北京新华印刷厂5设计单位北京首华建设经营有限公司6总包单位北京市建工集团有限责任公司7监理单位北京中建工程顾问有限公司8施工单位北京首华建设经营有限公司9合同质量目标合格10合同工期计划开工日期:2025 年 1 月 2 日计划竣工日期:2025 年 4 月 29 日总工期 117 天2
2 建筑概况序号项目内容1建筑功能办公2建筑面积44 平米3建筑层数1-8 层4内装修顶棚矿棉吸音板、乳胶漆地面石材、地砖、木地板内墙石材、木饰板、乳胶漆、壁纸、钢化玻璃、墙砖、轻钢龙骨隔墙、加气混凝土砌块墙细部工程窗帘、木门、玻璃3 施工组织3
1 施工组织室内装饰施工中,我方将根据“先湿后干、先基层后罩面、先墙后顶再地面、先粗装后精装"的原则进行平行流水施工
所有罩面板的封闭,须待水、电等专业安装工程确认合格后方可进行
局部安排上:先施工工序多、施工复杂的部位,后施工工序少、施工简单的部位
吊顶部分:从专业角度划分,先专业管线的安装,后吊顶骨架,最后饰面板的安装
墙面部分:先墙体基层,后饰面层的施工

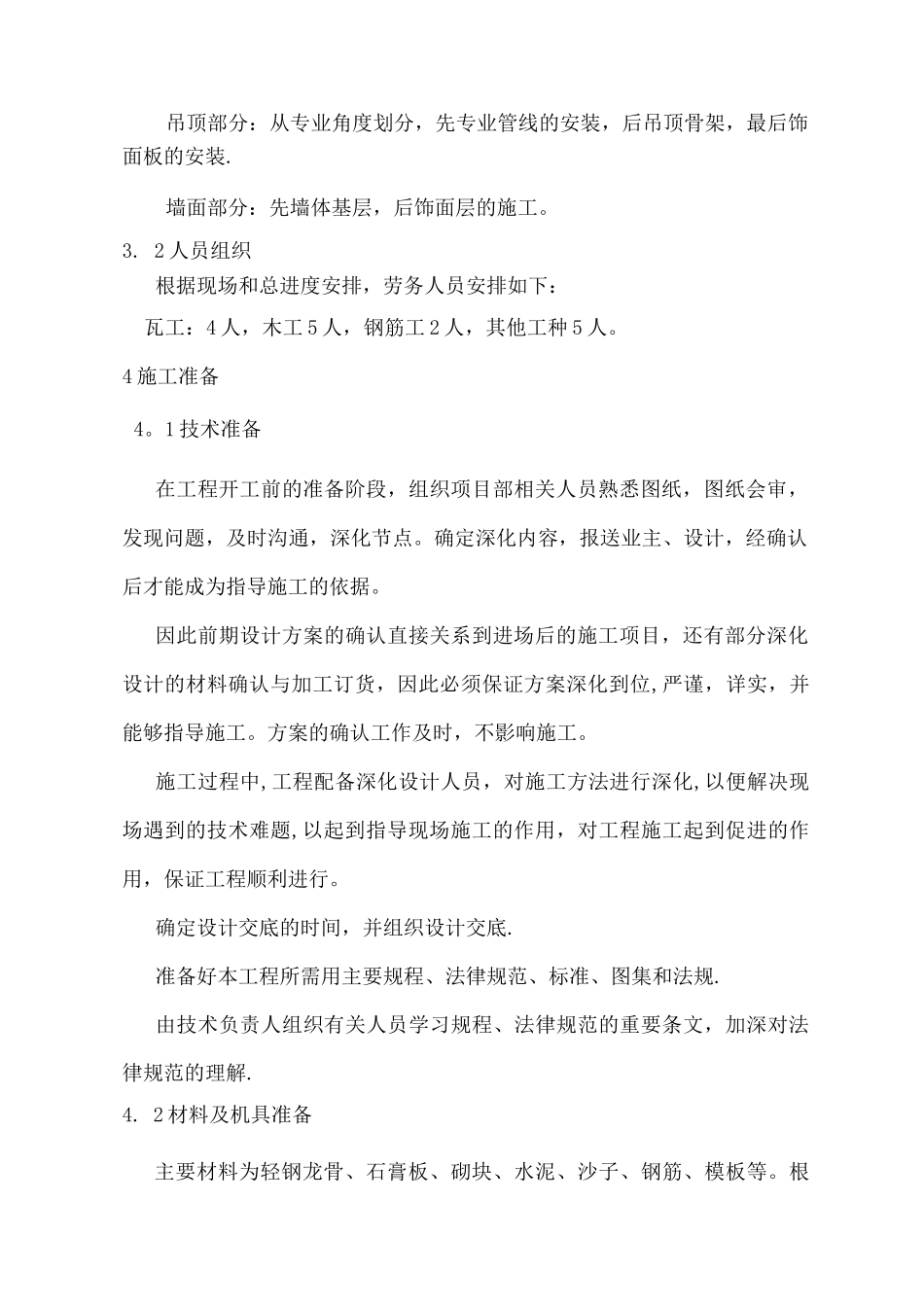

2 人员组织根据现场和总进度安排,劳务人员安排如下:瓦工:4 人,木工 5 人,钢筋工 2 人,其他工种 5 人
4 施工准备4
1 技术准备在工程开工前的准备阶段,组织项目部相关人员熟悉图纸,图纸会审,发现问题,及时沟通,深化节点
确定深化内容,报送业主、设计,经确认后才能成为指导施工的依据
因此前期设计方案的确认直接关系到进场后的施工项目,还有部分深化设计的材料确认与加工订货,因此必须保证方案深化到位,严谨,详实,并能够指导施工
方案的确认工作及时,不影响施工
施工过程中,工程配备深化设计人员,对施工方法进行深化,以便解
