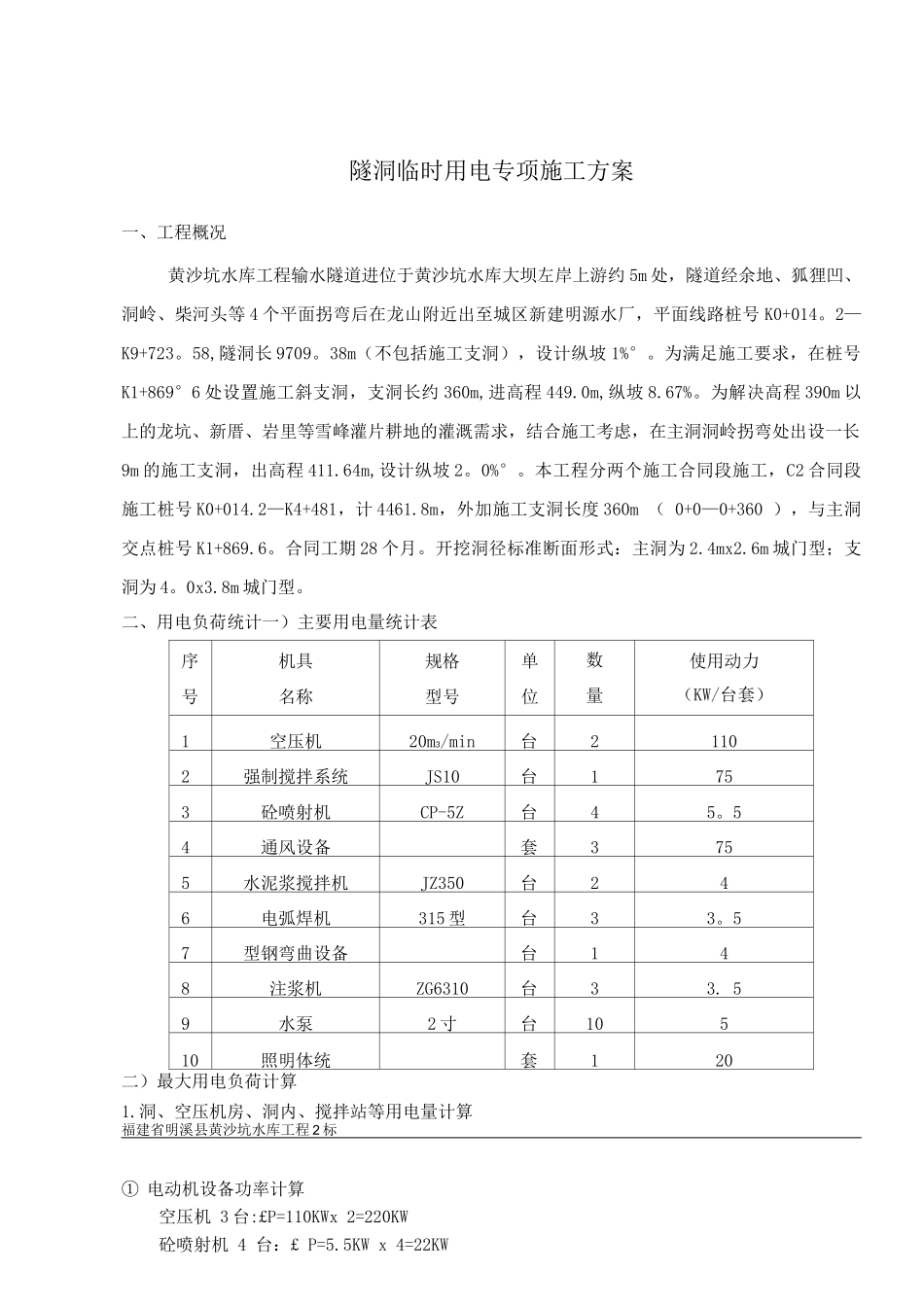

隧洞临时用电专项施工方案一、工程概况黄沙坑水库工程输水隧道进位于黄沙坑水库大坝左岸上游约 5m 处,隧道经余地、狐狸凹、洞岭、柴河头等 4 个平面拐弯后在龙山附近出至城区新建明源水厂,平面线路桩号 K0+014
2—K9+723
58,隧洞长 9709
38m(不包括施工支洞),设计纵坡 1%°
为满足施工要求,在桩号K1+869°6 处设置施工斜支洞,支洞长约 360m,进高程 449
0m,纵坡 8
为解决高程 390m 以上的龙坑、新厝、岩里等雪峰灌片耕地的灌溉需求,结合施工考虑,在主洞洞岭拐弯处出设一长9m 的施工支洞,出高程 411
64m,设计纵坡 2
本工程分两个施工合同段施工,C2 合同段施工桩号 K0+014
2—K4+481,计 4461
8m,外加施工支洞长度 360m ( 0+0—0+360 ),与主洞交点桩号 K1+869
合同工期 28 个月
开挖洞径标准断面形式:主洞为 2
6m 城门型;支洞为 4
8m 城门型
二、用电负荷统计一)主要用电量统计表序号机具名称规格型号单位数量使用动力(KW/台套)1空压机20m3/min台21102强制搅拌系统JS10台1753砼喷射机CP-5Z台45
54通风设备套3755水泥浆搅拌机JZ350台246电弧焊机315 型台33
57型钢弯曲设备台148注浆机ZG6310台33
59水泵2 寸台10510照明体统套120二)最大用电负荷计算1

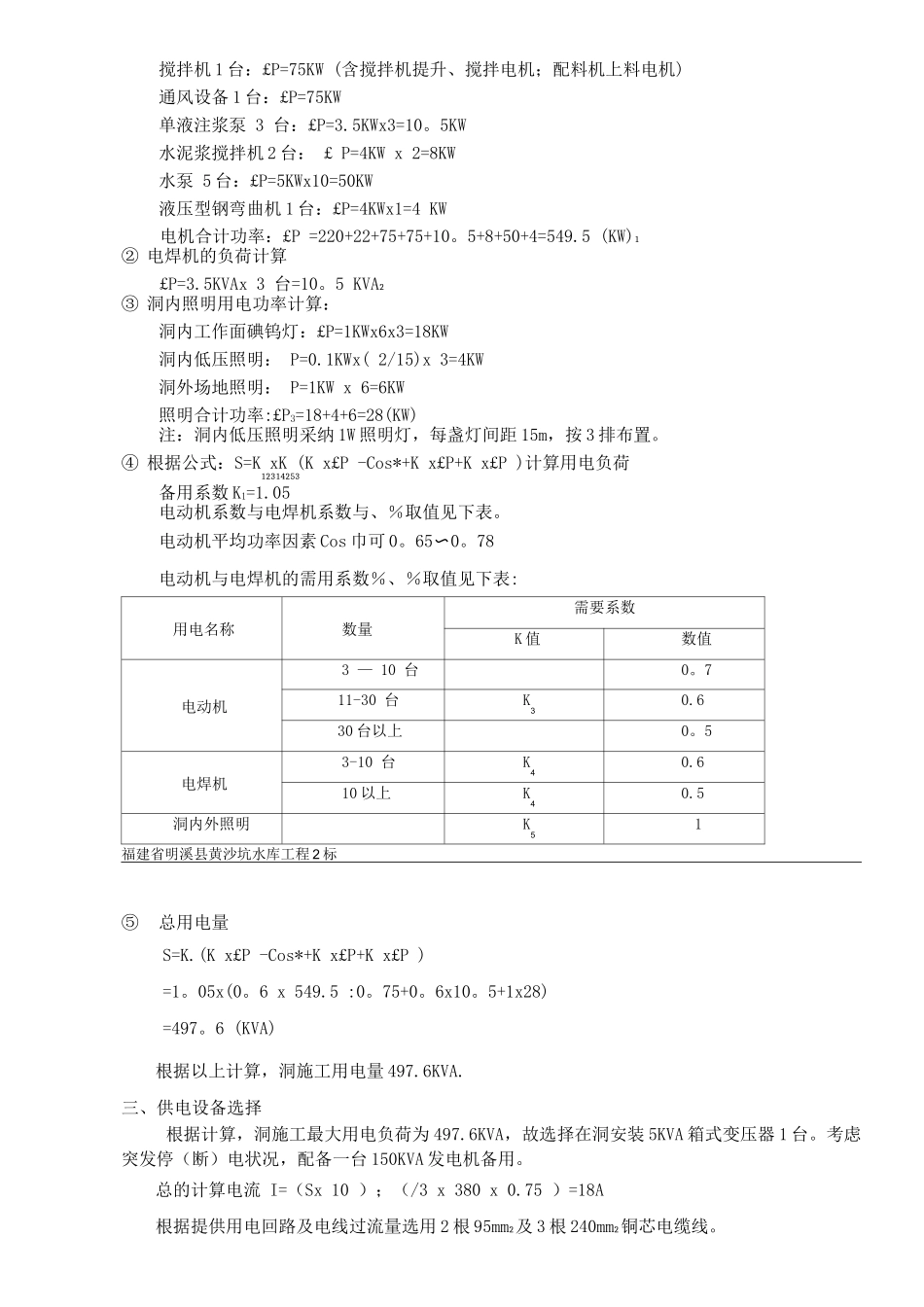

洞、空压机房、洞内、搅拌站等用电量计算福建省明溪县黄沙坑水库工程 2 标① 电动机设备功率计算空压机 3 台:£P=110KWx 2=220KW砼喷射机 4 台:£ P=5
5KW x 4=22KW搅拌机 1 台:£P=75KW (含搅拌机提升、搅拌电机;配料机上料电机)通风设备 1 台:£P=75KW单液注浆泵 3 台:£P=3
