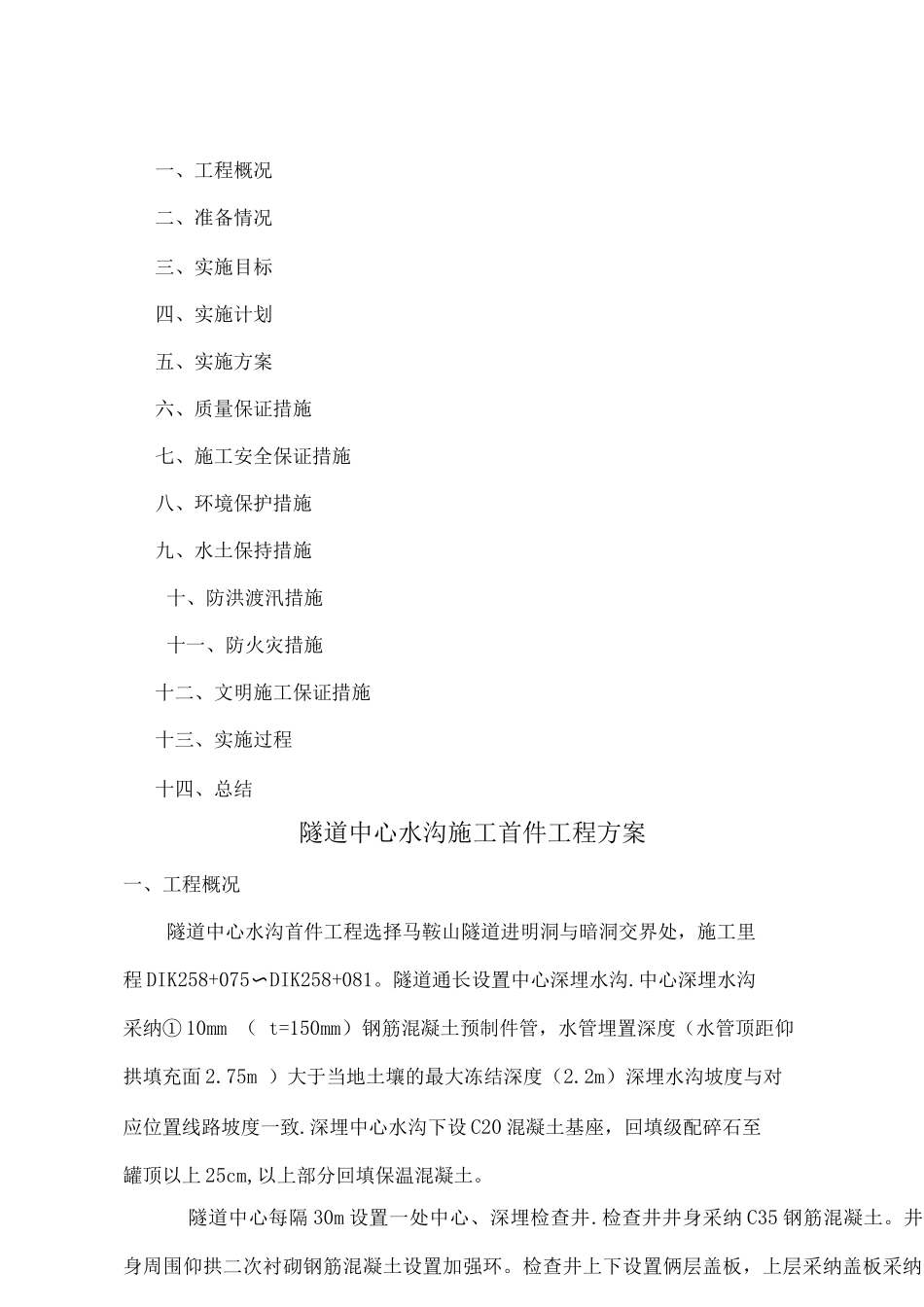

一、工程概况二、准备情况三、实施目标四、实施计划五、实施方案六、质量保证措施七、施工安全保证措施八、环境保护措施九、水土保持措施十、防洪渡汛措施十一、防火灾措施十二、文明施工保证措施十三、实施过程十四、总结隧道中心水沟施工首件工程方案一、工程概况隧道中心水沟首件工程选择马鞍山隧道进明洞与暗洞交界处,施工里程 DIK258+075〜DIK258+081
隧道通长设置中心深埋水沟
中心深埋水沟采纳① 10mm ( t=150mm)钢筋混凝土预制件管,水管埋置深度(水管顶距仰拱填充面 2
75m )大于当地土壤的最大冻结深度(2
2m)深埋水沟坡度与对应位置线路坡度一致
深埋中心水沟下设 C20 混凝土基座,回填级配碎石至罐顶以上 25cm,以上部分回填保温混凝土
隧道中心每隔 30m 设置一处中心、深埋检查井
检查井井身采纳 C35 钢筋混凝土
井身周围仰拱二次衬砌钢筋混凝土设置加强环
检查井上下设置俩层盖板,上层采纳盖板采纳10cm 厚钢筋混凝土盖板,盖板周围外贴 2cm 厚橡胶条密封
下层盖板采纳 5cm 厚侵油木盖板,盖板间放置聚氨酯保温材料

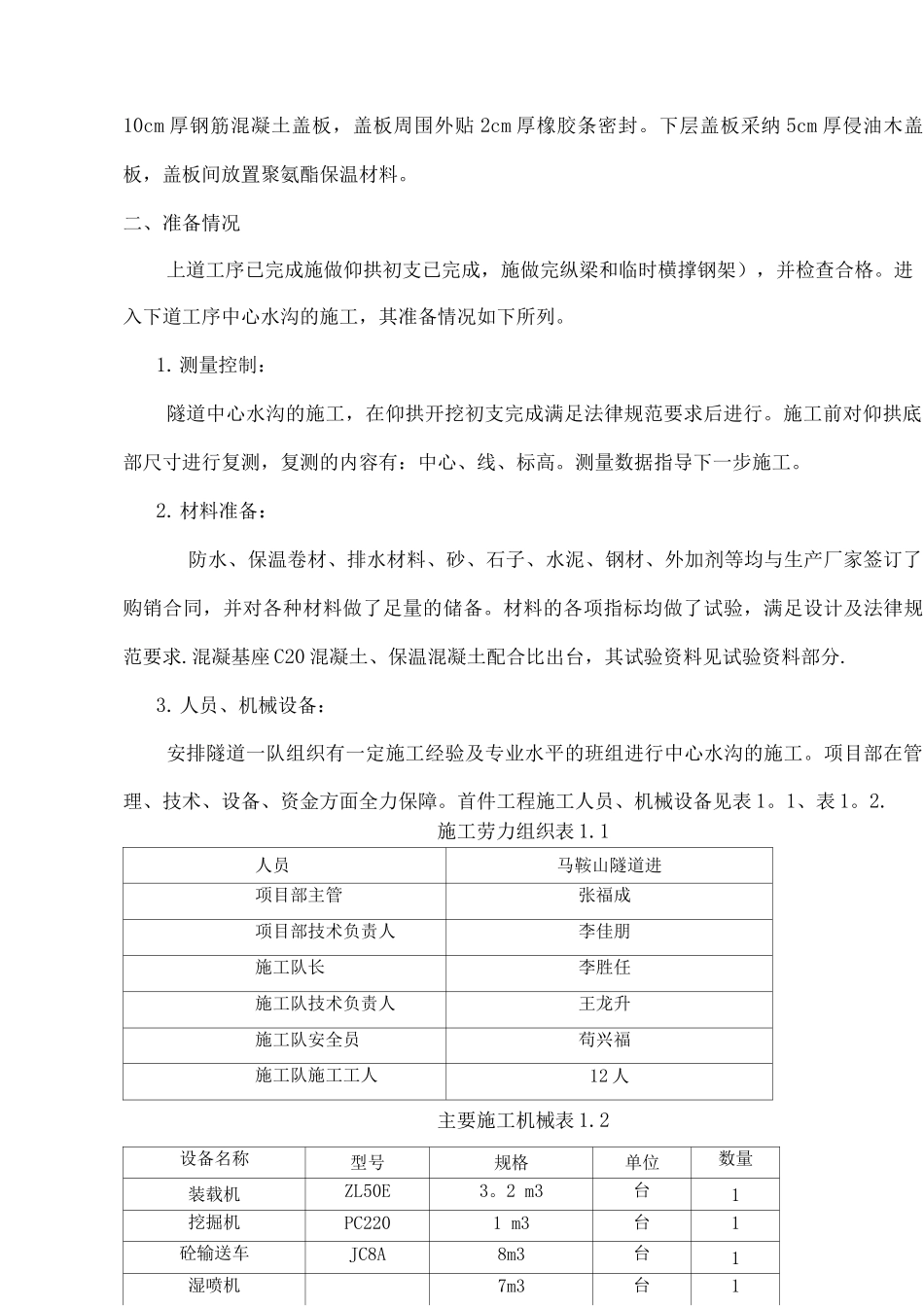

二、准备情况上道工序已完成施做仰拱初支已完成,施做完纵梁和临时横撑钢架),并检查合格
进入下道工序中心水沟的施工,其准备情况如下所列

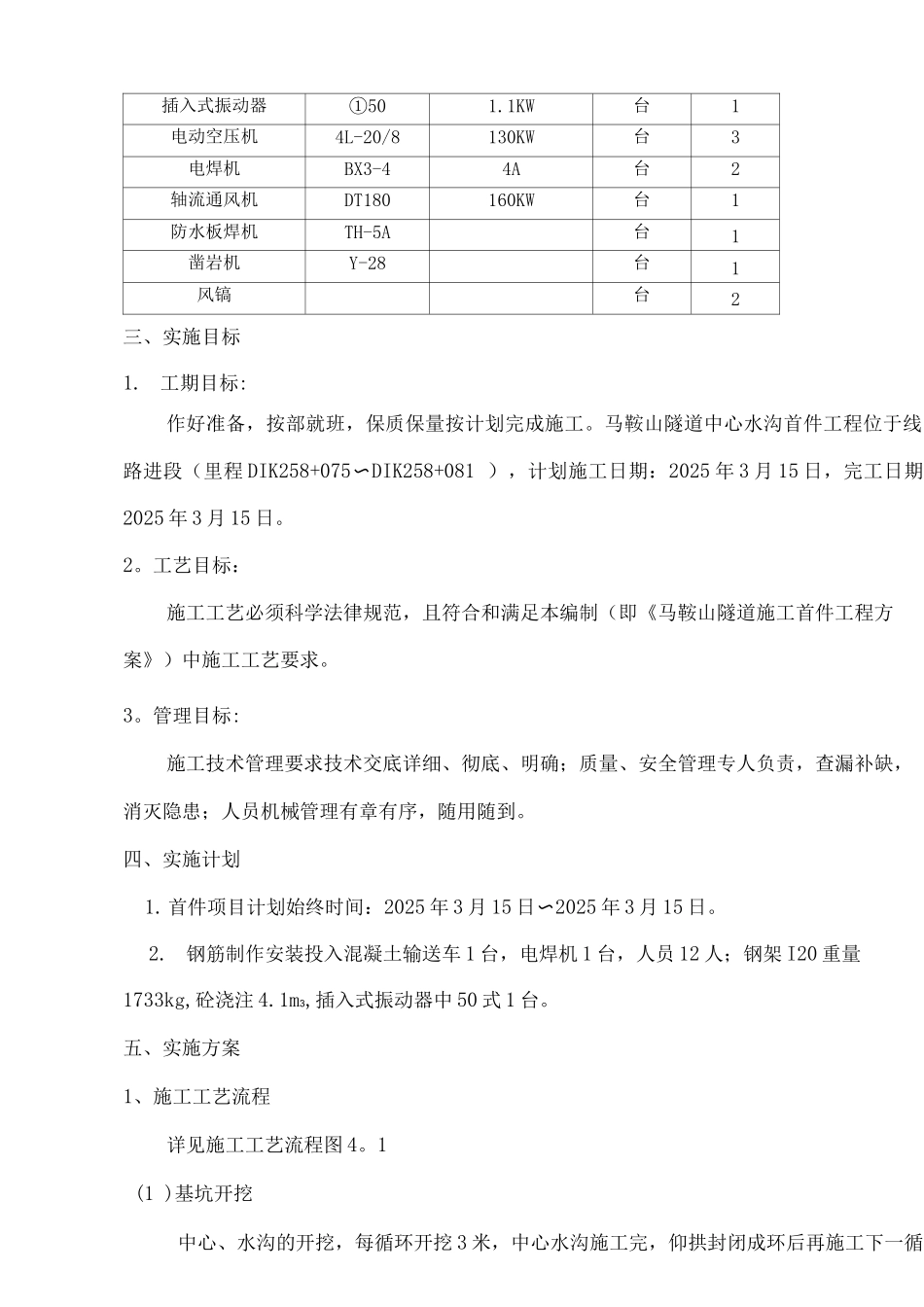

测量控制:隧道中心水沟的施工,在仰拱开挖初支完成满足法律规范要求后进行
施工前对仰拱底部尺寸进行复测,复测的内容有:中心、线、标高
测量数据指导下一步施工
材料准备:防水、保温卷材、排水材料、砂、石子、水泥、钢材、外加剂等均与生产厂家签订了购销合同,并对各种材料做了足量的储备
材料的各项指标均做了试验,满足设计及法律规范要求
混凝基座 C20 混凝土、保温混凝土配合比出台,其试验资料见试验资料部分
人员、机械设备:安排隧道一队组织有一定施工经验及专业水平的班组进行中心水沟的施工
