施工质量控制施工质量控制要以设计为依据、以施工技术指南为法律规范、以验收标准为目标,将质量控制贯穿于施工全过程
施工阶段是施工质量控制的关键
施工过程中,工序质量直接影响工程项目的整体质量
质量控制程序:1
制定质量控制计划2
选择质量控制点3
确定控制点的质量要求4
对控制点进行检测5
产生质量问题的原因分析及控制措施质量控制的一般做法:每道工序完成后,施工单位先进行自检,自检合格后报请监理工程师检查,经监理工程师检查确认合格后,方可进入下道工序
一、洞工程施工质量控制(一)质量控制目标隧道洞边、仰坡土石方开挖及防护工程施工应符合设计要求和环境保护、水利保持有关规定
(二)施工控制要点:1
边、仰坡应自上往下分层开挖,不得采纳洞室爆破,开挖后要及时进行防护
边、仰坡地质条件不良时开挖前要实行稳定加固措施
边、仰坡周围的排水沟、截水沟应在边、仰坡开挖前修建完成
洞施工前,应先检查边、仰坡以后的山坡稳定情况,清除悬石、处理危石
施工期间实施不间断监测和防护
隧道洞门及洞段衬砌应尽早施工以保证洞边、仰坡稳定
隧道洞门和缓冲结构的基础必须置于稳固的地基上
隧道洞门两侧的混凝土浇筑与背后回填应对称进行,不得对拱、墙衬砌产生偏压
二、洞身开挖质量控制(一)质量控制目标不欠挖,少超挖,表面平顺,无明显凹凸现象
允许超挖值(mm):III~IVV、VI拱部线性超挖101 510最大超挖152 515边墙线 性超挖101010仰拱、隧底线性超挖1 0最大超挖25隧道允许欠挖值:隧道开挖应严格控制欠挖,当围岩完整、石质坚硬时,允许岩石个别突出部分侵入衬砌

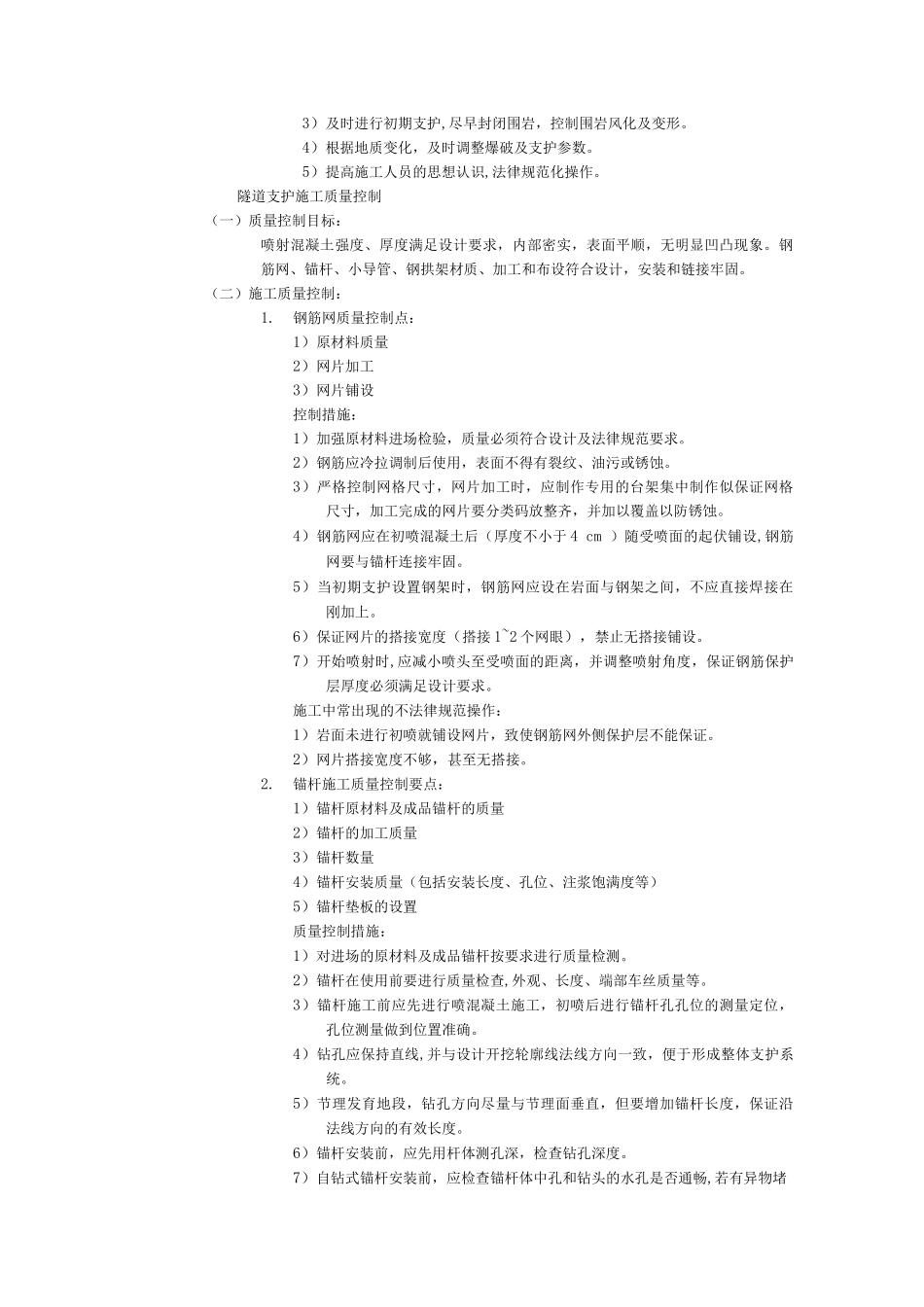

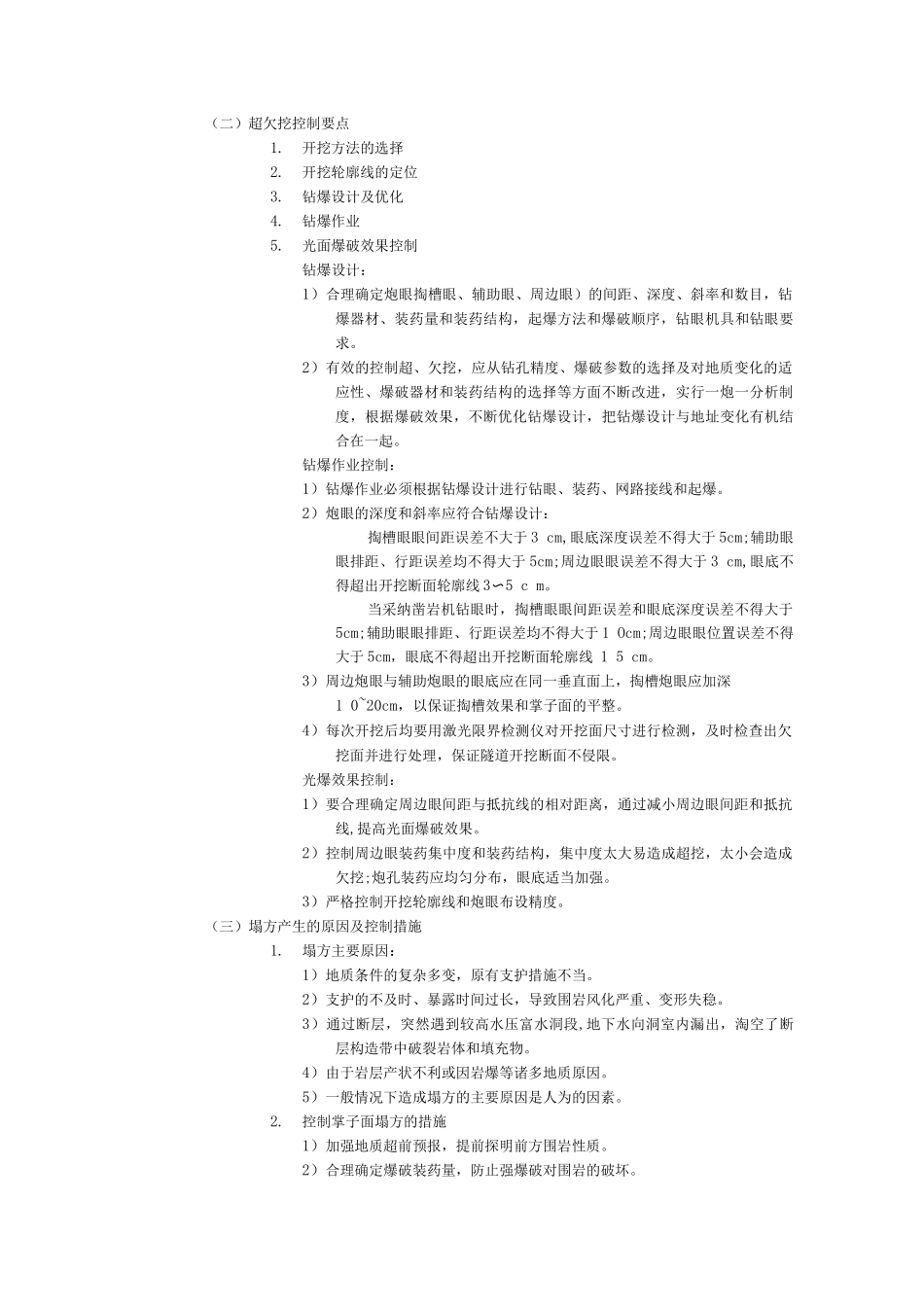

(二)超欠挖控制要点1
开挖方法的选择2
开挖轮廓线的定位3
钻爆设计及优化4
光面爆破效果控制钻爆设计:1)合理确定炮眼掏槽眼、辅助眼、周边眼)的间距、深度、斜率和数目,钻爆器材、装药量和装药结构,起爆
