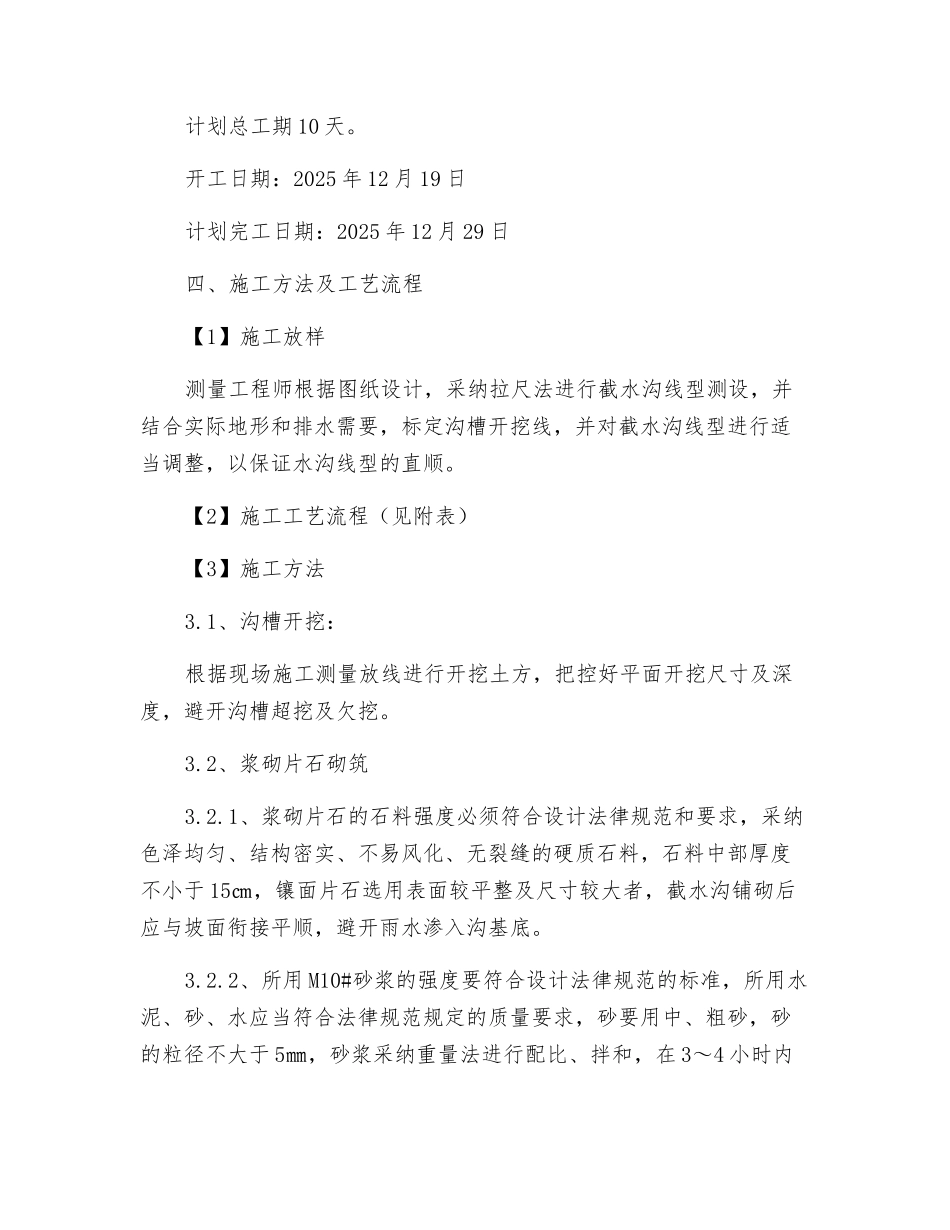

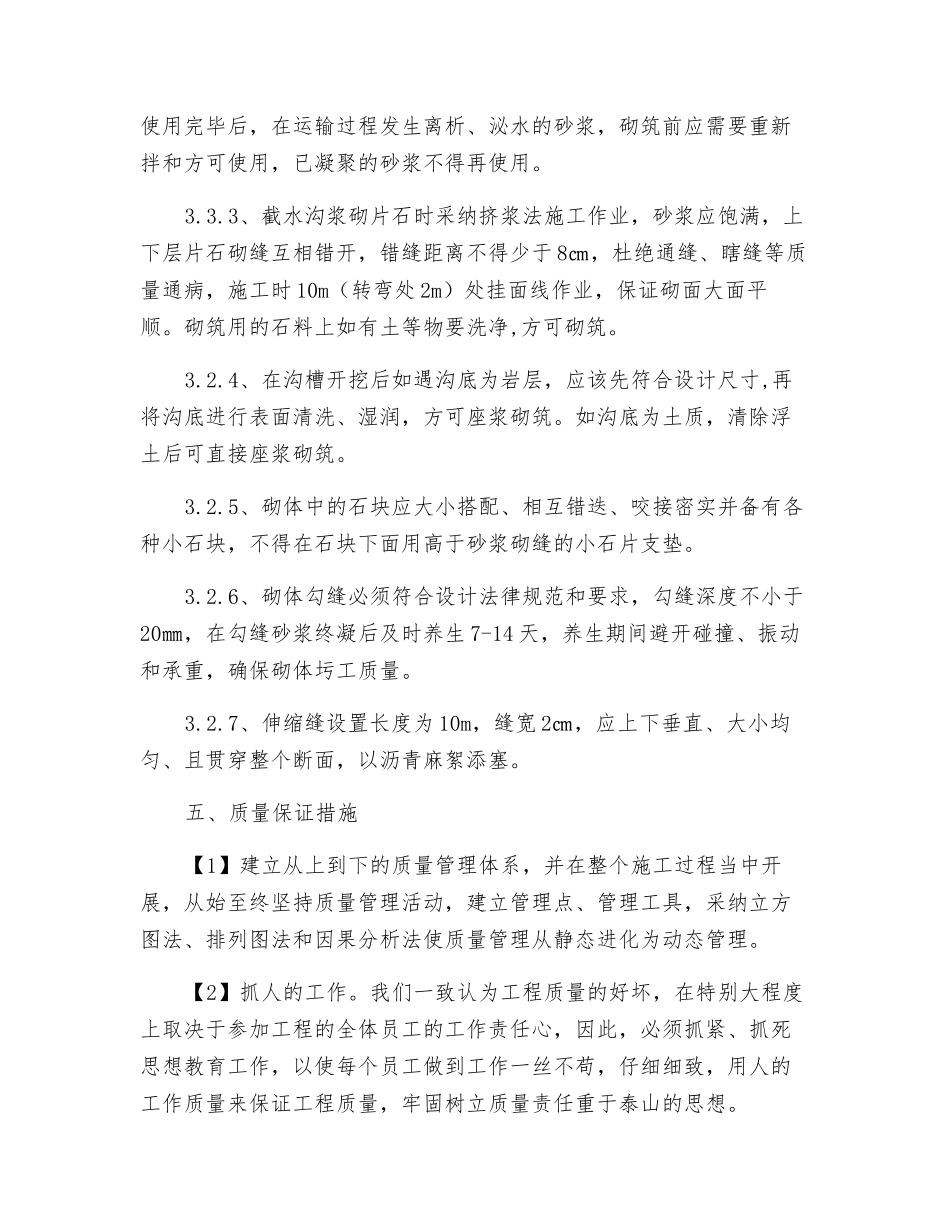

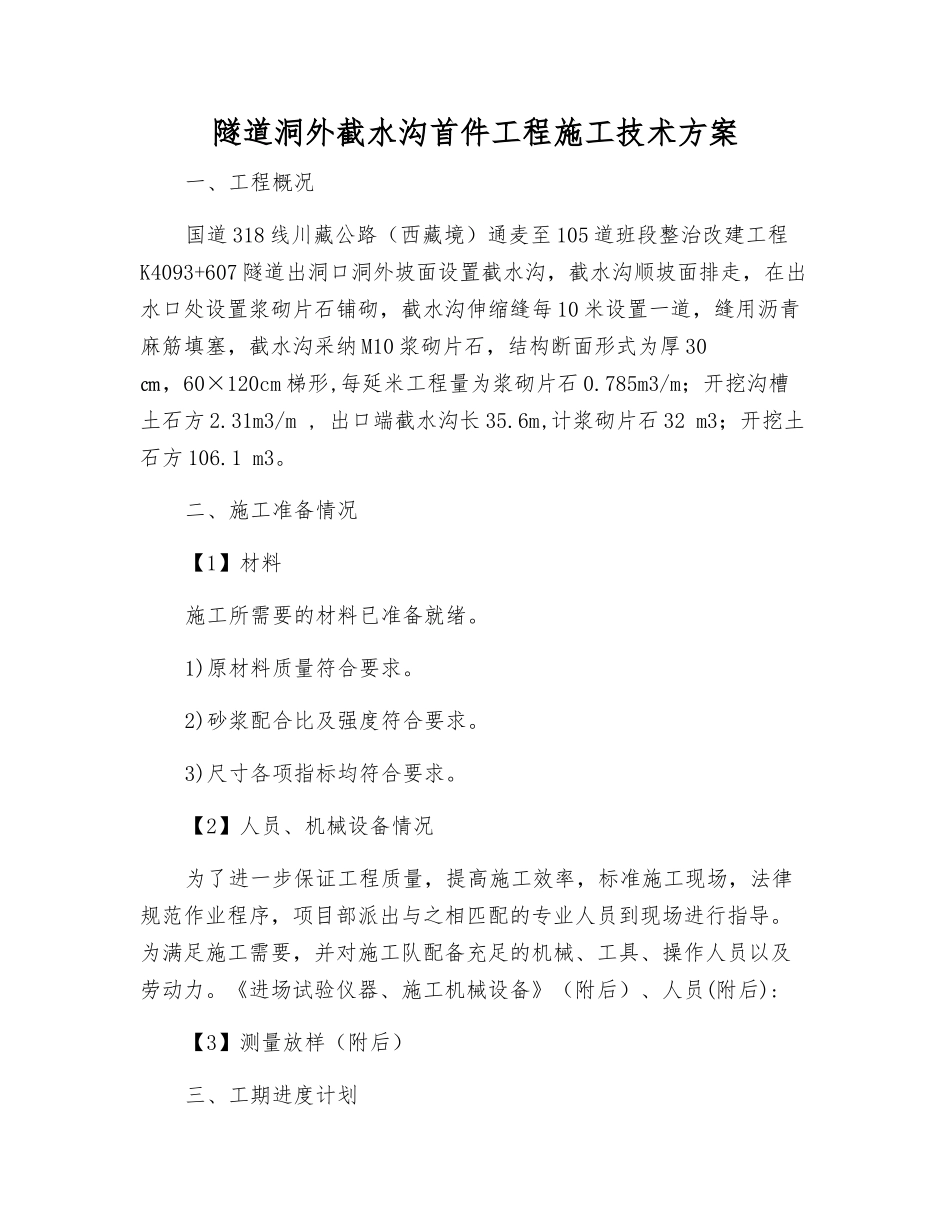

隧道洞外截水沟首件工程施工技术方案一、工程概况国道 318 线川藏公路(西藏境)通麦至 105 道班段整治改建工程K4093+607 隧道出洞口洞外坡面设置截水沟,截水沟顺坡面排走,在出水口处设置浆砌片石铺砌,截水沟伸缩缝每 10 米设置一道,缝用沥青麻筋填塞,截水沟采纳 M10 浆砌片石,结构断面形式为厚 30㎝,60×120cm 梯形,每延米工程量为浆砌片石 0.785m3/m;开挖沟槽土石方 2.31m3/m , 出口端截水沟长 35.6m,计浆砌片石 32 m3;开挖土石方 106.1 m3。二、施工准备情况【1】材料施工所需要的材料已准备就绪。1)原材料质量符合要求。2)砂浆配合比及强度符合要求。3)尺寸各项指标均符合要求。【2】人员、机械设备情况为了进一步保证工程质量,提高施工效率,标准施工现场,法律规范作业程序,项目部派出与之相匹配的专业人员到现场进行指导。为满足施工需要,并对施工队配备充足的机械、工具、操作人员以及劳动力。《进场试验仪器、施工机械设备》(附后)、人员(附后):【3】测量放样(附后)三、工期进度计划计划总工期 10 天。开工日期:2025 年 12 月 19 日计划完工日期:2025 年 12 月 29 日四、施工方法及工艺流程【1】施工放样测量工程师根据图纸设计,采纳拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺。【2】施工工艺流程(见附表)【3】施工方法3.1、沟槽开挖:根据现场施工测量放线进行开挖土方,把控好平面开挖尺寸及深度,避开沟槽超挖及欠挖。3.2、浆砌片石砌筑3.2.1、浆砌片石的石料强度必须符合设计法律规范和要求,采纳色泽均匀、结构密实、不易风化、无裂缝的硬质石料,石料中部厚度不小于 15㎝,镶面片石选用表面较平整及尺寸较大者,截水沟铺砌后应与坡面衔接平顺,避开雨水渗入沟基底。3.2.2、所用 M10#砂浆的强度要符合设计法律规范的标准,所用水泥、砂、水应当符合法律规范规定的质量要求,砂要用中、粗砂,砂的粒径不大于 5㎜,砂浆采纳重量法进行配比、拌和,在 3~4 小时内使用完毕后,在运输过程发生离析、泌水的砂浆,砌筑前应需要重新拌和方可使用,已凝聚的砂浆不得再使用。3.3.3、截水沟浆砌片石时采纳挤浆法施工作业,砂浆应饱满,上下层片石砌缝互相错开,错缝距离不得少于 8㎝,杜绝通缝、瞎缝等质量通病,施工时 10m(转弯处 2m)处挂面线作业,保证砌面大面平顺。砌筑用的石料上如有土等...
