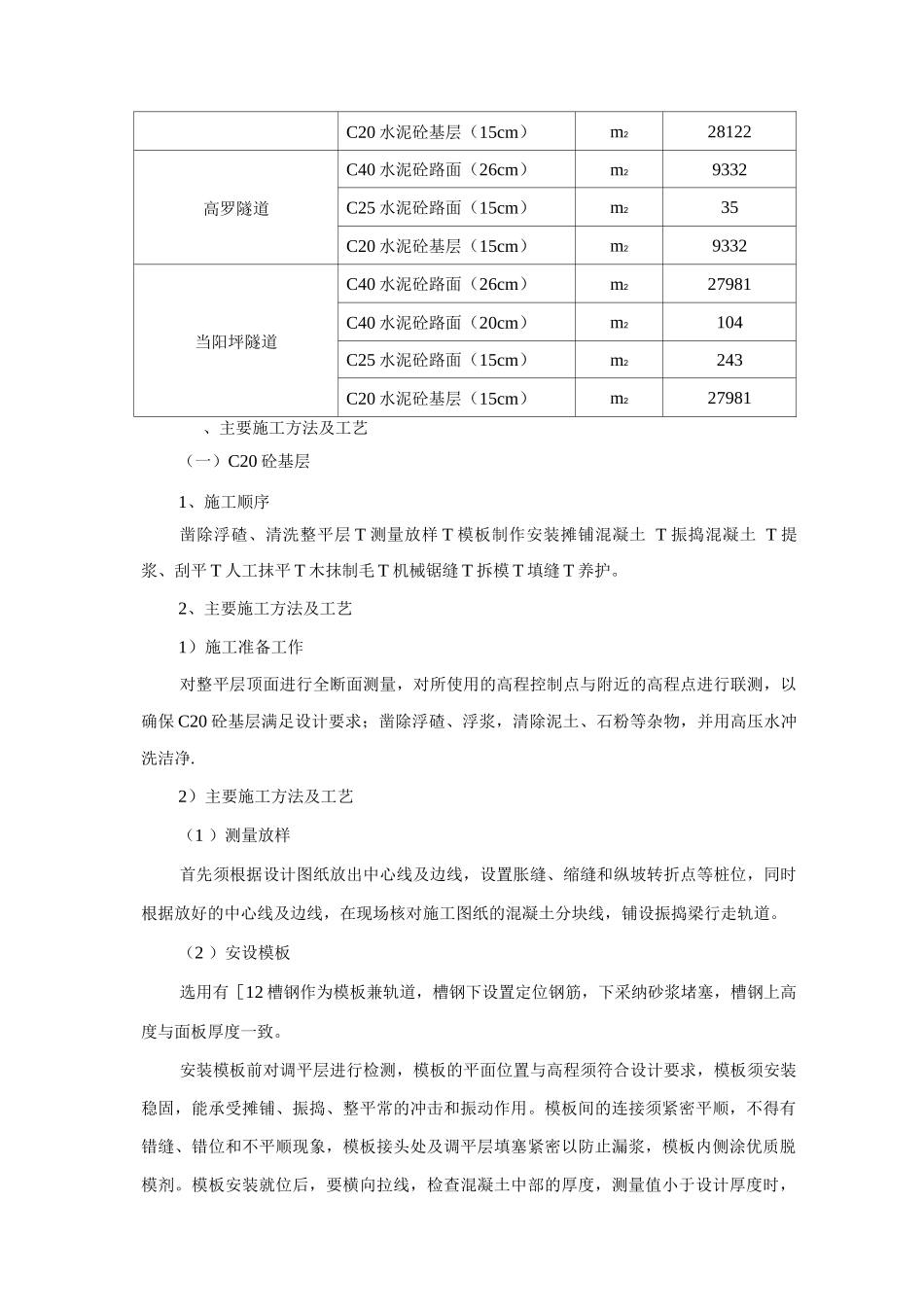

C20 水泥砼基层(15cm)m228122高罗隧道C40 水泥砼路面(26cm)m29332C25 水泥砼路面(15cm)m235C20 水泥砼基层(15cm)m29332当阳坪隧道C40 水泥砼路面(26cm)m227981C40 水泥砼路面(20cm)m2104C25 水泥砼路面(15cm)m2243C20 水泥砼基层(15cm)m227981、主要施工方法及工艺(一)C20 砼基层1、施工顺序凿除浮碴、清洗整平层 T 测量放样 T 模板制作安装摊铺混凝土 T 振捣混凝土 T 提浆、刮平 T 人工抹平 T 木抹制毛 T 机械锯缝 T 拆模 T 填缝 T 养护
2、主要施工方法及工艺1)施工准备工作对整平层顶面进行全断面测量,对所使用的高程控制点与附近的高程点进行联测,以确保 C20 砼基层满足设计要求;凿除浮碴、浮浆,清除泥土、石粉等杂物,并用高压水冲洗洁净
2)主要施工方法及工艺(1 )测量放样首先须根据设计图纸放出中心线及边线,设置胀缝、缩缝和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线,铺设振捣梁行走轨道
(2 )安设模板选用有[12 槽钢作为模板兼轨道,槽钢下设置定位钢筋,下采纳砂浆堵塞,槽钢上高度与面板厚度一致
安装模板前对调平层进行检测,模板的平面位置与高程须符合设计要求,模板须安装稳固,能承受摊铺、振捣、整平常的冲击和振动作用
模板间的连接须紧密平顺,不得有错缝、错位和不平顺现象,模板接头处及调平层填塞紧密以防止漏浆,模板内侧涂优质脱模剂
模板安装就位后,要横向拉线,检查混凝土中部的厚度,测量值小于设计厚度时,须将高出的调平层削平以保证混凝土基层的厚度

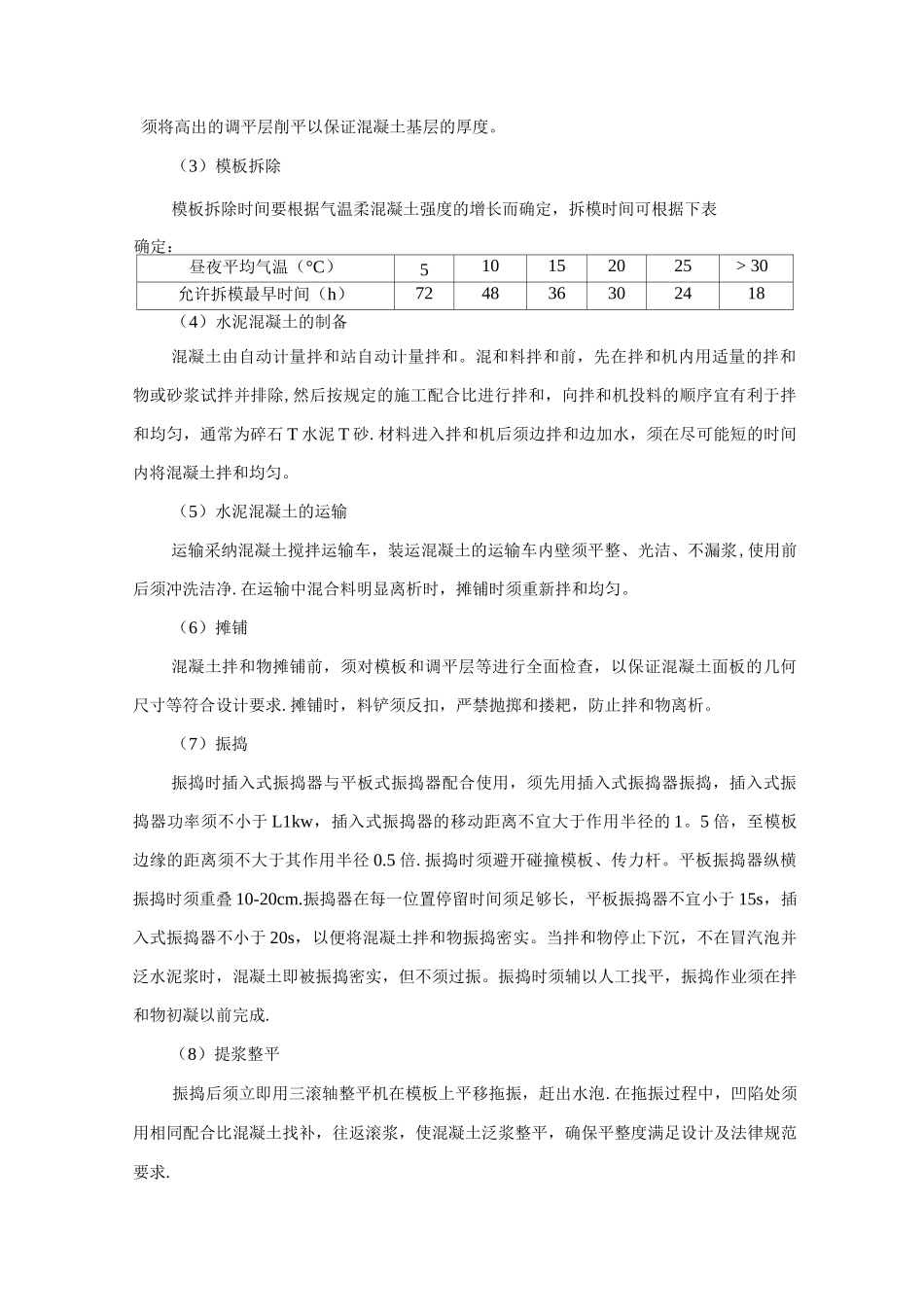

(3)模板拆除模板拆除时间要根据气温柔混凝土强度的增长而确定,拆模时间可根据下表确定:昼夜平均气温(°C)510152025> 30允许拆模最早时间(h)72483630
