集控楼电缆夹层自动喷水施工措施

集控楼电缆夹层自动喷水施工措施_第1页
1/5
集控楼电缆夹层自动喷水施工措施_第2页
2/5
集控楼电缆夹层自动喷水施工措施_第3页
3/5

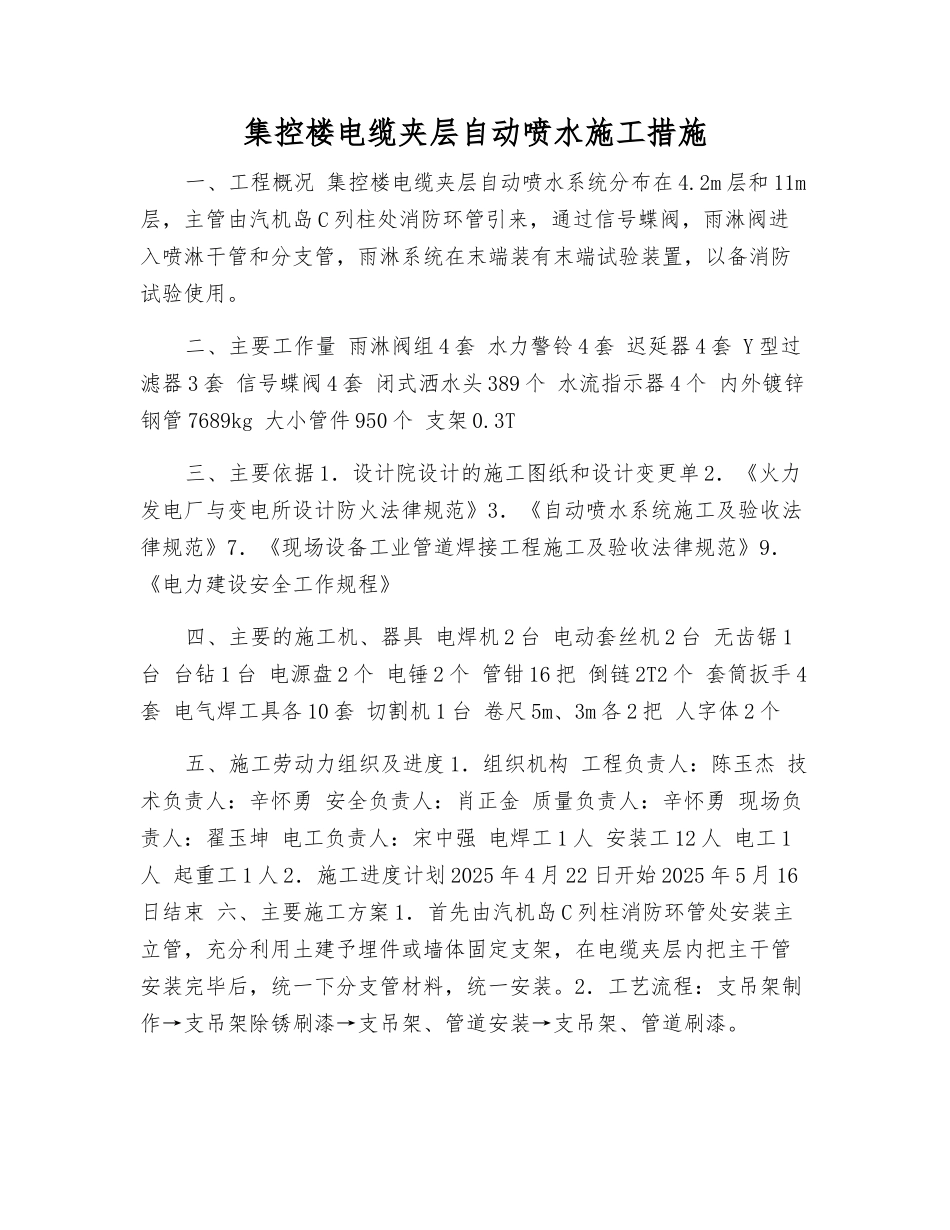

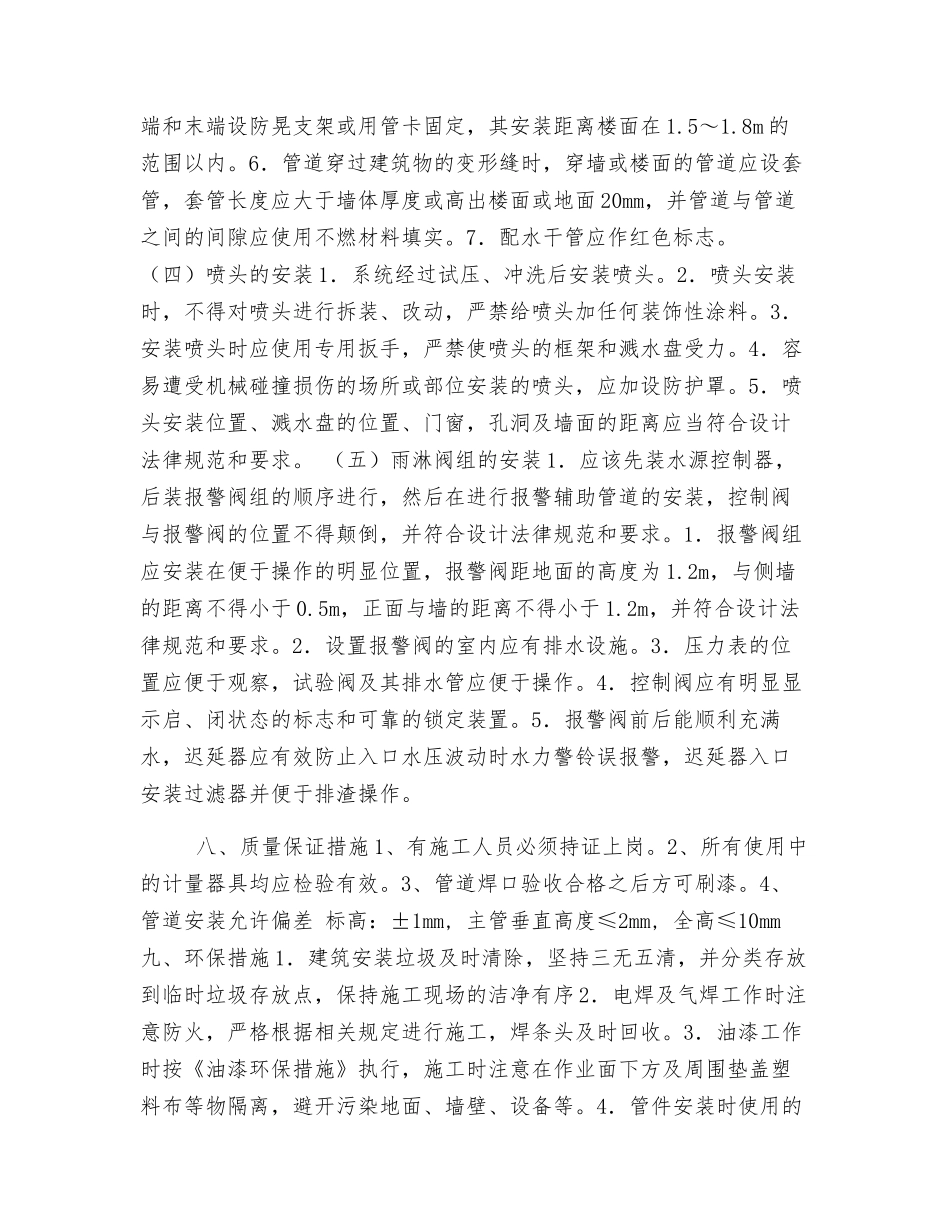

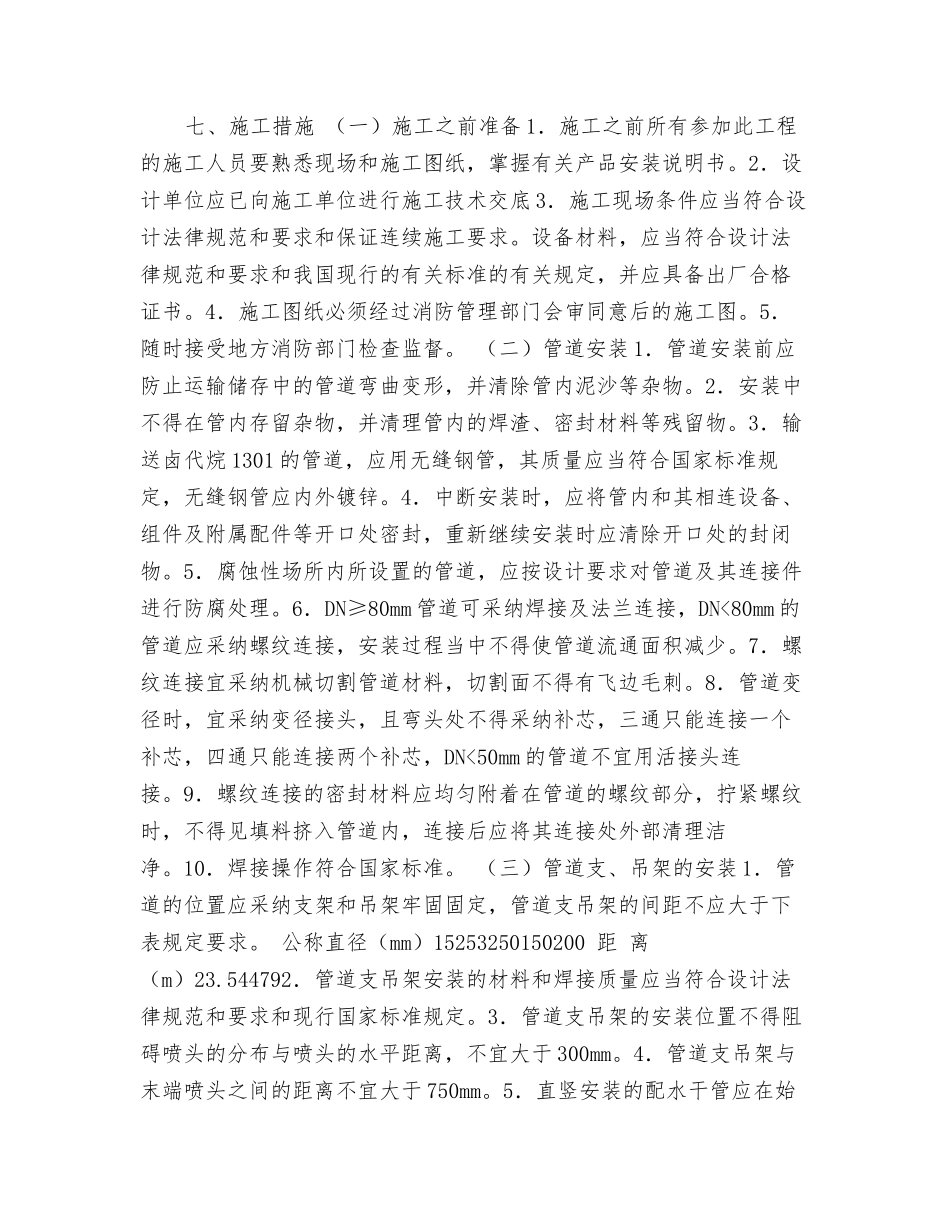

集控楼电缆夹层自动喷水施工措施一、工程概况 集控楼电缆夹层自动喷水系统分布在 4.2m 层和 11m层,主管由汽机岛 C 列柱处消防环管引来,通过信号蝶阀,雨淋阀进入喷淋干管和分支管,雨淋系统在末端装有末端试验装置,以备消防试验使用。二、主要工作量 雨淋阀组 4 套 水力警铃 4 套 迟延器 4 套 Y 型过滤器 3 套 信号蝶阀 4 套 闭式洒水头 389 个 水流指示器 4 个 内外镀锌钢管 7689kg 大小管件 950 个 支架 0.3T三、主要依据 1.设计院设计的施工图纸和设计变更单 2.《火力发电厂与变电所设计防火法律规范》3.《自动喷水系统施工及验收法律规范》7.《现场设备工业管道焊接工程施工及验收法律规范》9.《电力建设安全工作规程》四、主要的施工机、器具 电焊机 2 台 电动套丝机 2 台 无齿锯 1台 台钻 1 台 电源盘 2 个 电锤 2 个 管钳 16 把 倒链 2T2 个 套筒扳手 4套 电气焊工具各 10 套 切割机 1 台 卷尺 5m、3m 各 2 把 人字体 2 个五、施工劳动力组织及进度 1.组织机构 工程负责人:陈玉杰 技术负责人:辛怀勇 安全负责人:肖正金 质量负责人:辛怀勇 现场负责人:翟玉坤 电工负责人:宋中强 电焊工 1 人 安装工 12 人 电工 1人 起重工 1 人 2.施工进度计划 2025 年 4 月 22 日开始 2025 年 5 月 16日结束 六、主要施工方案 1.首先由汽机岛 C 列柱消防环管处安装主立管,充分利用土建予埋件或墙体固定支架,在电缆夹层内把主干管安装完毕后,统一下分支管材料,统一安装。2.工艺流程:支吊架制作→支吊架除锈刷漆→支吊架、管道安装→支吊架、管道刷漆。七、施工措施 (一)施工之前准备 1.施工之前所有参加此工程的施工人员要熟悉现场和施工图纸,掌握有关产品安装说明书。2.设计单位应已向施工单位进行施工技术交底 3.施工现场条件应当符合设计法律规范和要求和保证连续施工要求。设备材料,应当符合设计法律规范和要求和我国现行的有关标准的有关规定,并应具备出厂合格证书。4.施工图纸必须经过消防管理部门会审同意后的施工图。5.随时接受地方消防部门检查监督。 (二)管道安装 1.管道安装前应防止运输储存中的管道弯曲变形,并清除管内泥沙等杂物。2.安装中不得在管内存留杂物,并清理管内的焊渣、密封材料等残留物。3.输送卤代烷 1301 的管道,应用无缝钢管,其质量应当符合国家标准规定,无缝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

集控楼电缆夹层自动喷水施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
