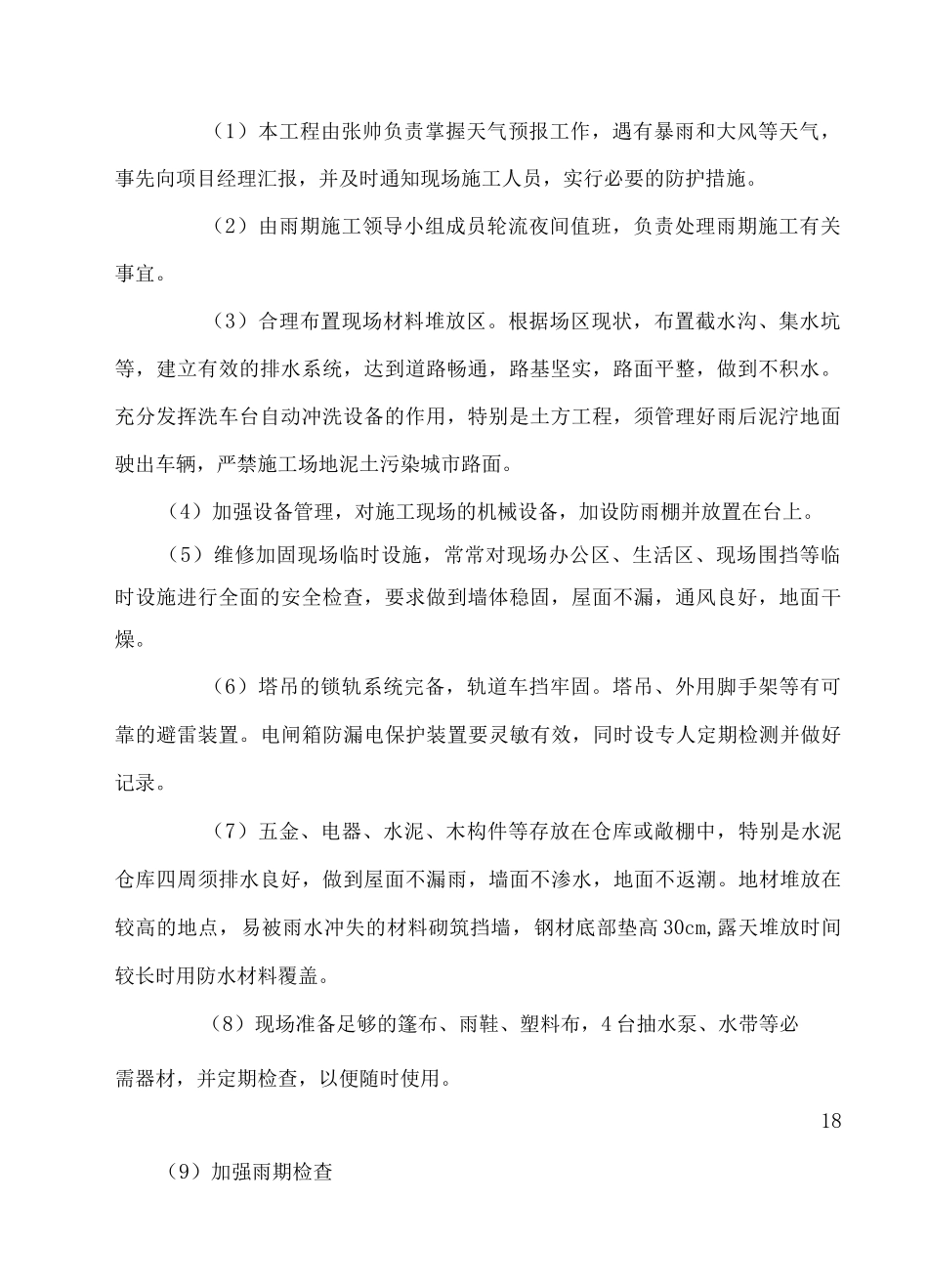

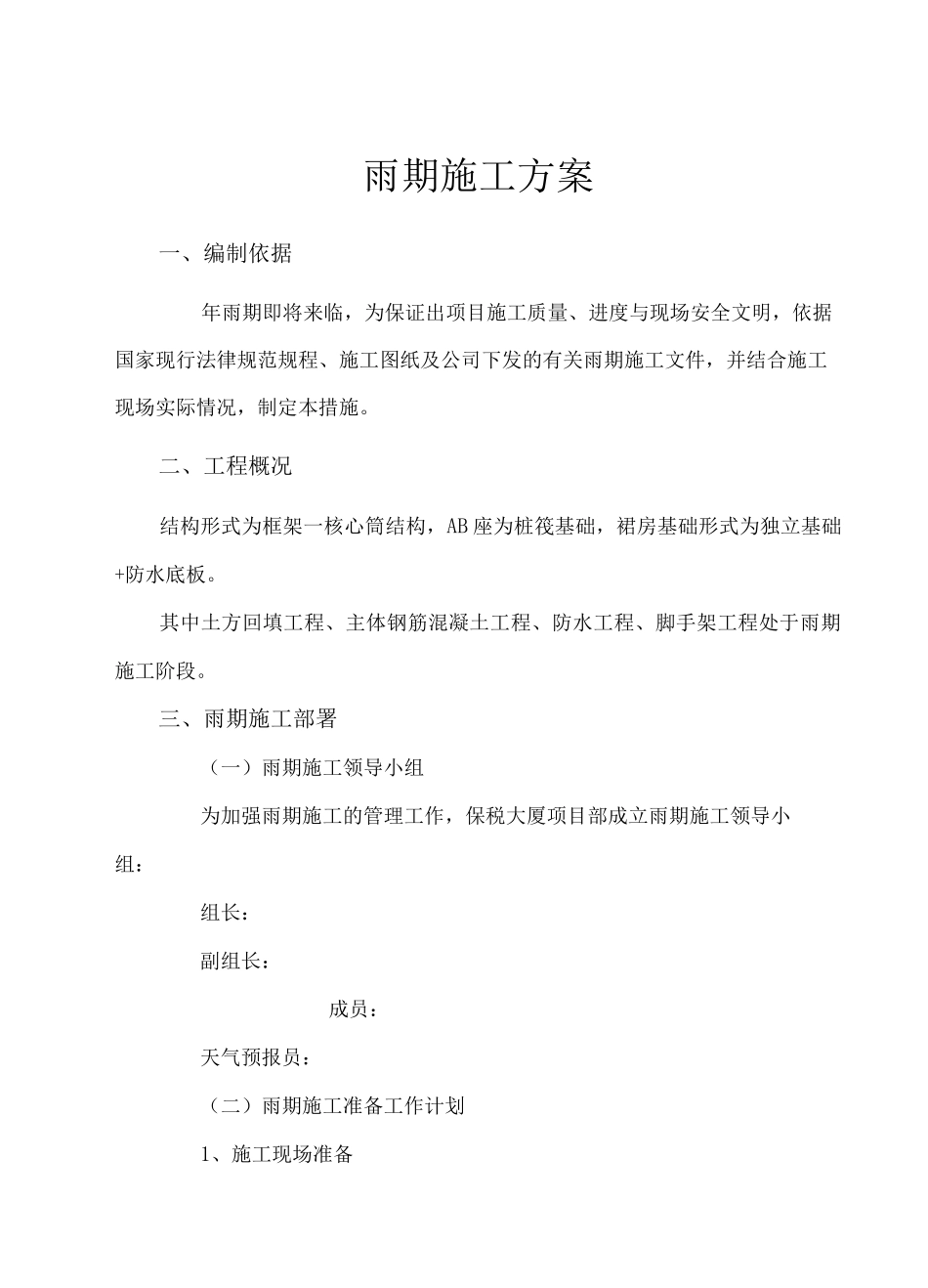

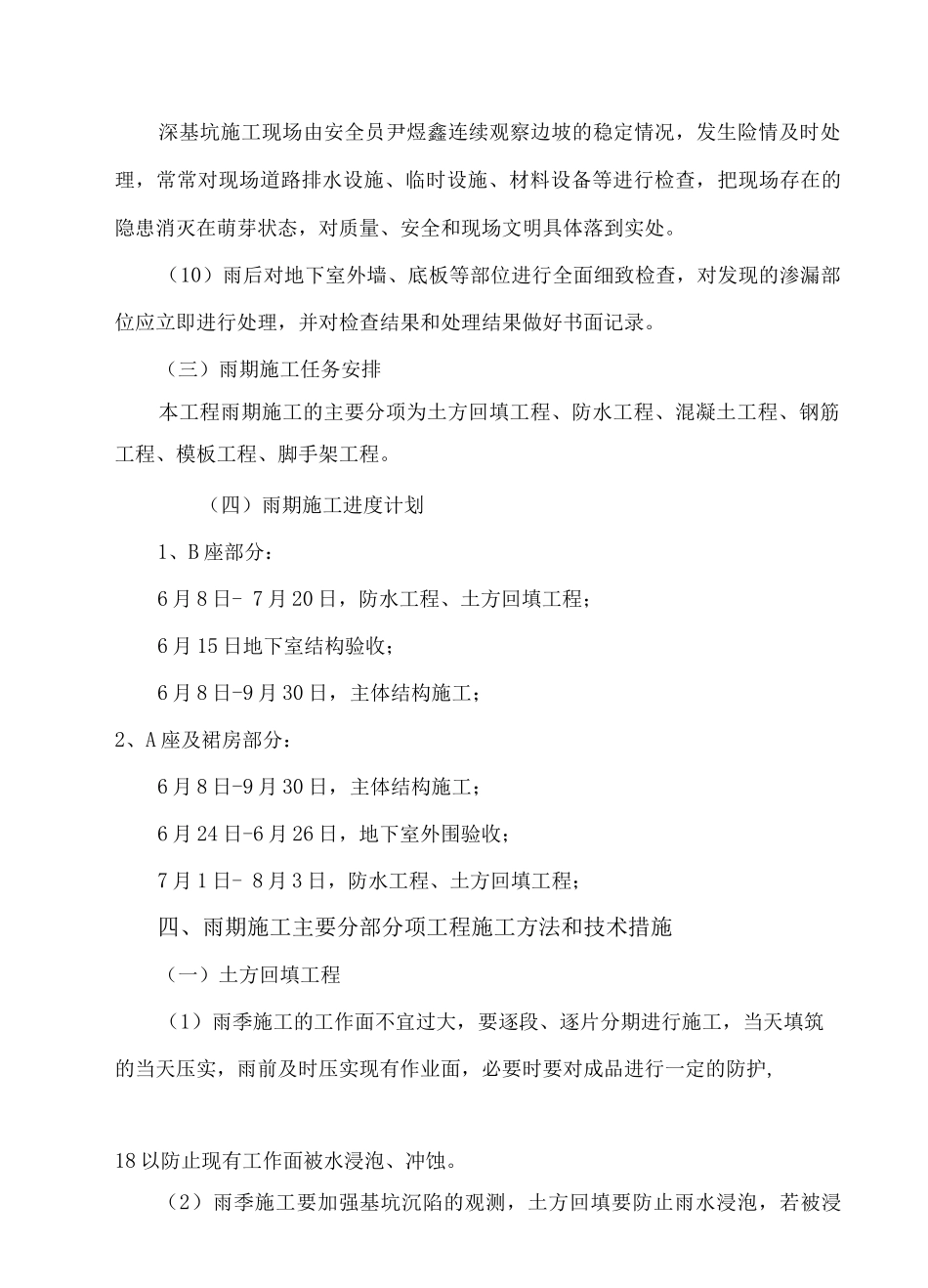

雨期施工方案一、编制依据年雨期即将来临,为保证出项目施工质量、进度与现场安全文明,依据国家现行法律规范规程、施工图纸及公司下发的有关雨期施工文件,并结合施工现场实际情况,制定本措施。二、工程概况结构形式为框架一核心筒结构,AB 座为桩筏基础,裙房基础形式为独立基础+防水底板。其中土方回填工程、主体钢筋混凝土工程、防水工程、脚手架工程处于雨期施工阶段。三、雨期施工部署(一)雨期施工领导小组为加强雨期施工的管理工作,保税大厦项目部成立雨期施工领导小组:组长:副组长:成员:天气预报员:(二)雨期施工准备工作计划1、施工现场准备(1)本工程由张帅负责掌握天气预报工作,遇有暴雨和大风等天气,事先向项目经理汇报,并及时通知现场施工人员,实行必要的防护措施。(2)由雨期施工领导小组成员轮流夜间值班,负责处理雨期施工有关事宜。(3)合理布置现场材料堆放区。根据场区现状,布置截水沟、集水坑等,建立有效的排水系统,达到道路畅通,路基坚实,路面平整,做到不积水。充分发挥洗车台自动冲洗设备的作用,特别是土方工程,须管理好雨后泥泞地面驶出车辆,严禁施工场地泥土污染城市路面。(4)加强设备管理,对施工现场的机械设备,加设防雨棚并放置在台上。(5)维修加固现场临时设施,常常对现场办公区、生活区、现场围挡等临时设施进行全面的安全检查,要求做到墙体稳固,屋面不漏,通风良好,地面干燥。(6)塔吊的锁轨系统完备,轨道车挡牢固。塔吊、外用脚手架等有可靠的避雷装置。电闸箱防漏电保护装置要灵敏有效,同时设专人定期检测并做好记录。(7)五金、电器、水泥、木构件等存放在仓库或敞棚中,特别是水泥仓库四周须排水良好,做到屋面不漏雨,墙面不渗水,地面不返潮。地材堆放在较高的地点,易被雨水冲失的材料砌筑挡墙,钢材底部垫高 30cm,露天堆放时间较长时用防水材料覆盖。(8)现场准备足够的篷布、雨鞋、塑料布,4 台抽水泵、水带等必需器材,并定期检查,以便随时使用。18(9)加强雨期检查深基坑施工现场由安全员尹煜鑫连续观察边坡的稳定情况,发生险情及时处理,常常对现场道路排水设施、临时设施、材料设备等进行检查,把现场存在的隐患消灭在萌芽状态,对质量、安全和现场文明具体落到实处。(10)雨后对地下室外墙、底板等部位进行全面细致检查,对发现的渗漏部位应立即进行处理,并对检查结果和处理结果做好书面记录。(三)雨期施工任务安排本工程雨期施工的主要分项为土方...
