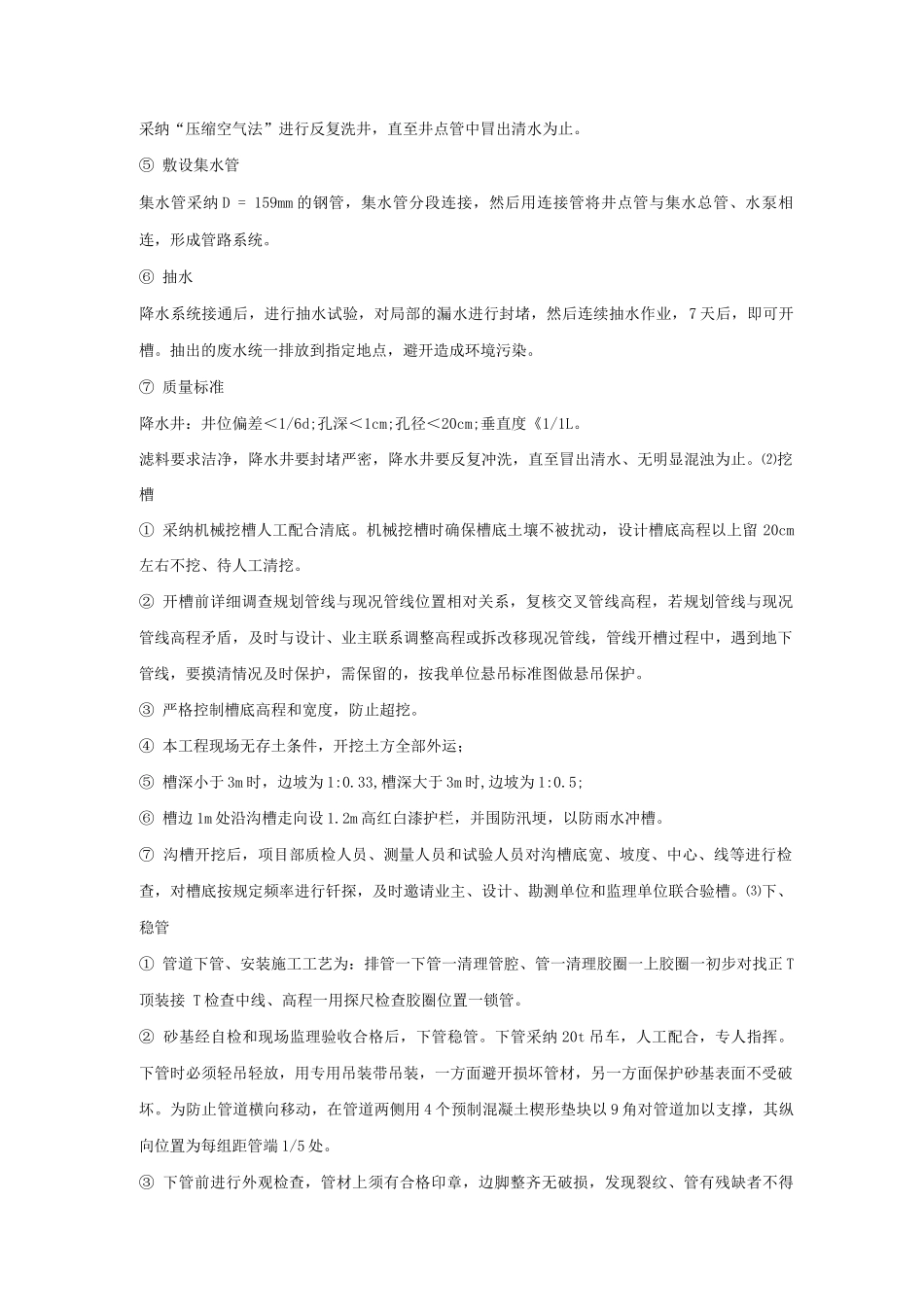

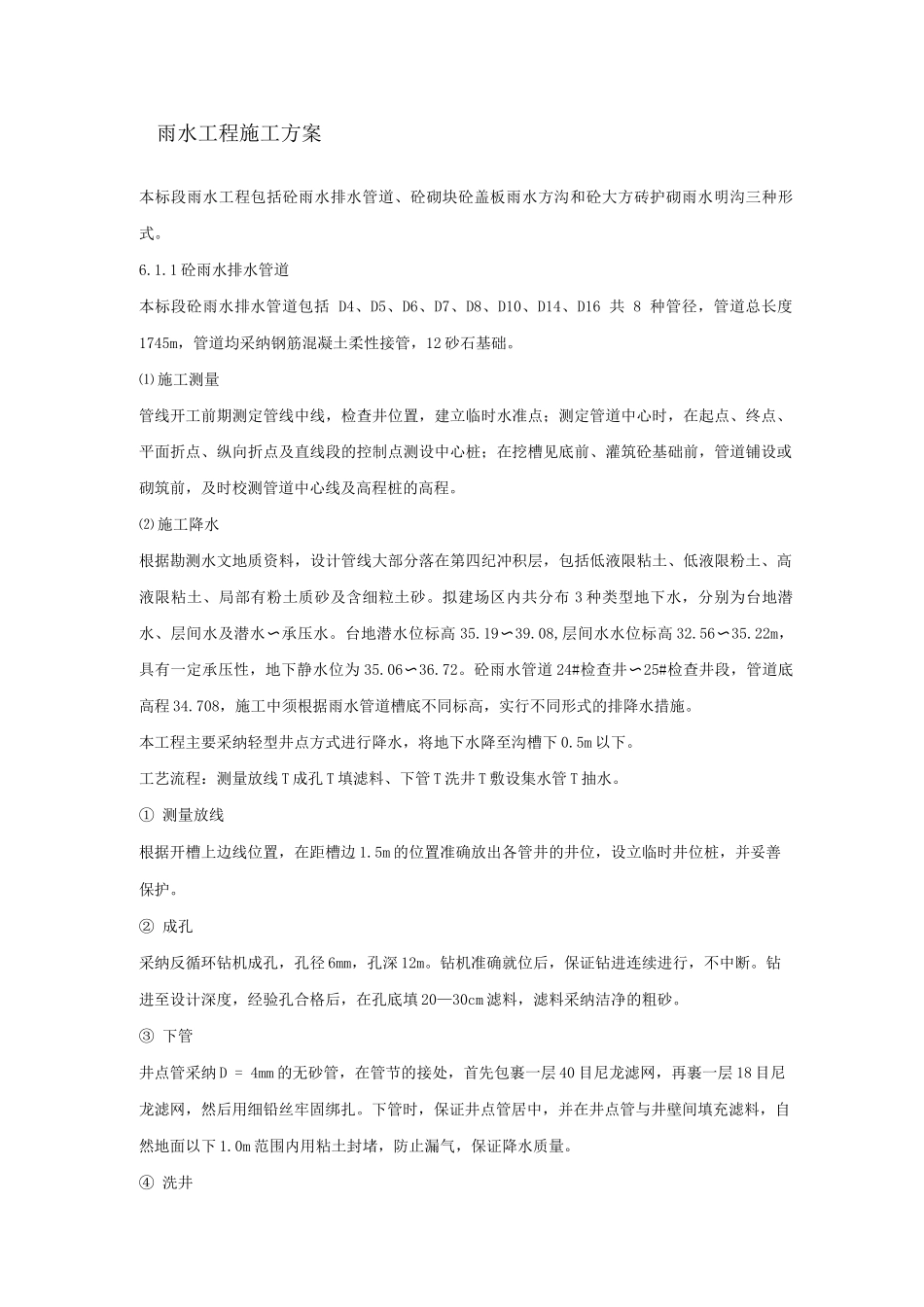

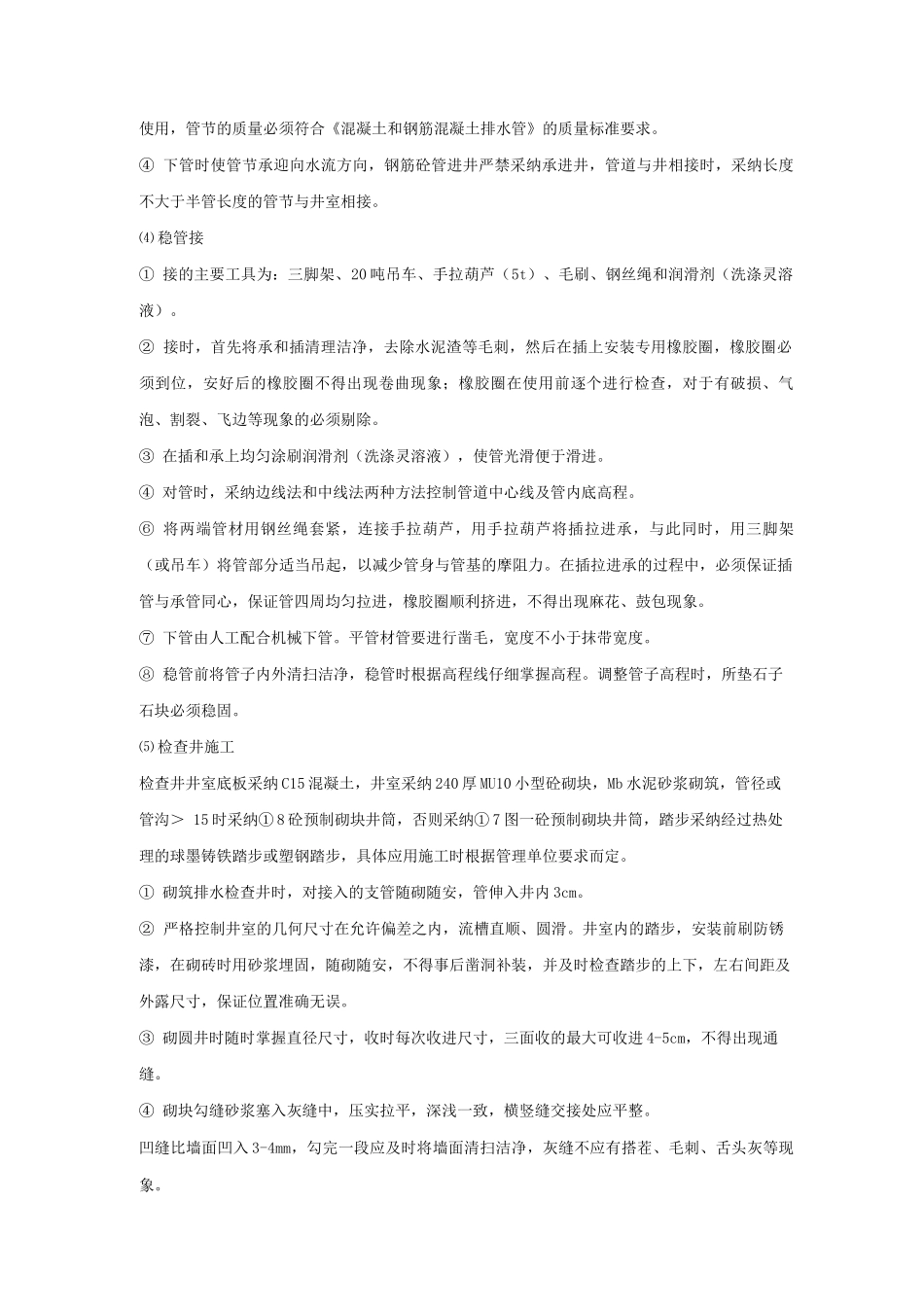

雨水工程施工方案本标段雨水工程包括砼雨水排水管道、砼砌块砼盖板雨水方沟和砼大方砖护砌雨水明沟三种形式。6.1.1 砼雨水排水管道本标段砼雨水排水管道包括 D4、D5、D6、D7、D8、D10、D14、D16 共 8 种管径,管道总长度1745m,管道均采纳钢筋混凝土柔性接管,12 砂石基础。⑴ 施工测量管线开工前期测定管线中线,检查井位置,建立临时水准点;测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽见底前、灌筑砼基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程。⑵ 施工降水根据勘测水文地质资料,设计管线大部分落在第四纪冲积层,包括低液限粘土、低液限粉土、高液限粘土、局部有粉土质砂及含细粒土砂。拟建场区内共分布 3 种类型地下水,分别为台地潜水、层间水及潜水承压水。台地潜水位标高〜35.19〜39.08,层间水水位标高 32.56〜35.22m,具有一定承压性,地下静水位为 35.06〜36.72。砼雨水管道 24#检查井〜25#检查井段,管道底高程 34.708,施工中须根据雨水管道槽底不同标高,实行不同形式的排降水措施。本工程主要采纳轻型井点方式进行降水,将地下水降至沟槽下 0.5m 以下。工艺流程:测量放线 T 成孔 T 填滤料、下管 T 洗井 T 敷设集水管 T 抽水。① 测量放线根据开槽上边线位置,在距槽边 1.5m 的位置准确放出各管井的井位,设立临时井位桩,并妥善保护。② 成孔采纳反循环钻机成孔,孔径 6mm,孔深 12m。钻机准确就位后,保证钻进连续进行,不中断。钻进至设计深度,经验孔合格后,在孔底填 20—30cm 滤料,滤料采纳洁净的粗砂。③ 下管井点管采纳 D = 4mm 的无砂管,在管节的接处,首先包裹一层 40 目尼龙滤网,再裹一层 18 目尼龙滤网,然后用细铅丝牢固绑扎。下管时,保证井点管居中,并在井点管与井壁间填充滤料,自然地面以下 1.0m 范围内用粘土封堵,防止漏气,保证降水质量。④ 洗井采纳“压缩空气法”进行反复洗井,直至井点管中冒出清水为止。⑤ 敷设集水管集水管采纳 D = 159mm 的钢管,集水管分段连接,然后用连接管将井点管与集水总管、水泵相连,形成管路系统。⑥ 抽水降水系统接通后,进行抽水试验,对局部的漏水进行封堵,然后连续抽水作业,7 天后,即可开槽。抽出的废水统一排放到指定地点,避开造成环境污染。⑦ 质量标准降水井:井位偏差<1/6d;孔深<1cm;孔径<20cm;垂直度《1/1L。滤料要求洁净,降水井要封...
