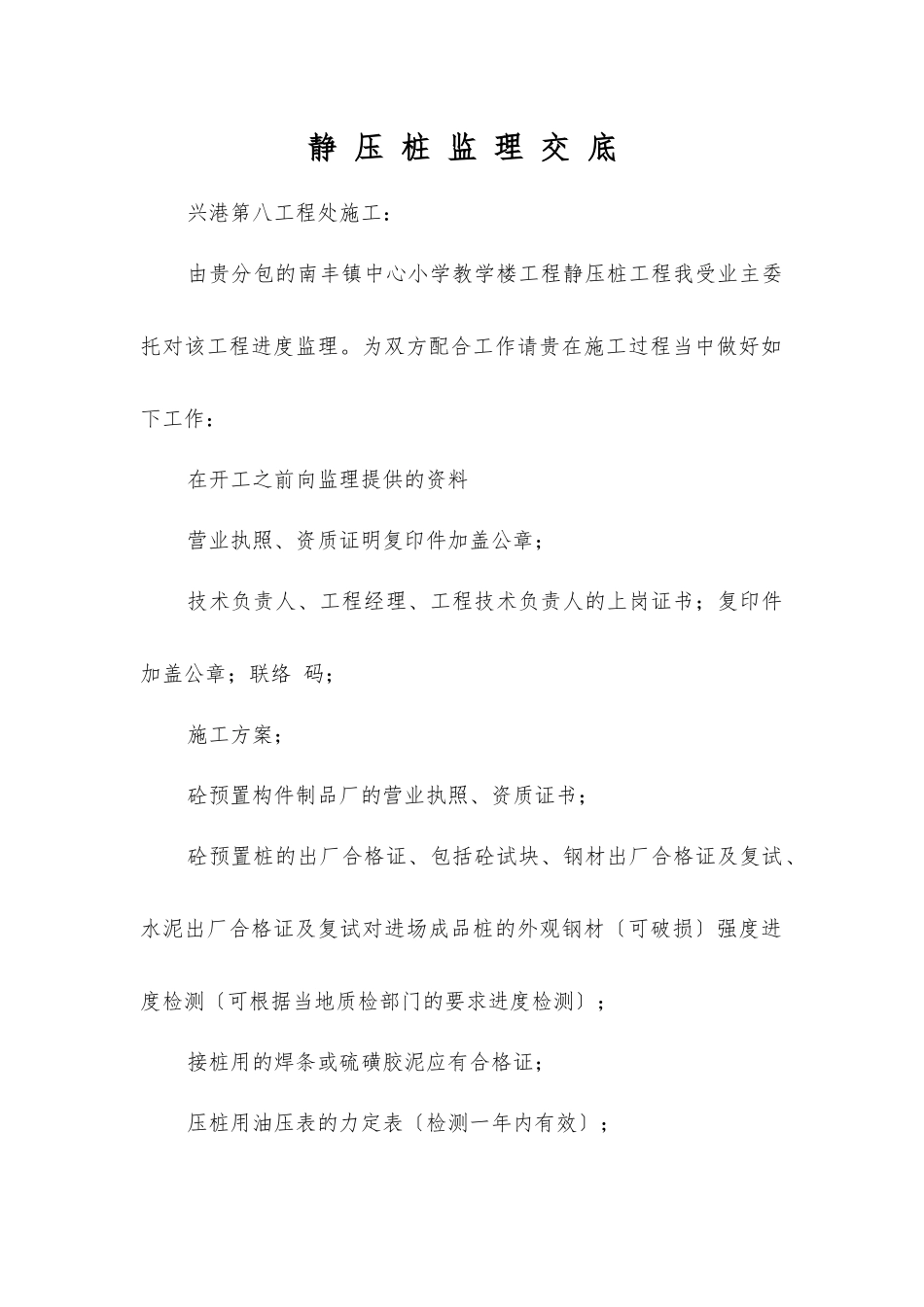

静 压 桩 监 理 交 底兴港第八工程处施工:由贵分包的南丰镇中心小学教学楼工程静压桩工程我受业主委托对该工程进度监理

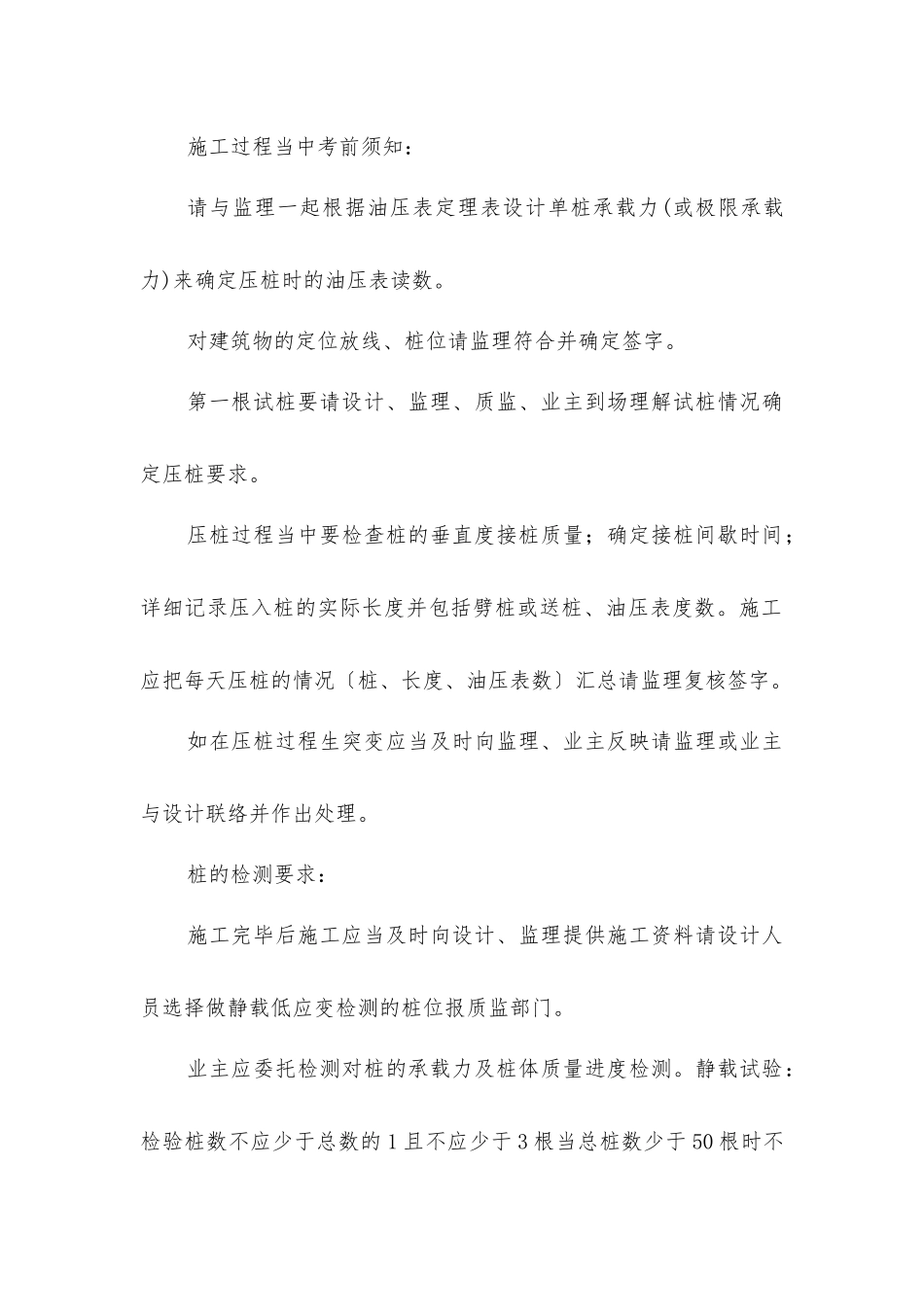

为双方配合工作请贵在施工过程当中做好如下工作:在开工之前向监理提供的资料营业执照、资质证明复印件加盖公章;技术负责人、工程经理、工程技术负责人的上岗证书;复印件加盖公章;联络 码;施工方案;砼预置构件制品厂的营业执照、资质证书;砼预置桩的出厂合格证、包括砼试块、钢材出厂合格证及复试、水泥出厂合格证及复试对进场成品桩的外观钢材〔可破损〕强度进度检测〔可根据当地质检部门的要求进度检测〕;接桩用的焊条或硫磺胶泥应有合格证;压桩用油压表的力定表〔检测一年内有效〕;施工过程当中考前须知:请与监理一起根据油压表定理表设计单桩承载力(或极限承载力)来确定压桩时的油压表读数
对建筑物的定位放线、桩位请监理符合并确定签字
第一根试桩要请设计、监理、质监、业主到场理解试桩情况确定压桩要求
压桩过程当中要检查桩的垂直度接桩质量;确定接桩间歇时间;详细记录压入桩的实际长度并包括劈桩或送桩、油压表度数
施工应把每天压桩的情况〔桩、长度、油压表数〕汇总请监理复核签字
如在压桩过程生突变应当及时向监理、业主反映请监理或业主与设计联络并作出处理
桩的检测要求:施工完毕后施工应当及时向设计、监理提供施工资料请设计人员选择做静载低应变检测的桩位报质监部门
业主应委托检测对桩的承载力及桩体质量进度检测

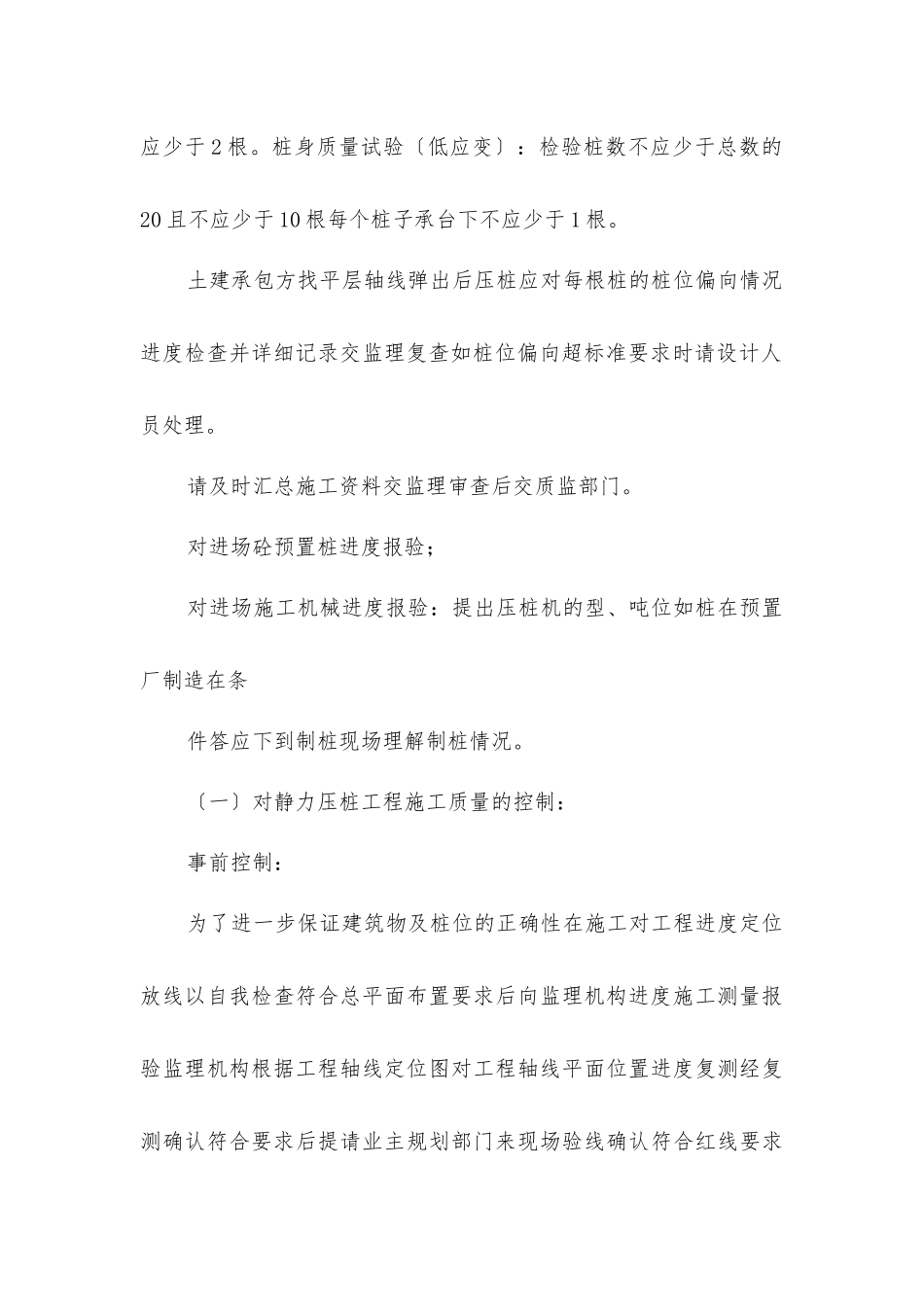

静载试验:检验桩数不应少于总数的 1 且不应少于 3 根当总桩数少于 50 根时不应少于 2 根
桩身质量试验〔低应变〕:检验桩数不应少于总数的20 且不应少于 10 根每个桩子承台下不应少于 1 根
土建承包方找平层轴线弹出后压桩应对每根桩的桩位偏向情况进度检查并详细记录交监理复查如桩位偏向超标准要求时请设计人员处理
请及时汇总施工资料交监理审查后交质监部门
对进场砼预置桩进度报验;对进场施工
