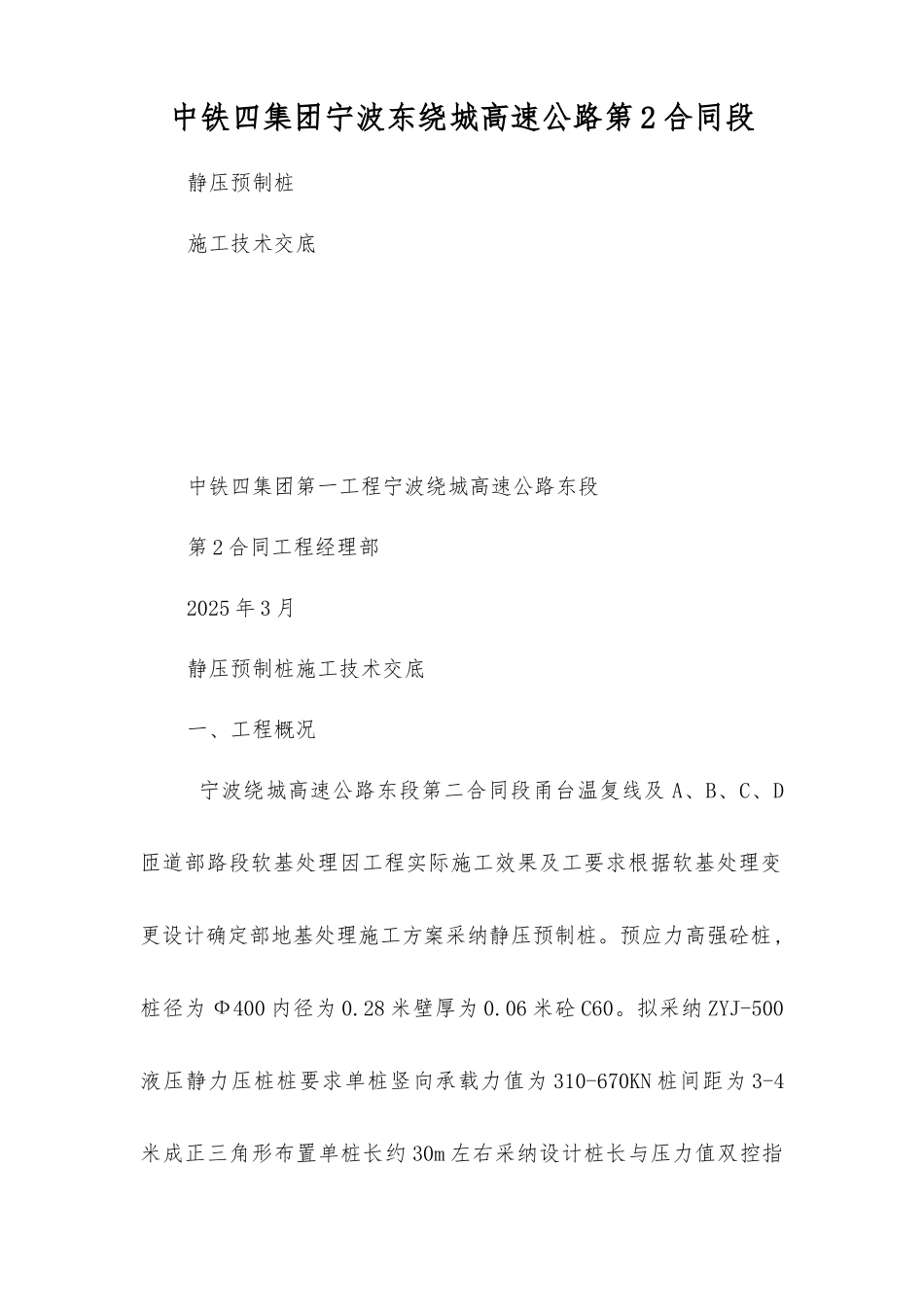

中铁四集团宁波东绕城高速公路第 2 合同段静压预制桩施工技术交底中铁四集团第一工程宁波绕城高速公路东段第 2 合同工程经理部2025 年 3 月静压预制桩施工技术交底一、工程概况 宁波绕城高速公路东段第二合同段甬台温复线及 A、B、C、D匝道部路段软基处理因工程实际施工效果及工要求根据软基处理变更设计确定部地基处理施工方案采纳静压预制桩
预应力高强砼桩,桩径为 Ф400 内径为 0
28 米壁厚为 0
06 米砼 C60
拟采纳 ZYJ-500液压静力压桩桩要求单桩竖向承载力值为 310-670KN 桩间距为 3-4米成正三角形布置单桩长约 30m 左右采纳设计桩长与压力值双控指标

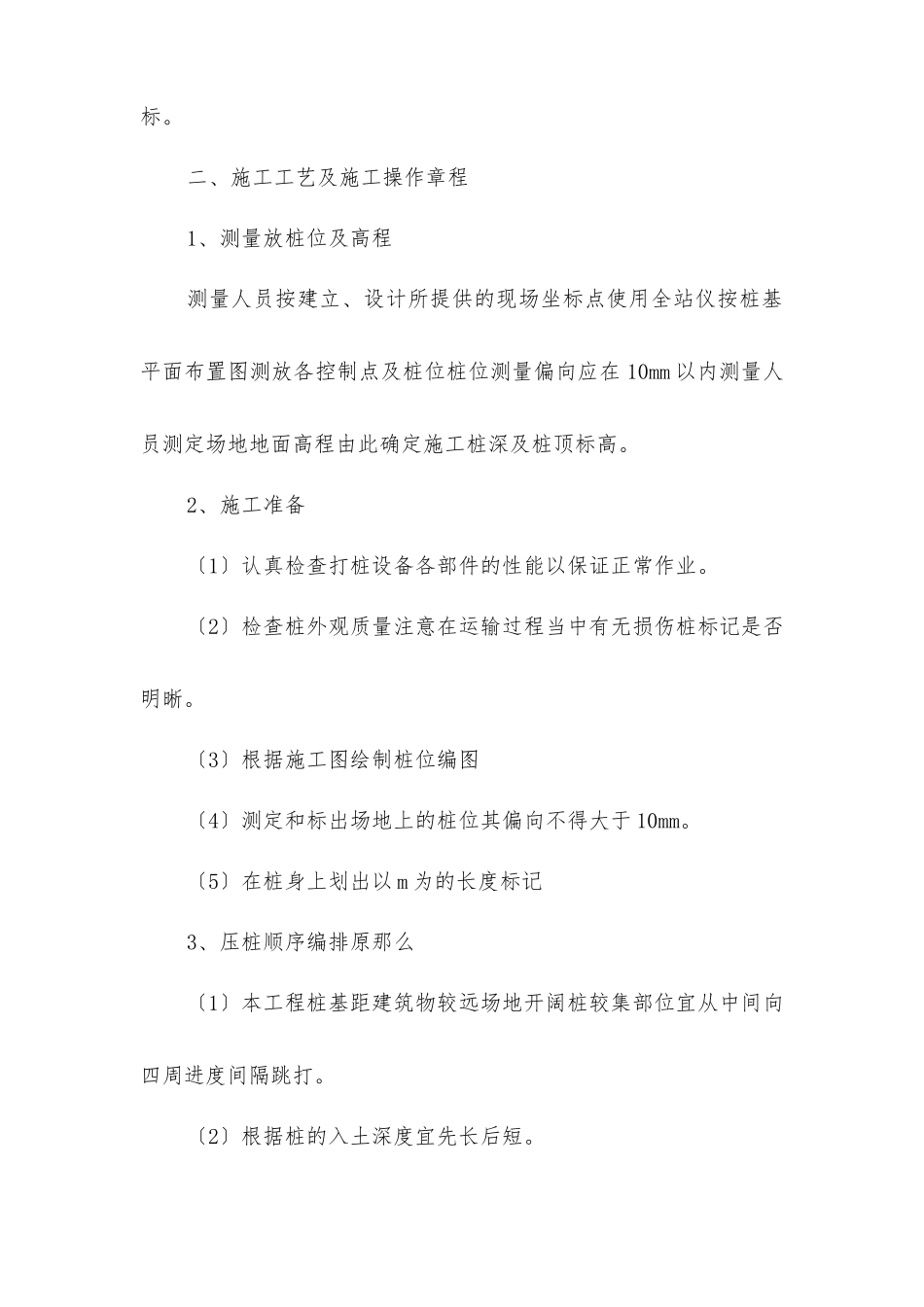

二、施工工艺及施工操作章程1、测量放桩位及高程测量人员按建立、设计所提供的现场坐标点使用全站仪按桩基平面布置图测放各控制点及桩位桩位测量偏向应在 10mm 以内测量人员测定场地地面高程由此确定施工桩深及桩顶标高
2、施工准备〔1〕认真检查打桩设备各部件的性能以保证正常作业
〔2〕检查桩外观质量注意在运输过程当中有无损伤桩标记是否明晰
〔3〕根据施工图绘制桩位编图〔4〕测定和标出场地上的桩位其偏向不得大于 10mm
〔5〕在桩身上划出以 m 为的长度标记3、压桩顺序编排原那么〔1〕本工程桩基距建筑物较远场地开阔桩较集部位宜从中间向四周进度间隔跳打
〔2〕根据桩的入土深度宜先长后短

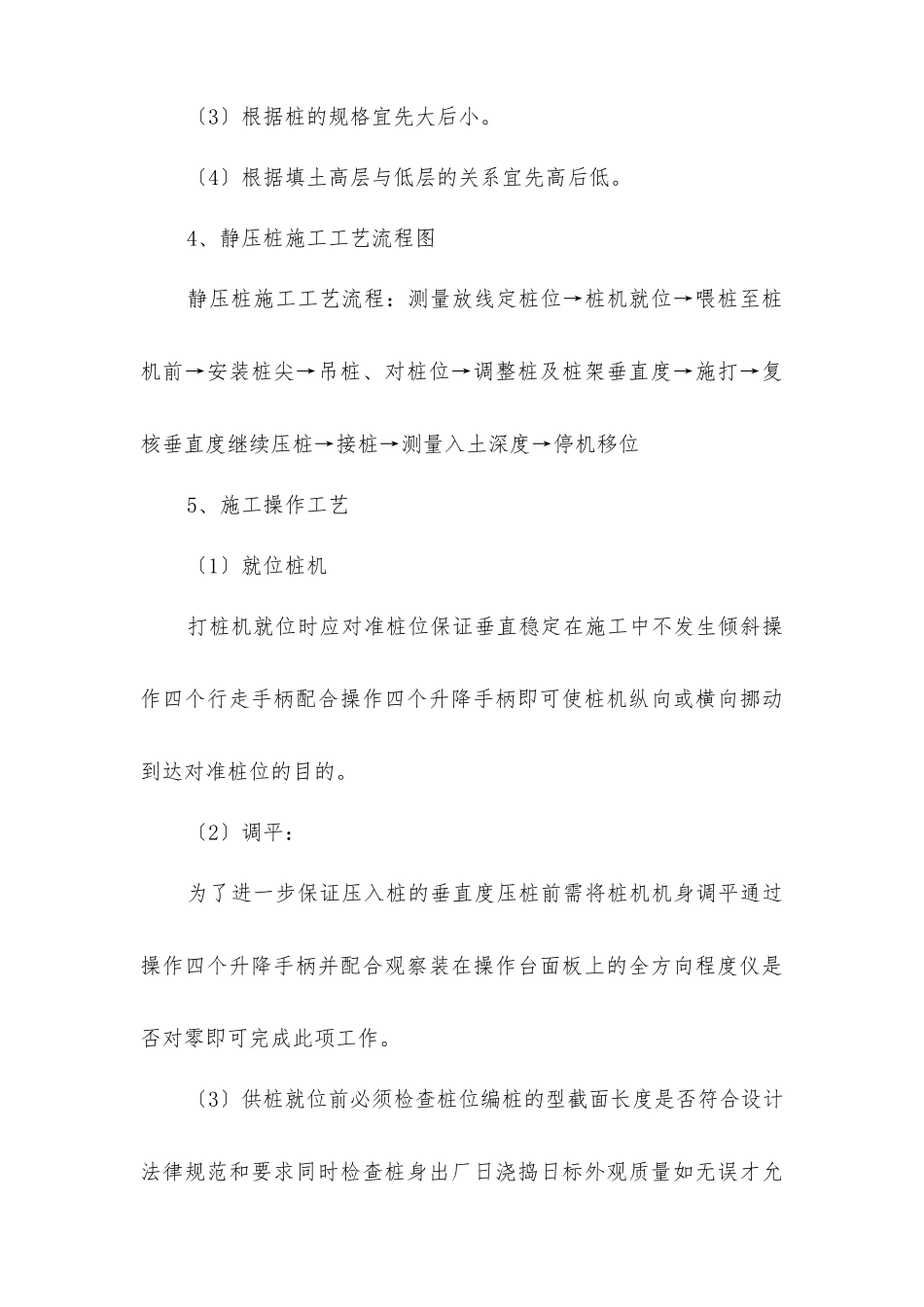

〔3〕根据桩的规格宜先大后小
〔4〕根据填土高层与低层的关系宜先高后低
4、静压桩施工工艺流程图静压桩施工工艺流程:测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→吊桩、对桩位→调整桩及桩架垂直度→施打→复核垂直度继续压桩→接桩→测量入土深度→停机移位5、施工操作工艺〔1〕就位桩机打桩机就位时应对准桩位保证垂直稳定在施工中不发生倾斜操作四个行走手柄配合操作四个升降手柄即可使桩机纵向或横向挪动到达对准桩位的目的
