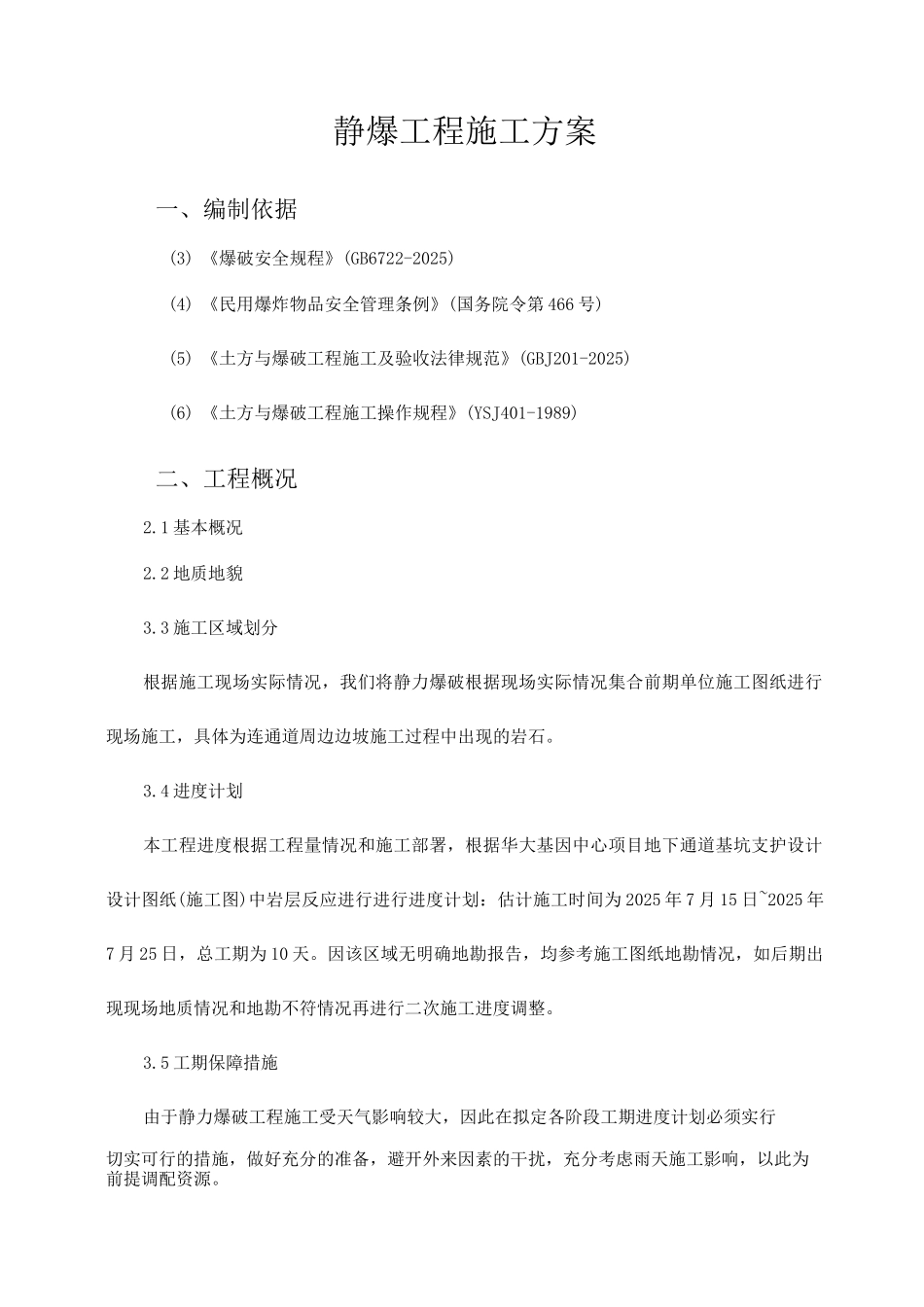

静爆工程施工方案一、编制依据(3) 《爆破安全规程》(GB6722-2025)(4) 《民用爆炸物品安全管理条例》(国务院令第 466 号)(5) 《土方与爆破工程施工及验收法律规范》(GBJ201-2025)(6) 《土方与爆破工程施工操作规程》(YSJ401-1989)二、工程概况2
1 基本概况2
2 地质地貌3
3 施工区域划分根据施工现场实际情况,我们将静力爆破根据现场实际情况集合前期单位施工图纸进行现场施工,具体为连通道周边边坡施工过程中出现的岩石
4 进度计划本工程进度根据工程量情况和施工部署,根据华大基因中心项目地下通道基坑支护设计设计图纸(施工图)中岩层反应进行进行进度计划:估计施工时间为 2025 年 7 月 15 日~2025 年7 月 25 日,总工期为 10 天
因该区域无明确地勘报告,均参考施工图纸地勘情况,如后期出现现场地质情况和地勘不符情况再进行二次施工进度调整
5 工期保障措施由于静力爆破工程施工受天气影响较大,因此在拟定各阶段工期进度计划必须实行切实可行的措施,做好充分的准备,避开外来因素的干扰,充分考虑雨天施工影响,以此为前提调配资源

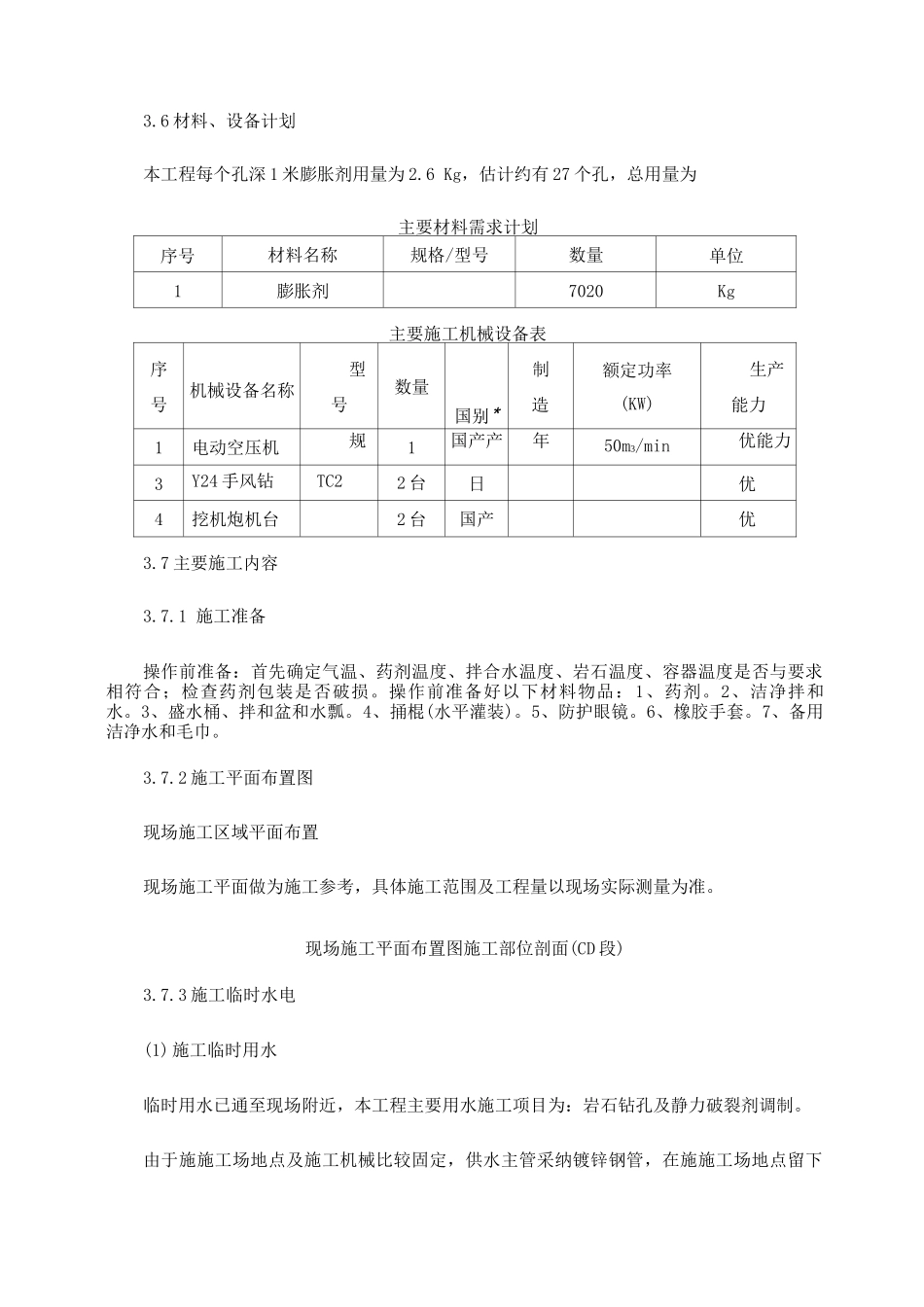

6 材料、设备计划本工程每个孔深 1 米膨胀剂用量为 2
6 Kg,估计约有 27 个孔,总用量为主要材料需求计划序号材料名称规格/型号数量单位1膨胀剂7020Kg主要施工机械设备表序号机械设备名称型号数量国别*制造额定功率(KW)生产能力1电动空压机规1国产产年50m3/min优能力3Y24 手风钻TC22 台日优4挖机炮机台2 台国产优3
7 主要施工内容3

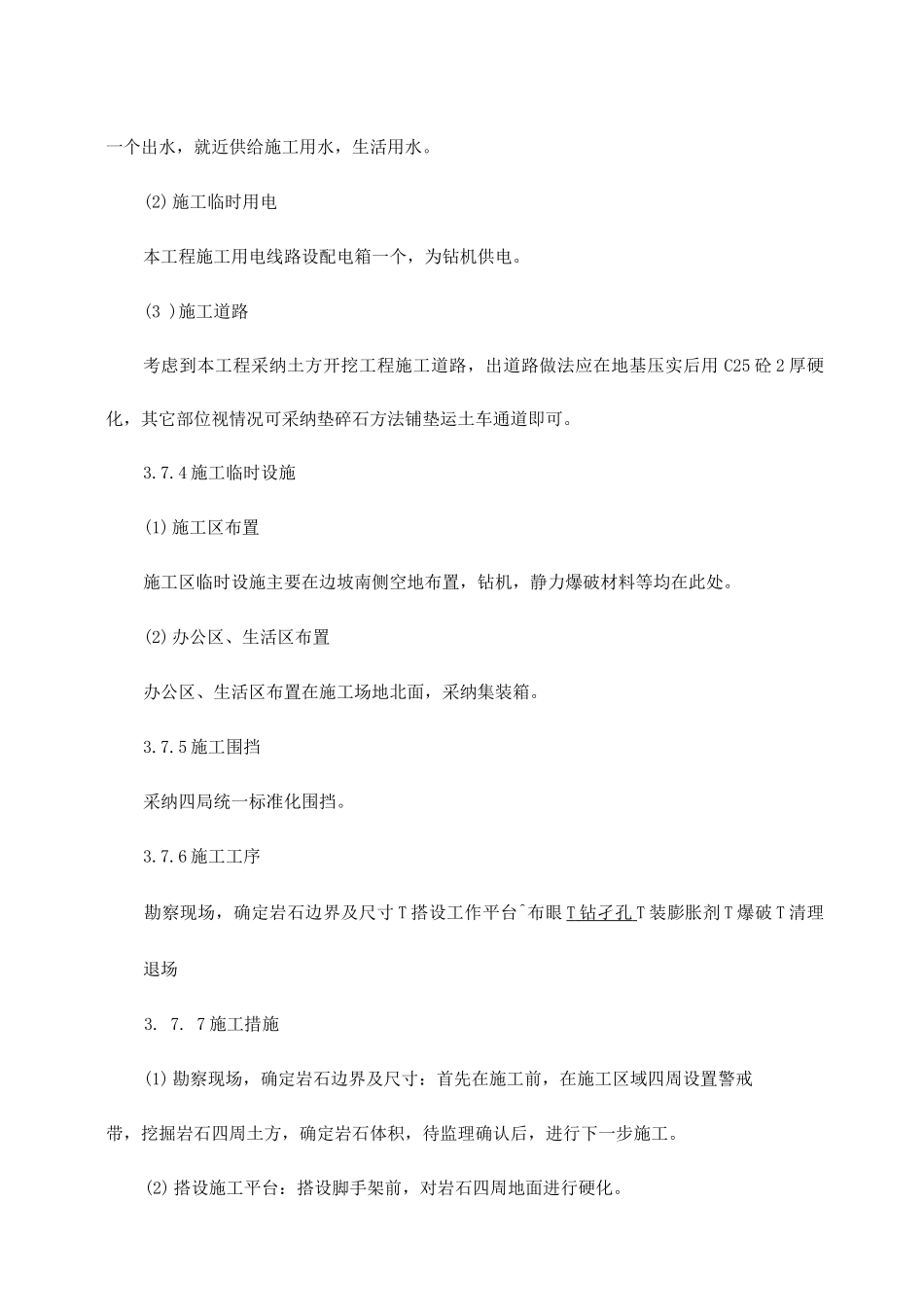

1 施工准备操作前准备:首先确定气温、药剂温度、拌合水温度、岩石温度、容器温度是否与要求相符合;检查药剂包装是否破损
操作前准备好以下材料物品:1、药剂
2、洁净拌和水
3、盛水桶、拌和盆和水瓢
4、捅棍(水平灌装)
5、防护眼镜
