面包砖及盲道砖铺贴一、施工准备(一)技术准备1
施工方案必须经过审批,上报监理同意后方可施工;施工中必须严格执 行施工方案,不得擅自更改
进行详细的工程技术交底
技术交底分三级:一级是公司技术部门向项目部交底;二级是技术员向施工 员交底;三级是施工员向班组交底
加强施工测量控制管理工作,对建设单位移交的基准线、点进行仔细的 复核
根据施工需要,合理布置现场测量控制网,并按法律规范要求进行闭合测量, 严格控制测量精度
加强工序质量控制
各工序施工过程中,严格根据设计图纸和法律规范要求 施工
各工序隐蔽前必须经过项目部质检人员和监理工程师签字认可后,方可进 行下一道工序施工
及时对已完成工序的检查验收
现场质检员在每道工序完成后,须进行 外观和实测实量检查
对达不到要求的,提出纠正和预防措施进行改正
(二)机具准备1
机械:强制式搅拌机、碾压机、板材切割机、平板振动器
仪器设备:全站仪、经纬仪、水准仪等
工具:手推车、铁锹、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、 尼龙绳、橡胶锤、铁水平尺、砂轮锯、扫帚、弯角方尺
(三)材料、设备准备1

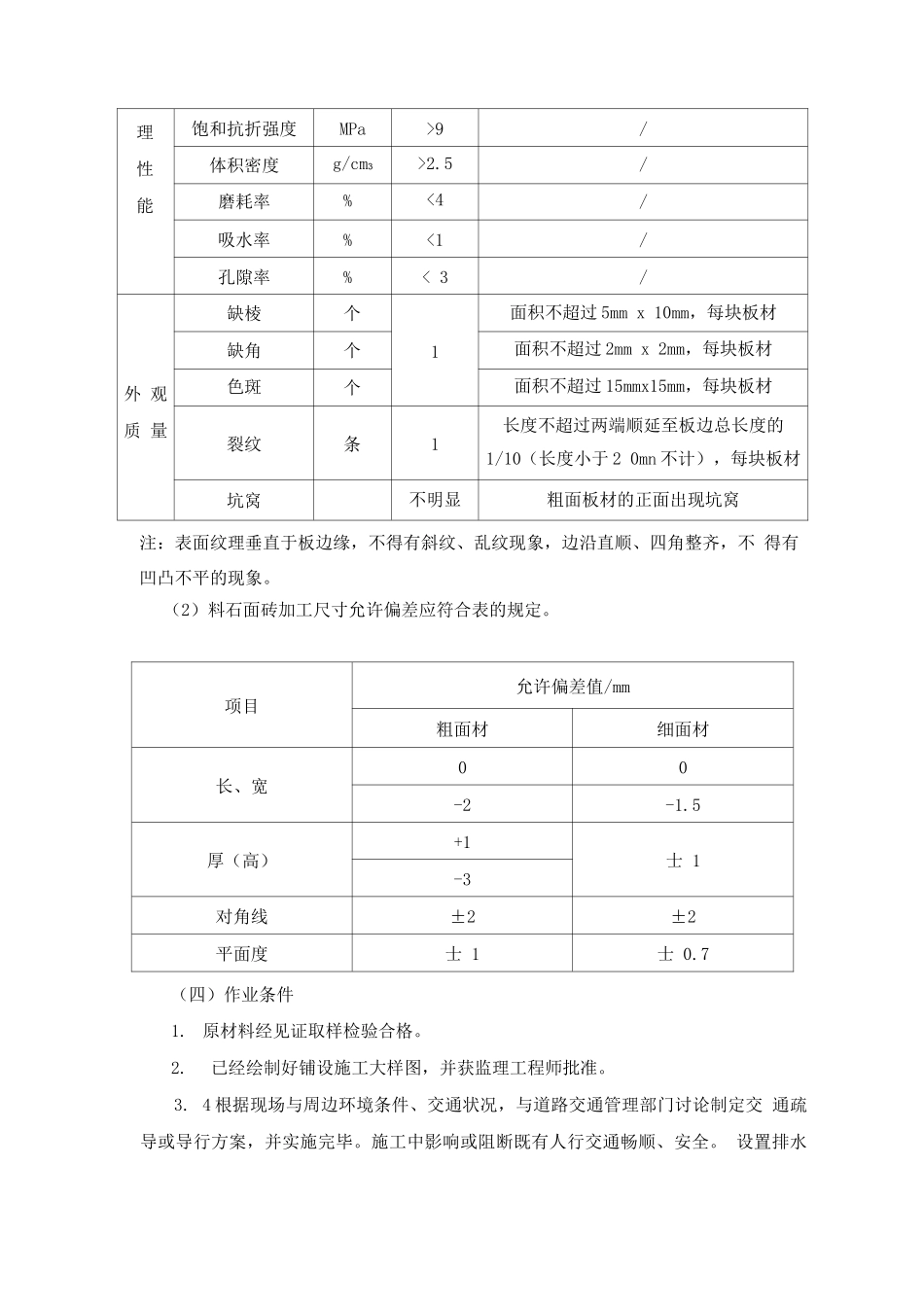

料石:(1)料石石材的物理性能和外观质量应符合表的规定
项目单位允许值备注物饱和抗压强度MPa>80/理性 能饱和抗折强度MPa>9/体积密度g/cm3>2

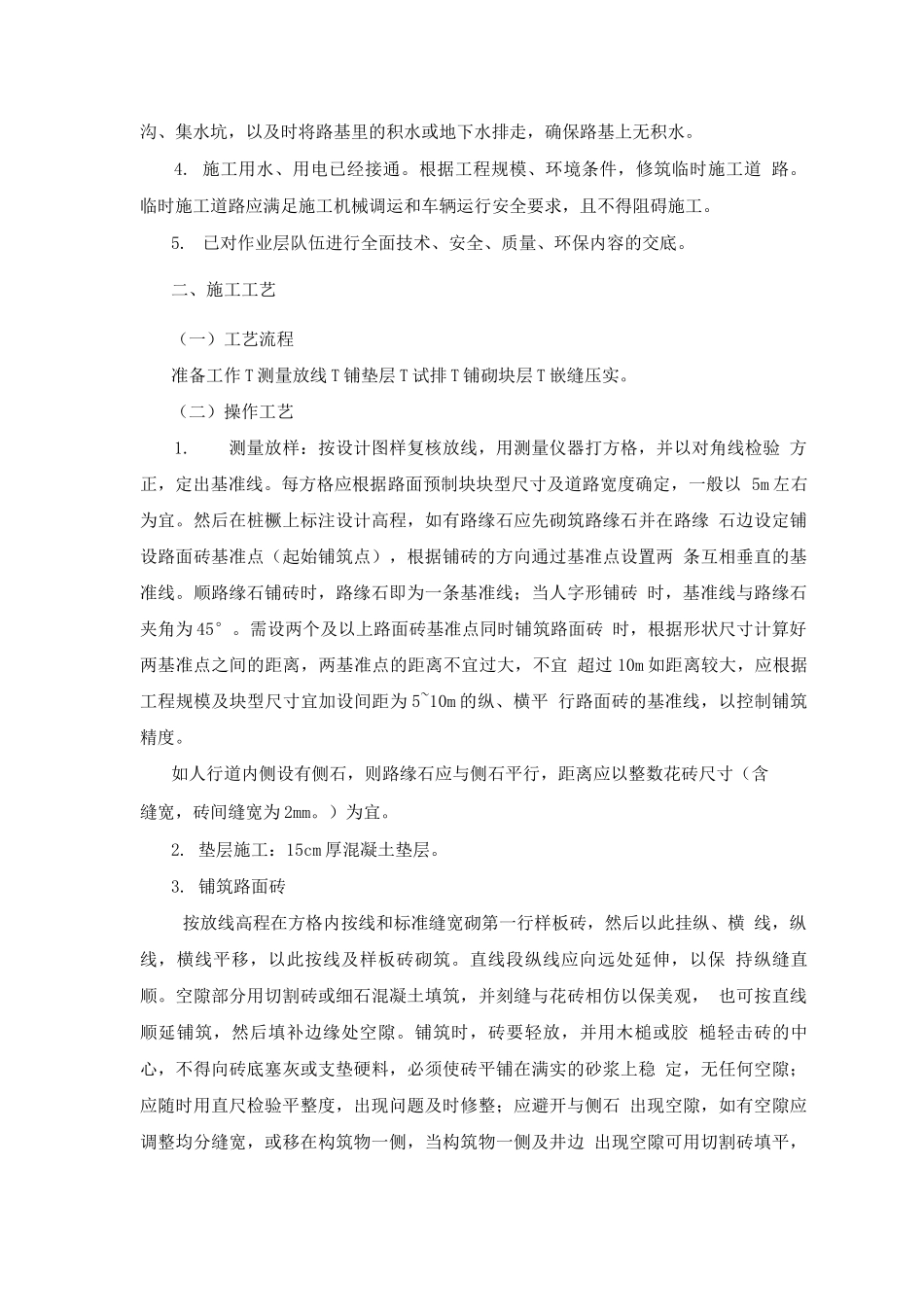

5/磨耗率%
