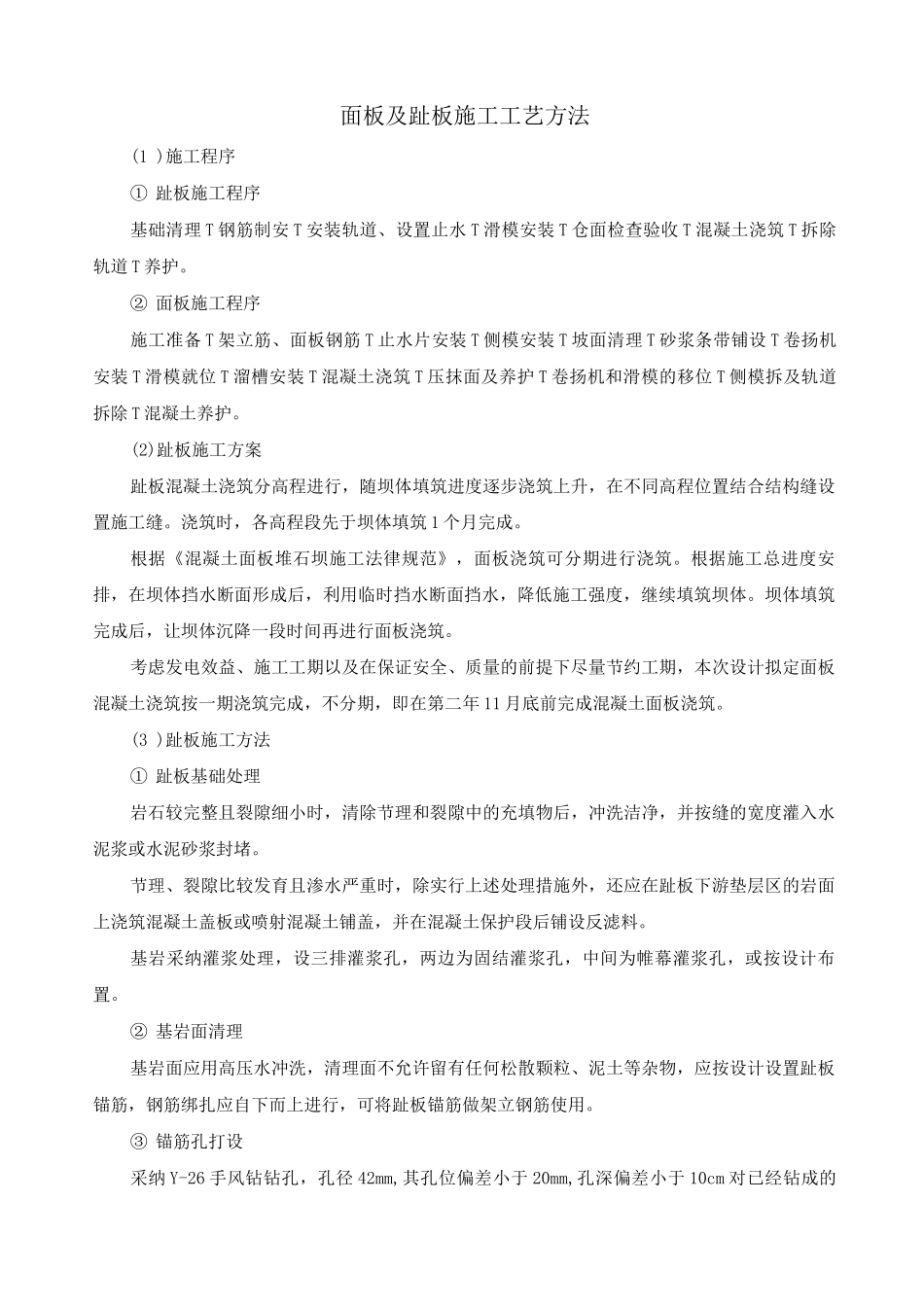

面板及趾板施工工艺方法(1 )施工程序① 趾板施工程序基础清理 T 钢筋制安 T 安装轨道、设置止水 T 滑模安装 T 仓面检查验收 T 混凝土浇筑 T 拆除轨道 T 养护
② 面板施工程序施工准备 T 架立筋、面板钢筋 T 止水片安装 T 侧模安装 T 坡面清理 T 砂浆条带铺设 T 卷扬机安装 T 滑模就位 T 溜槽安装 T 混凝土浇筑 T 压抹面及养护 T 卷扬机和滑模的移位 T 侧模拆及轨道拆除 T 混凝土养护
(2)趾板施工方案趾板混凝土浇筑分高程进行,随坝体填筑进度逐步浇筑上升,在不同高程位置结合结构缝设置施工缝
浇筑时,各高程段先于坝体填筑 1 个月完成
根据《混凝土面板堆石坝施工法律规范》,面板浇筑可分期进行浇筑
根据施工总进度安排,在坝体挡水断面形成后,利用临时挡水断面挡水,降低施工强度,继续填筑坝体
坝体填筑完成后,让坝体沉降一段时间再进行面板浇筑
考虑发电效益、施工工期以及在保证安全、质量的前提下尽量节约工期,本次设计拟定面板混凝土浇筑按一期浇筑完成,不分期,即在第二年 11 月底前完成混凝土面板浇筑
(3 )趾板施工方法① 趾板基础处理岩石较完整且裂隙细小时,清除节理和裂隙中的充填物后,冲洗洁净,并按缝的宽度灌入水泥浆或水泥砂浆封堵
节理、裂隙比较发育且渗水严重时,除实行上述处理措施外,还应在趾板下游垫层区的岩面上浇筑混凝土盖板或喷射混凝土铺盖,并在混凝土保护段后铺设反滤料
基岩采纳灌浆处理,设三排灌浆孔,两边为固结灌浆孔,中间为帷幕灌浆孔,或按设计布置
② 基岩面清理基岩面应用高压水冲洗,清理面不允许留有任何松散颗粒、泥土等杂物,应按设计设置趾板锚筋,钢筋绑扎应自下而上进行,可将趾板锚筋做架立钢筋使用

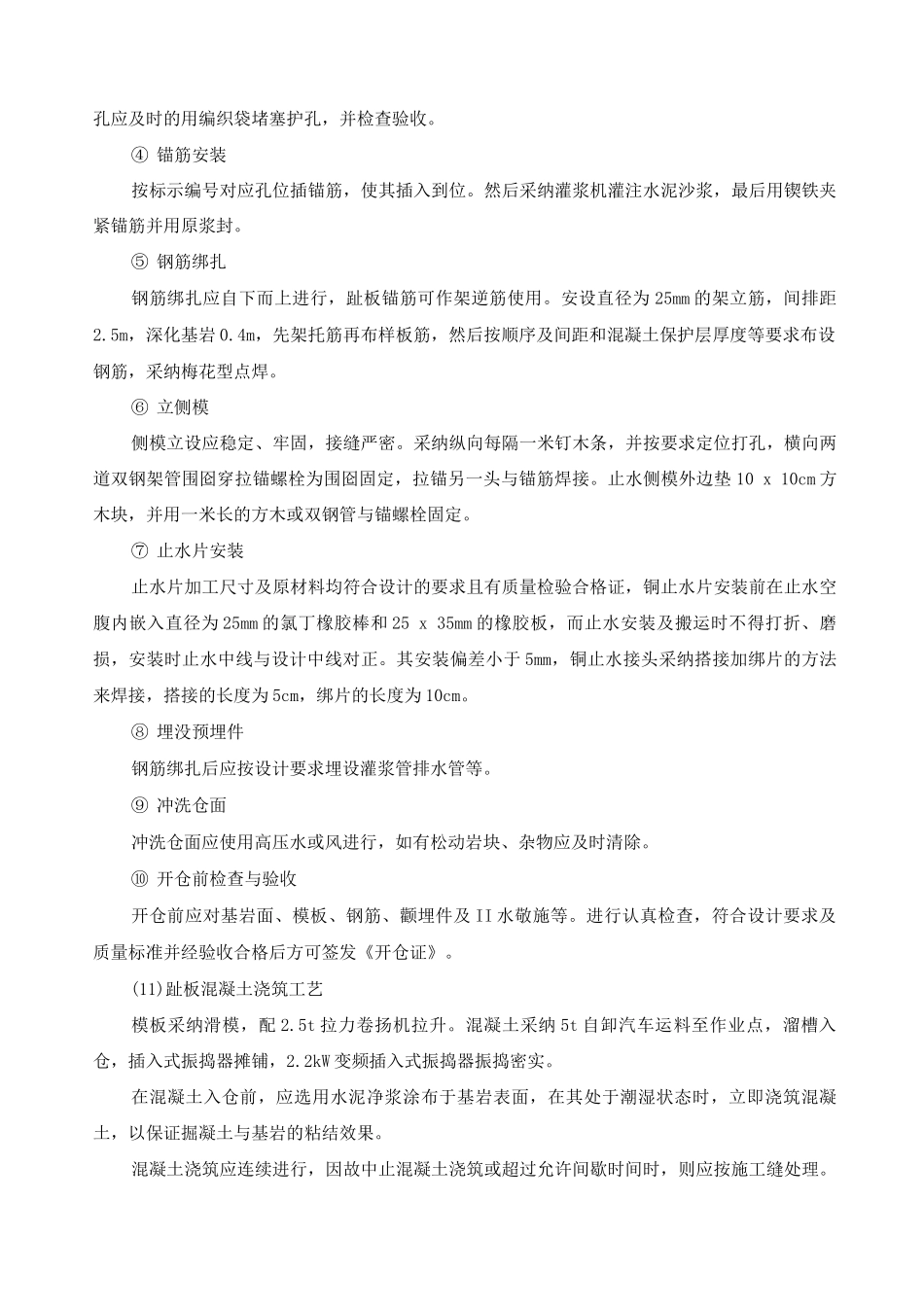

③ 锚筋孔打设采纳 Y-26 手风钻钻孔,孔径 42mm,其孔位偏差小于 20mm,孔深偏差小于 10cm 对已经钻成的孔应及时的用编织袋堵塞护孔,
