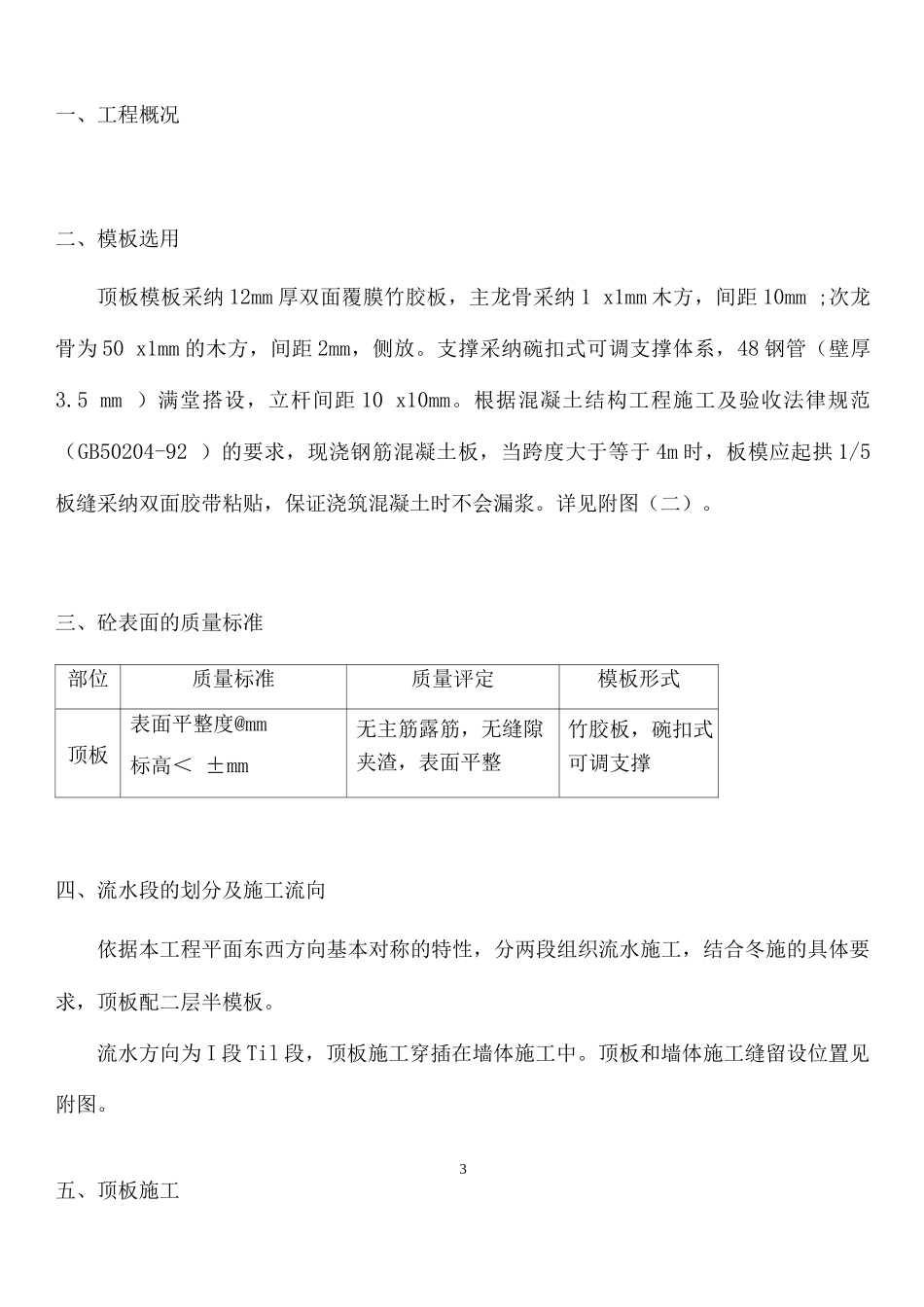

顶板模板施工方案一、工程概况二、模板选用顶板模板采纳 12mm 厚双面覆膜竹胶板,主龙骨采纳 1 x1mm 木方,间距 10mm ;次龙骨为 50 x1mm 的木方,间距 2mm,侧放
支撑采纳碗扣式可调支撑体系,48 钢管(壁厚3
5 mm )满堂搭设,立杆间距 10 x10mm
根据混凝土结构工程施工及验收法律规范(GB50204-92 )的要求,现浇钢筋混凝土板,当跨度大于等于 4m 时,板模应起拱 1/5板缝采纳双面胶带粘贴,保证浇筑混凝土时不会漏浆
详见附图(二)
三、砼表面的质量标准部位质量标准质量评定模板形式顶板表面平整度@mm标高< ±mm无主筋露筋,无缝隙夹渣,表面平整竹胶板,碗扣式可调支撑四、流水段的划分及施工流向依据本工程平面东西方向基本对称的特性,分两段组织流水施工,结合冬施的具体要求,顶板配二层半模板
流水方向为 I 段 Til 段,顶板施工穿插在墙体施工中
顶板和墙体施工缝留设位置见附图
3五、顶板施工1

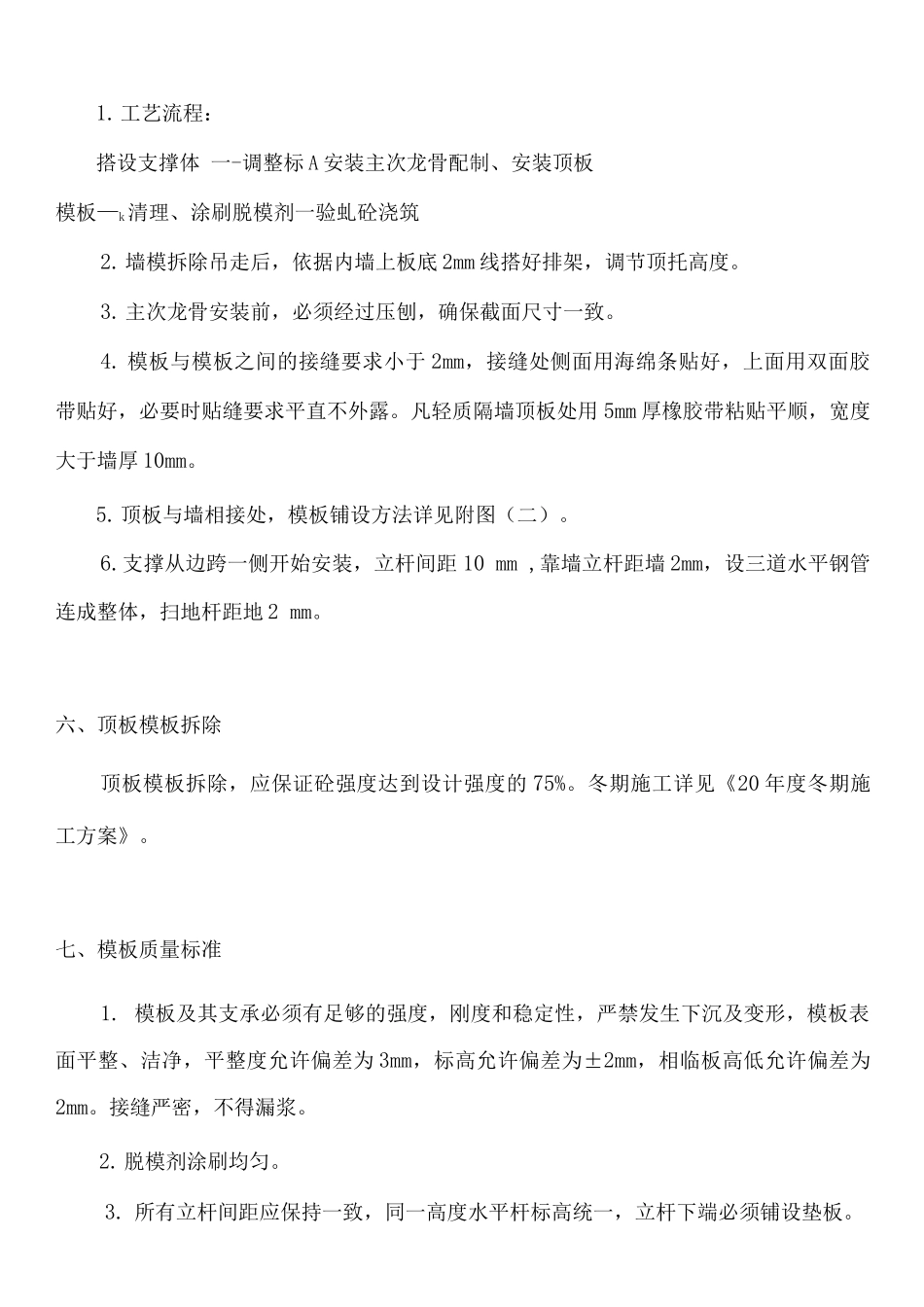

工艺流程:搭设支撑体 一-调整标 A 安装主次龙骨配制、安装顶板模板—k清理、涂刷脱模剂一验虬砼浇筑2
墙模拆除吊走后,依据内墙上板底 2mm 线搭好排架,调节顶托高度
主次龙骨安装前,必须经过压刨,确保截面尺寸一致
模板与模板之间的接缝要求小于 2mm,接缝处侧面用海绵条贴好,上面用双面胶带贴好,必要时贴缝要求平直不外露
凡轻质隔墙顶板处用 5mm 厚橡胶带粘贴平顺,宽度大于墙厚 10mm
顶板与墙相接处,模板铺设方法详见附图(二)
支撑从边跨一侧开始安装,立杆间距 10 mm ,靠墙立杆距墙 2mm,设三道水平钢管连成整体,扫地杆距地 2 mm
六、顶板模板拆除顶板模板拆除,应保证砼强度达到设计强度的 75%
冬期施工详见《20 年度冬期施工方案》
七、模板质量标准1
模板及其支承必须有足够的强度,刚度和稳定性,严禁发生
