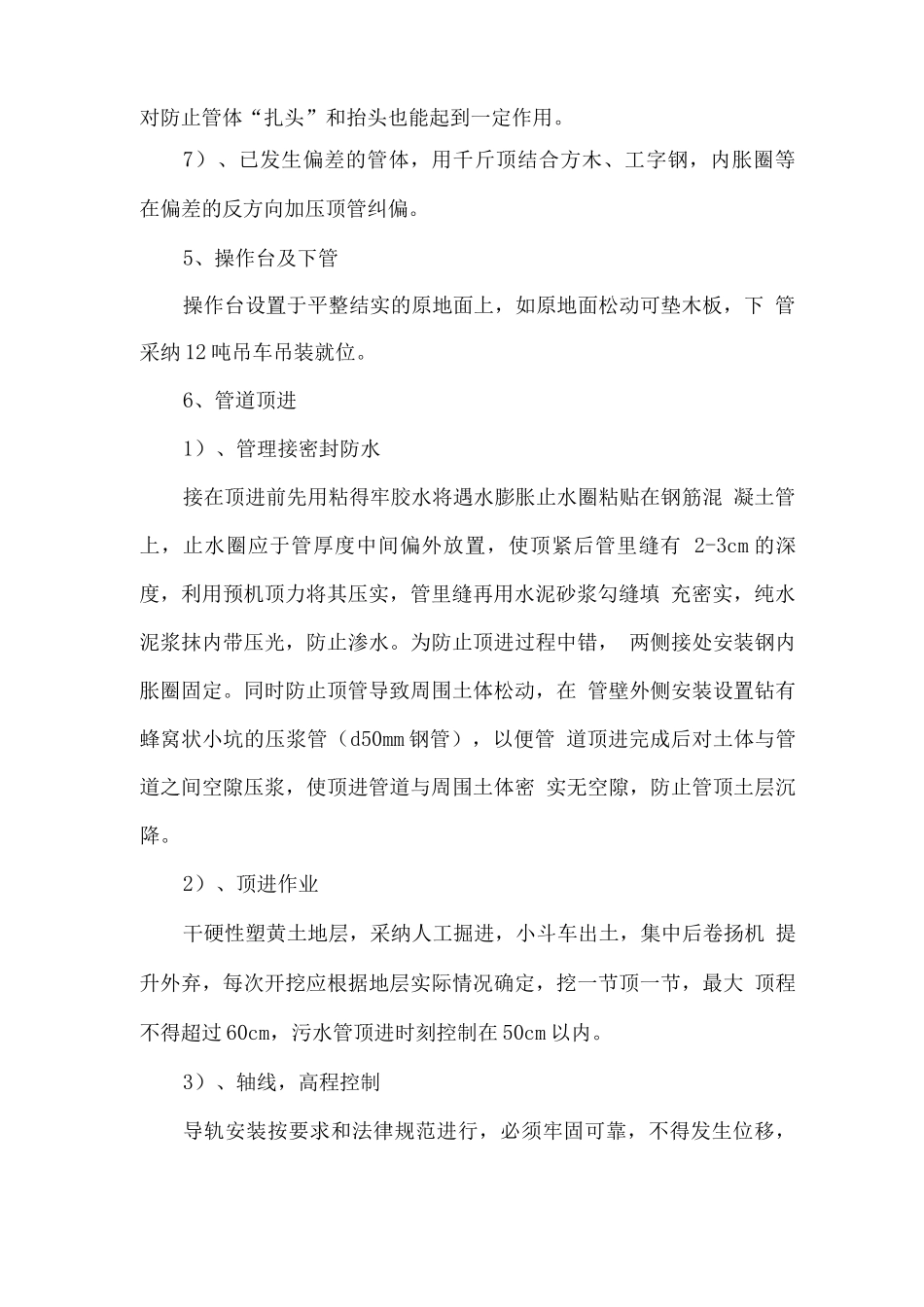

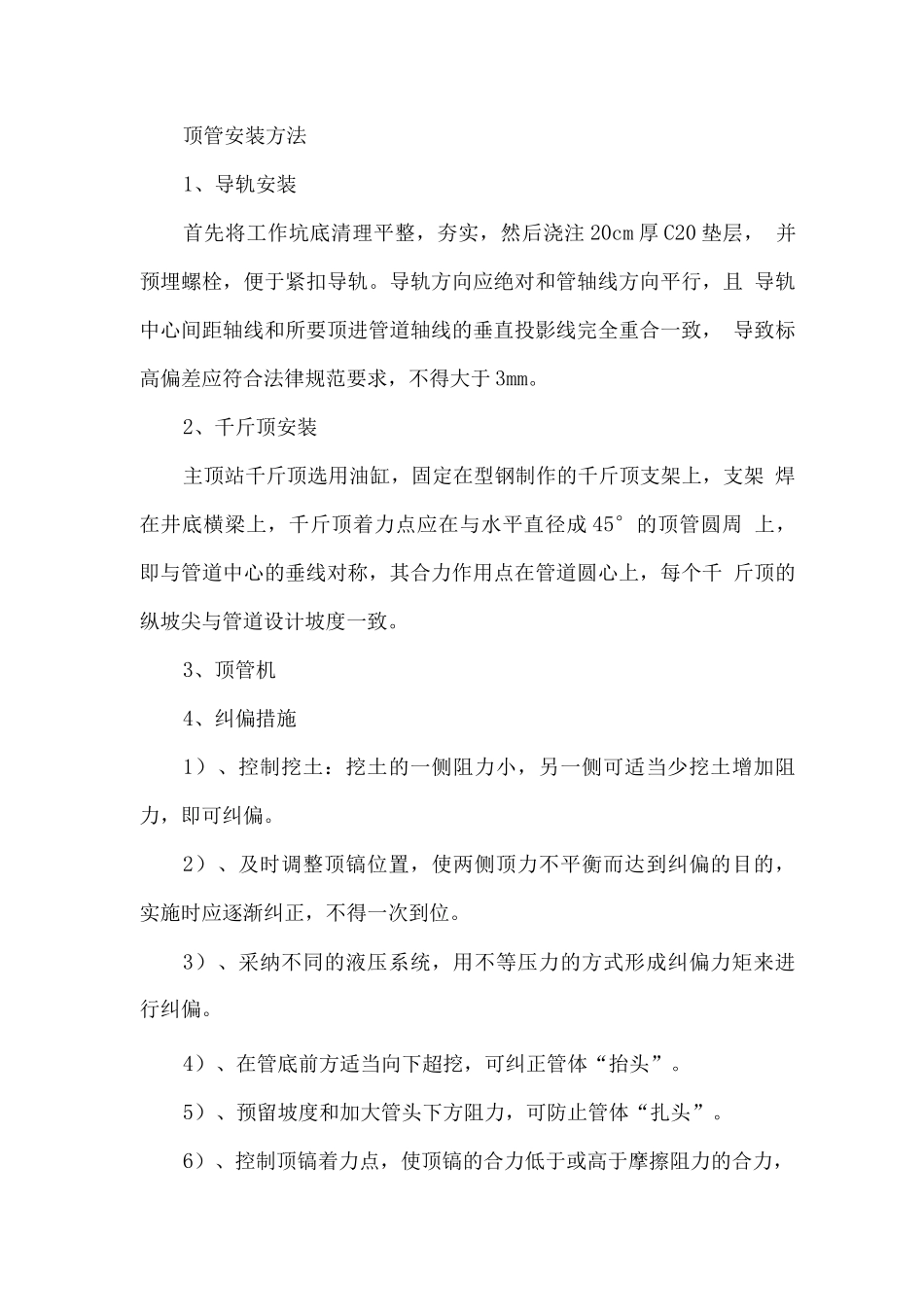

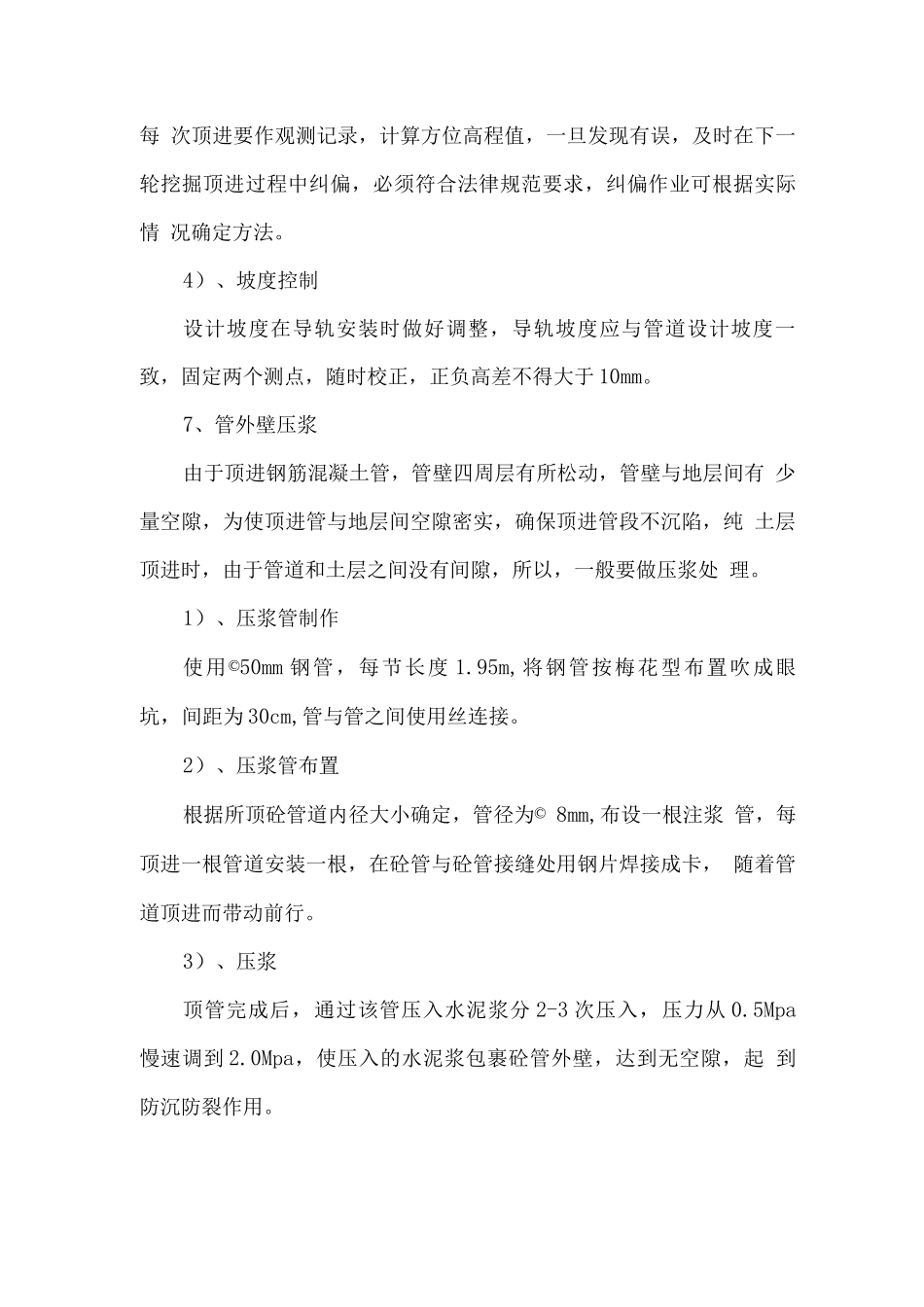

顶管安装方法1、导轨安装首先将工作坑底清理平整,夯实,然后浇注 20cm 厚 C20 垫层, 并预埋螺栓,便于紧扣导轨。导轨方向应绝对和管轴线方向平行,且 导轨中心间距轴线和所要顶进管道轴线的垂直投影线完全重合一致, 导致标高偏差应符合法律规范要求,不得大于 3mm。2、千斤顶安装主顶站千斤顶选用油缸,固定在型钢制作的千斤顶支架上,支架 焊在井底横梁上,千斤顶着力点应在与水平直径成 45°的顶管圆周 上,即与管道中心的垂线对称,其合力作用点在管道圆心上,每个千 斤顶的纵坡尖与管道设计坡度一致。3、顶管机4、纠偏措施1)、控制挖土:挖土的一侧阻力小,另一侧可适当少挖土增加阻 力,即可纠偏。2)、及时调整顶镐位置,使两侧顶力不平衡而达到纠偏的目的, 实施时应逐渐纠正,不得一次到位。3)、采纳不同的液压系统,用不等压力的方式形成纠偏力矩来进 行纠偏。4)、在管底前方适当向下超挖,可纠正管体“抬头”。5)、预留坡度和加大管头下方阻力,可防止管体“扎头”。6)、控制顶镐着力点,使顶镐的合力低于或高于摩擦阻力的合力,对防止管体“扎头”和抬头也能起到一定作用。7)、已发生偏差的管体,用千斤顶结合方木、工字钢,内胀圈等 在偏差的反方向加压顶管纠偏。5、操作台及下管操作台设置于平整结实的原地面上,如原地面松动可垫木板,下 管采纳 12 吨吊车吊装就位。6、管道顶进1)、管理接密封防水接在顶进前先用粘得牢胶水将遇水膨胀止水圈粘贴在钢筋混 凝土管上,止水圈应于管厚度中间偏外放置,使顶紧后管里缝有 2-3cm 的深度,利用预机顶力将其压实,管里缝再用水泥砂浆勾缝填 充密实,纯水泥浆抹内带压光,防止渗水。为防止顶进过程中错, 两侧接处安装钢内胀圈固定。同时防止顶管导致周围土体松动,在 管壁外侧安装设置钻有蜂窝状小坑的压浆管(d50mm 钢管),以便管 道顶进完成后对土体与管道之间空隙压浆,使顶进管道与周围土体密 实无空隙,防止管顶土层沉降。2)、顶进作业干硬性塑黄土地层,采纳人工掘进,小斗车出土,集中后卷扬机 提升外弃,每次开挖应根据地层实际情况确定,挖一节顶一节,最大 顶程不得超过 60cm,污水管顶进时刻控制在 50cm 以内。3)、轴线,高程控制导轨安装按要求和法律规范进行,必须牢固可靠,不得发生位移,每 次顶进要作观测记录,计算方位高程值,一旦发现有误,及时在下一 轮挖掘顶进过程中纠偏,必须符合法律规范要求,纠偏作业可根据实际...
