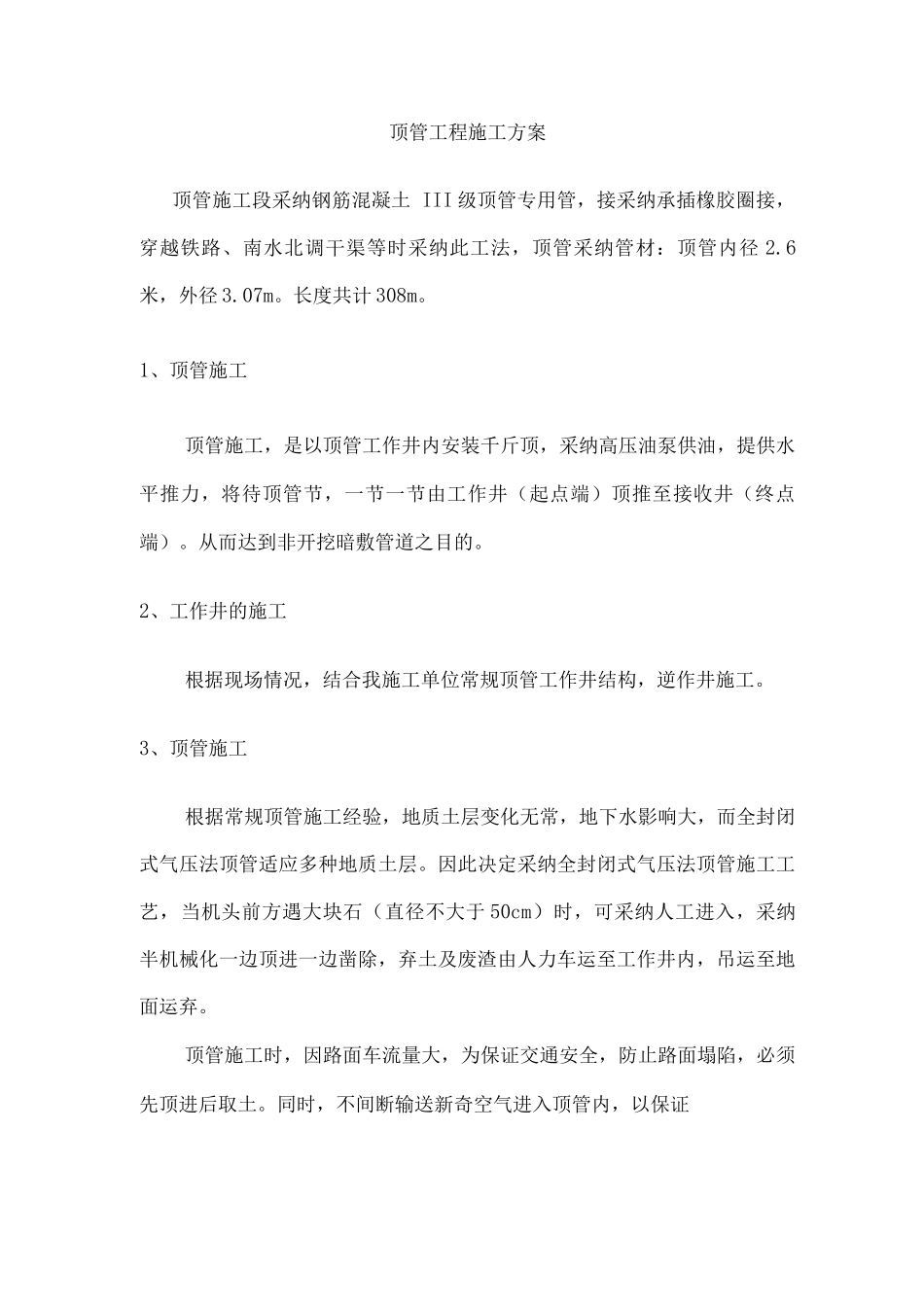

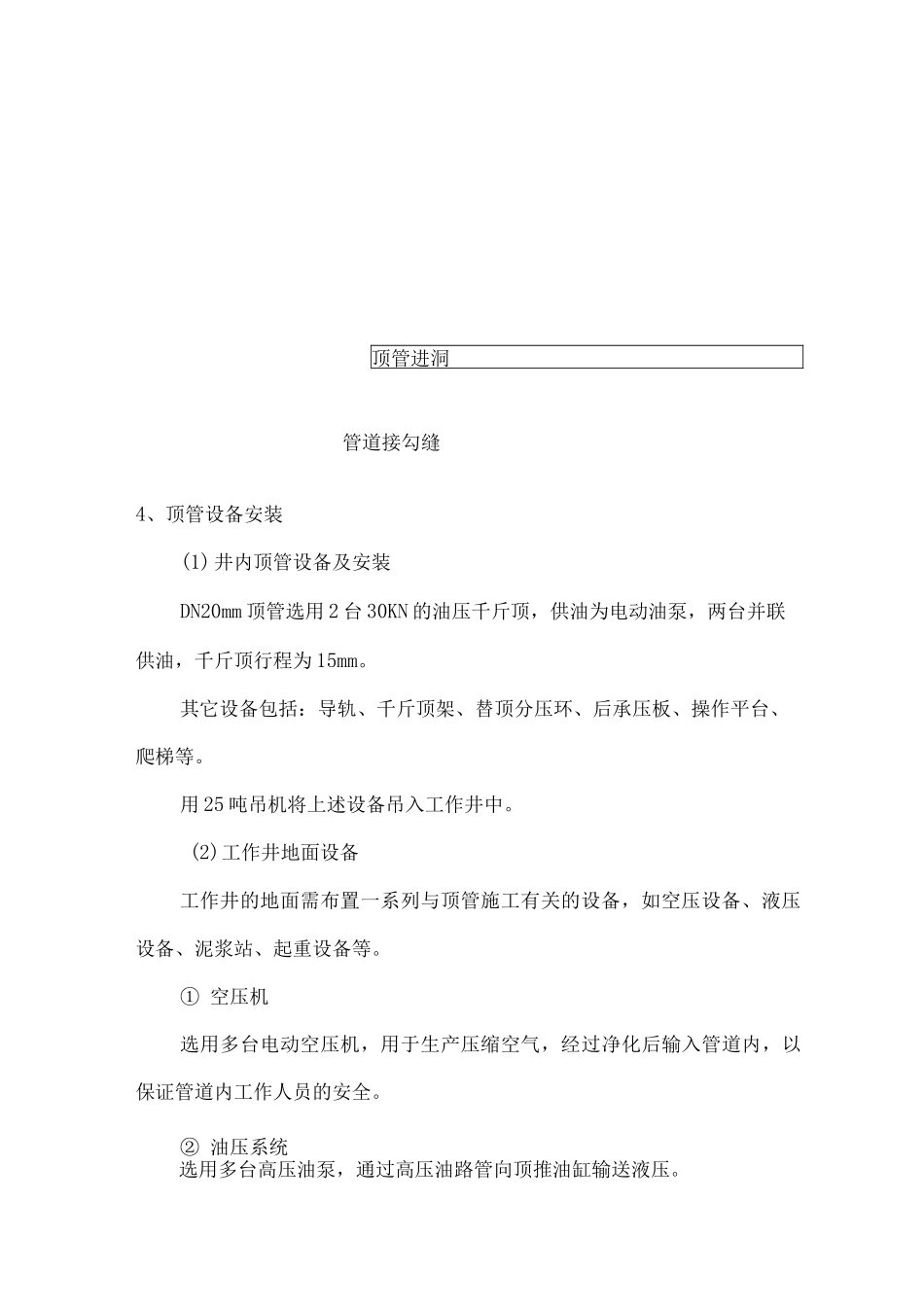

顶管工程施工方案顶管施工段采纳钢筋混凝土 III 级顶管专用管,接采纳承插橡胶圈接,穿越铁路、南水北调干渠等时采纳此工法,顶管采纳管材:顶管内径 2.6米,外径 3.07m。长度共计 308m。1、顶管施工顶管施工,是以顶管工作井内安装千斤顶,采纳高压油泵供油,提供水平推力,将待顶管节,一节一节由工作井(起点端)顶推至接收井(终点端)。从而达到非开挖暗敷管道之目的。2、工作井的施工根据现场情况,结合我施工单位常规顶管工作井结构,逆作井施工。3、顶管施工根据常规顶管施工经验,地质土层变化无常,地下水影响大,而全封闭式气压法顶管适应多种地质土层。因此决定采纳全封闭式气压法顶管施工工艺,当机头前方遇大块石(直径不大于 50cm)时,可采纳人工进入,采纳半机械化一边顶进一边凿除,弃土及废渣由人力车运至工作井内,吊运至地面运弃。顶管施工时,因路面车流量大,为保证交通安全,防止路面塌陷,必须先顶进后取土。同时,不间断输送新奇空气进入顶管内,以保证施工人员操作安全。顶管施工程序:顶管进洞管道接勾缝4、顶管设备安装(1) 井内顶管设备及安装DN20mm 顶管选用 2 台 30KN 的油压千斤顶,供油为电动油泵,两台并联供油,千斤顶行程为 15mm。其它设备包括:导轨、千斤顶架、替顶分压环、后承压板、操作平台、爬梯等。用 25 吨吊机将上述设备吊入工作井中。(2)工作井地面设备工作井的地面需布置一系列与顶管施工有关的设备,如空压设备、液压设备、泥浆站、起重设备等。① 空压机选用多台电动空压机,用于生产压缩空气,经过净化后输入管道内,以保证管道内工作人员的安全。② 油压系统选用多台高压油泵,通过高压油路管向顶推油缸输送液压。③ 泥浆站在井外用膨润土配制泥浆,供顶管时注浆使用,减少土体与管外壁的摩擦阻力。④ 起重设备管节入井及挖出的土方提升到井外,需用起重设备,可用 16 吨汽车吊吊装、吊运。5、顶管出洞当井内、井外的准备工作全部准备好后,可将机头吊放到井内轨道上,调整好方向,开始顶管的出洞,工作台井壁前墙有机头及管道出洞的预留洞,为防止井外水土从预留洞与机头外壁之间的缝隙流入工作井内,预留洞与管道间设有密封装置。(1)洞密封结构顶管洞密封结构的作用是阻止在顶管过程中泥水从管节与洞之间的间隙流入工作井内,同时也起定位作用。根据管道中心、与井壁预留洞孔的间隙,制作一个钢结构的内套环,套环内圈设有橡胶止水带环,套环安装在井内预留洞孔与管节...
