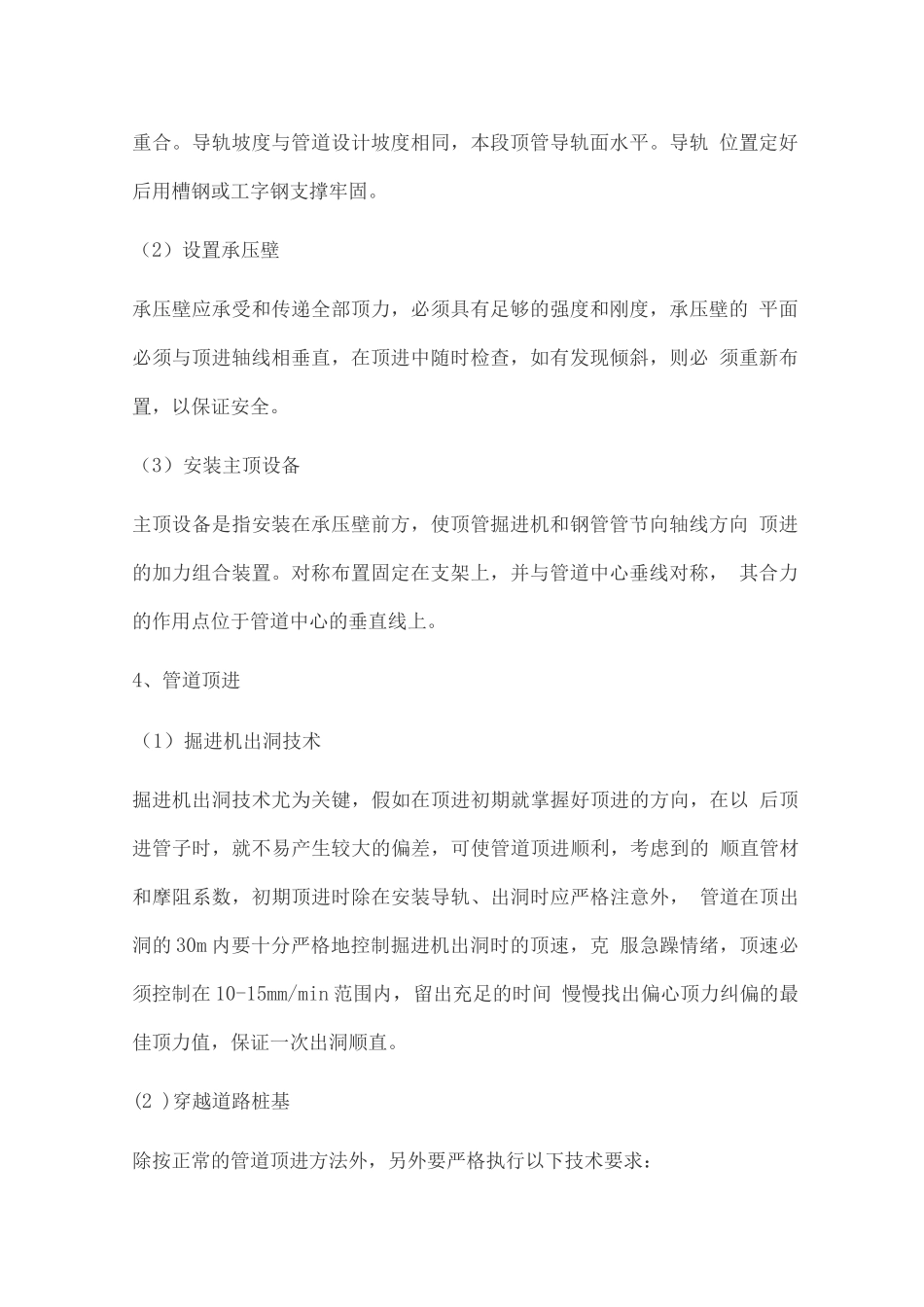

顶管施工专项施工方案顶管专项施工方案报验申请表致(监理单位)我单位已完成 r 顶管专项施工方案工作,现报上该工程报验申诺表,蒂予以甲查刊驰 I 攵附件:I、顶若侦硕施匚方案无包单位:〔座)项 F[经理 t日期,申航见专业监理工程师,日期,宙查竟项 I」片理机枸"章)、总监理工程师:日期,申查意见建设单应'〔章)L货贵人:H 期,第一章工程概况本工程设计起点为富乐大街西北侧,破向西后,向南沿青春路东侧机 非隔离带西 1.5 米位置至青春路环岛,穿越岛后,电力路经沿青春路西 侧机非隔离带西侧 11m、16、5m、28.5m 至滨海北路,自滨海北路折 向东,沿滨海北路北侧路缘石南 1.5m 位置向东至北斜街后折向南至新 贤街村项目地块内,电力管道在青春路环岛北侧、南侧、穿越青春路及 穿越滨海北街 4 段采纳新建中 1050 顶管内敷 12①150+2①1M -PP 管。第二章顶管施工工艺1、测量放线工程开工前组织测量人员到现场进行测量放线交底,作好定桩记录。按 设计提供的水准点在施工范围内引测,设置临时水准点。设置沉降观测 点,在工作坑、顶管施工范围内的建筑物、电杆、管线等位置放置沉降 观测点。2、施工安排施工场地进行平整,查明顶管作业范围内的地下、地上障碍物。对于无 法拆迁的障碍,作好保护方案。采纳人工配合挖掘机进行工作井的土方 开挖,及时采纳钢筋砼支护。工作坑至设计高程后,即进行砼封底,后 靠背设置,进行顶管设备的安装调试。全部准备工作完成后,进行顶管 穿越施工。3、设备安装(1)导轨安装导轨安放前,应先复核管道中心位置,安装时严格确保导轨中心线与管 轴线重合。导轨坡度与管道设计坡度相同,本段顶管导轨面水平。导轨 位置定好后用槽钢或工字钢支撑牢固。(2)设置承压壁承压壁应承受和传递全部顶力,必须具有足够的强度和刚度,承压壁的 平面必须与顶进轴线相垂直,在顶进中随时检查,如有发现倾斜,则必 须重新布置,以保证安全。(3)安装主顶设备主顶设备是指安装在承压壁前方,使顶管掘进机和钢管管节向轴线方向 顶进的加力组合装置。对称布置固定在支架上,并与管道中心垂线对称, 其合力的作用点位于管道中心的垂直线上。4、管道顶进(1)掘进机出洞技术掘进机出洞技术尤为关键,假如在顶进初期就掌握好顶进的方向,在以 后顶进管子时,就不易产生较大的偏差,可使管道顶进顺利,考虑到的 顺直管材和摩阻系数,初期顶进时除在安装导轨、出洞时应严格注意外, 管...
