一、施工工艺的选择根据施工场地的实际情况和地质情况,本工程采纳人工手撅式顶管施工,工作井及接收井采纳开挖式成井
二、施工部署施工现场场区:施工区域采纳全封闭围蔽,在路边设置标志牌和反光标志,夜间设警示灯
开挖土方随挖随运到弃土场堆放;临时用电主干线采纳 380V 三相五线制,接通工作井;坑内及管道内照明采纳 12V 安全沟通电源供电
供电拟采纳市电和现场发电机组相结合;在条件许可的情况下尽量接入市电
生活区:拟实行就近搭设帐篷,以解决生活问题
三、顶管施工措施根据现场布置,先施工顶管始发井
顶管实行 24 小时不间断施工,以缩短工期

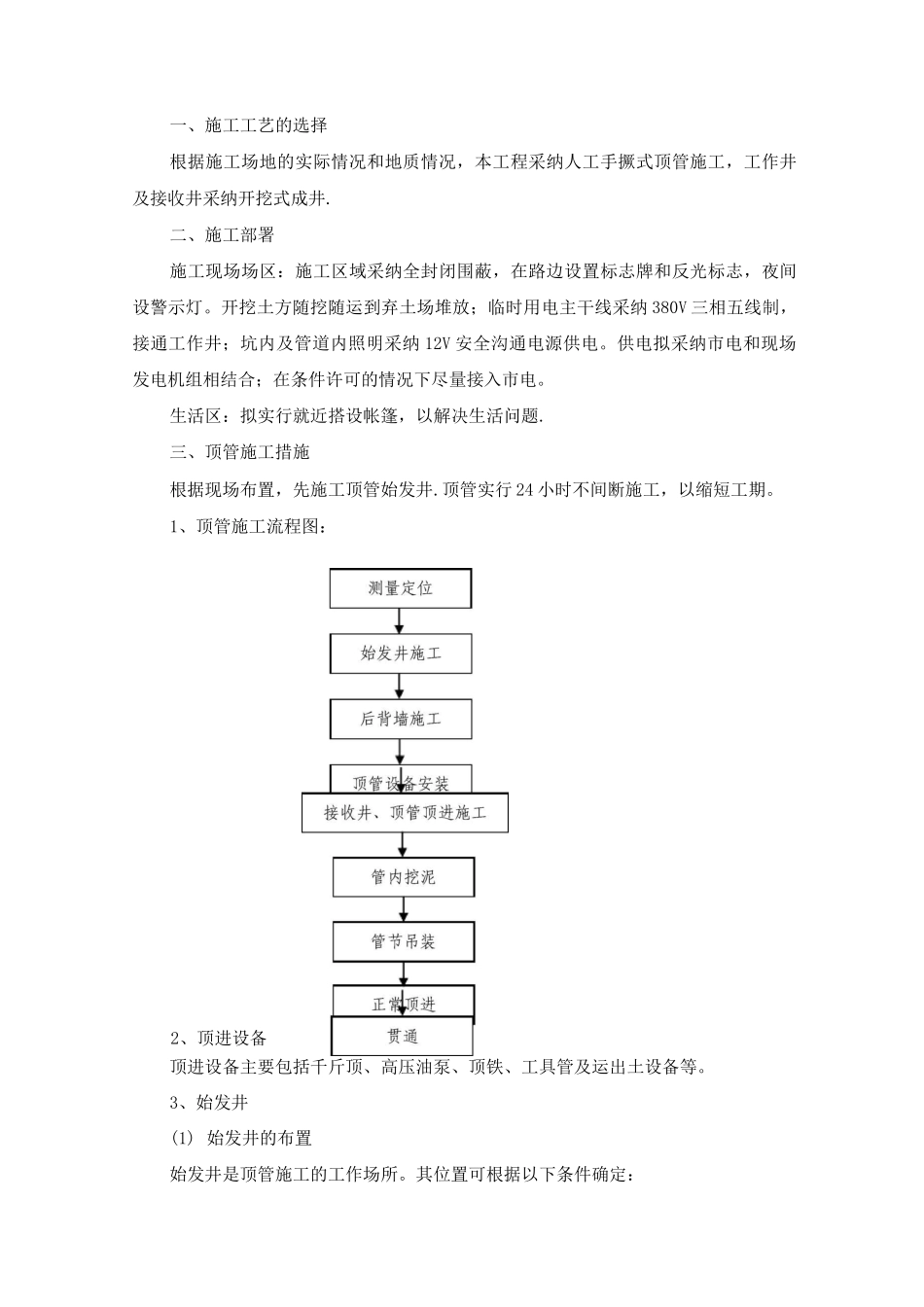

1、顶管施工流程图:顶进设备主要包括千斤顶、高压油泵、顶铁、工具管及运出土设备等
3、始发井(1) 始发井的布置始发井是顶管施工的工作场所

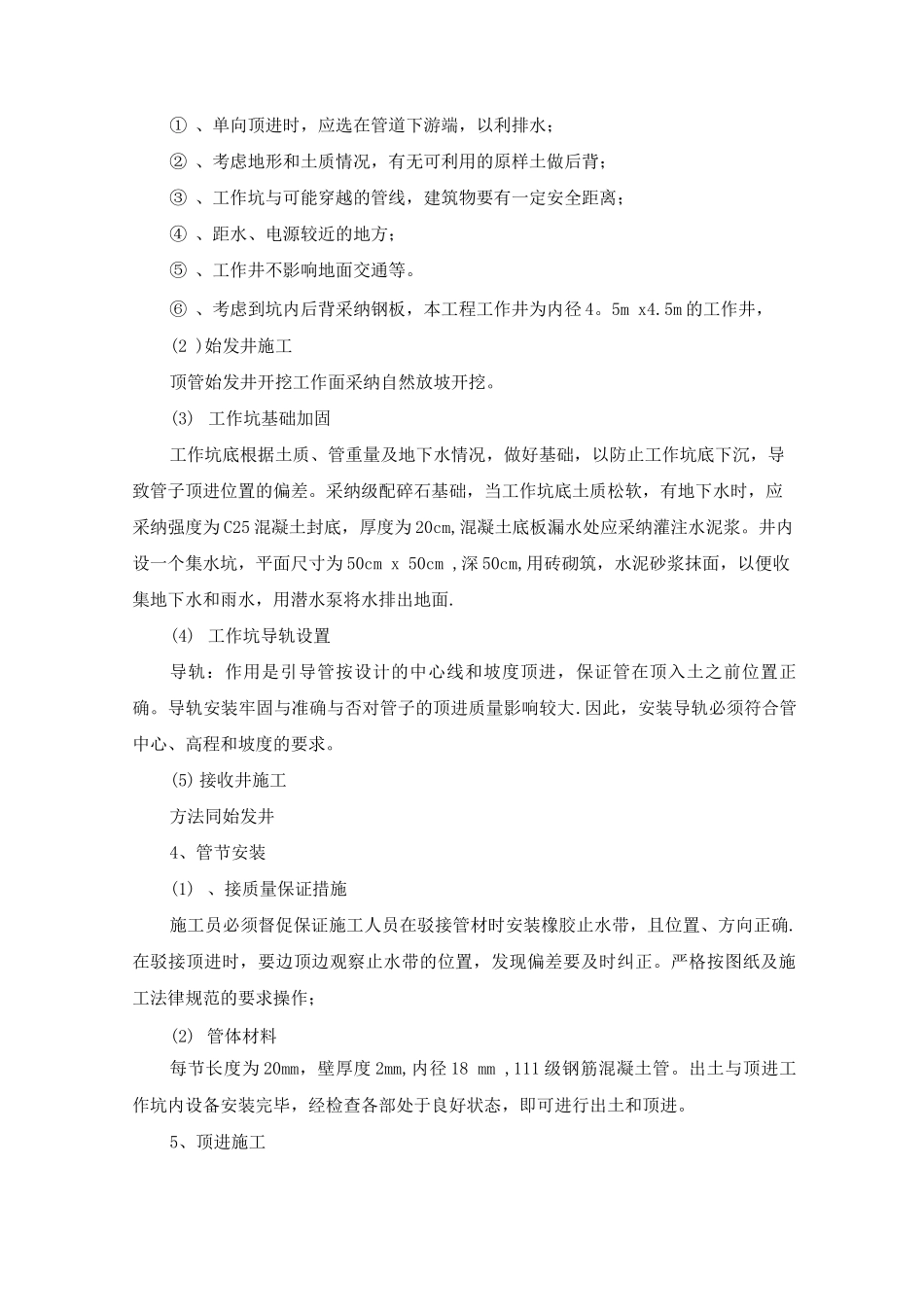

其位置可根据以下条件确定:2、顶进设备① 、单向顶进时,应选在管道下游端,以利排水;② 、考虑地形和土质情况,有无可利用的原样土做后背;③ 、工作坑与可能穿越的管线,建筑物要有一定安全距离;④ 、距水、电源较近的地方;⑤ 、工作井不影响地面交通等
⑥ 、考虑到坑内后背采纳钢板,本工程工作井为内径 4
5m 的工作井,(2 )始发井施工顶管始发井开挖工作面采纳自然放坡开挖
(3) 工作坑基础加固工作坑底根据土质、管重量及地下水情况,做好基础,以防止工作坑底下沉,导致管子顶进位置的偏差
采纳级配碎石基础,当工作坑底土质松软,有地下水时,应采纳强度为 C25 混凝土封底,厚度为 20cm,混凝土底板漏水处应采纳灌注水泥浆
井内设一个集水坑,平面尺寸为 50cm x 50cm ,深 50cm,用砖砌筑,水泥砂浆抹面,以便收集地下水和雨水,用潜水泵将水排出地面
(4) 工作坑导轨设置导轨:作用是引导管按设计的中心线和坡度顶进,保证管在顶入土之前位置正确
导轨安装牢固与准确与否对管子的顶进质量影响较大
