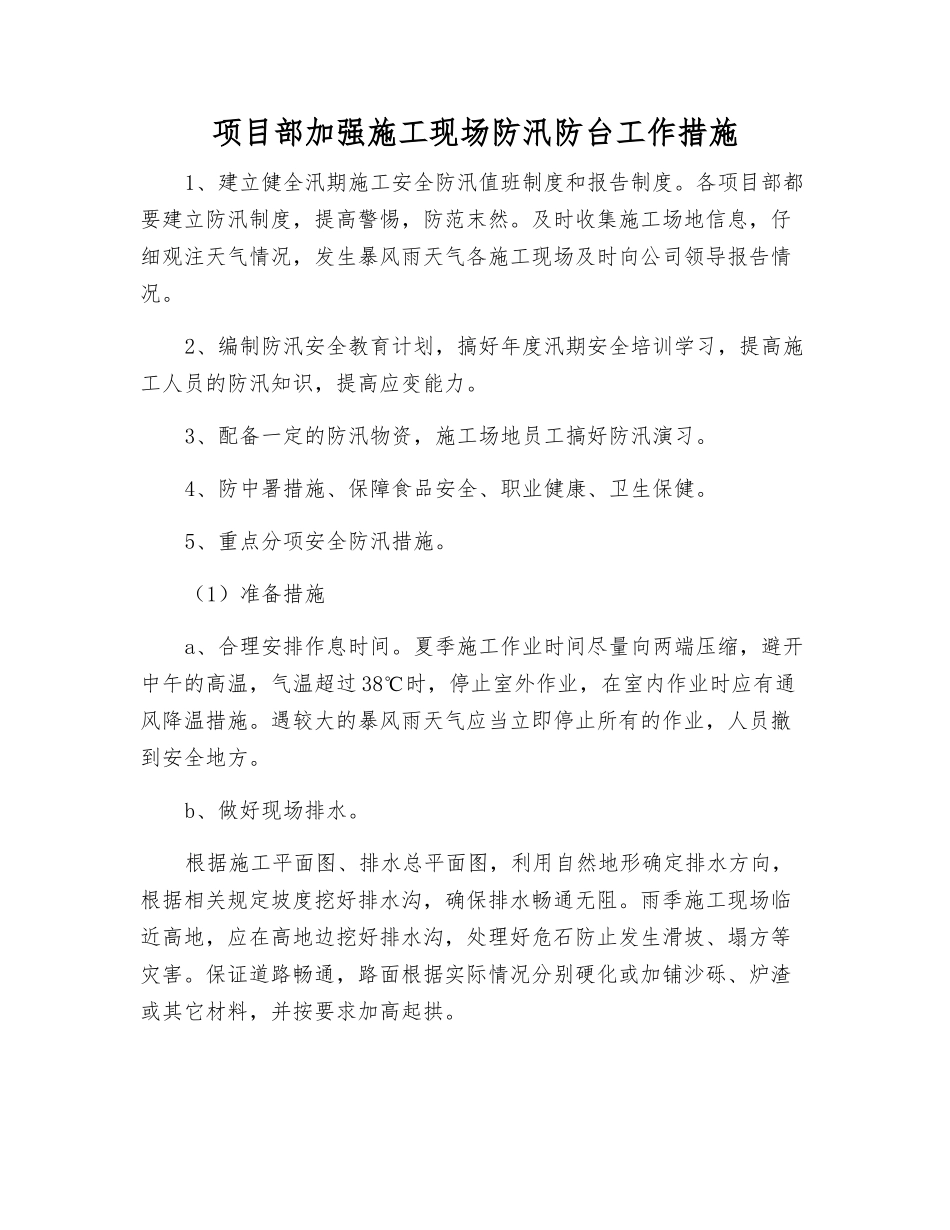

项目部加强施工现场防汛防台工作措施1、建立健全汛期施工安全防汛值班制度和报告制度
各项目部都要建立防汛制度,提高警惕,防范末然
及时收集施工场地信息,仔细观注天气情况,发生暴风雨天气各施工现场及时向公司领导报告情况
2、编制防汛安全教育计划,搞好年度汛期安全培训学习,提高施工人员的防汛知识,提高应变能力
3、配备一定的防汛物资,施工场地员工搞好防汛演习
4、防中署措施、保障食品安全、职业健康、卫生保健
5、重点分项安全防汛措施
(1)准备措施a、合理安排作息时间
夏季施工作业时间尽量向两端压缩,避开中午的高温,气温超过 38℃时,停止室外作业,在室内作业时应有通风降温措施
遇较大的暴风雨天气应当立即停止所有的作业,人员撤到安全地方
b、做好现场排水
根据施工平面图、排水总平面图,利用自然地形确定排水方向,根据相关规定坡度挖好排水沟,确保排水畅通无阻
雨季施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害
保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它材料,并按要求加高起拱
原材料、成品、半成品的防护
对材料库全面定期检查,及时维修,四周排水良好,墙基坚固,不漏雨渗水,钢材等材料存放实行相应的防雨措施,确保材料的质量安全
严格根据防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相关的器材、塑料布、油毡等材料
(2)、汛期重点分项施工安全措施

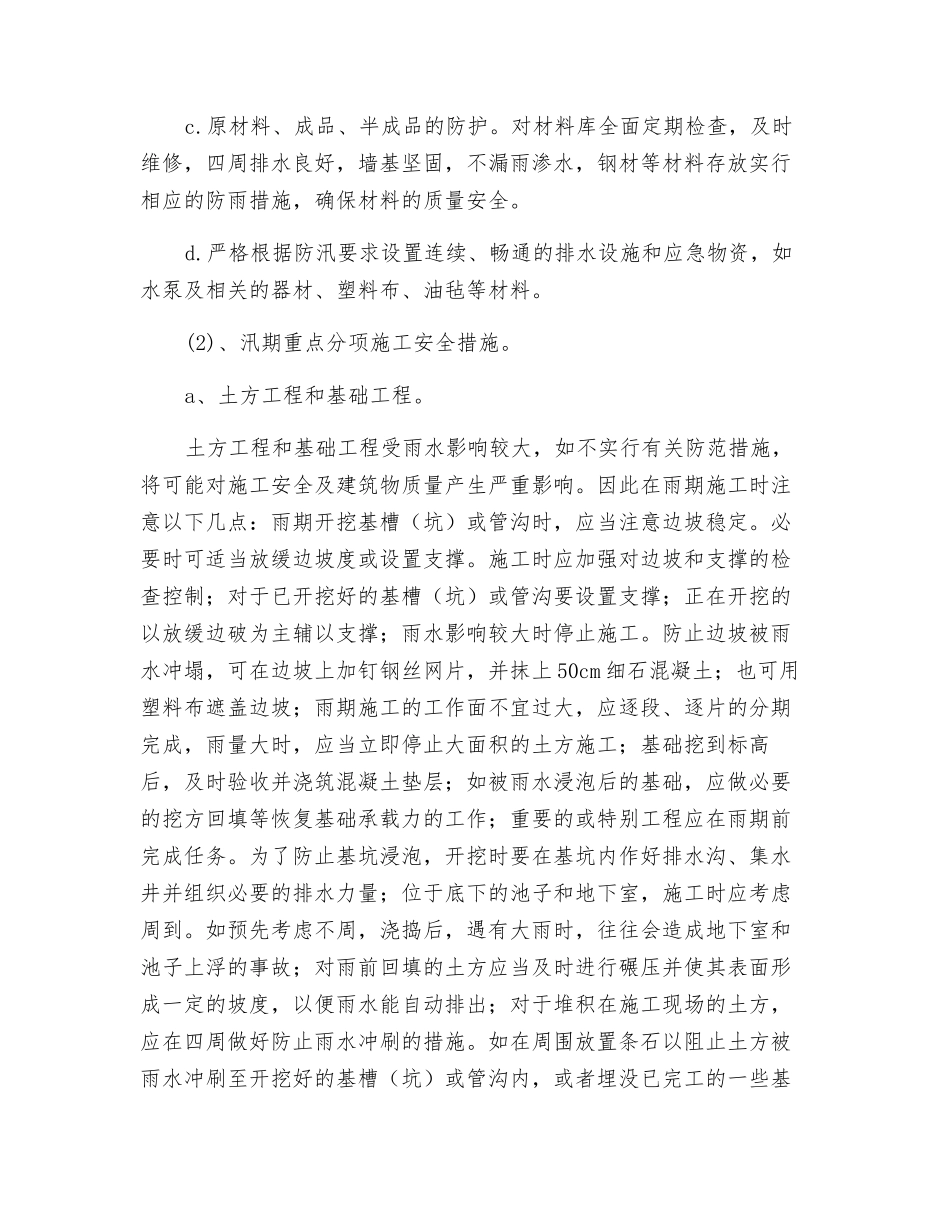

a、土方工程和基础工程
土方工程和基础工程受雨水影响较大,如不实行有关防范措施,将可能对施工安全及建筑物质量产生严重影响
因此在雨期施工时注意以下几点:雨期开挖基槽(坑)或管沟时,应当注意边坡稳定
必要时可适当放缓边坡度或设置支撑
施工时应加强对边坡和支撑的检查控制;对于已开挖好的基槽(坑)或管沟要设置支撑;正在开挖的以放缓边破为主辅以支撑;雨水影响较大时停止施工
防止边坡被雨水冲塌,可在
