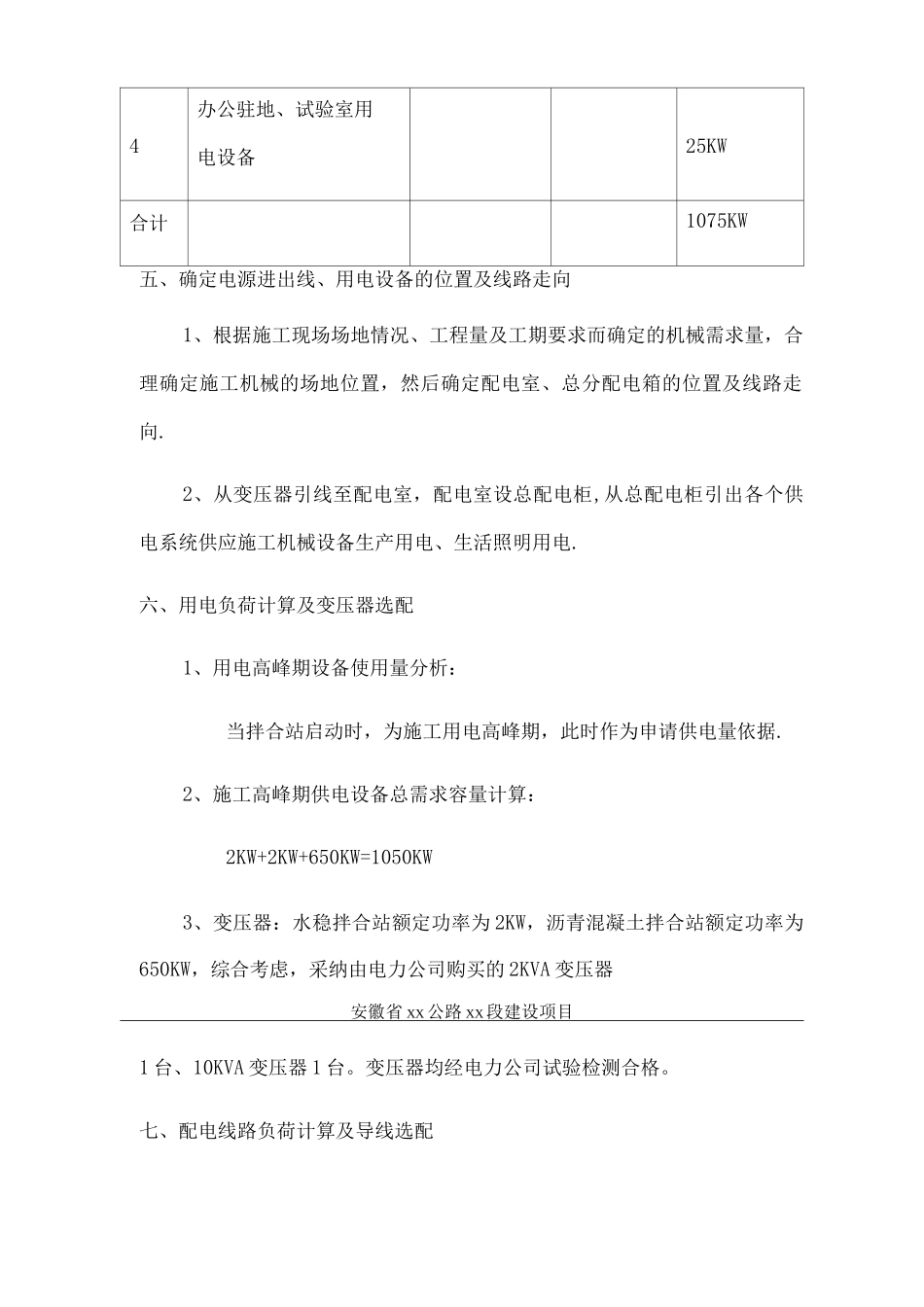

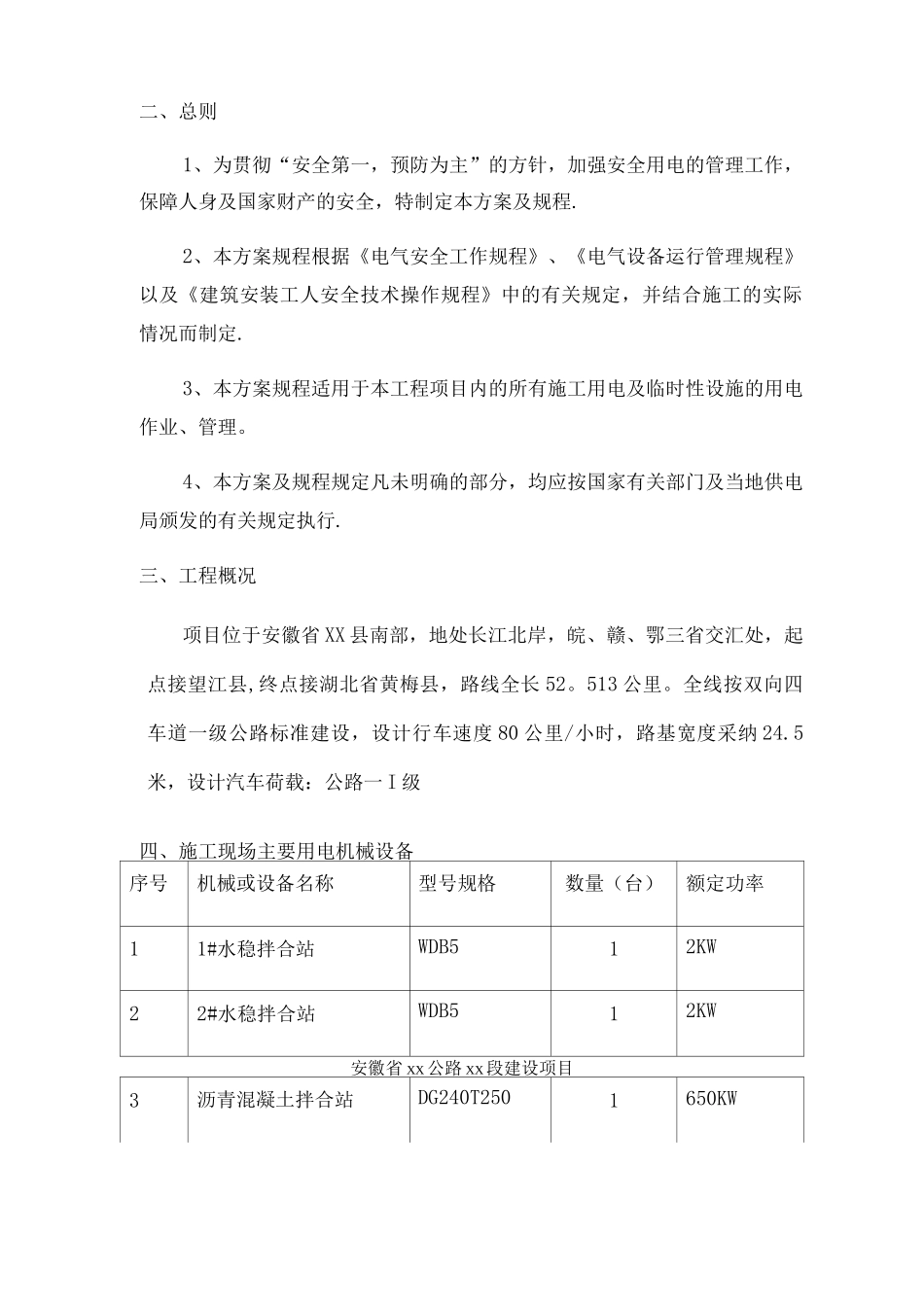

安徽省 XX公路 XX段建设项目XX集团有限责任公司安徽省 XX公路 XX段安全生产管理文件临时施工用电方案编制:审核:批准:XX 集团有限责任公司二 0 一五年六月十九日XX第三工程局安徽省 XX公路 XX段项目部施工用电方案及安全用电方案一、编制依据1、国标《建设工程施工现场供用电安全法律规范》GB50194 — 93.2、国家建设部《施工现场临时用电安全技术法律规范》JGJ46 — 25。3、安徽省 XX 公路 XX 段施工组织设计。安徽省 XX公路 XX段建设项目二、总则1、为贯彻“安全第一,预防为主”的方针,加强安全用电的管理工作,保障人身及国家财产的安全,特制定本方案及规程.2、本方案规程根据《电气安全工作规程》、《电气设备运行管理规程》以及《建筑安装工人安全技术操作规程》中的有关规定,并结合施工的实际情况而制定.3、本方案规程适用于本工程项目内的所有施工用电及临时性设施的用电作业、管理。4、本方案及规程规定凡未明确的部分,均应按国家有关部门及当地供电局颁发的有关规定执行.三、工程概况项目位于安徽省 XX 县南部,地处长江北岸,皖、赣、鄂三省交汇处,起点接望江县,终点接湖北省黄梅县,路线全长 52。513 公里。全线按双向四车道一级公路标准建设,设计行车速度 80 公里/小时,路基宽度采纳 24.5米,设计汽车荷载:公路一 I 级四、施工现场主要用电机械设备序号机械或设备名称型号规格数量(台)额定功率11#水稳拌合站WDB512KW22#水稳拌合站WDB512KW安徽省 XX公路 XX段建设项目3沥青混凝土拌合站DG240T2501650KW4办公驻地、试验室用电设备25KW合计1075KW五、确定电源进出线、用电设备的位置及线路走向1、根据施工现场场地情况、工程量及工期要求而确定的机械需求量,合理确定施工机械的场地位置,然后确定配电室、总分配电箱的位置及线路走向.2、从变压器引线至配电室,配电室设总配电柜,从总配电柜引出各个供电系统供应施工机械设备生产用电、生活照明用电.六、用电负荷计算及变压器选配1、用电高峰期设备使用量分析:当拌合站启动时,为施工用电高峰期,此时作为申请供电量依据.2、施工高峰期供电设备总需求容量计算:2KW+2KW+650KW=1050KW3、变压器:水稳拌合站额定功率为 2KW,沥青混凝土拌合站额定功率为650KW,综合考虑,采纳由电力公司购买的 2KVA 变压器安徽省 XX公路 XX段建设项目1 台、10KVA 变压器 1 台。变压器均经电力公司试验检测合格。七、配电线路负荷计算及导线选配(一)...
