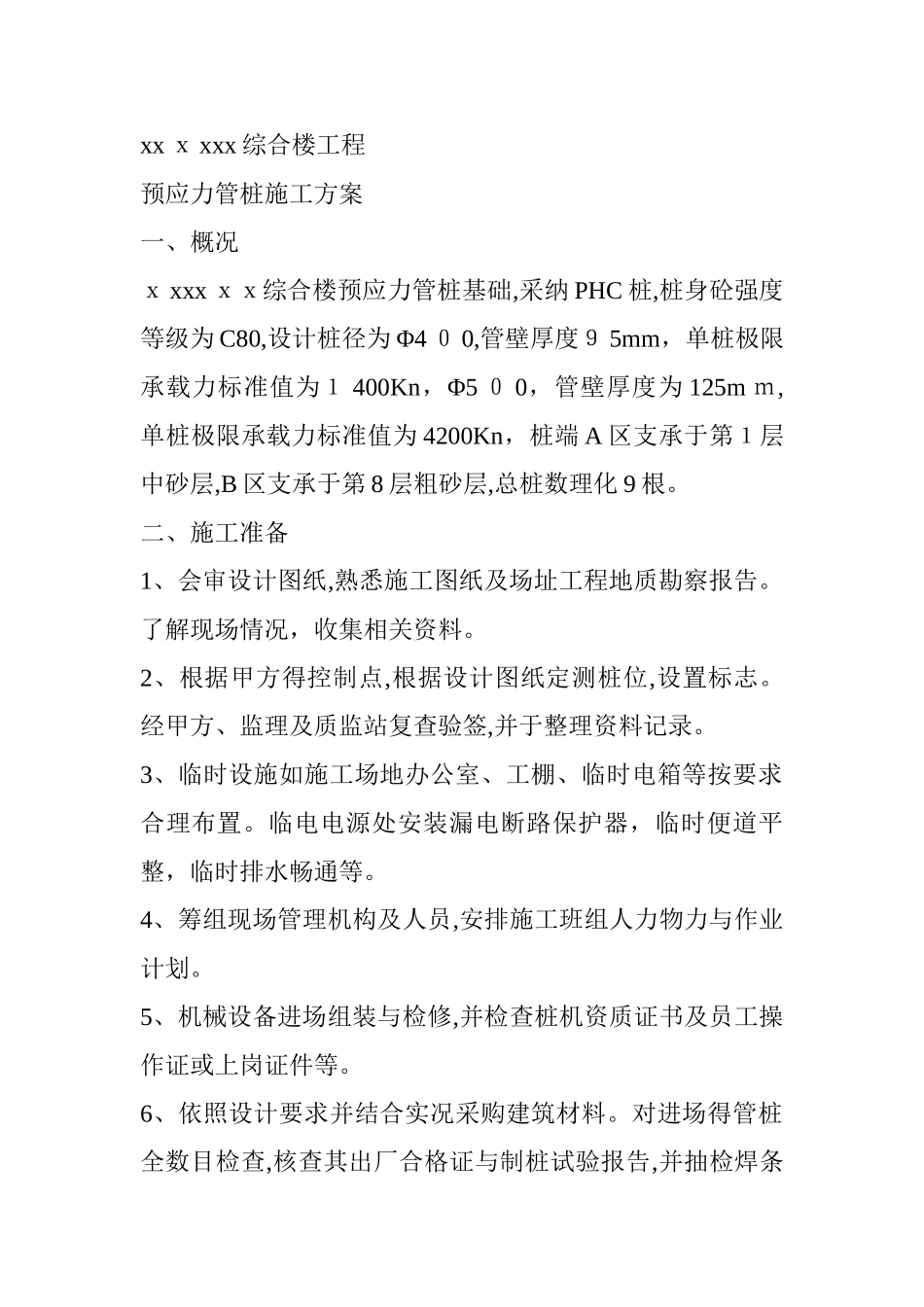

xx x xxx 综合楼工程预应力管桩施工方案一、概况x xxx xx综合楼预应力管桩基础,采纳 PHC 桩,桩身砼强度等级为 C80,设计桩径为 Φ4 0 0,管壁厚度9 5mm,单桩极限承载力标准值为1 400Kn,Φ5 0 0,管壁厚度为 125m m,单桩极限承载力标准值为 4200Kn,桩端 A 区支承于第1层中砂层,B 区支承于第 8 层粗砂层,总桩数理化 9 根
二、施工准备1、会审设计图纸,熟悉施工图纸及场址工程地质勘察报告
了解现场情况,收集相关资料
2、根据甲方得控制点,根据设计图纸定测桩位,设置标志
经甲方、监理及质监站复查验签,并于整理资料记录
3、临时设施如施工场地办公室、工棚、临时电箱等按要求合理布置
临电电源处安装漏电断路保护器,临时便道平整,临时排水畅通等
4、筹组现场管理机构及人员,安排施工班组人力物力与作业计划
5、机械设备进场组装与检修,并检查桩机资质证书及员工操作证或上岗证件等
6、依照设计要求并结合实况采购建筑材料
对进场得管桩全数目检查,核查其出厂合格证与制桩试验报告,并抽检焊条合格证
杜绝不合格材料进入施工场地使用

7、工程项目负责人向施工人员做施工安全与质量技术交底,组织学习施工场地各项管理条例与要求
8、建立健全施工质量及安全保证体系与管理制度
三、桩机得选择与施工工艺技术措施 1、桩机得选择根据桩径、单桩承载力及桩端持力层得情况,选用 YZ Y-70 0静压桩机,桩机得最大压桩力为 7 0 00KN,压桩速度≥1、5m/min,压桩行程≥1、5 m,履靴每次回转角度≥10°
2、施工工艺流程3、施工顺序施工得顺序按从毗邻已建建筑物得一侧开始由近及远地进行,凡桩距等于或小于 2、5D 得,应用跳打方法施工

4、技术措施及质量要求A、桩身得质量要求(见表1、表2)B、测量定位及复核桩点:首先根据规划部门提供得测量基准线,引出桩
