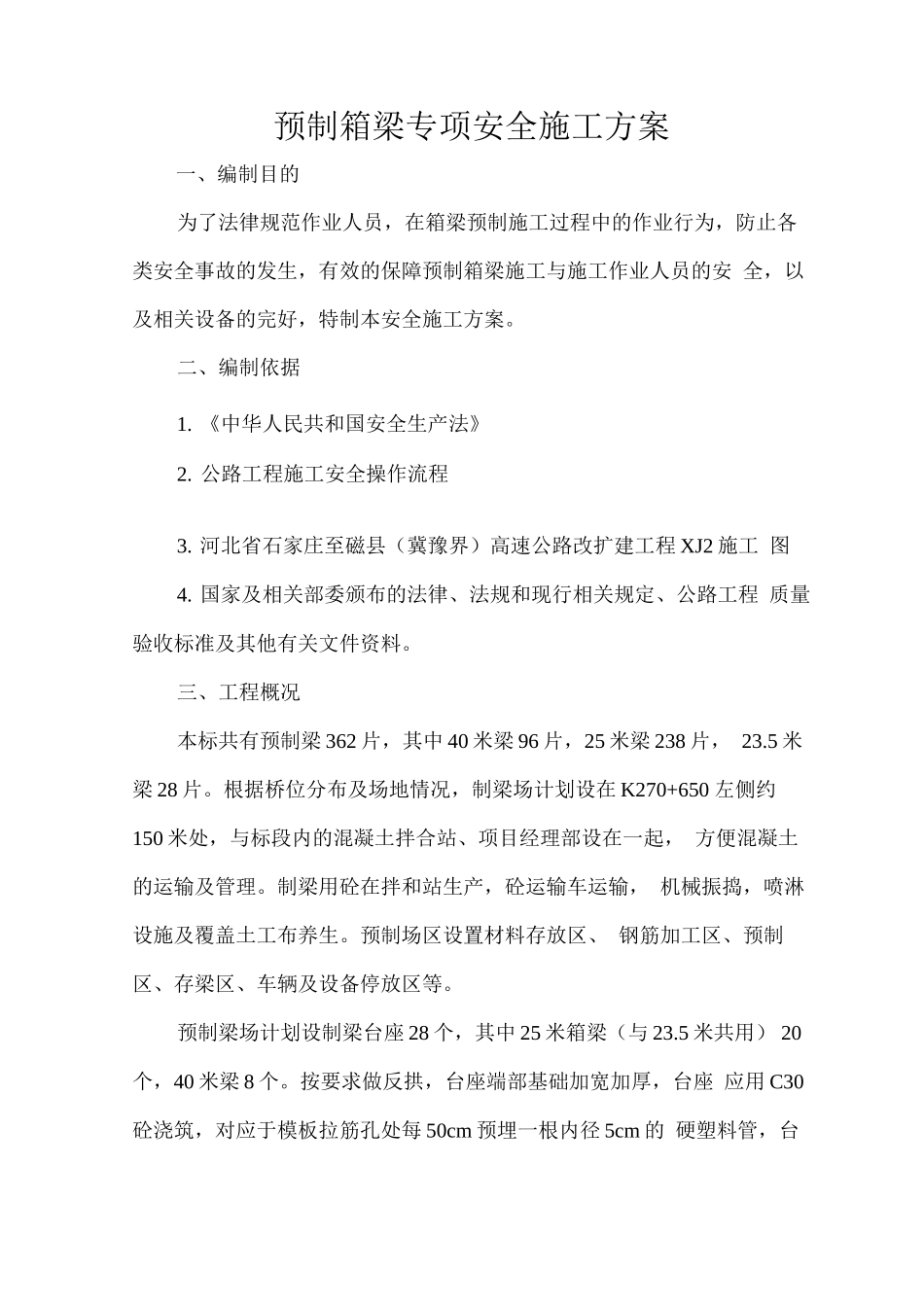

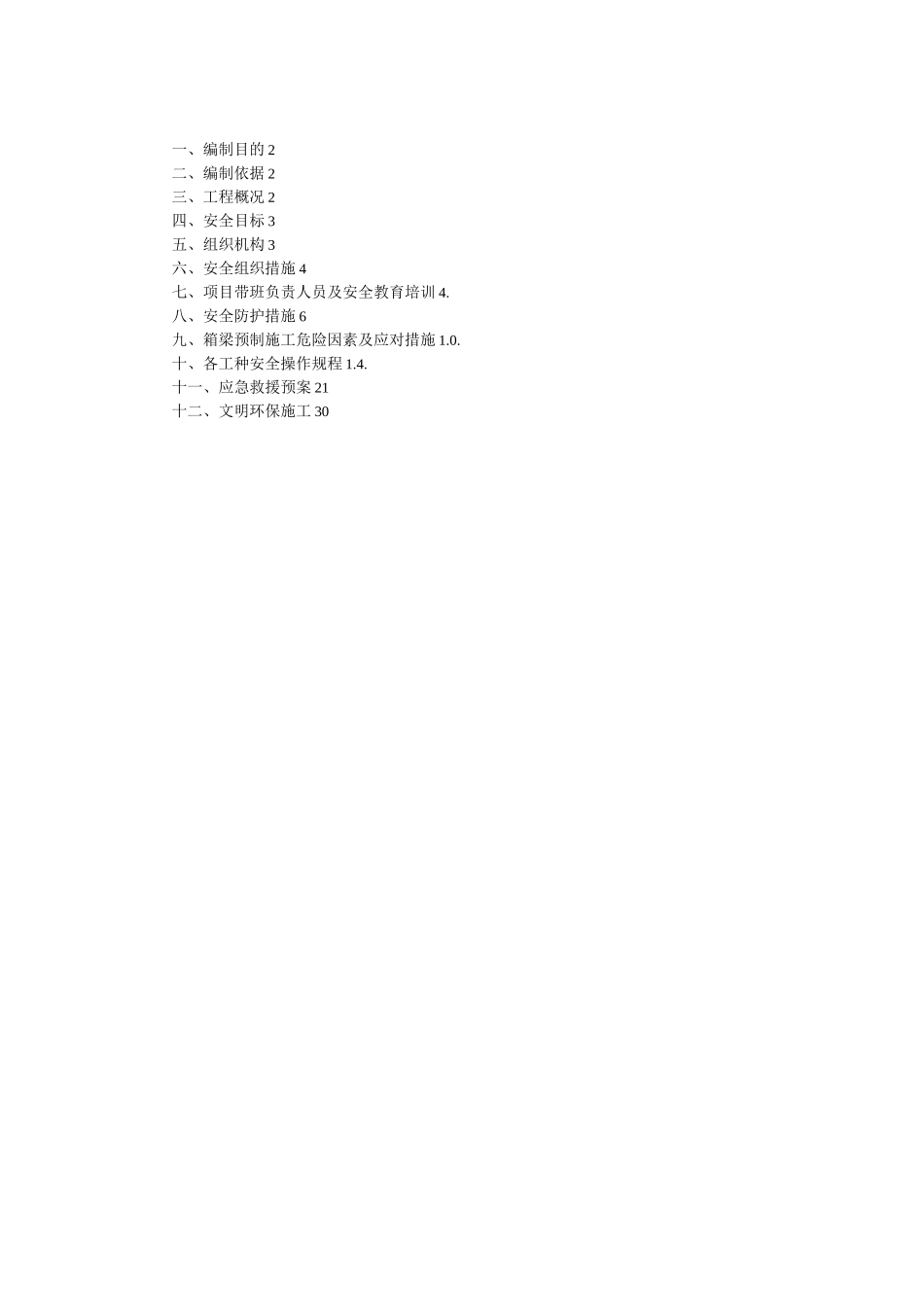

十一、应急救援预案 21十二、文明环保施工 30预制箱梁专项安全施工方案一、编制目的为了法律规范作业人员,在箱梁预制施工过程中的作业行为,防止各 类安全事故的发生,有效的保障预制箱梁施工与施工作业人员的安 全,以及相关设备的完好,特制本安全施工方案
二、编制依据1
《中华人民共和国安全生产法》2
公路工程施工安全操作流程3
河北省石家庄至磁县(冀豫界)高速公路改扩建工程 XJ2 施工 图4
国家及相关部委颁布的法律、法规和现行相关规定、公路工程 质量验收标准及其他有关文件资料
三、工程概况本标共有预制梁 362 片,其中 40 米梁 96 片,25 米梁 238 片, 23
5 米梁 28 片
根据桥位分布及场地情况,制梁场计划设在 K270+650 左侧约150 米处,与标段内的混凝土拌合站、项目经理部设在一起, 方便混凝土的运输及管理
制梁用砼在拌和站生产,砼运输车运输, 机械振捣,喷淋设施及覆盖土工布养生
预制场区设置材料存放区、 钢筋加工区、预制区、存梁区、车辆及设备停放区等
预制梁场计划设制梁台座 28 个,其中 25 米箱梁(与 23
5 米共用) 20个,40 米梁 8 个
按要求做反拱,台座端部基础加宽加厚,台座 应用 C30砼浇筑,对应于模板拉筋孔处每 50cm 预埋一根内径 5cm 的 硬塑料管,台身两边用 Z5QX5QX5 角铁包裹,角铁上铺 8mm 厚钢板, 点焊连接
台座底模钢板为原平板,台座预埋钢筋与底模钢板焊接连 接
台座周围设地锚,以防倾覆和内拱上浮
台面严格控制其平整度
以保证侧模与底模的固定、密贴
