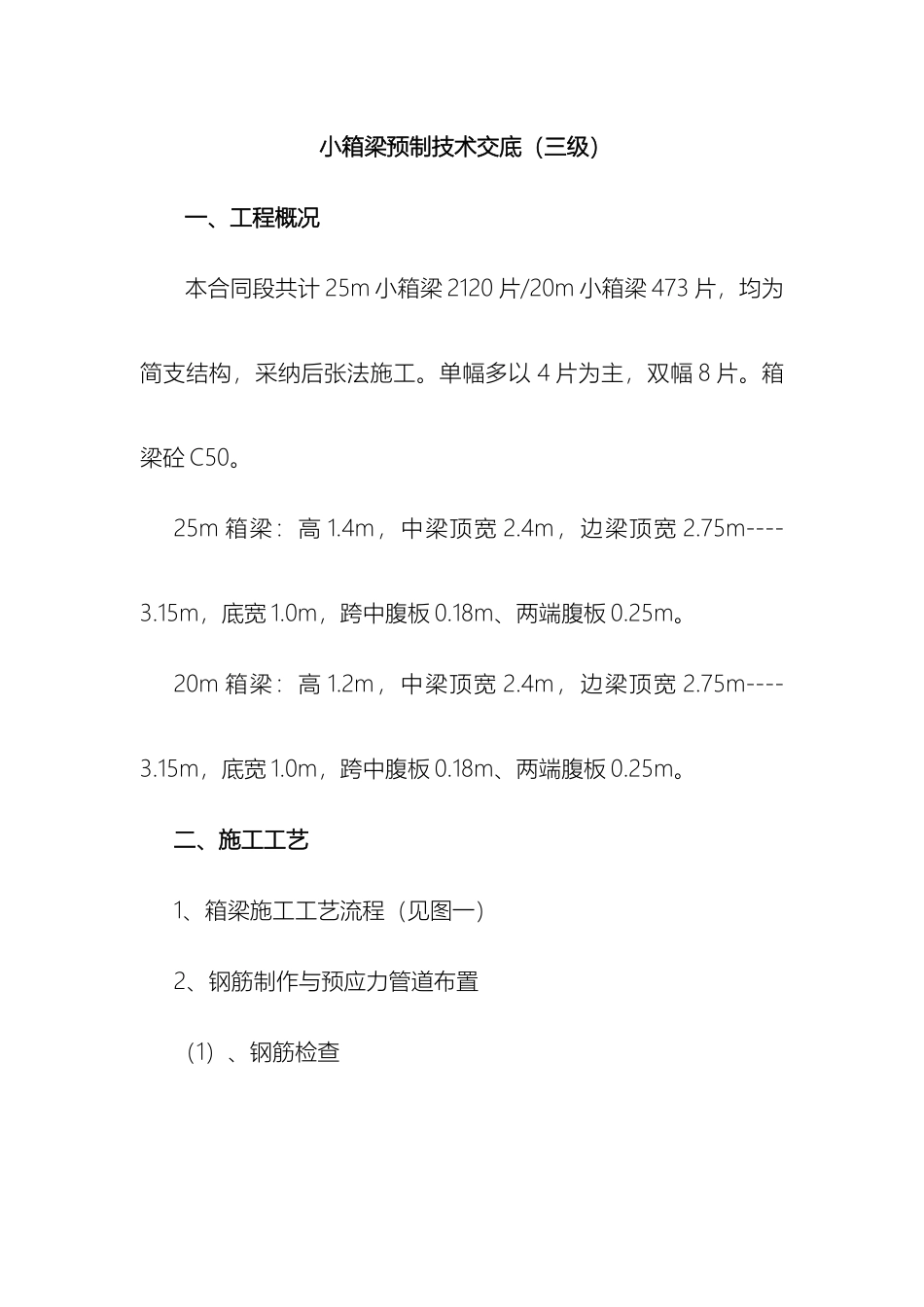

预制箱梁技术交底 小箱梁预制技术交底(三级)一、工程概况本合同段共计 25m 小箱梁 2120 片/20m 小箱梁 473 片,均为简支结构,采纳后张法施工
单幅多以 4 片为主,双幅 8 片
箱梁砼 C50
25m 箱梁:高 1
4m,中梁顶宽 2
4m,边梁顶宽 2
75m----3
15m,底宽 1
0m,跨中腹板 0
18m、两端腹板 0
20m 箱梁:高 1
2m,中梁顶宽 2
4m,边梁顶宽 2
75m----3
15m,底宽 1
0m,跨中腹板 0
18m、两端腹板 0

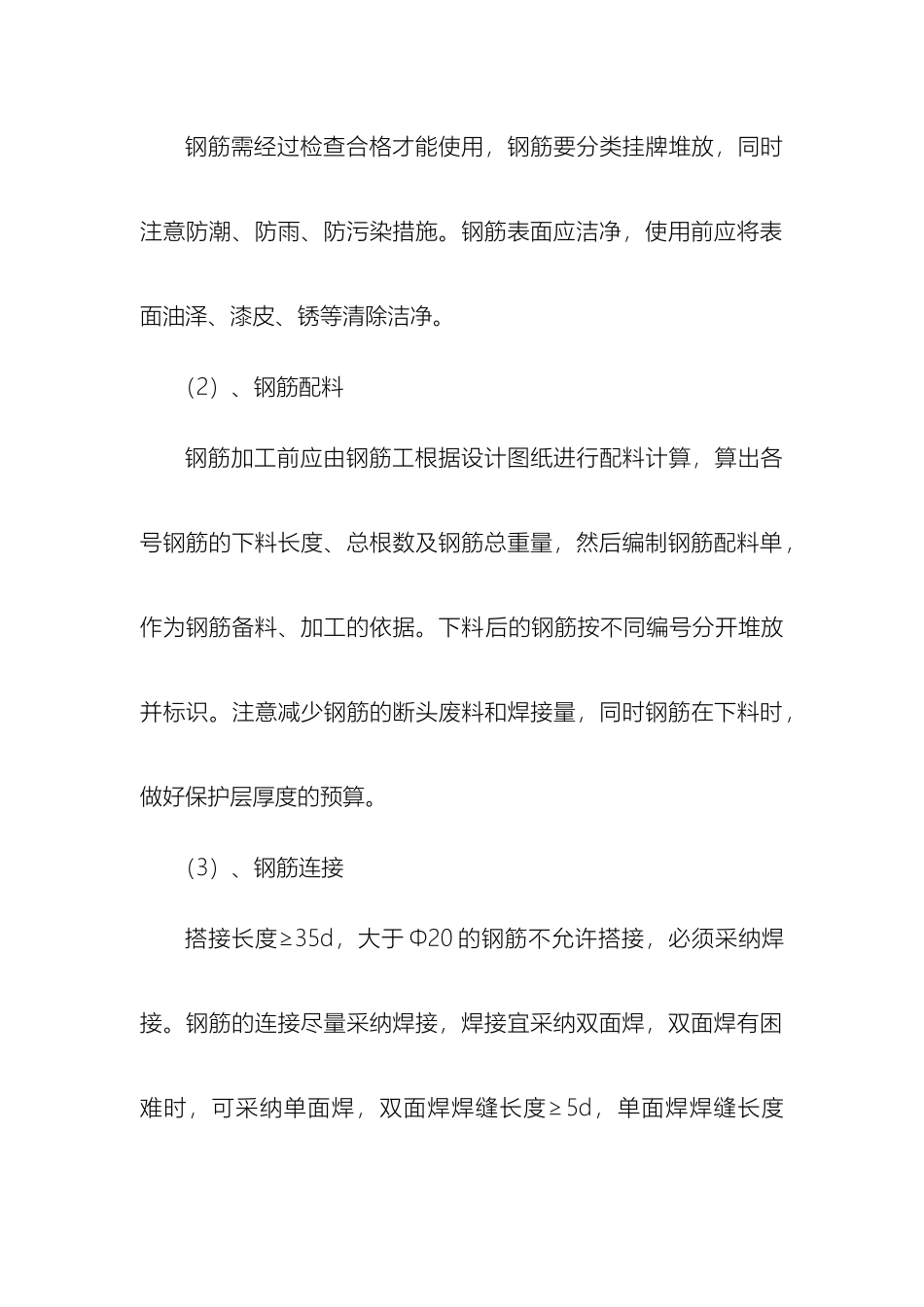

二、施工工艺1、箱梁施工工艺流程(见图一)2、钢筋制作与预应力管道布置(1)、钢筋检查钢筋需经过检查合格才能使用,钢筋要分类挂牌堆放,同时注意防潮、防雨、防污染措施
钢筋表面应洁净,使用前应将表面油泽、漆皮、锈等清除洁净
(2)、钢筋配料钢筋加工前应由钢筋工根据设计图纸进行配料计算,算出各号钢筋的下料长度、总根数及钢筋总重量,然后编制钢筋配料单,作为钢筋备料、加工的依据
下料后的钢筋按不同编号分开堆放并标识
注意减少钢筋的断头废料和焊接量,同时钢筋在下料时,做好保护层厚度的预算
(3)、钢筋连接搭接长度≥35d,大于 Φ20 的钢筋不允许搭接,必须采纳焊接
钢筋的连接尽量采纳焊接,焊接宜采纳双面焊,双面焊有困难时,可采纳单面焊,双面焊焊缝长度≥5d,单面焊焊缝长度≥10d,焊缝宽度≥0
8d,焊缝厚度≥0
3d,焊缝要饱满,敲掉焊渣后,焊缝呈鱼鳞状
钢筋搭接端部应使两接合钢筋轴线一致,梁体钢筋焊接接头位置设置应符合法律规范和设计要求,并应避开在最大应力处设置接头,尽可能使接头交错排列,其接头间距相互错开,距离不小于 1
3 倍的搭接长度且不小于 500mm
钢筋的末端弯钩应符合设计要求,本工程预制箱梁箍筋末端弯钩均采纳抗震设计要求的形式
图一 箱梁施工工艺流程图底模铺设钢筋绑扎
