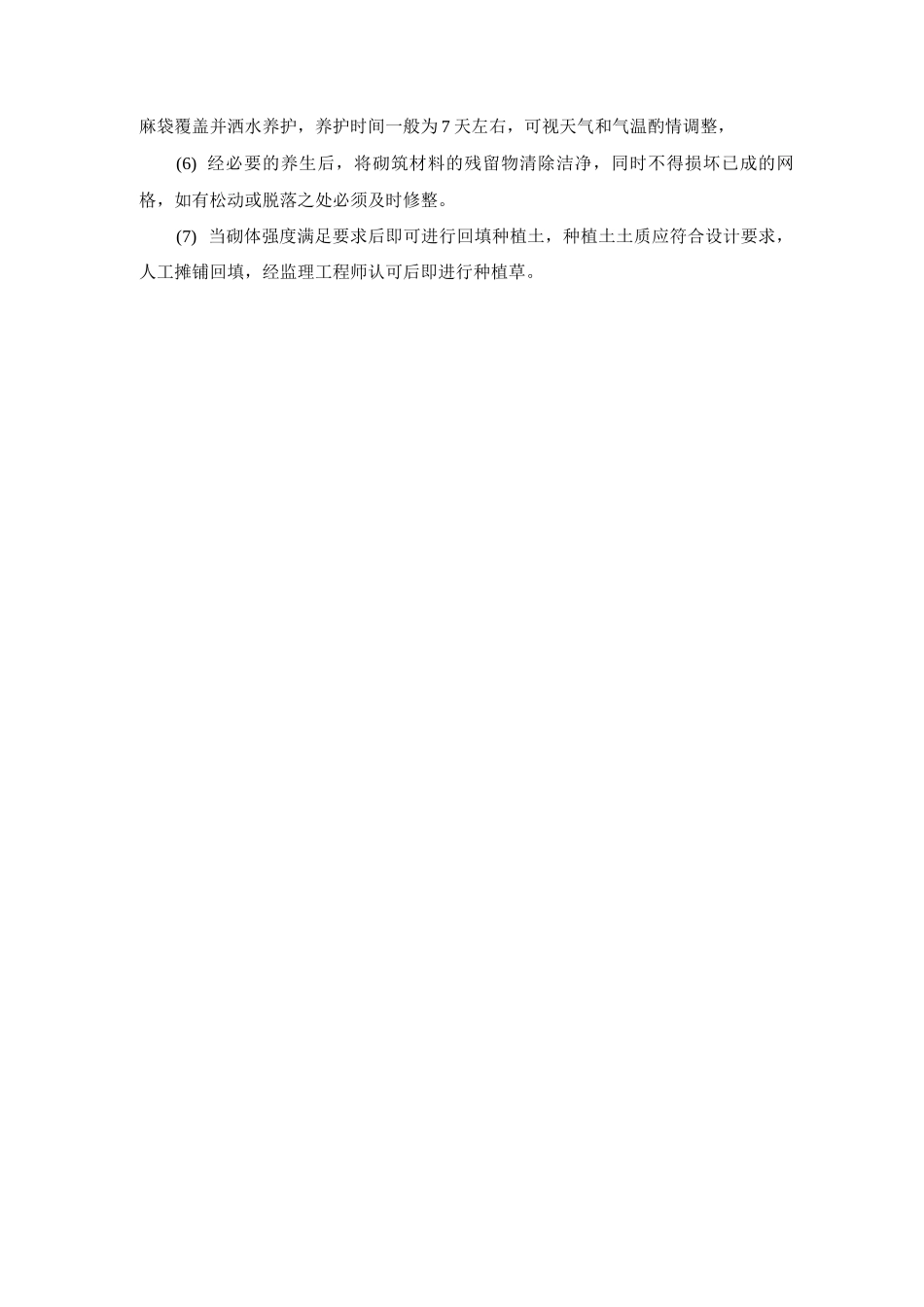

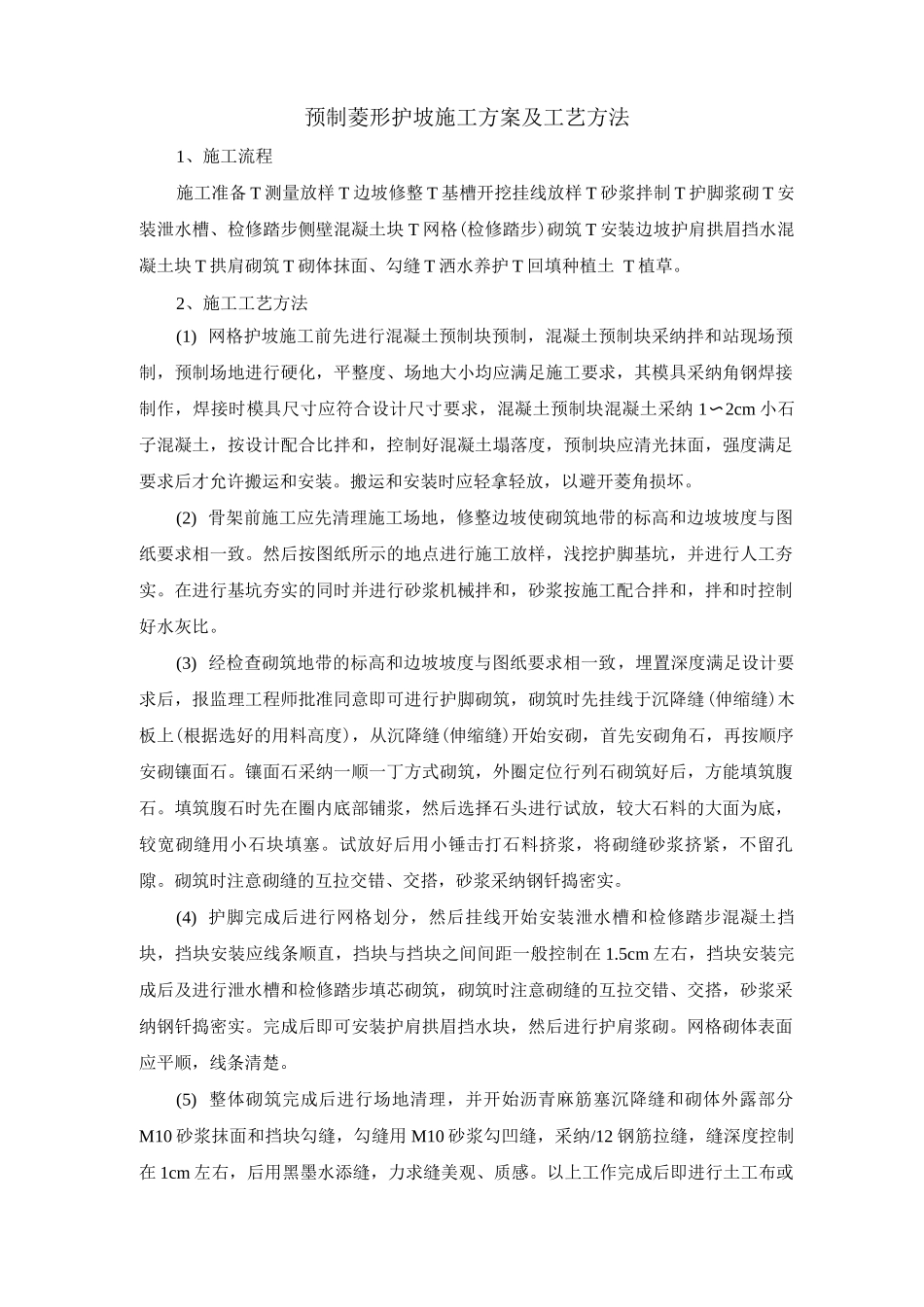

预制菱形护坡施工方案及工艺方法1、施工流程施工准备 T 测量放样 T 边坡修整 T 基槽开挖挂线放样 T 砂浆拌制 T 护脚浆砌 T 安装泄水槽、检修踏步侧壁混凝土块 T 网格(检修踏步)砌筑 T 安装边坡护肩拱眉挡水混凝土块 T 拱肩砌筑 T 砌体抹面、勾缝 T 洒水养护 T 回填种植土 T 植草。2、施工工艺方法(1) 网格护坡施工前先进行混凝土预制块预制,混凝土预制块采纳拌和站现场预制,预制场地进行硬化,平整度、场地大小均应满足施工要求,其模具采纳角钢焊接制作,焊接时模具尺寸应符合设计尺寸要求,混凝土预制块混凝土采纳 1〜2cm 小石子混凝土,按设计配合比拌和,控制好混凝土塌落度,预制块应清光抹面,强度满足要求后才允许搬运和安装。搬运和安装时应轻拿轻放,以避开菱角损坏。(2) 骨架前施工应先清理施工场地,修整边坡使砌筑地带的标高和边坡坡度与图纸要求相一致。然后按图纸所示的地点进行施工放样,浅挖护脚基坑,并进行人工夯实。在进行基坑夯实的同时并进行砂浆机械拌和,砂浆按施工配合拌和,拌和时控制好水灰比。(3) 经检查砌筑地带的标高和边坡坡度与图纸要求相一致,埋置深度满足设计要求后,报监理工程师批准同意即可进行护脚砌筑,砌筑时先挂线于沉降缝(伸缩缝)木板上(根据选好的用料高度),从沉降缝(伸缩缝)开始安砌,首先安砌角石,再按顺序安砌镶面石。镶面石采纳一顺一丁方式砌筑,外圈定位行列石砌筑好后,方能填筑腹石。填筑腹石时先在圈内底部铺浆,然后选择石头进行试放,较大石料的大面为底,较宽砌缝用小石块填塞。试放好后用小锤击打石料挤浆,将砌缝砂浆挤紧,不留孔隙。砌筑时注意砌缝的互拉交错、交搭,砂浆采纳钢钎捣密实。(4) 护脚完成后进行网格划分,然后挂线开始安装泄水槽和检修踏步混凝土挡块,挡块安装应线条顺直,挡块与挡块之间间距一般控制在 1.5cm 左右,挡块安装完成后及进行泄水槽和检修踏步填芯砌筑,砌筑时注意砌缝的互拉交错、交搭,砂浆采纳钢钎捣密实。完成后即可安装护肩拱眉挡水块,然后进行护肩浆砌。网格砌体表面应平顺,线条清楚。(5) 整体砌筑完成后进行场地清理,并开始沥青麻筋塞沉降缝和砌体外露部分M10 砂浆抹面和挡块勾缝,勾缝用 M10 砂浆勾凹缝,采纳/12 钢筋拉缝,缝深度控制在 1cm 左右,后用黑墨水添缝,力求缝美观、质感。以上工作完成后即进行土工布或麻袋覆盖并洒水养护,养护时间一般为 7 天左右,可视天气和气温酌情调整,(6) ...
