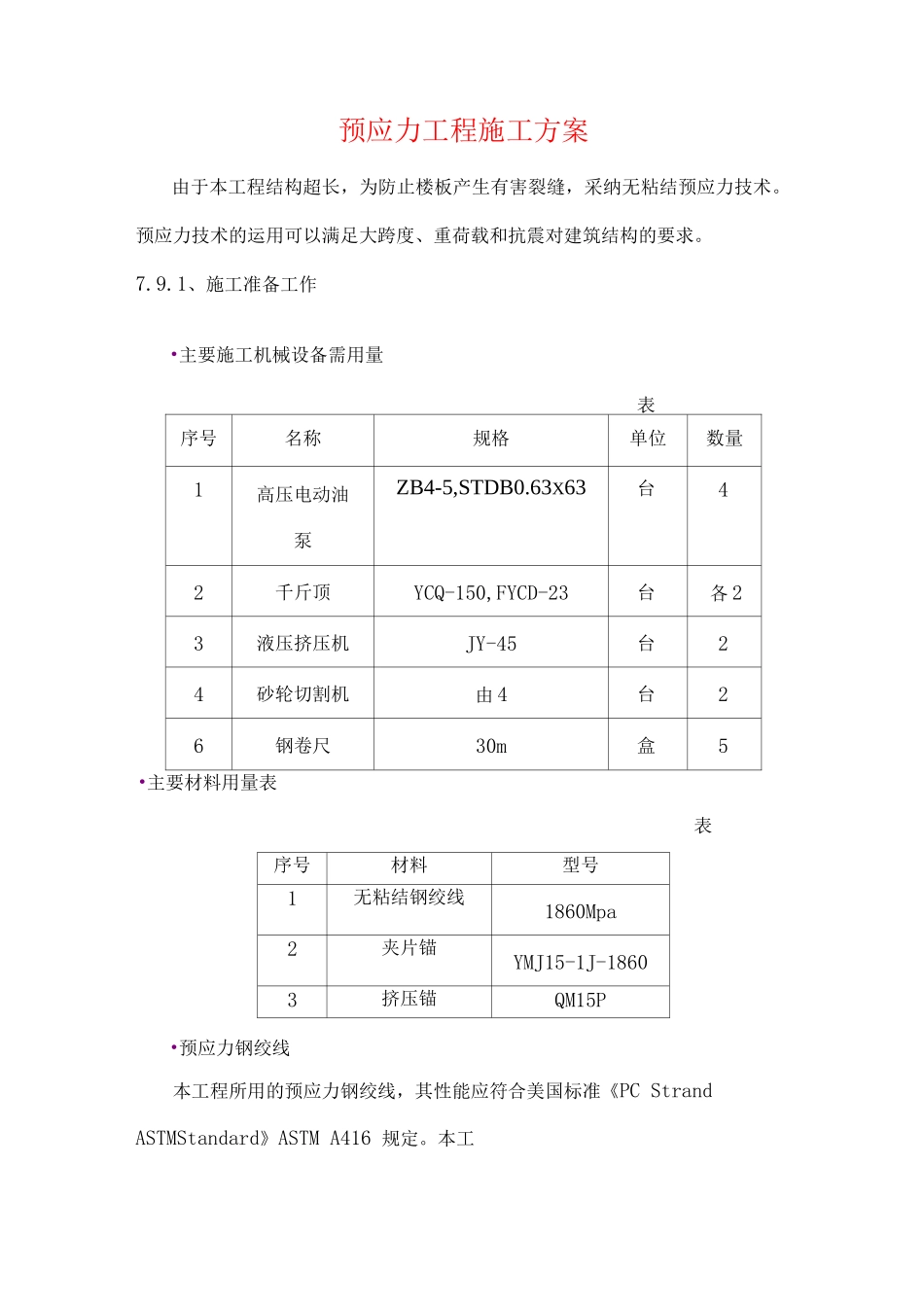

预应力工程施工方案由于本工程结构超长,为防止楼板产生有害裂缝,采纳无粘结预应力技术
预应力技术的运用可以满足大跨度、重荷载和抗震对建筑结构的要求
1、施工准备工作•主要施工机械设备需用量表 序号名称规格单位数量1高压电动油泵ZB4-5,STDB0
63X63台42千斤顶YCQ-150,FYCD-23台各 23液压挤压机JY-45台24砂轮切割机由 4台26钢卷尺30m盒5•主要材料用量表表 序号材料型号1无粘结钢绞线1860Mpa2夹片锚YMJ15-1J-18603挤压锚QM15P•预应力钢绞线本工程所用的预应力钢绞线,其性能应符合美国标准《PC StrandASTMStandard》ASTM A416 规定

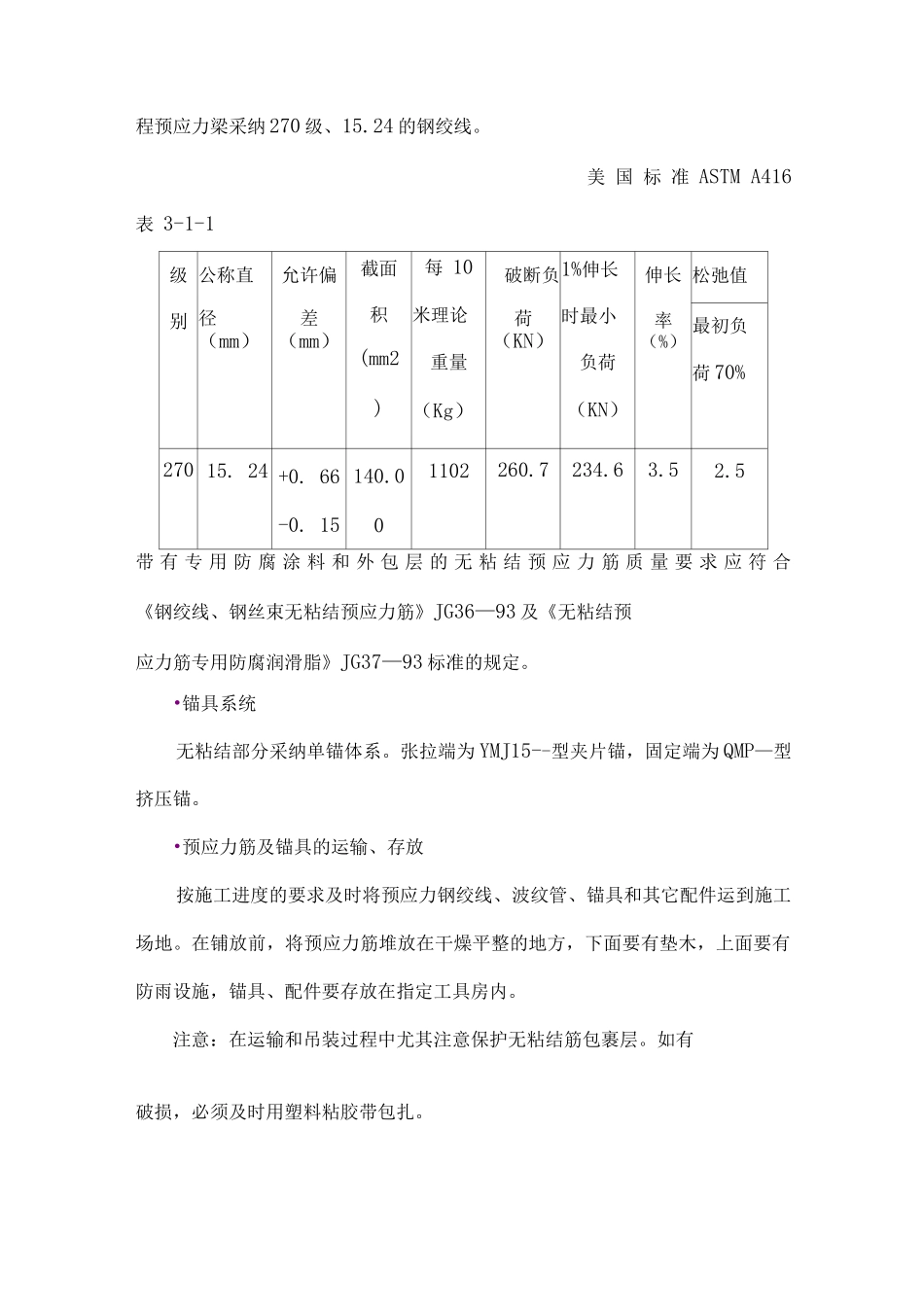

本工程预应力梁采纳 270 级、15
24 的钢绞线
美 国 标 准 ASTM A416表 3-1-1级别公称直径(mm)允许偏差(mm)截面积(mm2)每 10米理论重量(Kg)破断负荷(KN)1%伸长时最小负荷(KN)伸长率(%)松弛值最初负荷 70%270 15
001102260
5带 有 专 用 防 腐 涂 料 和 外 包 层 的 无 粘 结 预 应 力 筋 质 量 要 求 应 符 合《钢绞线、钢丝束无粘结预应力筋》JG36—93 及《无粘结预应力筋专用防腐润滑脂》JG37—93 标准的规定
•锚具系统无粘结部分采纳单锚体系
张拉端为 YMJ15--型夹片锚,固定端为 QMP—型挤压锚
•预应力筋及锚具的运输、存放按施工进度的要求及时将预应力钢绞线、波纹管、锚具和其它配件运到施工场地
在铺放前,将预应力筋堆放在干燥平整的地方,下面要有垫木,上面要有防雨设施,锚具、配件要存放在指定工具房内
注意:在运输和吊装过程中尤其注意保护无粘结筋包裹层
如有破损,必须及时用塑料粘胶带包扎
