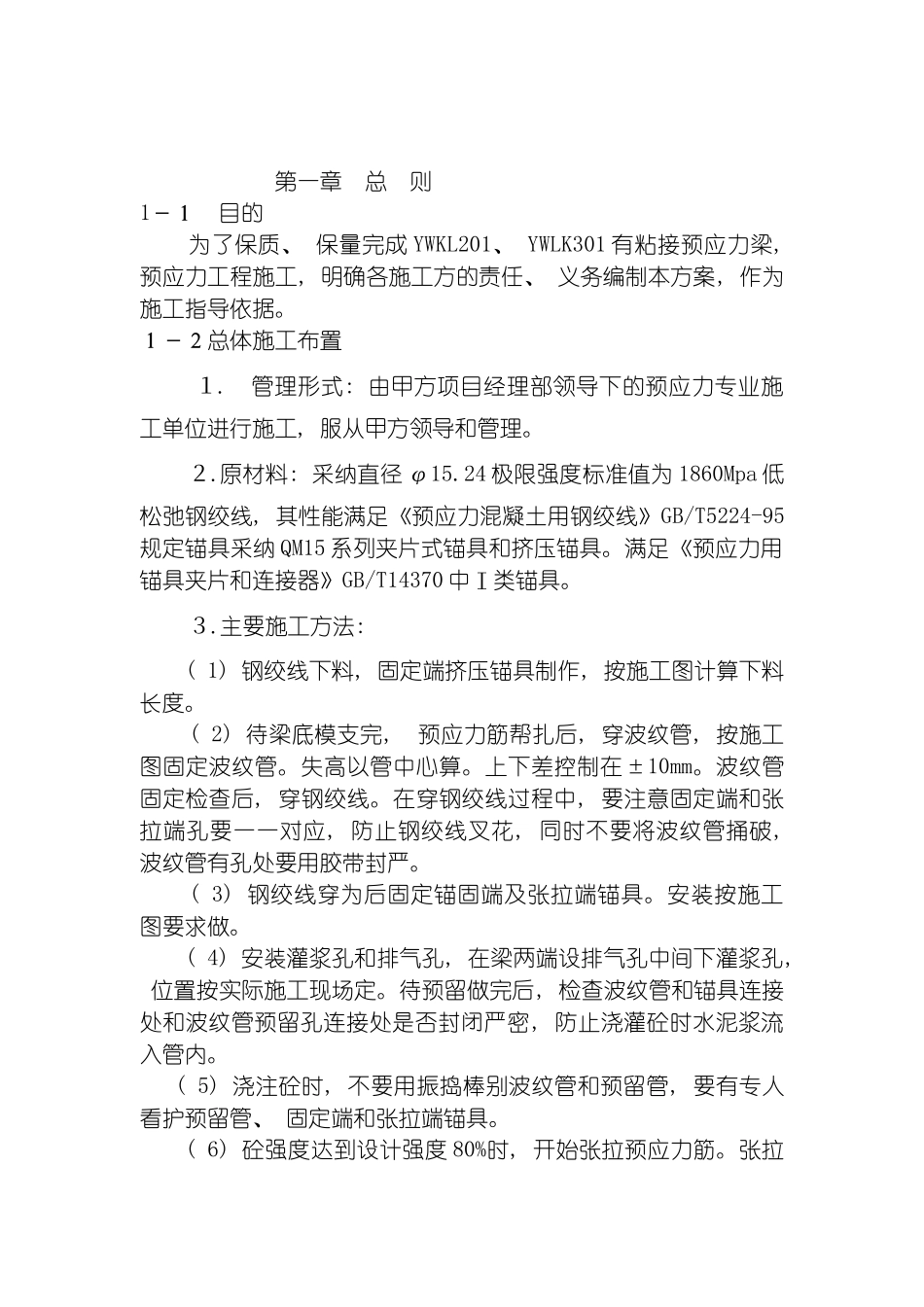

预应力混凝土施工方案第一章 总 则1-1 目的为了保质、 保量完成 YWKL201、 YWLK301 有粘接预应力梁, 预应力工程施工, 明确各施工方的责任、 义务编制本方案, 作为施工指导依据
1-2总体施工布置1
管理形式: 由甲方项目经理部领导下的预应力专业施工单位进行施工, 服从甲方领导和管理
原材料: 采纳直径 φ15
24 极限强度标准值为 1860Mpa 低松弛钢绞线, 其性能满足《预应力混凝土用钢绞线》GB/T5224-95规定锚具采纳 QM15 系列夹片式锚具和挤压锚具
满足《预应力用锚具夹片和连接器》GB/T14370 中Ⅰ类锚具
主要施工方法: ( 1) 钢绞线下料, 固定端挤压锚具制作, 按施工图计算下料长度
( 2) 待梁底模支完, 预应力筋帮扎后, 穿波纹管, 按施工图固定波纹管
失高以管中心算
上下差控制在±10mm
波纹管固定检查后, 穿钢绞线
在穿钢绞线过程中, 要注意固定端和张拉端孔要一一对应, 防止钢绞线叉花, 同时不要将波纹管捅破, 波纹管有孔处要用胶带封严
( 3) 钢绞线穿为后固定锚固端及张拉端锚具
安装按施工图要求做
( 4) 安装灌浆孔和排气孔, 在梁两端设排气孔中间下灌浆孔, 位置按实际施工现场定
待预留做完后, 检查波纹管和锚具连接处和波纹管预留孔连接处是否封闭严密, 防止浇灌砼时水泥浆流入管内
( 5) 浇注砼时, 不要用振捣棒别波纹管和预留管, 要有专人看护预留管、 固定端和张拉端锚具
( 6) 砼强度达到设计强度 80%时, 开始张拉预应力筋
张拉时采纳应力控制伸长校核, 当实测值超过计算值±6%时, 停止张拉, 查明原因后, 方可张拉

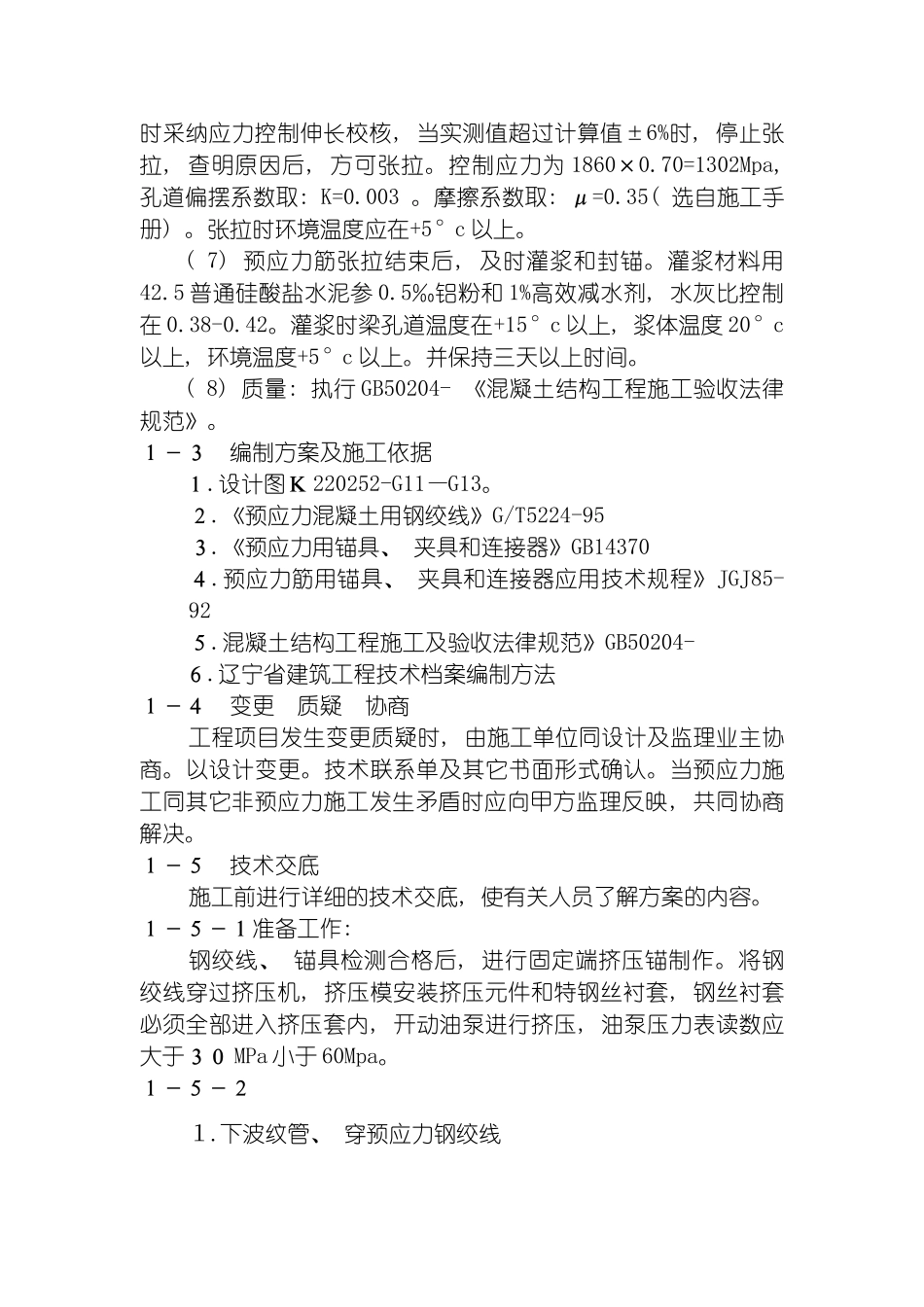

控制应力为 1860×0
70=1302Mpa, 孔道偏摆系数取: K=0
摩擦系数取: μ=0
35( 选自施工手册)
张拉时环境温度应在+5°c 以上
