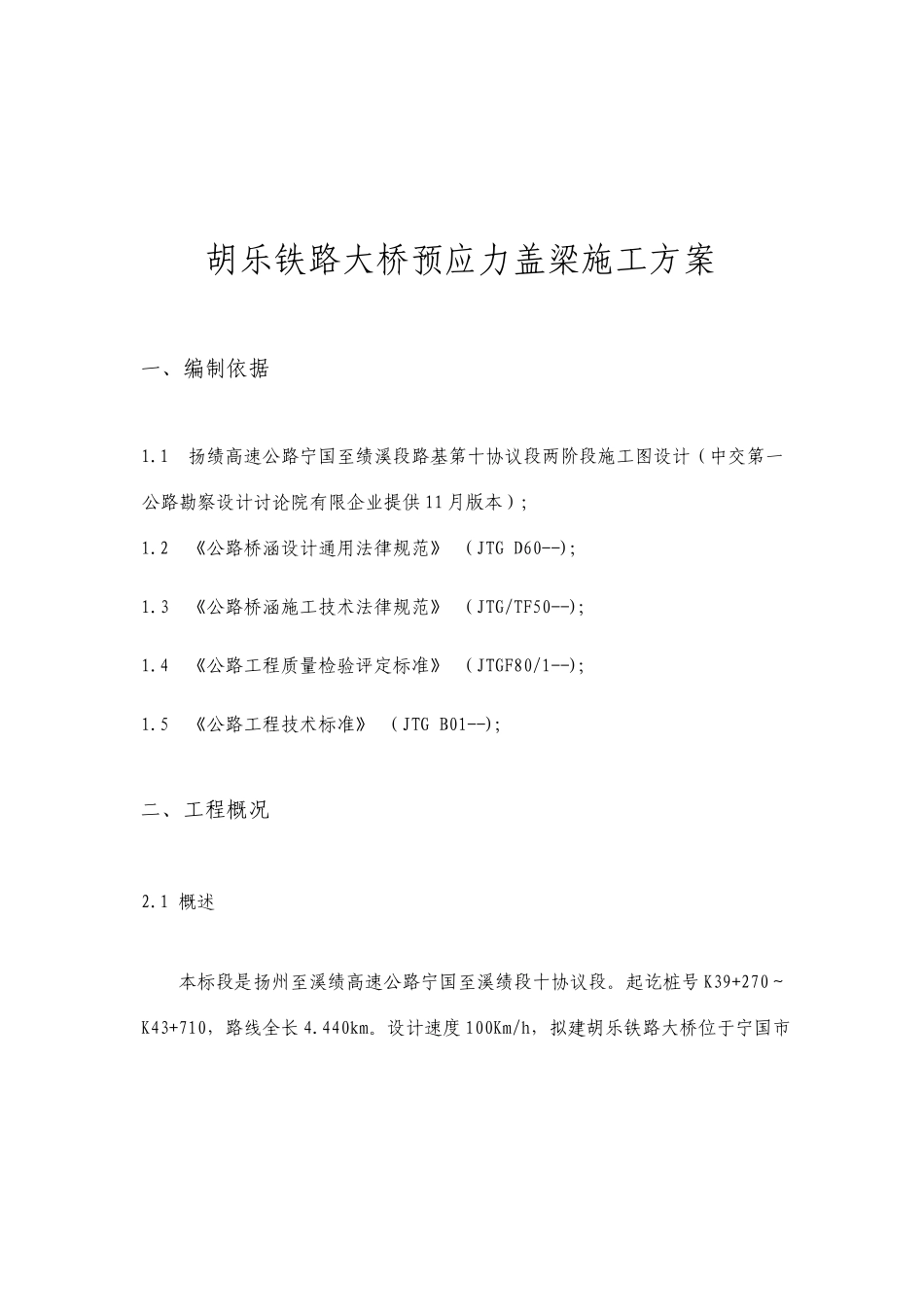

宁国至绩溪高速公路路基第十协议段 胡乐铁路大桥预应力盖梁专题施工方案 编制: 审核: 同意: 宁国至绩溪高速公路路基第十协议段 中交第三公路工程局有限企业项目经理部 九月 胡乐铁路大桥预应力盖梁施工方案 一、编制依据 1
1 扬绩高速公路宁国至绩溪段路基第十协议段两阶段施工图设计(中交第一公路勘察设计讨论院有限企业提供 11 月版本); 1
2 《公路桥涵设计通用法律规范》 (JTG D60--); 1
3 《公路桥涵施工技术法律规范》 (JTG/TF50--); 1
4 《公路工程质量检验评定标准》 (JTGF80/1--); 1
5 《公路工程技术标准》 (JTG B01--); 二、工程概况 2

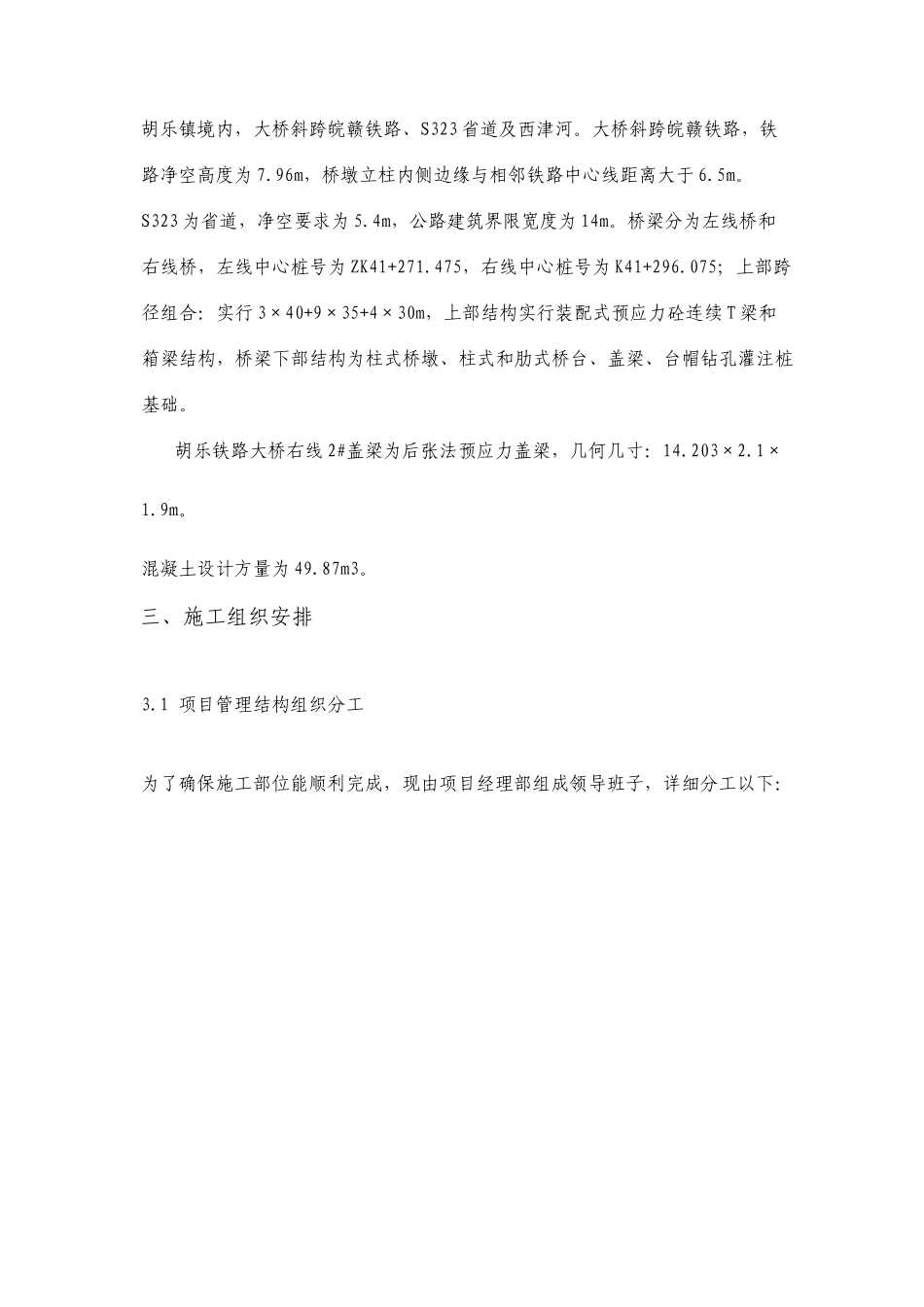

1 概述 本标段是扬州至溪绩高速公路宁国至溪绩段十协议段
起讫桩号 K39+270~ K43+710,路线全长 4
设计速度 100Km/h,拟建胡乐铁路大桥位于宁国市胡乐镇境内,大桥斜跨皖赣铁路、S323 省道及西津河
大桥斜跨皖赣铁路,铁路净空高度为 7
96m,桥墩立柱内侧边缘与相邻铁路中心线距离大于 6
S323 为省道,净空要求为 5
4m,公路建筑界限宽度为 14m
桥梁分为左线桥和右线桥,左线中心桩号为 ZK41+271
475,右线中心桩号为 K41+296
075;上部跨径组合:实行 3×40+9×35+4×30m,上部结构实行装配式预应力砼连续 T 梁和箱梁结构,桥梁下部结构为柱式桥墩、柱式和肋式桥台、盖梁、台帽钻孔灌注桩基础
胡乐铁路大桥右线 2#盖梁为后张法预应力盖梁,几何几寸:14
混凝土设计方量为 49
三、施工组织安排 3
1 项目管理结构组织分工 为了确保施工部位能顺利完成,现由项目经理部组成领导班子,详细分工以下: 3
2 施工前各项确保方法 (1)开展技术交底会,组织相关施工人员进
