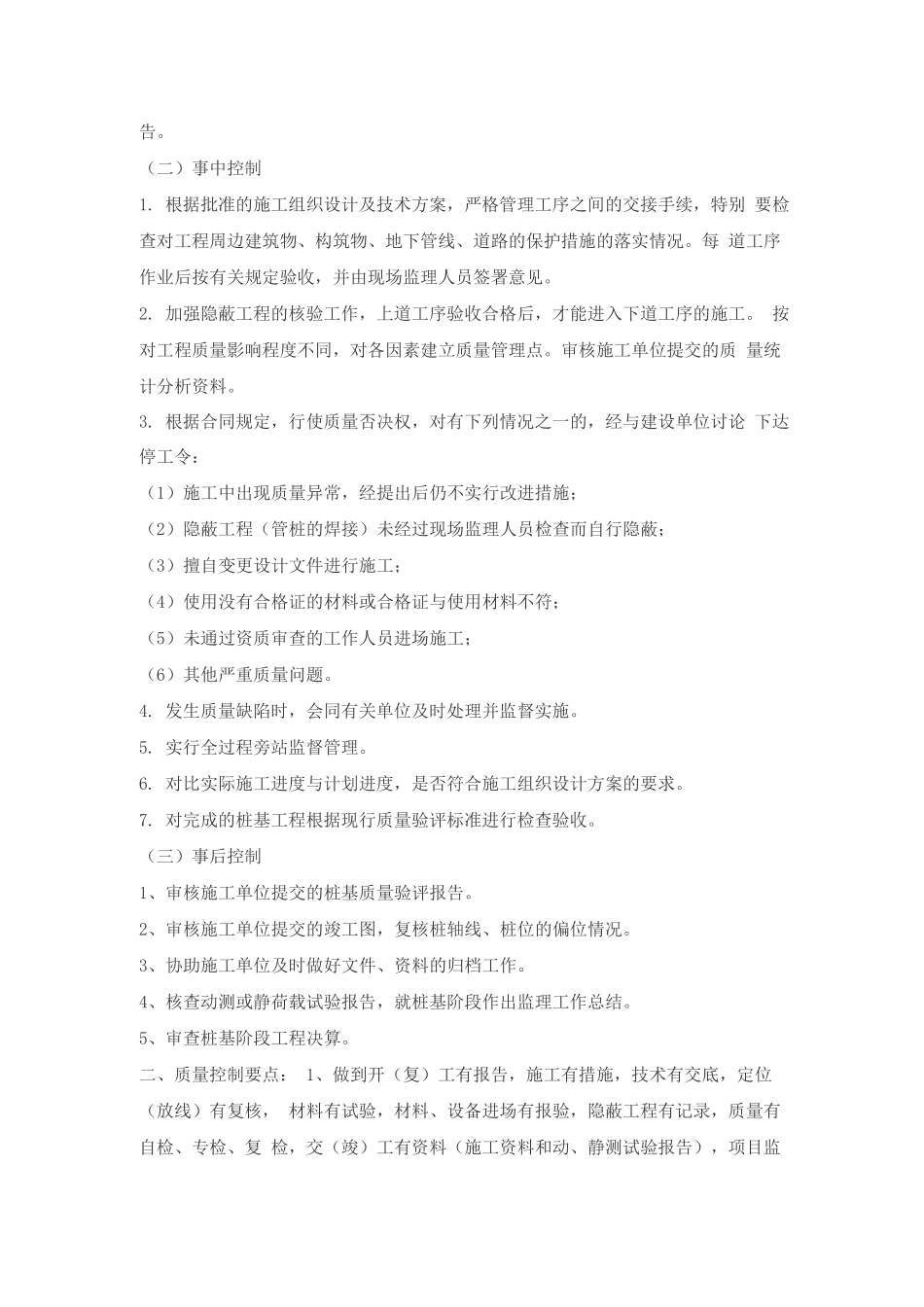

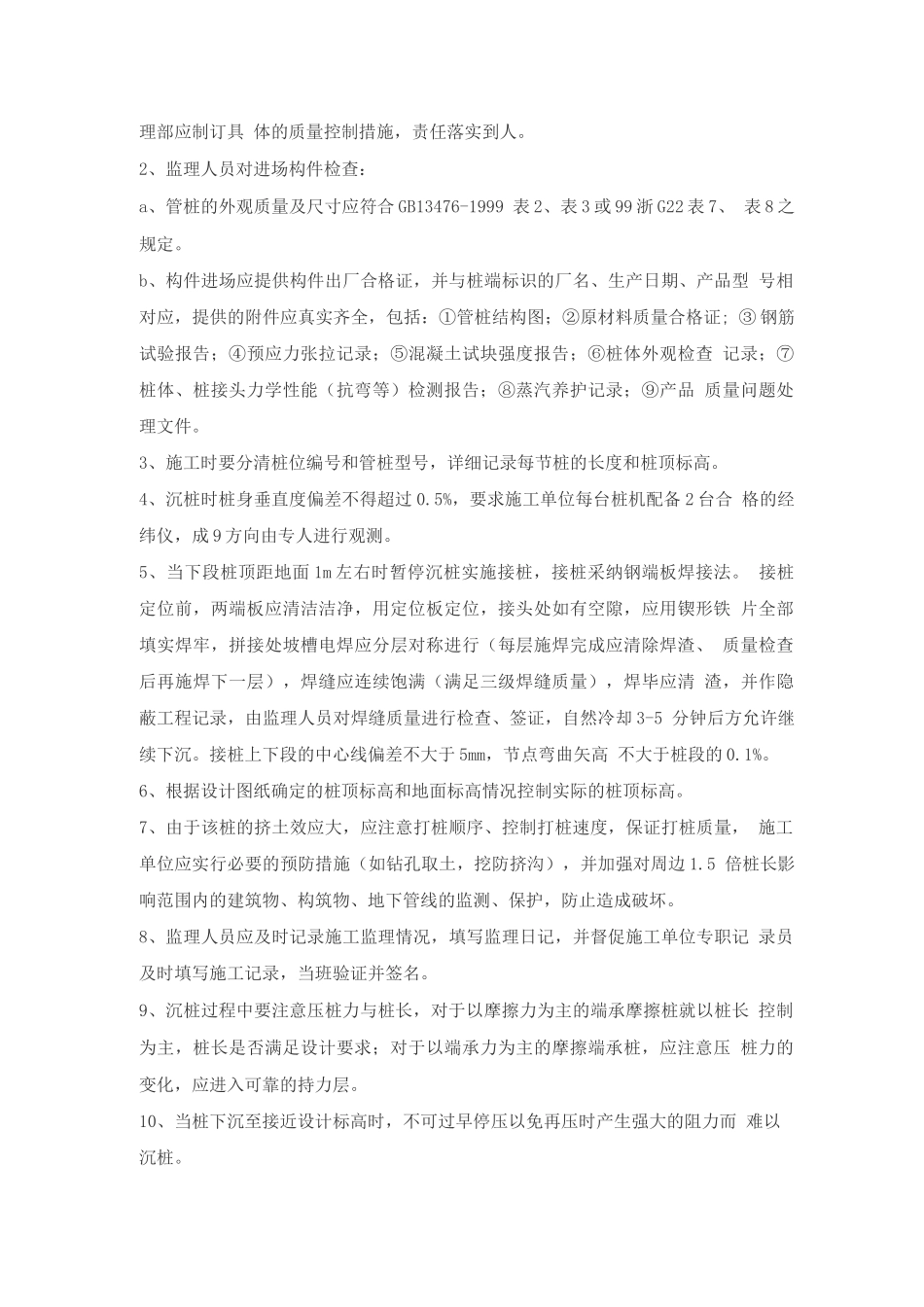

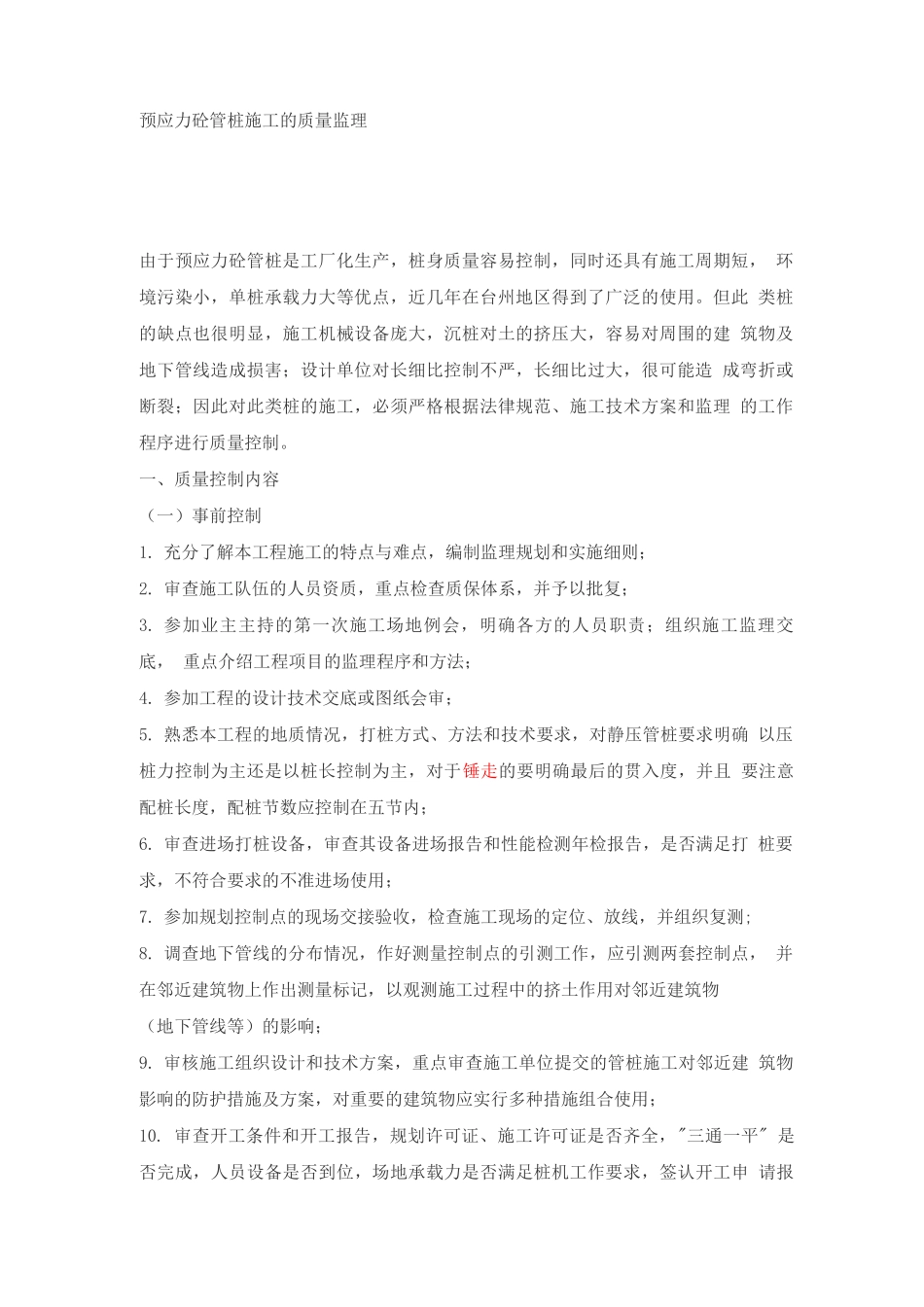

预应力砼管桩施工的质量监理由于预应力砼管桩是工厂化生产,桩身质量容易控制,同时还具有施工周期短, 环境污染小,单桩承载力大等优点,近几年在台州地区得到了广泛的使用。但此 类桩的缺点也很明显,施工机械设备庞大,沉桩对土的挤压大,容易对周围的建 筑物及地下管线造成损害;设计单位对长细比控制不严,长细比过大,很可能造 成弯折或断裂;因此对此类桩的施工,必须严格根据法律规范、施工技术方案和监理 的工作程序进行质量控制。一、质量控制内容(一)事前控制1. 充分了解本工程施工的特点与难点,编制监理规划和实施细则;2. 审查施工队伍的人员资质,重点检查质保体系,并予以批复;3. 参加业主主持的第一次施工场地例会,明确各方的人员职责;组织施工监理交底, 重点介绍工程项目的监理程序和方法;4. 参加工程的设计技术交底或图纸会审;5. 熟悉本工程的地质情况,打桩方式、方法和技术要求,对静压管桩要求明确 以压桩力控制为主还是以桩长控制为主,对于锤走的要明确最后的贯入度,并且 要注意配桩长度,配桩节数应控制在五节内;6. 审查进场打桩设备,审查其设备进场报告和性能检测年检报告,是否满足打 桩要求,不符合要求的不准进场使用;7. 参加规划控制点的现场交接验收,检查施工现场的定位、放线,并组织复测;8. 调查地下管线的分布情况,作好测量控制点的引测工作,应引测两套控制点, 并在邻近建筑物上作出测量标记,以观测施工过程中的挤土作用对邻近建筑物(地下管线等)的影响;9. 审核施工组织设计和技术方案,重点审查施工单位提交的管桩施工对邻近建 筑物影响的防护措施及方案,对重要的建筑物应实行多种措施组合使用;10. 审查开工条件和开工报告,规划许可证、施工许可证是否齐全,"三通一平" 是否完成,人员设备是否到位,场地承载力是否满足桩机工作要求,签认开工申 请报告。(二)事中控制1. 根据批准的施工组织设计及技术方案,严格管理工序之间的交接手续,特别 要检查对工程周边建筑物、构筑物、地下管线、道路的保护措施的落实情况。每 道工序作业后按有关规定验收,并由现场监理人员签署意见。2. 加强隐蔽工程的核验工作,上道工序验收合格后,才能进入下道工序的施工。 按对工程质量影响程度不同,对各因素建立质量管理点。审核施工单位提交的质 量统计分析资料。3. 根据合同规定,行使质量否决权,对有下列情况之一的,经与建设单位讨论 下达停工令:(1)施工中出...
