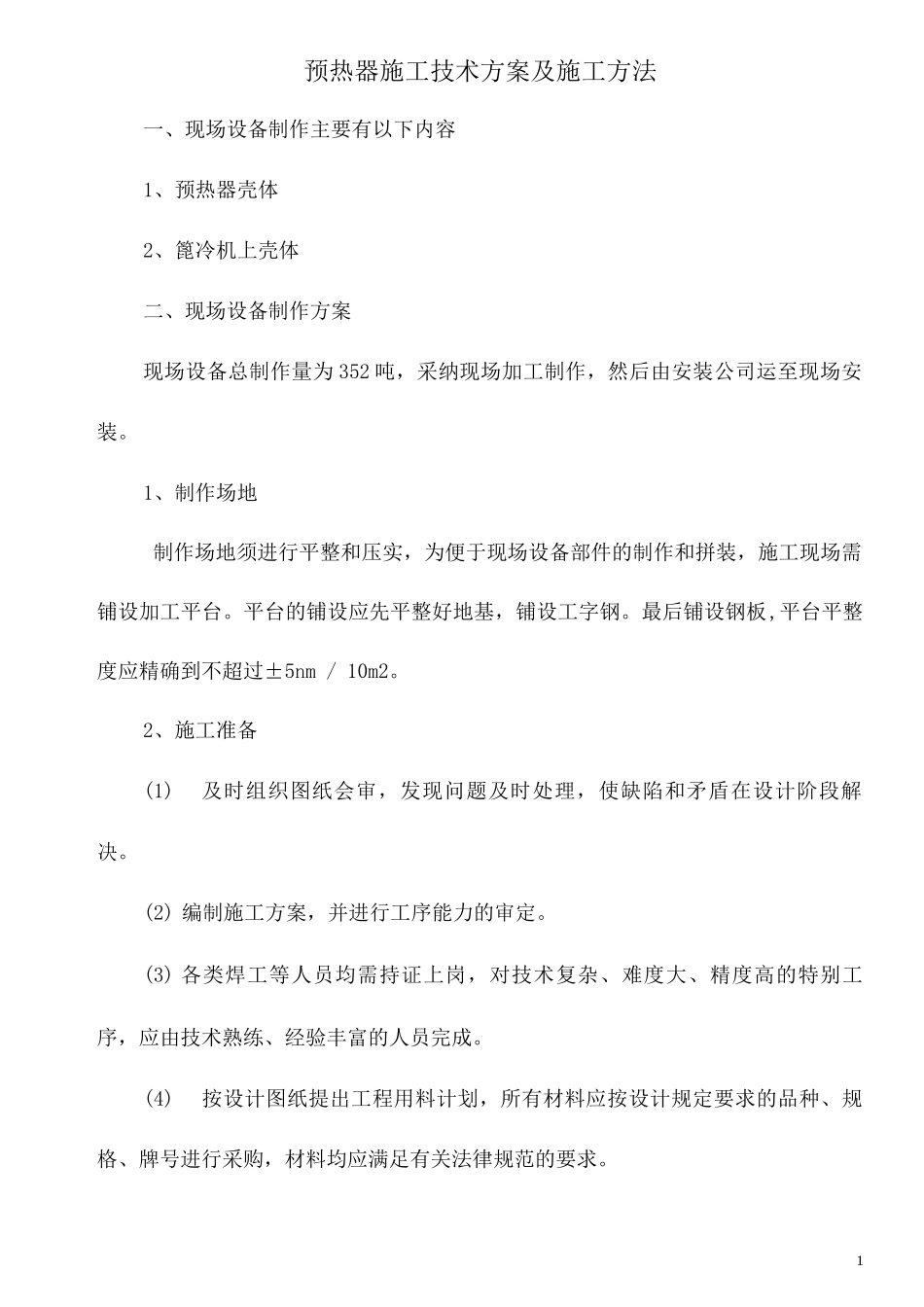

预热器施工技术方案及施工方法一、现场设备制作主要有以下内容1、预热器壳体2、篦冷机上壳体二、现场设备制作方案现场设备总制作量为 352 吨,采纳现场加工制作,然后由安装公司运至现场安装
1、制作场地制作场地须进行平整和压实,为便于现场设备部件的制作和拼装,施工现场需铺设加工平台
平台的铺设应先平整好地基,铺设工字钢
最后铺设钢板,平台平整度应精确到不超过±5nm / 10m2
2、施工准备(1)及时组织图纸会审,发现问题及时处理,使缺陷和矛盾在设计阶段解决
(2) 编制施工方案,并进行工序能力的审定
(3) 各类焊工等人员均需持证上岗,对技术复杂、难度大、精度高的特别工序,应由技术熟练、经验丰富的人员完成
(4)按设计图纸提出工程用料计划,所有材料应按设计规定要求的品种、规格、牌号进行采购,材料均应满足有关法律规范的要求

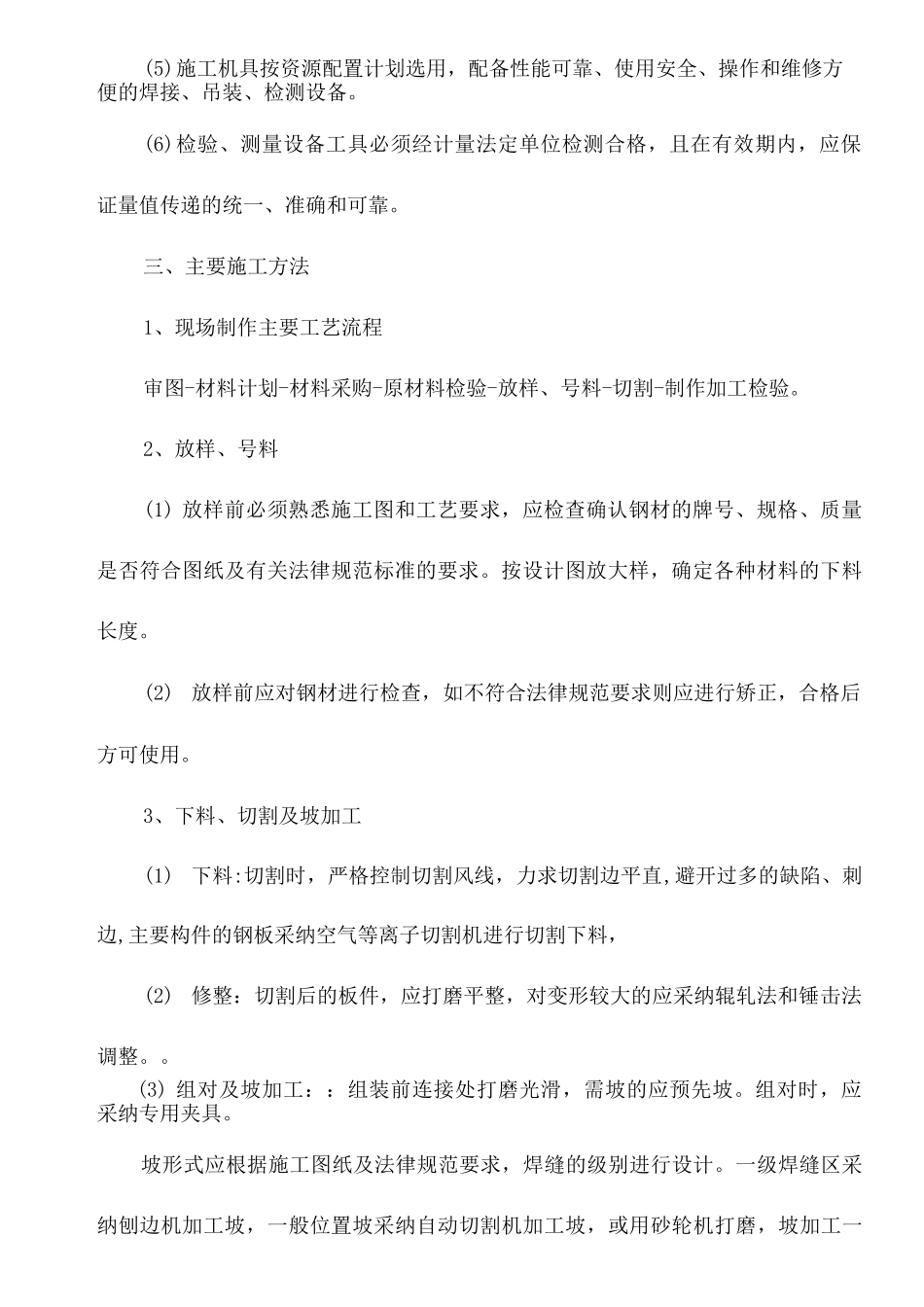

1(5)施工机具按资源配置计划选用,配备性能可靠、使用安全、操作和维修方便的焊接、吊装、检测设备
(6)检验、测量设备工具必须经计量法定单位检测合格,且在有效期内,应保证量值传递的统一、准确和可靠
三、主要施工方法1、现场制作主要工艺流程审图-材料计划-材料采购-原材料检验-放样、号料-切割-制作加工检验
2、放样、号料(1) 放样前必须熟悉施工图和工艺要求,应检查确认钢材的牌号、规格、质量是否符合图纸及有关法律规范标准的要求
按设计图放大样,确定各种材料的下料长度
(2)放样前应对钢材进行检查,如不符合法律规范要求则应进行矫正,合格后方可使用
3、下料、切割及坡加工(1)下料:切割时,严格控制切割风线,力求切割边平直,避开过多的缺陷、刺边,主要构件的钢板采纳空气等离子切割机进行切割下料,(2)修整:切割后的板件,应打磨平整,对变形较大的应采纳辊轧法和锤击法调整

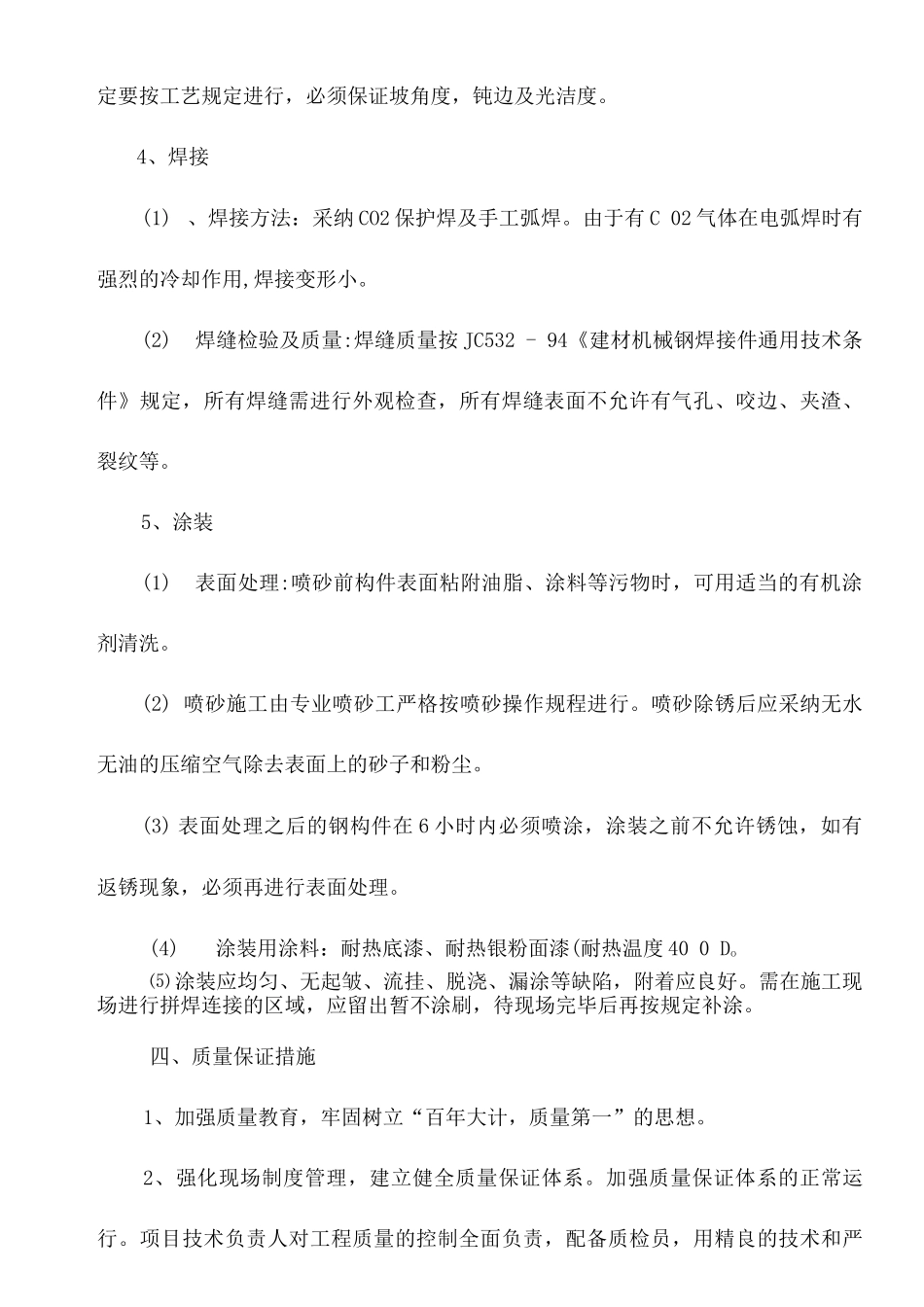

(3) 组对及坡加工::组装前连接处打磨光滑,需坡的应预先坡
组对时,应采纳专用夹具
