国投伊吾淖毛湖风电场一期 49
5MW 工程风机安装工程施工作业指导书批准:审核:编制:中国能源建设集团新疆电力建设公司二〇一五年三月目 录1

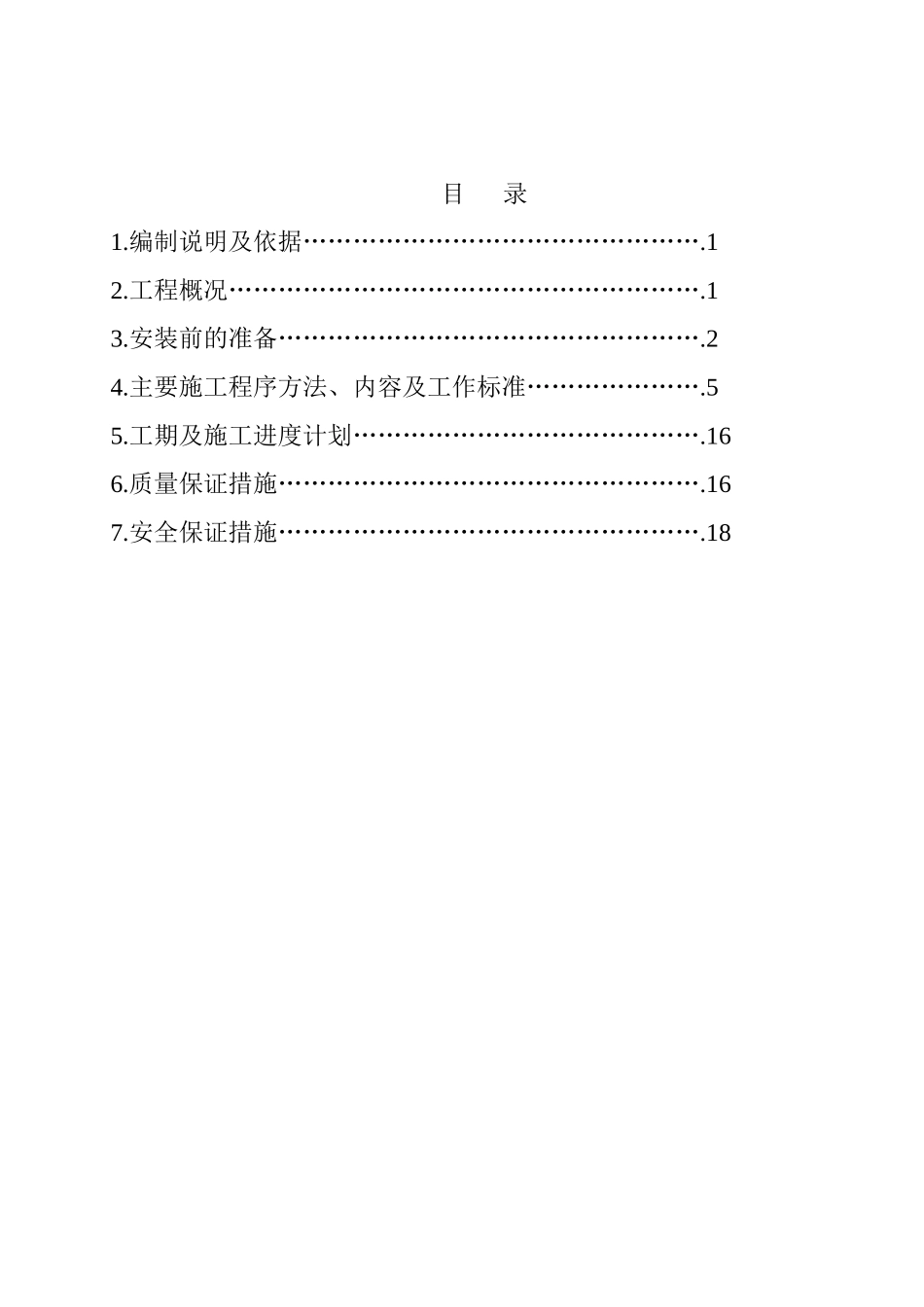

编制说明及依据…………………………………………
工程概况…………………………………………………
安装前的准备……………………………………………
主要施工程序方法、内容及工作标准…………………
工期及施工进度计划……………………………………
质量保证措施……………………………………………
安全保证措施……………………………………………

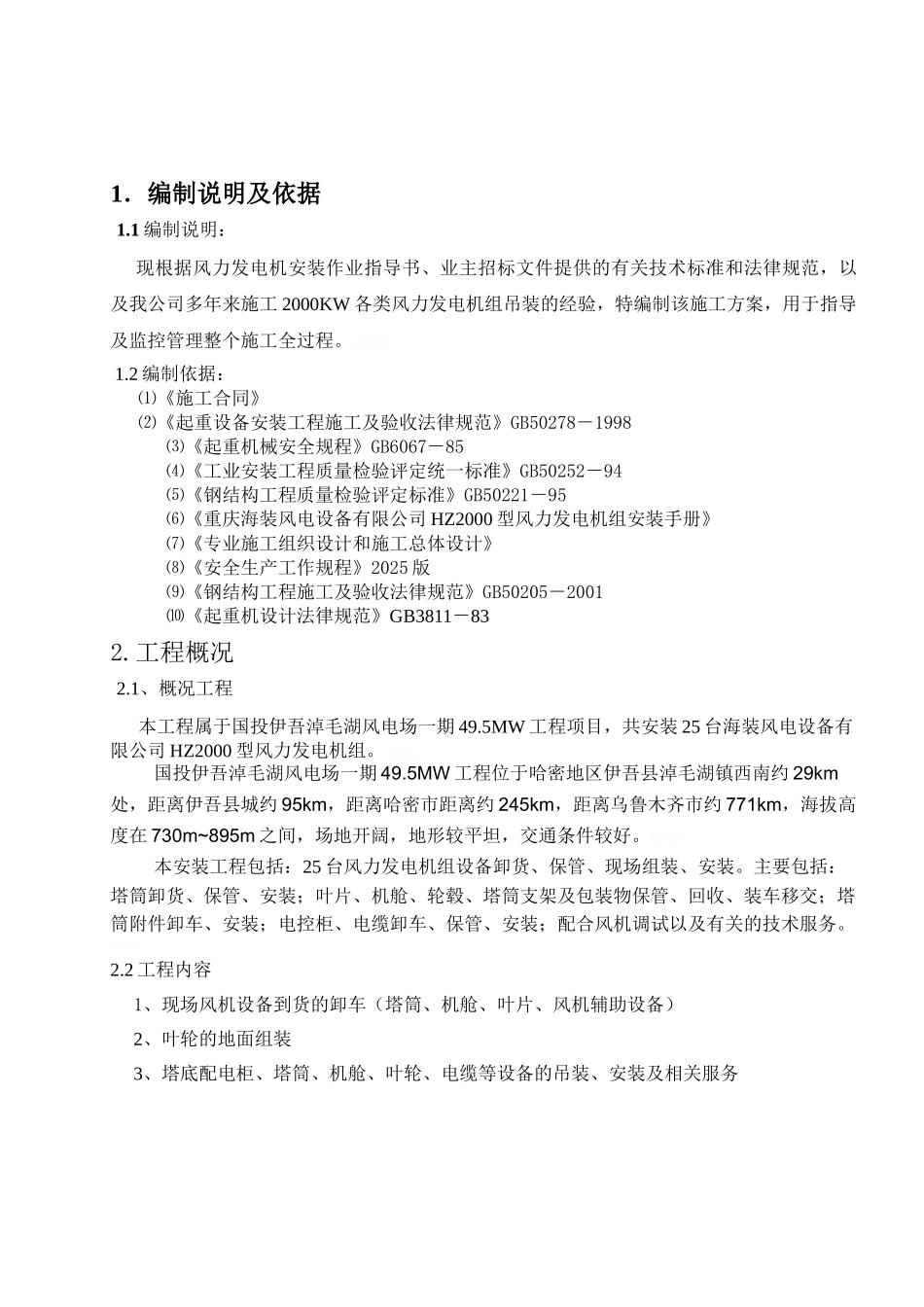

181.编制说明及依据 1
1 编制说明: 现根据风力发电机安装作业指导书、业主招标文件提供的有关技术标准和法律规范,以及我公司多年来施工 2000KW 各类风力发电机组吊装的经验,特编制该施工方案,用于指导及监控管理整个施工全过程
2 编制依据: ⑴《施工合同》 ⑵《起重设备安装工程施工及验收法律规范》GB50278-1998 ⑶《起重机械安全规程》GB6067-85 ⑷《工业安装工程质量检验评定统一标准》GB50252-94 ⑸《钢结构工程质量检验评定标准》GB50221-95 ⑹《重庆海装风电设备有限公司 HZ2000 型风力发电机组安装手册》 ⑺《专业施工组织设计和施工总体设计》 ⑻《安全生产工作规程》2025 版 ⑼《钢结构工程施工及验收法律规范》GB50205-2001 ⑽《起重机设计法律规范》GB3811-832
工程概况 2
1、概况工程 本工程属于国投伊吾淖毛湖风电场一期 49
5MW 工程项目,共安装 25 台海装风电设备有限公司 HZ2000 型风力发电机组
国投伊吾淖毛湖风电场一期 49
5MW 工程位于哈密地区伊吾县淖毛湖镇西南约 29km处,距离伊吾县城约 95km,距离哈密市距离约 245km,距离乌鲁木
