陕西靖边盛高四十里铺风电场二期工程风机吊装施工方案 批准: 审核: 编制:陕西盛高电力建设工程有限责任公司靖边盛高四十里铺风电场项目部2025 年 1 月 18 日陕西靖边盛高四十里铺风电场二期工程风机吊装施工方案一、工程概况 目前正在开发的是二期四十里铺风电场

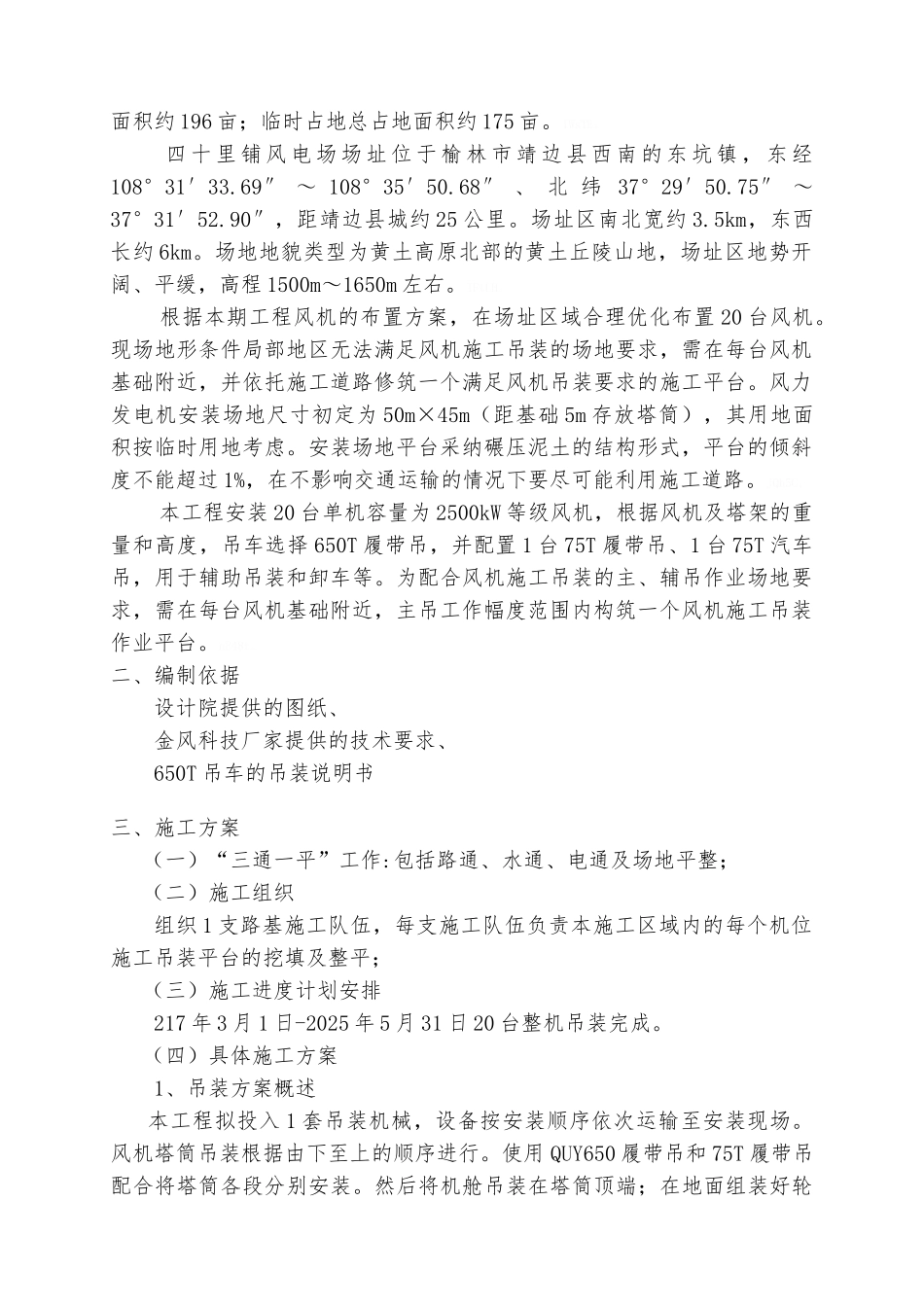

装机容量 50MW,设计安装20 台 2500kW 的机组,运行期年上网电量 10373
3 万 kW·h,年等效满负荷小时数为 2075h
本期工程占地分永久占地和临时占地
永久占地总占地面积约 196 亩;临时占地总占地面积约 175 亩
四 十 里 铺 风 电 场 场 址 位 于 榆 林 市 靖 边 县 西 南 的 东 坑 镇 , 东 经108°31′33
69″ ~ 108°35′50
68″ 、 北 纬 37°29′50
75″ ~37°31′52
90″,距靖边县城约 25 公里
场址区南北宽约 3
5km,东西长约 6km
场地地貌类型为黄土高原北部的黄土丘陵山地,场址区地势开阔、平缓,高程 1500m~1650m 左右
根据本期工程风机的布置方案,在场址区域合理优化布置 20 台风机
现场地形条件局部地区无法满足风机施工吊装的场地要求,需在每台风机基础附近,并依托施工道路修筑一个满足风机吊装要求的施工平台
风力发电机安装场地尺寸初定为 50m×45m(距基础 5m 存放塔筒),其用地面积按临时用地考虑
安装场地平台采纳碾压泥土的结构形式,平台的倾斜度不能超过 1%,在不影响交通运输的情况下要尽可能利用施工道路

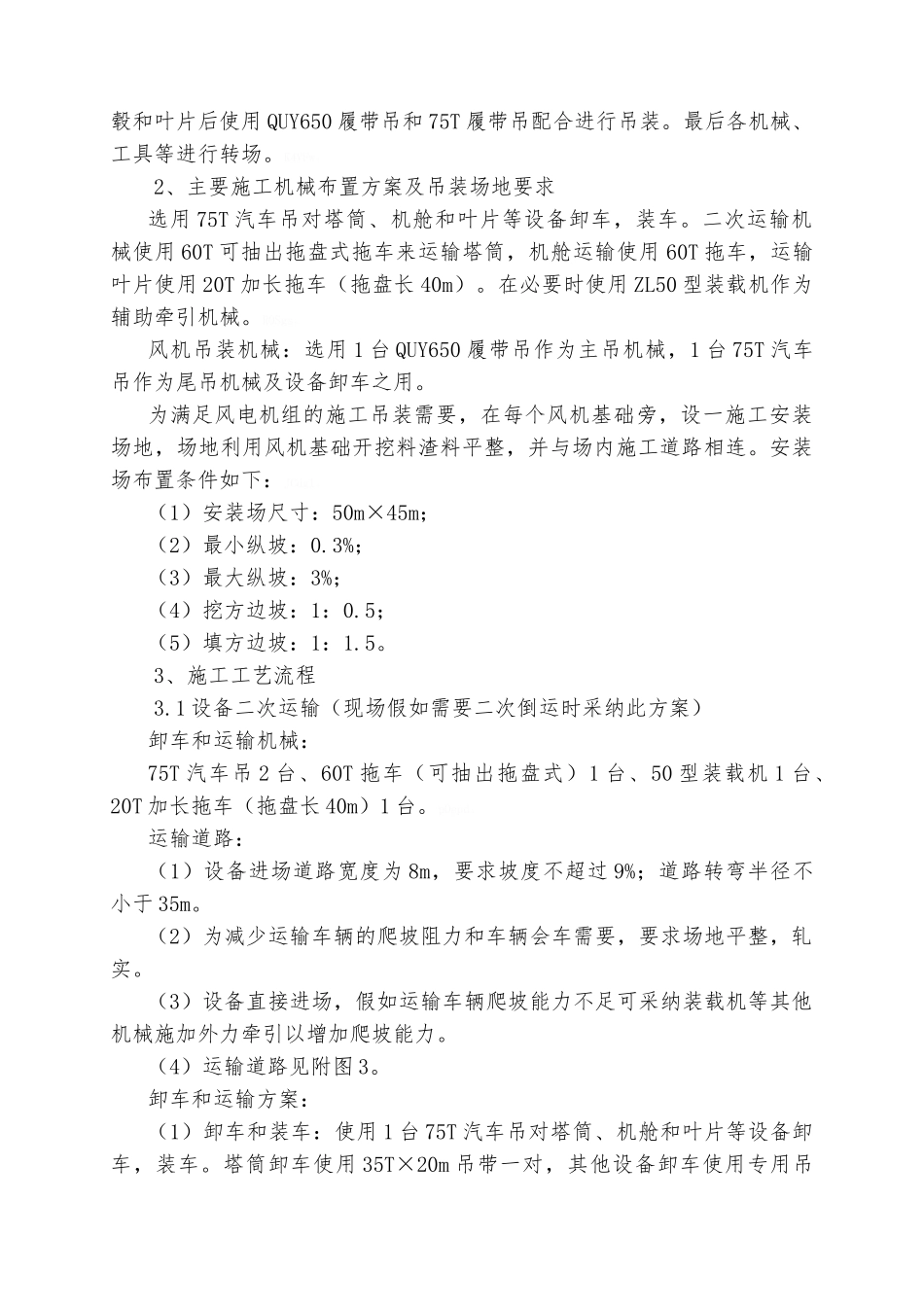

本工程安装 20 台单机容量为 2500kW 等级风机,根据风机及塔架的重量和高度,吊车选择 650T 履带吊,并配置 1 台 75T 履带吊、1 台 75T 汽车吊,用于辅助吊装和卸车等
为配合风机施工吊装的主、辅吊作业场地要求,需在每台风机基础附近
