技 术 交 底 记 录编号: 工程名称交底时间交底名称高支模施工技术交底施工部位一般性交底内容一、高支模施工1、扣件式钢管脚手架施工(对应选型)1

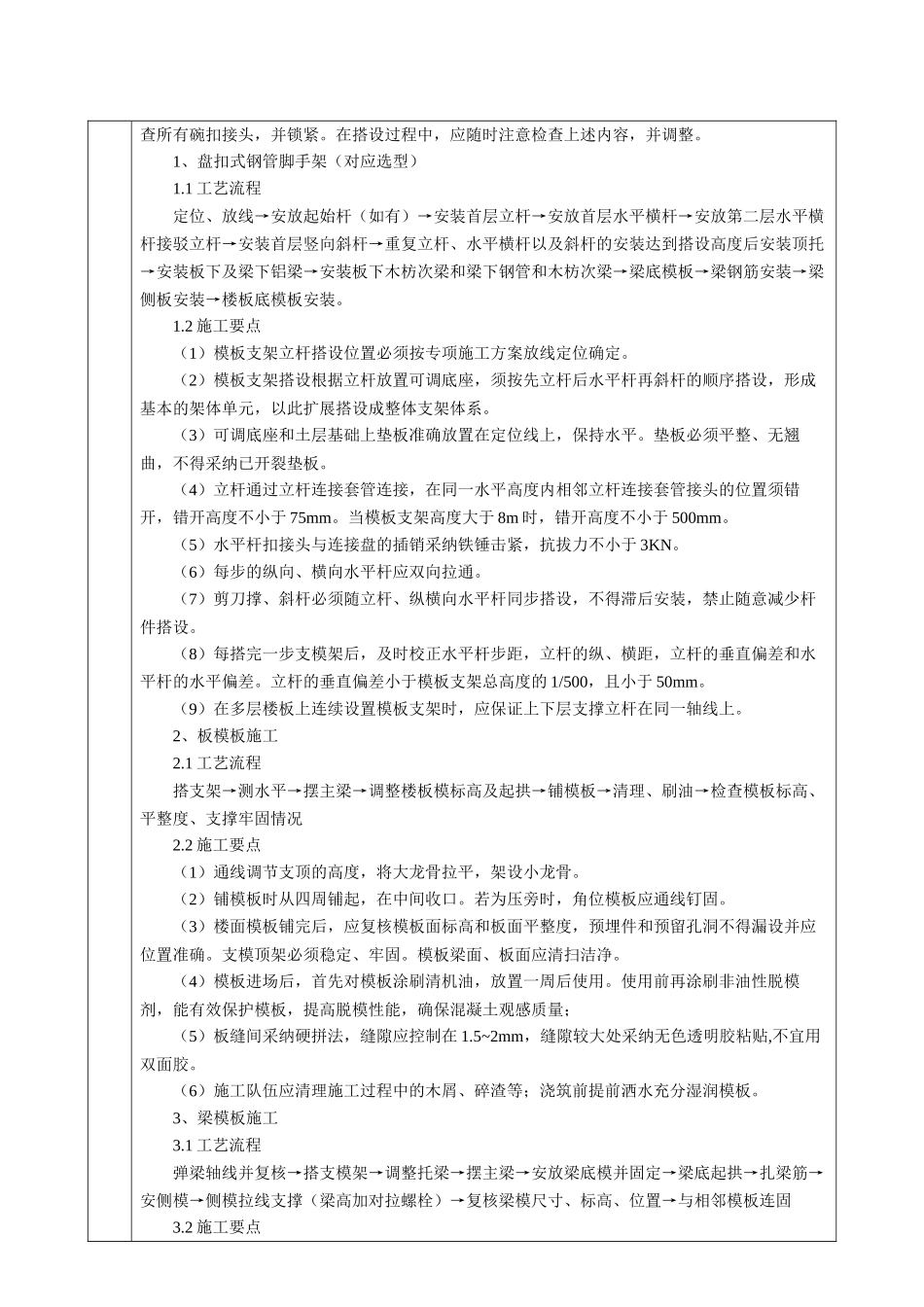

1 工艺流程放线→垫脚板/清理立杆位置→立杆→水平拉杆→接驳立杆→水平拉杆至顶托→剪刀斜撑→底部纵向钢管→横向木枋→梁底模板→梁钢筋安装→梁侧板安装→楼板底模板安装

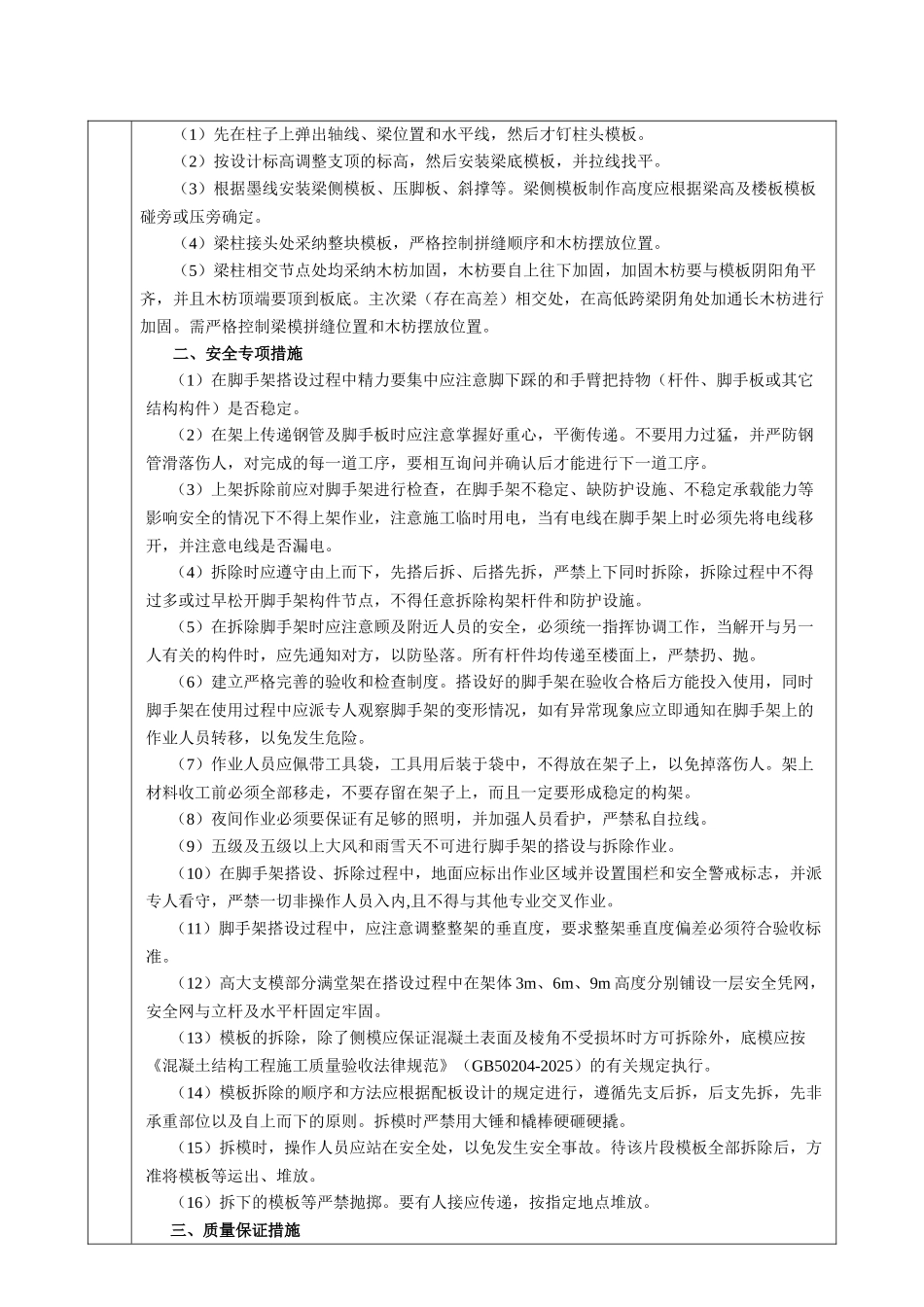

2 施工要点(1)安装前,先在楼板上弹出钢管立杆的位置线
安装时,根据墨线准确放置150×150×15mm 垫板
(2)扣件式钢管支架必须设置纵横向扫地杆
纵向扫地杆采纳直角扣件固定在距底座上皮不大于 200mm 处的立杆上
横向扫地杆亦采纳直角扣件固定在紧靠纵向扫地杆下方的立杆上
(3)支架安装时每搭完一步架后,应立即检查并调整其水平度与垂直度,以及杆件的步距、纵距和横距
(4)剪刀撑必须与钢管立杆、水平杆同步搭设
水平杆设于钢管立杆内侧,剪刀撑设于钢管立杆外侧,并用扣件与立杆连牢
(5)连接钢管立杆的扣件规格应与所连钢管外径相匹配
连接扣件必须处于锁紧状态,扣件螺栓拧紧扭力矩为 40~65N•m,并不得小于 40N•m
各杆件端头伸出扣件边缘长度不小于100mm
(6)严禁将上段的钢管立杆与下段钢管立杆错开固定在水平拉杆上
1、碗扣式钢管脚手架(对应选型)1
1 工艺流程放线→垫脚板/清理立杆位置→立杆→水平拉杆→接驳立杆→水平拉杆至顶托→剪刀斜撑→底部纵向钢管、木枋→横向面枋→梁底模板→梁钢筋安装→梁侧板安装→楼板底模板安装
1 施工要点(1)架体分别按先立杆后横杆再剪刀撑的搭设顺序进行
(2)在已处理好的地基上,平整的地基基础上的支架,其立杆底座可直接用立杆垫座,地势不平或承重脚手架底部用立杆可调底座;当相邻立杆地基高差小于 0
6m,直接立杆可调座调整立杆高度,使立杆碗扣接头处于同一水平面内;当相邻立杆地基高差大于 0
6m 时,则先调整立杆节间使
