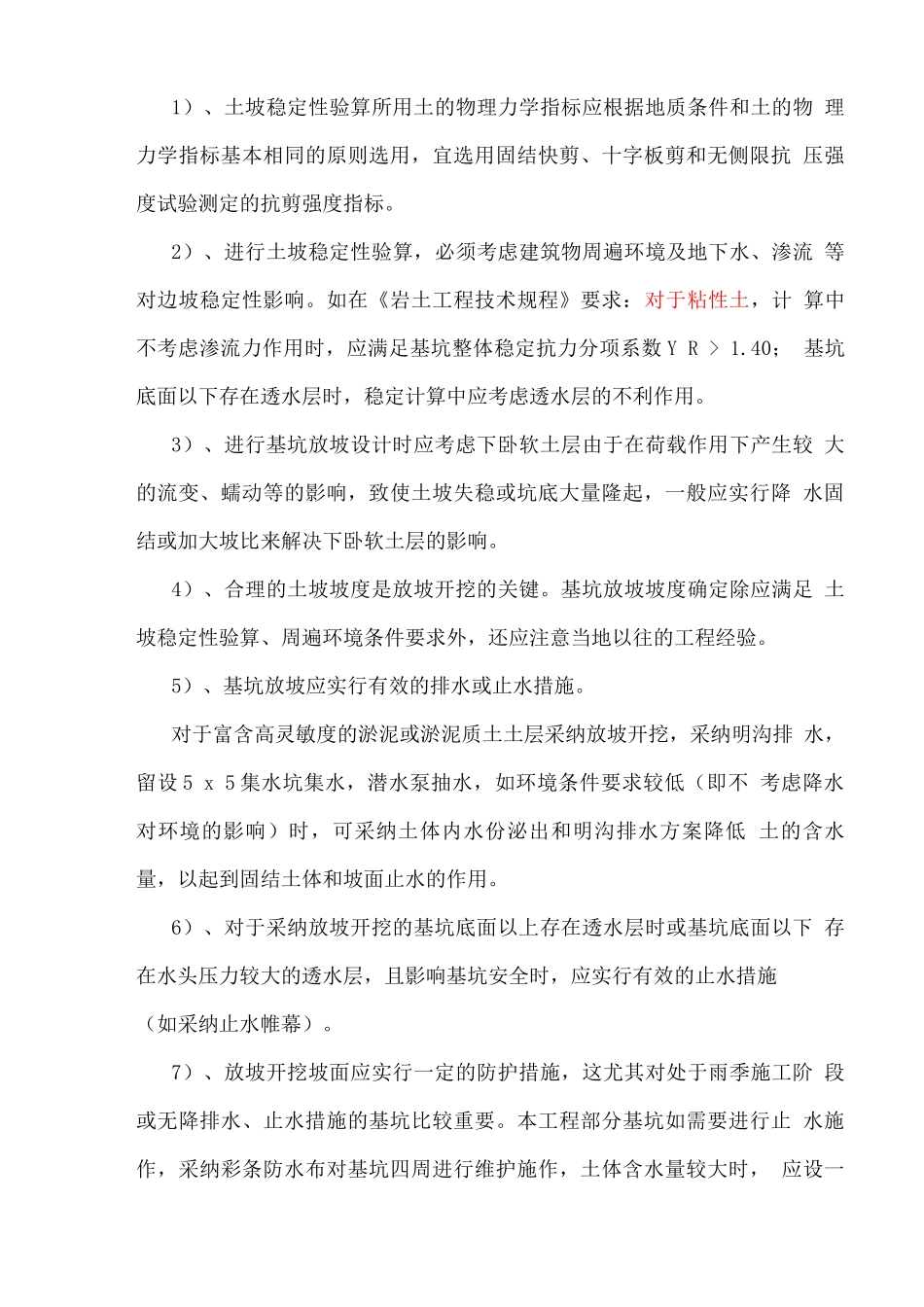

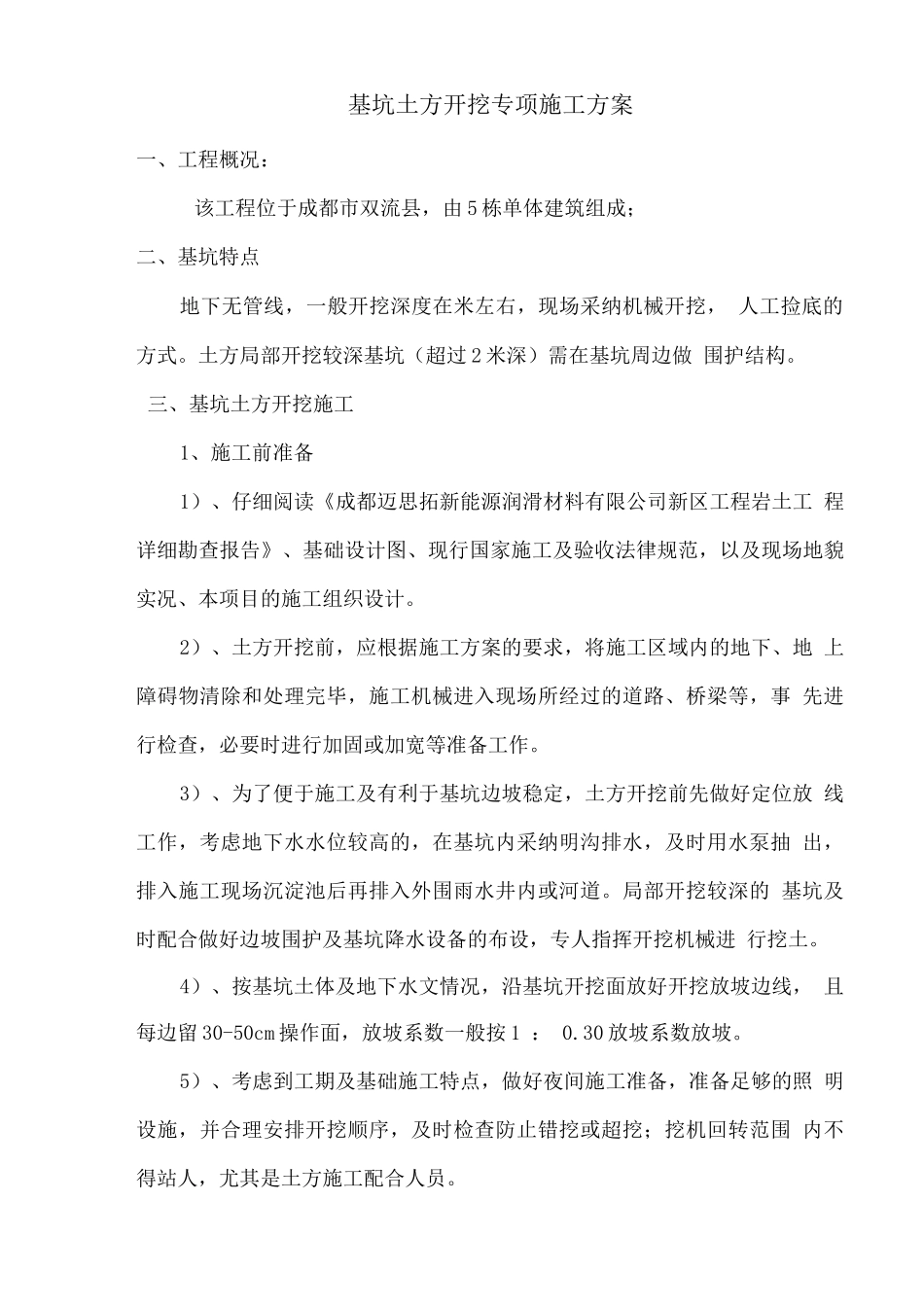

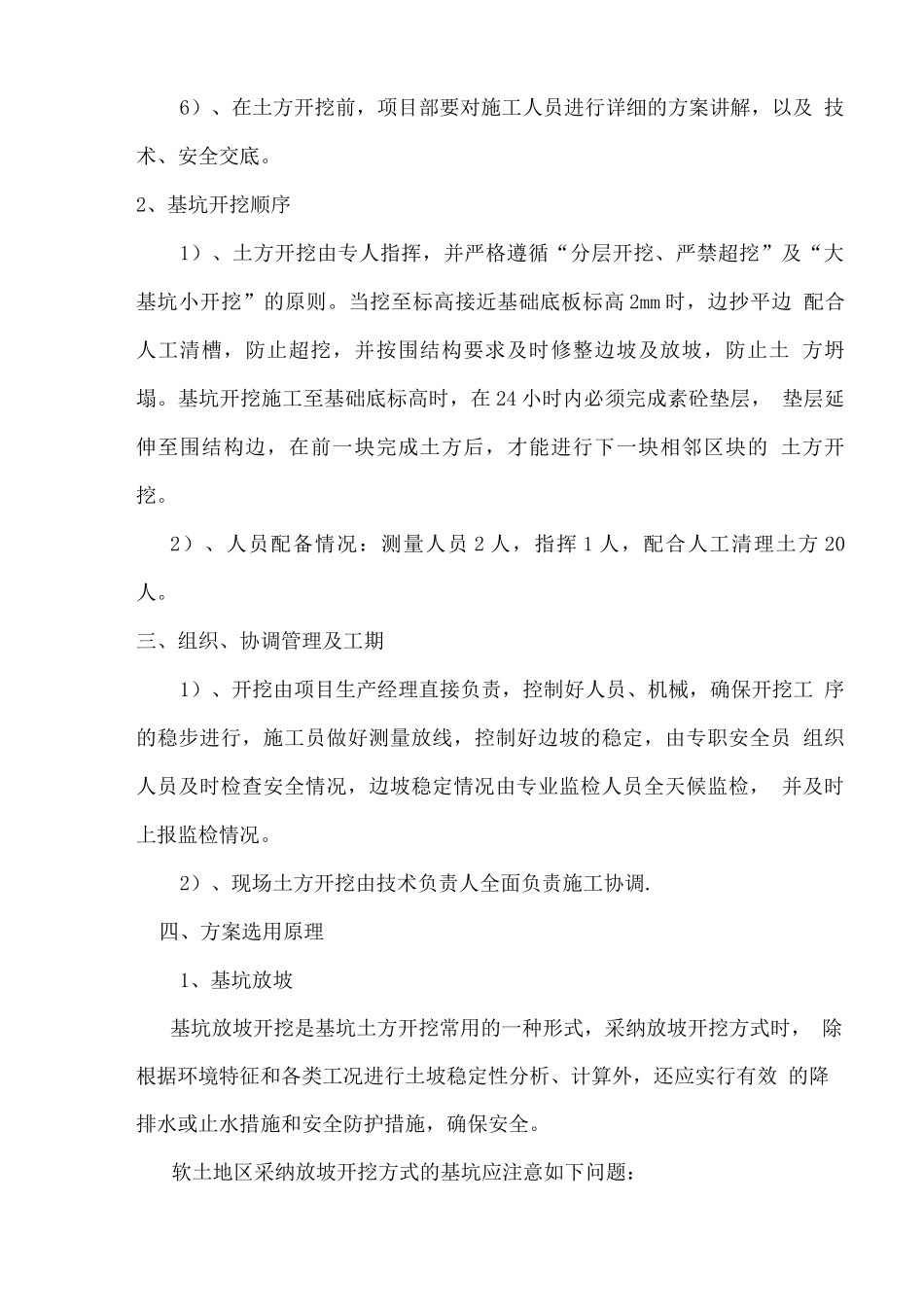

基坑土方开挖专项施工方案一、工程概况:该工程位于成都市双流县,由 5 栋单体建筑组成;二、基坑特点地下无管线,一般开挖深度在米左右,现场采纳机械开挖, 人工捡底的方式。土方局部开挖较深基坑(超过 2 米深)需在基坑周边做 围护结构。三、基坑土方开挖施工1、施工前准备1)、仔细阅读《成都迈思拓新能源润滑材料有限公司新区工程岩土工 程详细勘查报告》、基础设计图、现行国家施工及验收法律规范,以及现场地貌 实况、本项目的施工组织设计。2)、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地 上障碍物清除和处理完毕,施工机械进入现场所经过的道路、桥梁等,事 先进行检查,必要时进行加固或加宽等准备工作。3)、为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放 线工作,考虑地下水水位较高的,在基坑内采纳明沟排水,及时用水泵抽 出,排入施工现场沉淀池后再排入外围雨水井内或河道。局部开挖较深的 基坑及时配合做好边坡围护及基坑降水设备的布设,专人指挥开挖机械进 行挖土。4)、按基坑土体及地下水文情况,沿基坑开挖面放好开挖放坡边线, 且每边留 30-50cm 操作面,放坡系数一般按 1 : 0.30 放坡系数放坡。5)、考虑到工期及基础施工特点,做好夜间施工准备,准备足够的照 明设施,并合理安排开挖顺序,及时检查防止错挖或超挖;挖机回转范围 内不得站人,尤其是土方施工配合人员。6)、在土方开挖前,项目部要对施工人员进行详细的方案讲解,以及 技术、安全交底。2、基坑开挖顺序1)、土方开挖由专人指挥,并严格遵循“分层开挖、严禁超挖”及“大 基坑小开挖”的原则。当挖至标高接近基础底板标高 2mm 时,边抄平边 配合人工清槽,防止超挖,并按围结构要求及时修整边坡及放坡,防止土 方坍塌。基坑开挖施工至基础底标高时,在 24 小时内必须完成素砼垫层, 垫层延伸至围结构边,在前一块完成土方后,才能进行下一块相邻区块的 土方开挖。2)、人员配备情况:测量人员 2 人,指挥 1 人,配合人工清理土方 20 人。三、组织、协调管理及工期1)、开挖由项目生产经理直接负责,控制好人员、机械,确保开挖工 序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员 组织人员及时检查安全情况,边坡稳定情况由专业监检人员全天候监检, 并及时上报监检情况。2)、现场土方开挖由技术负责人全面负责施工协调.四、方案选用原理1、基坑放坡基坑放...
