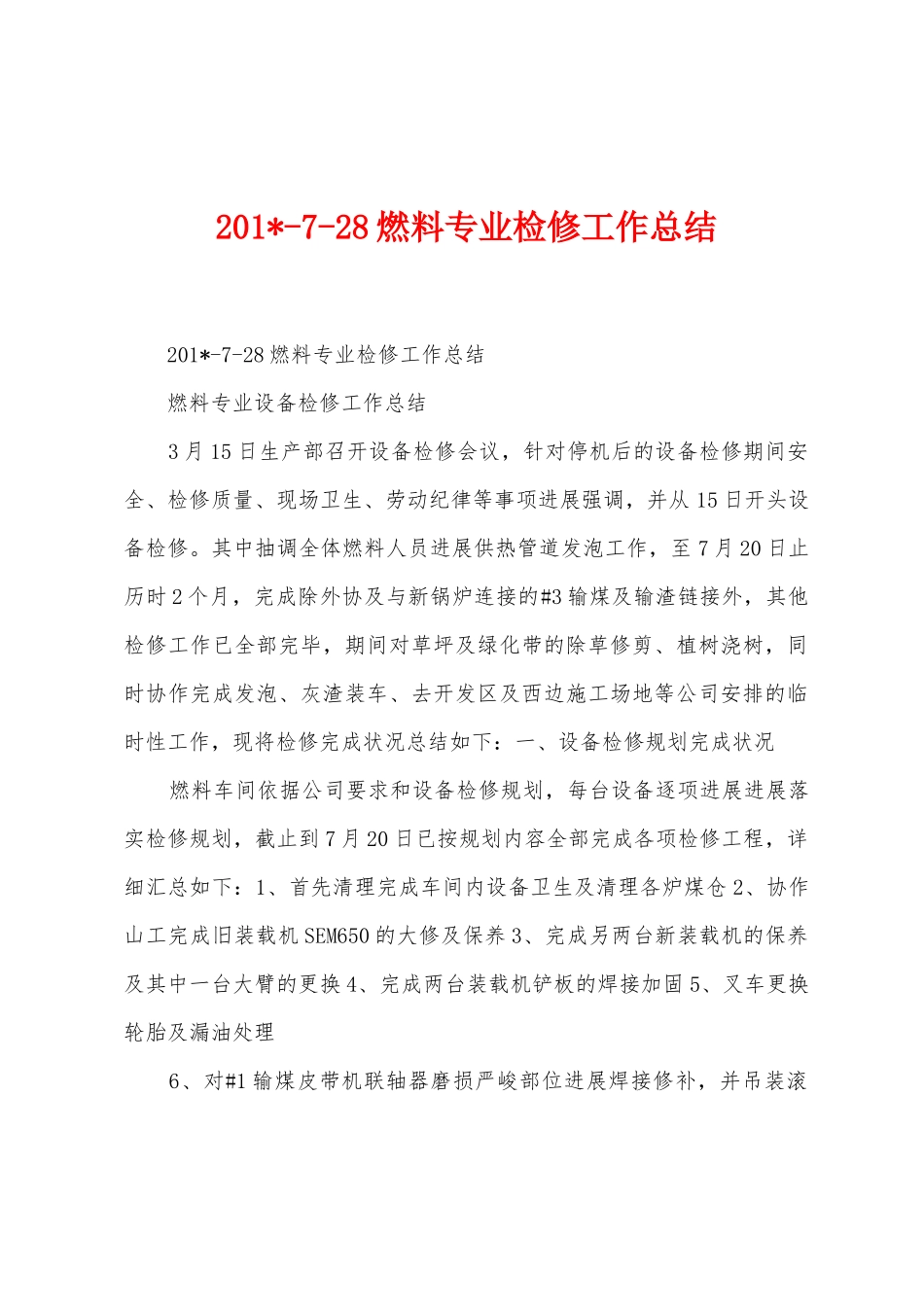

201*-7-28 燃料专业检修工作总结 201*-7-28 燃料专业检修工作总结 燃料专业设备检修工作总结 3 月 15 日生产部召开设备检修会议,针对停机后的设备检修期间安全、检修质量、现场卫生、劳动纪律等事项进展强调,并从 15 日开头设备检修。其中抽调全体燃料人员进展供热管道发泡工作,至 7 月 20 日止历时 2 个月,完成除外协及与新锅炉连接的#3 输煤及输渣链接外,其他检修工作已全部完毕,期间对草坪及绿化带的除草修剪、植树浇树,同时协作完成发泡、灰渣装车、去开发区及西边施工场地等公司安排的临时性工作,现将检修完成状况总结如下:一、设备检修规划完成状况 燃料车间依据公司要求和设备检修规划,每台设备逐项进展进展落实检修规划,截止到 7 月 20 日已按规划内容全部完成各项检修工程,详细汇总如下:1、首先清理完成车间内设备卫生及清理各炉煤仓 2、协作山工完成旧装载机 SEM650 的大修及保养 3、完成另两台新装载机的保养及其中一台大臂的更换 4、完成两台装载机铲板的焊接加固 5、叉车更换轮胎及漏油处理 6、对#1 输煤皮带机联轴器磨损严峻部位进展焊接修补,并吊装滚筒及组装滚筒半联轴器及十字滑块 7、焊补修复#1 输煤皮带机的联轴器磨损部位 8、更换了#1 输煤皮带机主动滚筒损坏的两侧轴承 9、完成了#1 输煤皮带机减速机的检查检修 10、完成了#1 输煤皮带机张力滚筒轴承的清洗加油 11、完成了#1 输煤皮带机从动滚筒轴承清洗加油 12、完成了#1 输煤皮带机垂直拉紧装置各滚筒清洗加油 13、已完成#1 输煤皮带机大小托辊及调芯支架检修和局部更换 14、完成往复式给煤机减速机及传动机构检修 15、已完成碎煤机破裂板、筛板更换及粗细粒侧筛板的更换及改造16、改造制作管箱连接法兰,恢复滚筒筛落煤斗下部管箱 17、已完成滚筒筛中心轴与筛网的磨损检查维护 18、已完成筛网与中心大轴的紧固件的检查加固 19、已完成联轴器检查与修理 20、已更换滚筒筛给料腿磨损严峻的钢板 21、已检查滚筒筛上部落煤斗增加给料导向板焊接 22、更换了滚筒筛两侧轴承及轴承座,对轴承清洗检查加油 23、更换了滚筒筛减速机,并加油,并将旧减速机修理备用 24、已完成#2 输煤皮带机减速机高速轴、轴承的磨损状况及上下机壳接合面密封以及油位的检查检修 25、已更换#2 输煤皮带机联轴器链接磨损严峻的尼龙柱肖 26、检查检修#2 输煤皮带机逆止器 27、更换#2 输煤皮带机主动滚筒减速机侧轴承,并吊...
