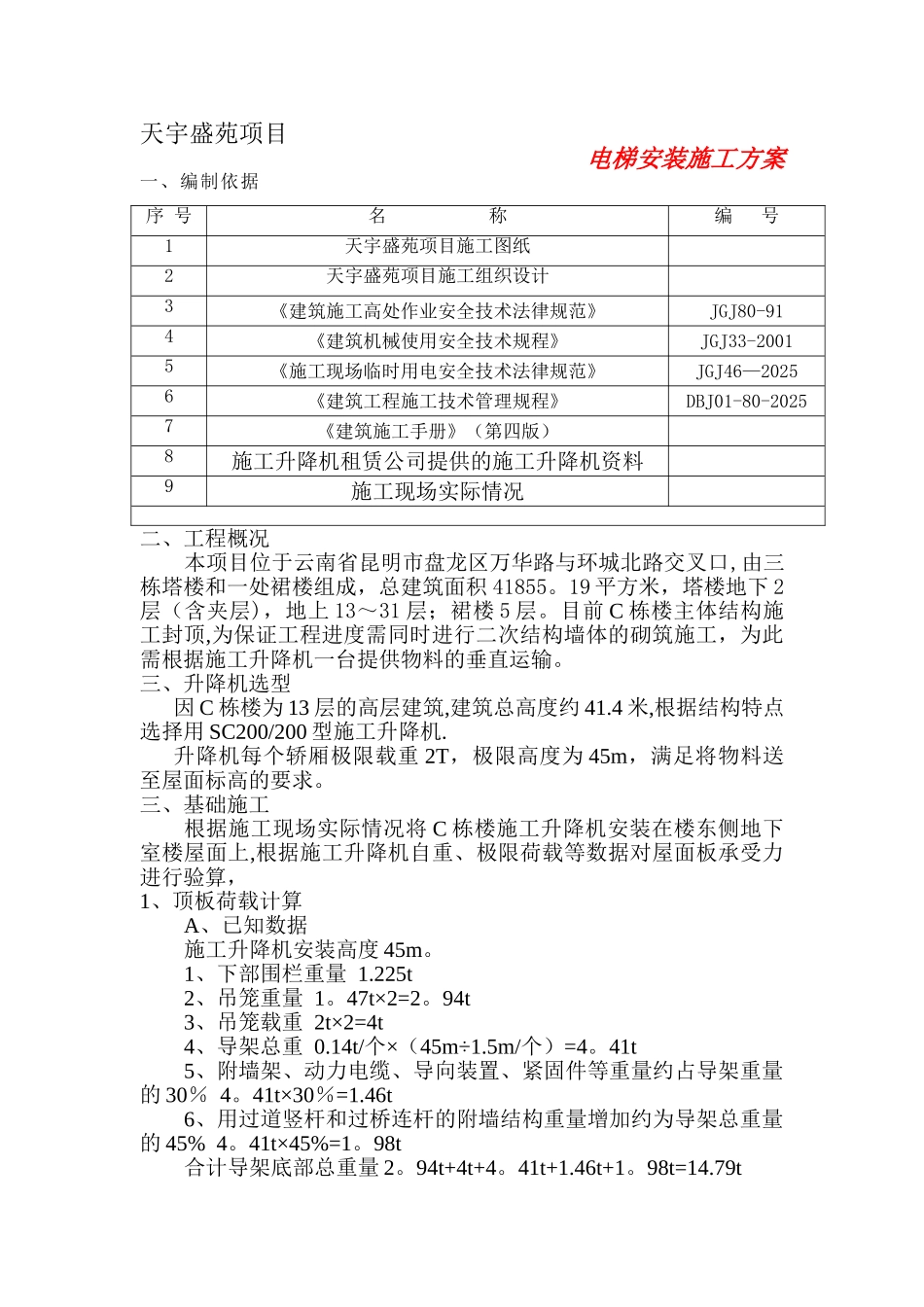

天宇盛苑项目 电梯安装施工方案一、编制依据序 号名 称编 号1天宇盛苑项目施工图纸2天宇盛苑项目施工组织设计3《建筑施工高处作业安全技术法律规范》JGJ80-914《建筑机械使用安全技术规程》JGJ33-20015《施工现场临时用电安全技术法律规范》JGJ46—20256《建筑工程施工技术管理规程》DBJ01-80-20257《建筑施工手册》(第四版)8施工升降机租赁公司提供的施工升降机资料9施工现场实际情况二、工程概况本项目位于云南省昆明市盘龙区万华路与环城北路交叉口,由三栋塔楼和一处裙楼组成,总建筑面积 41855
19 平方米,塔楼地下 2层(含夹层),地上 13~31 层;裙楼 5 层
目前 C 栋楼主体结构施工封顶,为保证工程进度需同时进行二次结构墙体的砌筑施工,为此需根据施工升降机一台提供物料的垂直运输
三、升降机选型因 C 栋楼为 13 层的高层建筑,建筑总高度约 41
4 米,根据结构特点选择用 SC200/200 型施工升降机
升降机每个轿厢极限载重 2T,极限高度为 45m,满足将物料送至屋面标高的要求
三、基础施工根据施工现场实际情况将 C 栋楼施工升降机安装在楼东侧地下室楼屋面上,根据施工升降机自重、极限荷载等数据对屋面板承受力进行验算,1、顶板荷载计算A、已知数据施工升降机安装高度 45m
1、下部围栏重量 1
225t2、吊笼重量 1
47t×2=2
94t3、吊笼载重 2t×2=4t4、导架总重 0
14t/个×(45m÷1
5m/个)=4
41t5、附墙架、动力电缆、导向装置、紧固件等重量约占导架重量的 30% 4
41t×30%=1
46t6、用过道竖杆和过桥连杆的附墙结构重量增加约为导架总重量的 45% 4
41t×45%=1
98t合计导架底部总重量 2
94t+4t+4
98t=14
79t全部总重量=14
