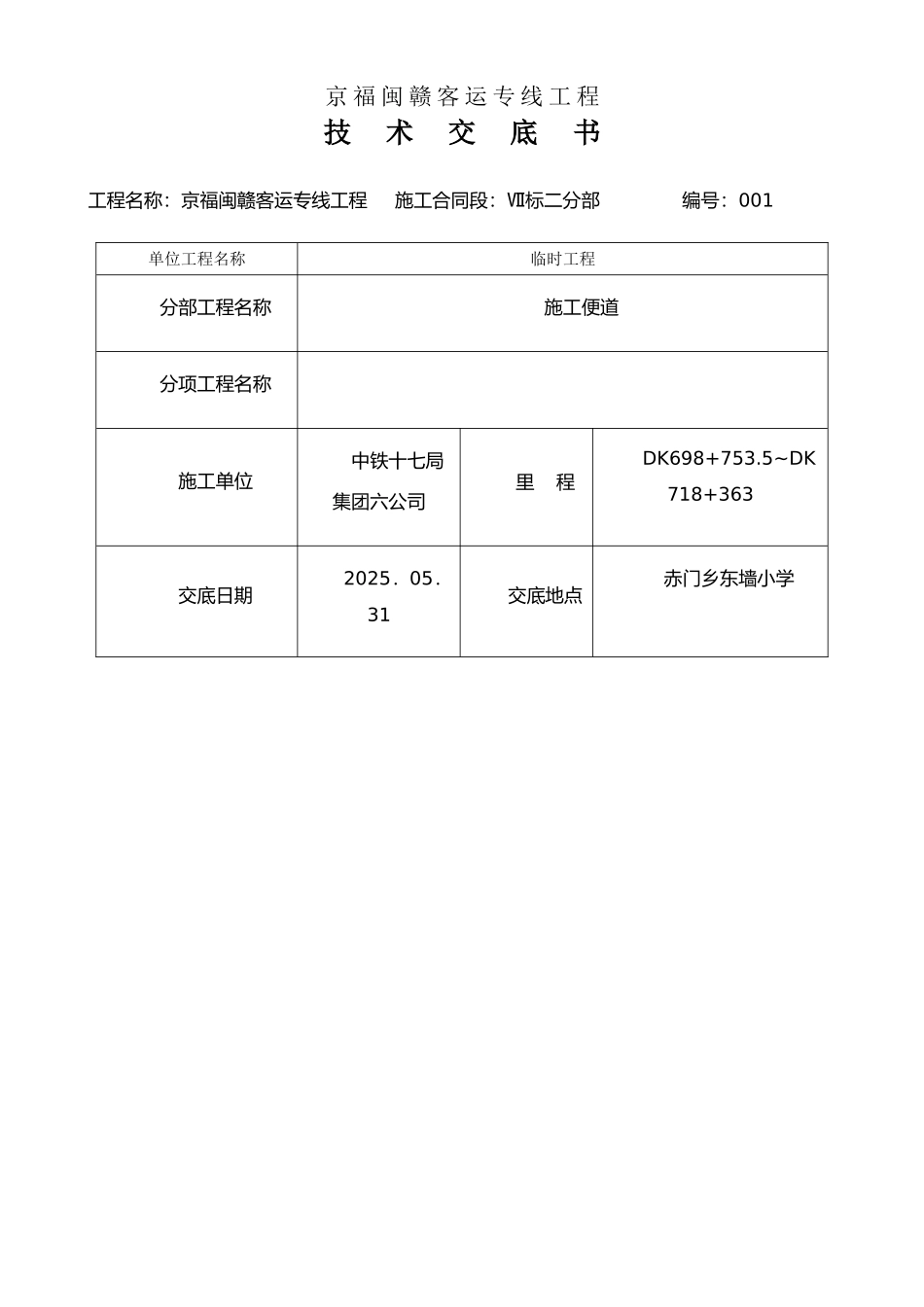

京 福 闽 赣 客 运 专 线 工 程技 术 交 底 书工程名称:京福闽赣客运专线工程 施工合同段:Ⅶ标二分部 编号:001单位工程名称临时工程分部工程名称施工便道分项工程名称施工单位中铁十七局集团六公司里 程DK698+753

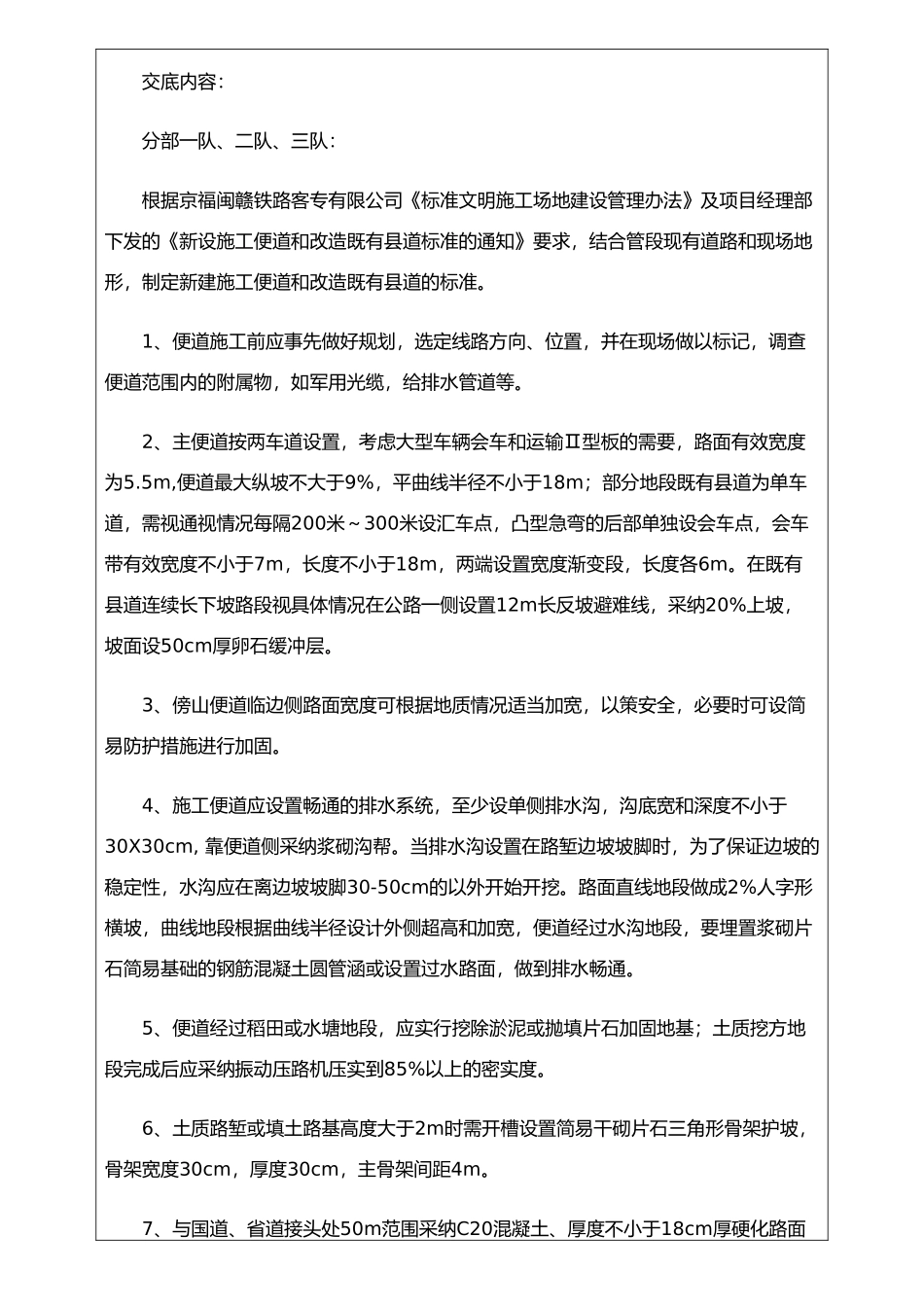

5~DK718+363交底日期2025.05.31交底地点赤门乡东墙小学交底内容:分部一队、二队、三队:根据京福闽赣铁路客专有限公司《标准文明施工场地建设管理办法》及项目经理部下发的《新设施工便道和改造既有县道标准的通知》要求,结合管段现有道路和现场地形,制定新建施工便道和改造既有县道的标准
1、便道施工前应事先做好规划,选定线路方向、位置,并在现场做以标记,调查便道范围内的附属物,如军用光缆,给排水管道等
2、主便道按两车道设置,考虑大型车辆会车和运输Ⅱ型板的需要,路面有效宽度为5
5m,便道最大纵坡不大于9%,平曲线半径不小于18m;部分地段既有县道为单车道,需视通视情况每隔200米~300米设汇车点,凸型急弯的后部单独设会车点,会车带有效宽度不小于7m,长度不小于18m,两端设置宽度渐变段,长度各6m
在既有县道连续长下坡路段视具体情况在公路一侧设置12m长反坡避难线,采纳20%上坡,坡面设50cm厚卵石缓冲层
3、傍山便道临边侧路面宽度可根据地质情况适当加宽,以策安全,必要时可设简易防护措施进行加固
4、施工便道应设置畅通的排水系统,至少设单侧排水沟,沟底宽和深度不小于30X30cm, 靠便道侧采纳浆砌沟帮
当排水沟设置在路堑边坡坡脚时,为了保证边坡的稳定性,水沟应在离边坡坡脚30-50cm的以外开始开挖
路面直线地段做成2%人字形横坡,曲线地段根据曲线半径设计外侧超高和加宽,便道经过水沟地段,要埋置浆砌片石简易基础的钢筋混凝土圆管涵或设置过水路面,做到排水畅通

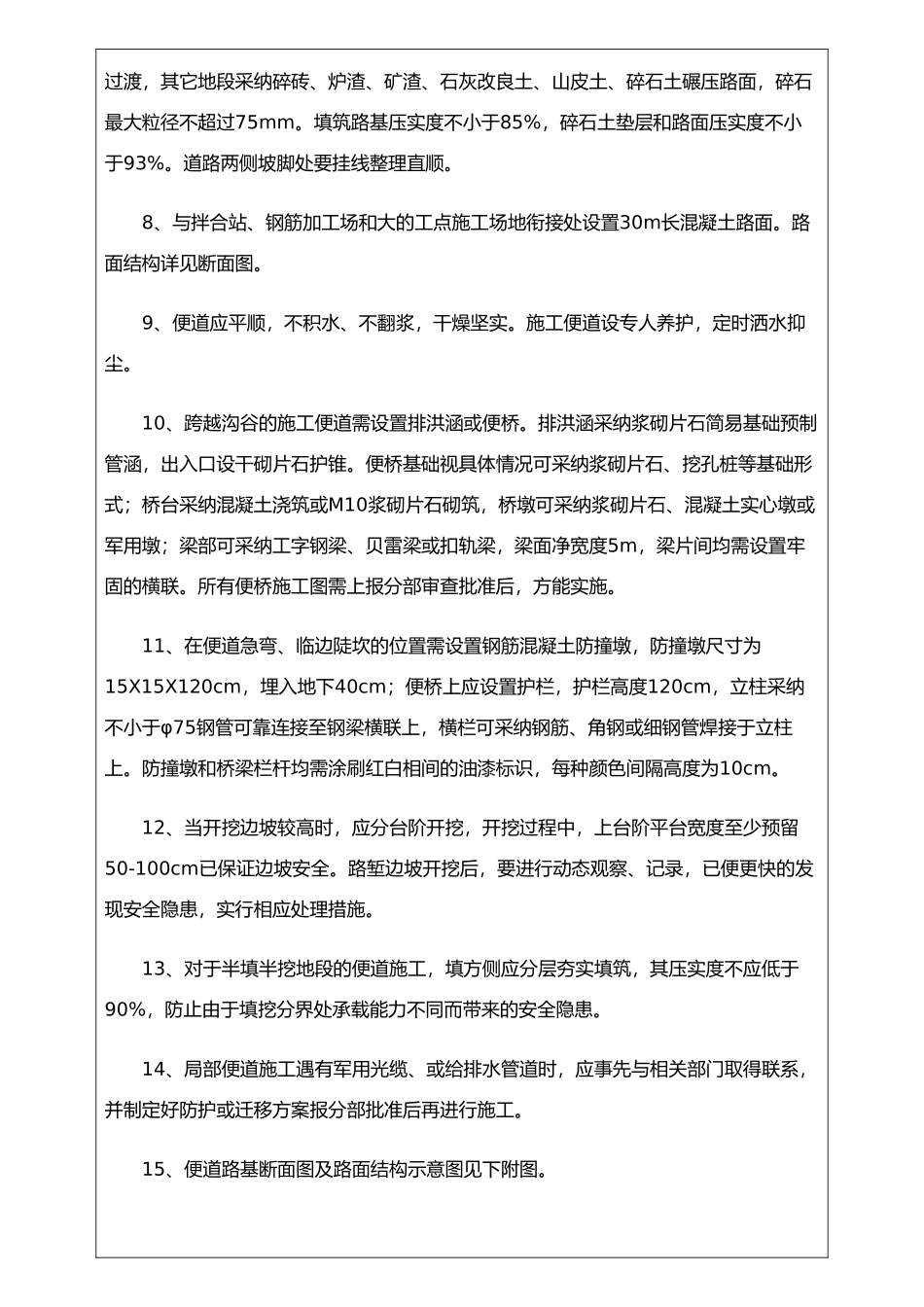

5、便道经过稻田或水塘地段,应实行挖除淤泥或抛填片石加固地基;土质挖方地段完成
