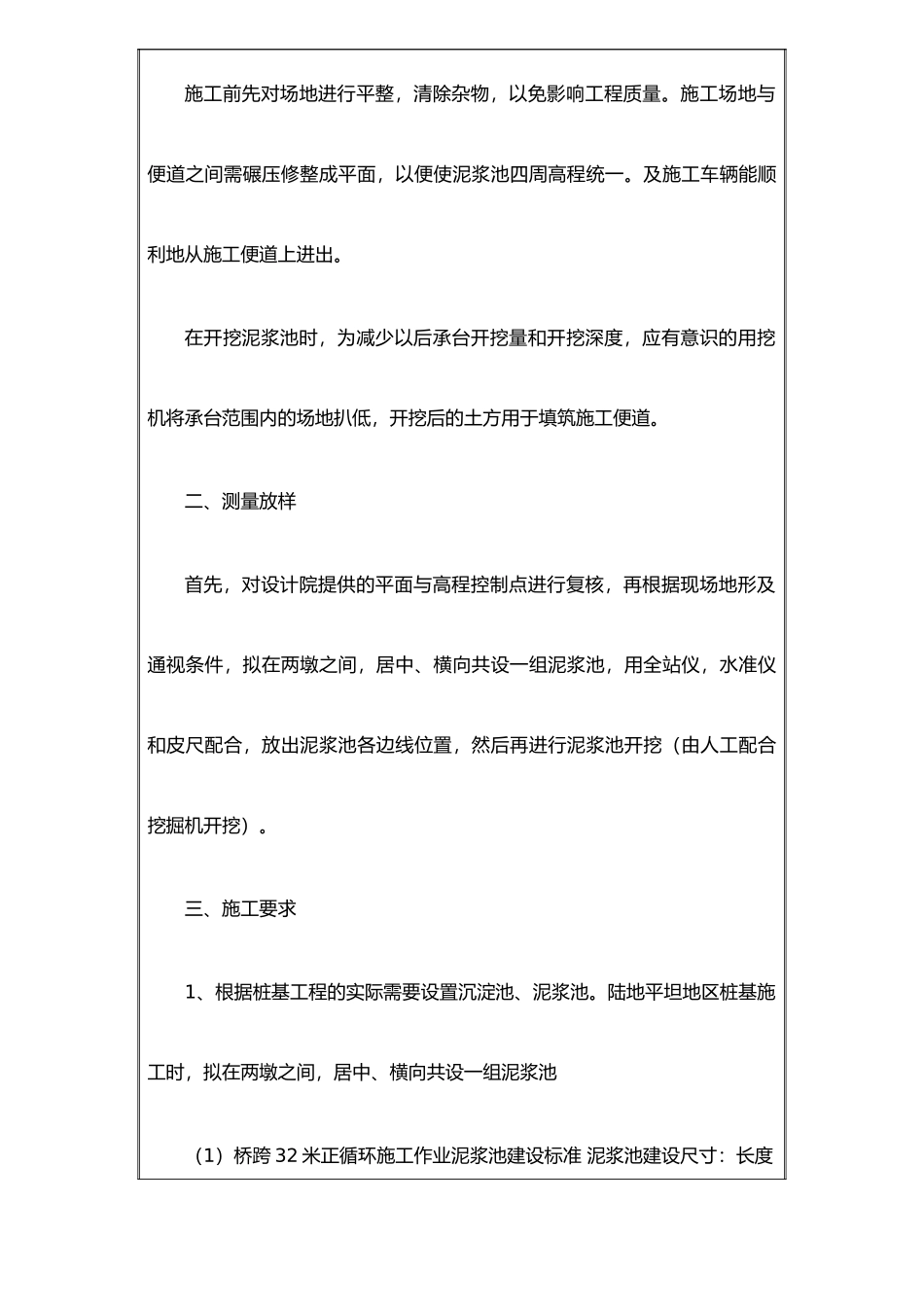

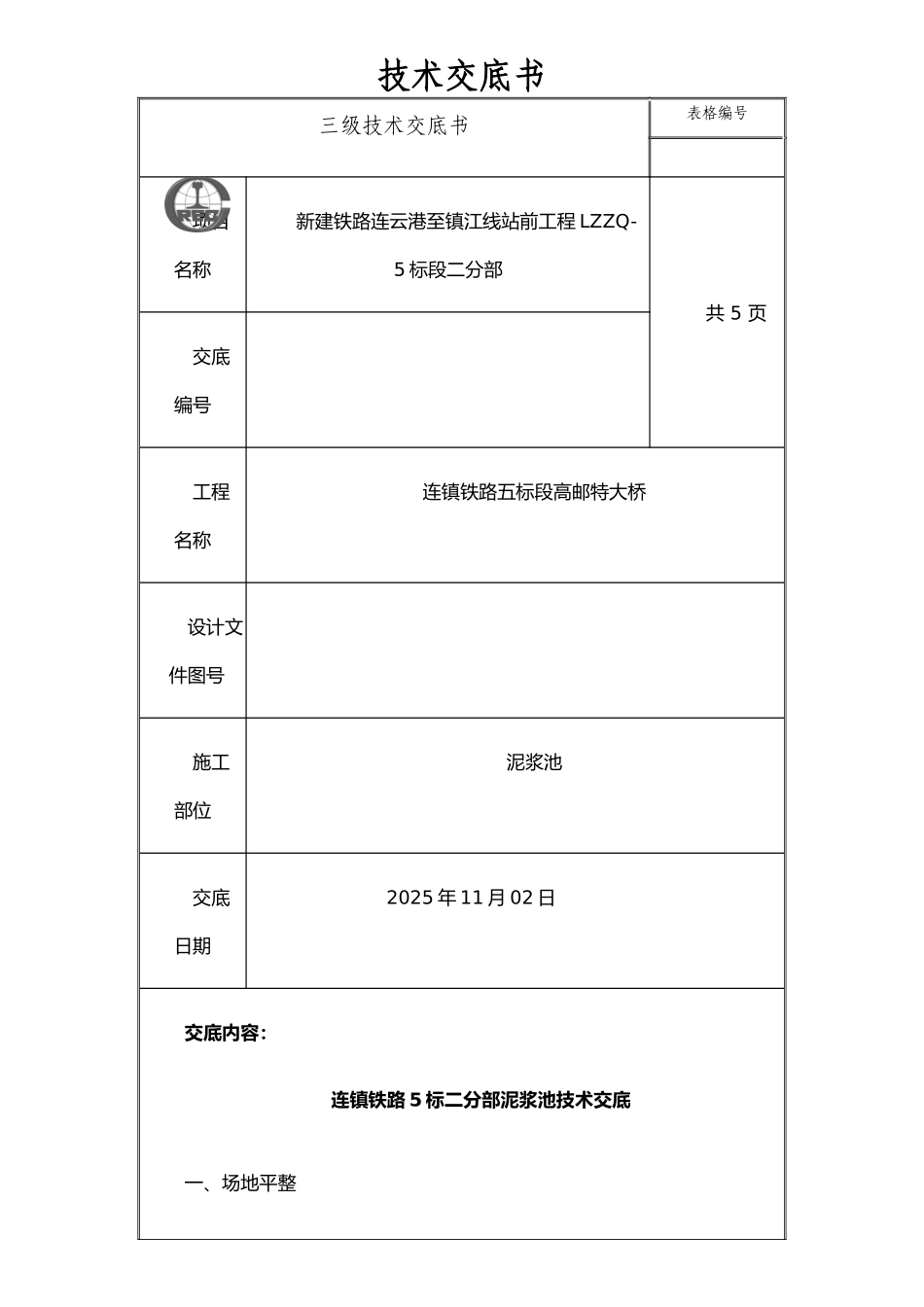

技术交底书三级技术交底书表格编号项目名称新建铁路连云港至镇江线站前工程 LZZQ-5 标段二分部共 5 页交底编号工程名称连镇铁路五标段高邮特大桥设计文件图号施工部位泥浆池交底日期 2025 年 11 月 02 日交底内容:连镇铁路 5 标二分部泥浆池技术交底一、场地平整施工前先对场地进行平整,清除杂物,以免影响工程质量
施工场地与便道之间需碾压修整成平面,以便使泥浆池四周高程统一
及施工车辆能顺利地从施工便道上进出
在开挖泥浆池时,为减少以后承台开挖量和开挖深度,应有意识的用挖机将承台范围内的场地扒低,开挖后的土方用于填筑施工便道
二、测量放样首先,对设计院提供的平面与高程控制点进行复核,再根据现场地形及通视条件,拟在两墩之间,居中、横向共设一组泥浆池,用全站仪,水准仪和皮尺配合,放出泥浆池各边线位置,然后再进行泥浆池开挖(由人工配合挖掘机开挖)
三、施工要求1、根据桩基工程的实际需要设置沉淀池、泥浆池

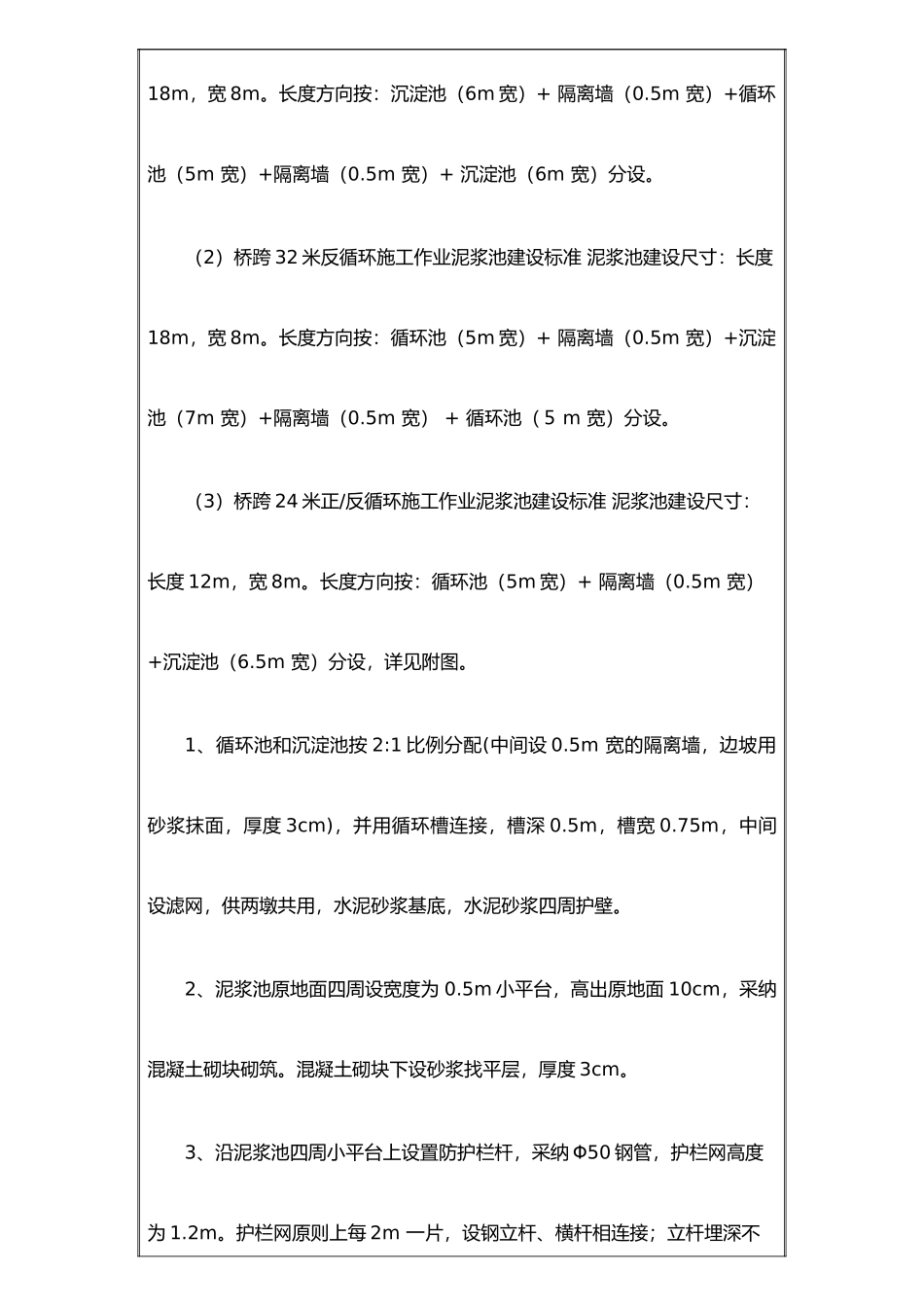

陆地平坦地区桩基施工时,拟在两墩之间,居中、横向共设一组泥浆池(1)桥跨 32 米正循环施工作业泥浆池建设标准 泥浆池建设尺寸:长度18m,宽 8m
长度方向按:沉淀池(6m 宽)+ 隔离墙(0
5m 宽)+循环池(5m 宽)+隔离墙(0
5m 宽)+ 沉淀池(6m 宽)分设
(2)桥跨 32 米反循环施工作业泥浆池建设标准 泥浆池建设尺寸:长度18m,宽 8m
长度方向按:循环池(5m 宽)+ 隔离墙(0
5m 宽)+沉淀池(7m 宽)+隔离墙(0
5m 宽) + 循环池(5 m 宽)分设
(3)桥跨 24 米正/反循环施工作业泥浆池建设标准 泥浆池建设尺寸:长度 12m,宽 8m
长度方向按:循环池(5m 宽)+ 隔离墙(0
5m 宽)+沉淀池(6
5m 宽)分设,详见附图
1、循环池和沉淀池按 2:1 比例分配(中间设 0
5m 宽的隔离墙,边坡用砂浆抹面,厚度 3
