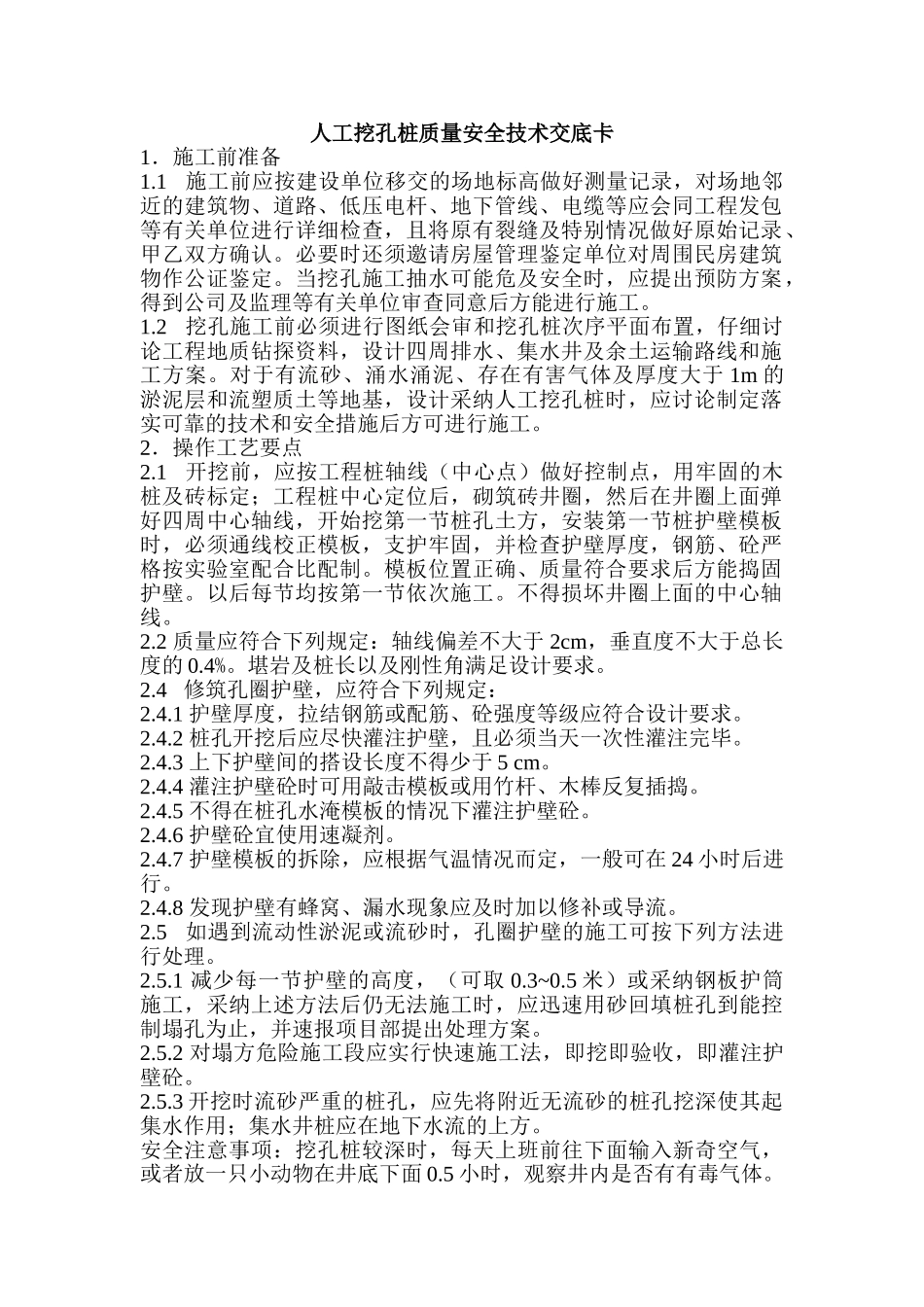

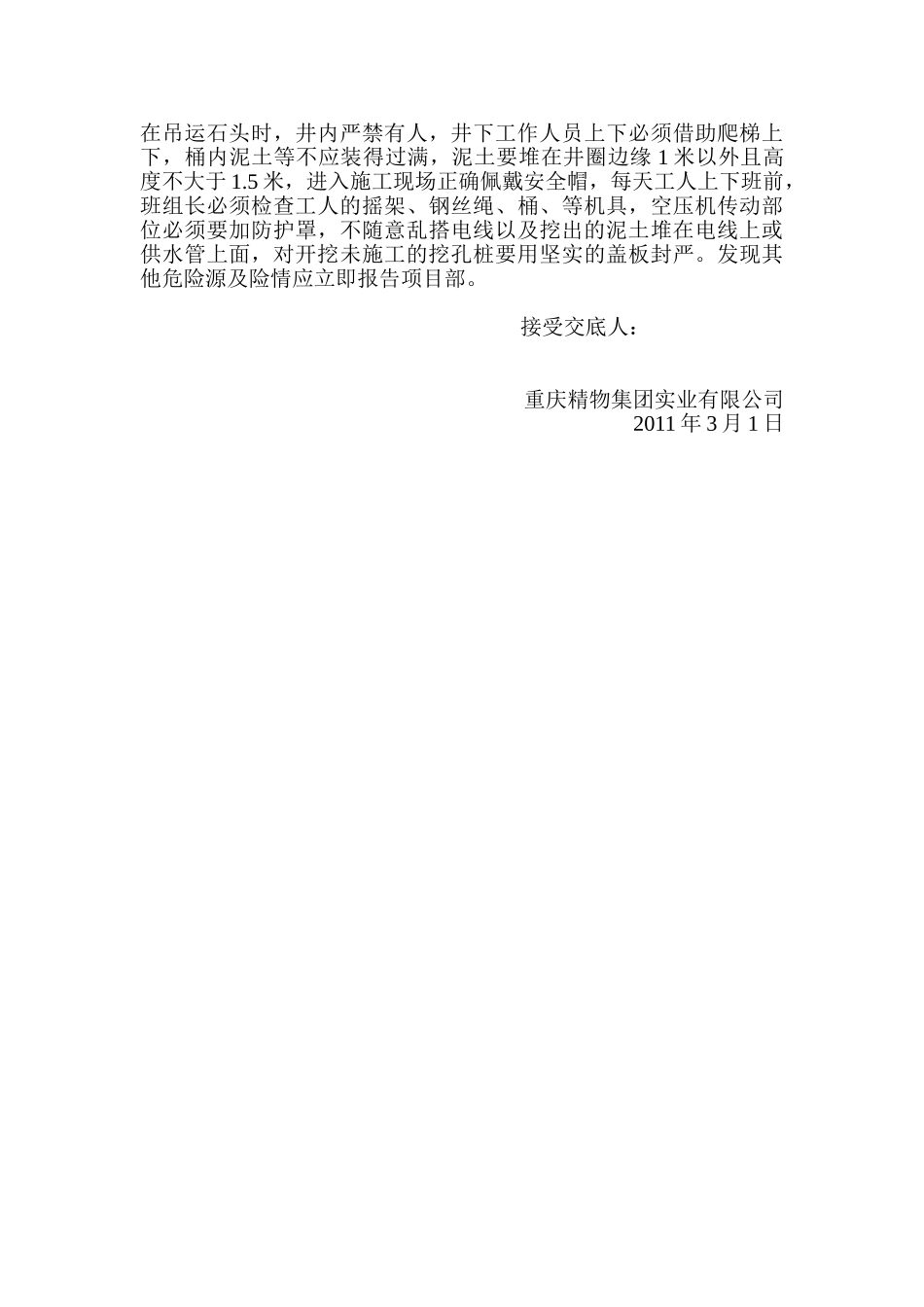

人工挖孔桩质量安全技术交底卡1.施工前准备1
1 施工前应按建设单位移交的场地标高做好测量记录,对场地邻近的建筑物、道路、低压电杆、地下管线、电缆等应会同工程发包等有关单位进行详细检查,且将原有裂缝及特别情况做好原始记录、甲乙双方确认
必要时还须邀请房屋管理鉴定单位对周围民房建筑物作公证鉴定
当挖孔施工抽水可能危及安全时,应提出预防方案,得到公司及监理等有关单位审查同意后方能进行施工
2 挖孔施工前必须进行图纸会审和挖孔桩次序平面布置,仔细讨论工程地质钻探资料,设计四周排水、集水井及余土运输路线和施工方案
对于有流砂、涌水涌泥、存在有害气体及厚度大于 1m 的淤泥层和流塑质土等地基,设计采纳人工挖孔桩时,应讨论制定落实可靠的技术和安全措施后方可进行施工
2.操作工艺要点2
1 开挖前,应按工程桩轴线(中心点)做好控制点,用牢固的木桩及砖标定;工程桩中心定位后,砌筑砖井圈,然后在井圈上面弹好四周中心轴线,开始挖第一节桩孔土方,安装第一节桩护壁模板时,必须通线校正模板,支护牢固,并检查护壁厚度,钢筋、砼严格按实验室配合比配制
模板位置正确、质量符合要求后方能捣固护壁
以后每节均按第一节依次施工
不得损坏井圈上面的中心轴线
2 质量应符合下列规定:轴线偏差不大于 2cm,垂直度不大于总长度的 0
堪岩及桩长以及刚性角满足设计要求
4 修筑孔圈护壁,应符合下列规定:2
1 护壁厚度,拉结钢筋或配筋、砼强度等级应符合设计要求
2 桩孔开挖后应尽快灌注护壁,且必须当天一次性灌注完毕
3 上下护壁间的搭设长度不得少于 5 cm
4 灌注护壁砼时可用敲击模板或用竹杆、木棒反复插捣
5 不得在桩孔水淹模板的情况下灌注护壁砼
6 护壁砼宜使用速凝剂
7 护壁模板的拆除,应根据气温情况而定,一般可在 24 小时后进行
