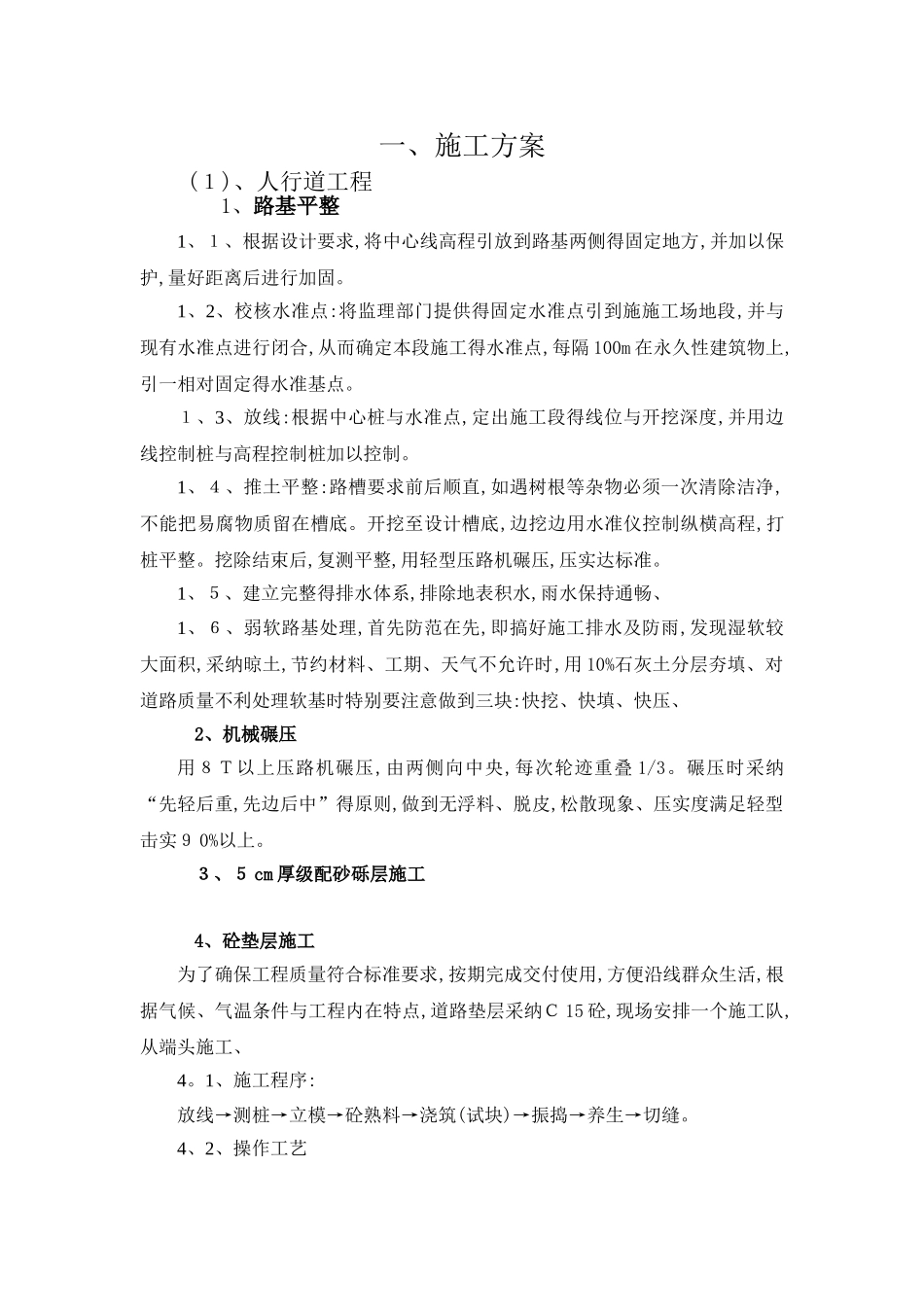

一、施工方案(1)、人行道工程 1、路基平整1、1、根据设计要求,将中心线高程引放到路基两侧得固定地方,并加以保护,量好距离后进行加固
1、2、校核水准点:将监理部门提供得固定水准点引到施施工场地段,并与现有水准点进行闭合,从而确定本段施工得水准点,每隔 100m 在永久性建筑物上,引一相对固定得水准基点
1、3、放线:根据中心桩与水准点,定出施工段得线位与开挖深度,并用边线控制桩与高程控制桩加以控制
1、4、推土平整:路槽要求前后顺直,如遇树根等杂物必须一次清除洁净,不能把易腐物质留在槽底
开挖至设计槽底,边挖边用水准仪控制纵横高程,打桩平整
挖除结束后,复测平整,用轻型压路机碾压,压实达标准
1、5、建立完整得排水体系,排除地表积水,雨水保持通畅、1、6、弱软路基处理,首先防范在先,即搞好施工排水及防雨,发现湿软较大面积,采纳晾土,节约材料、工期、天气不允许时,用 10%石灰土分层夯填、对道路质量不利处理软基时特别要注意做到三块:快挖、快填、快压、2、机械碾压用8T以上压路机碾压,由两侧向中央,每次轮迹重叠 1/3
碾压时采纳“先轻后重,先边后中”得原则,做到无浮料、脱皮,松散现象、压实度满足轻型击实9 0%以上

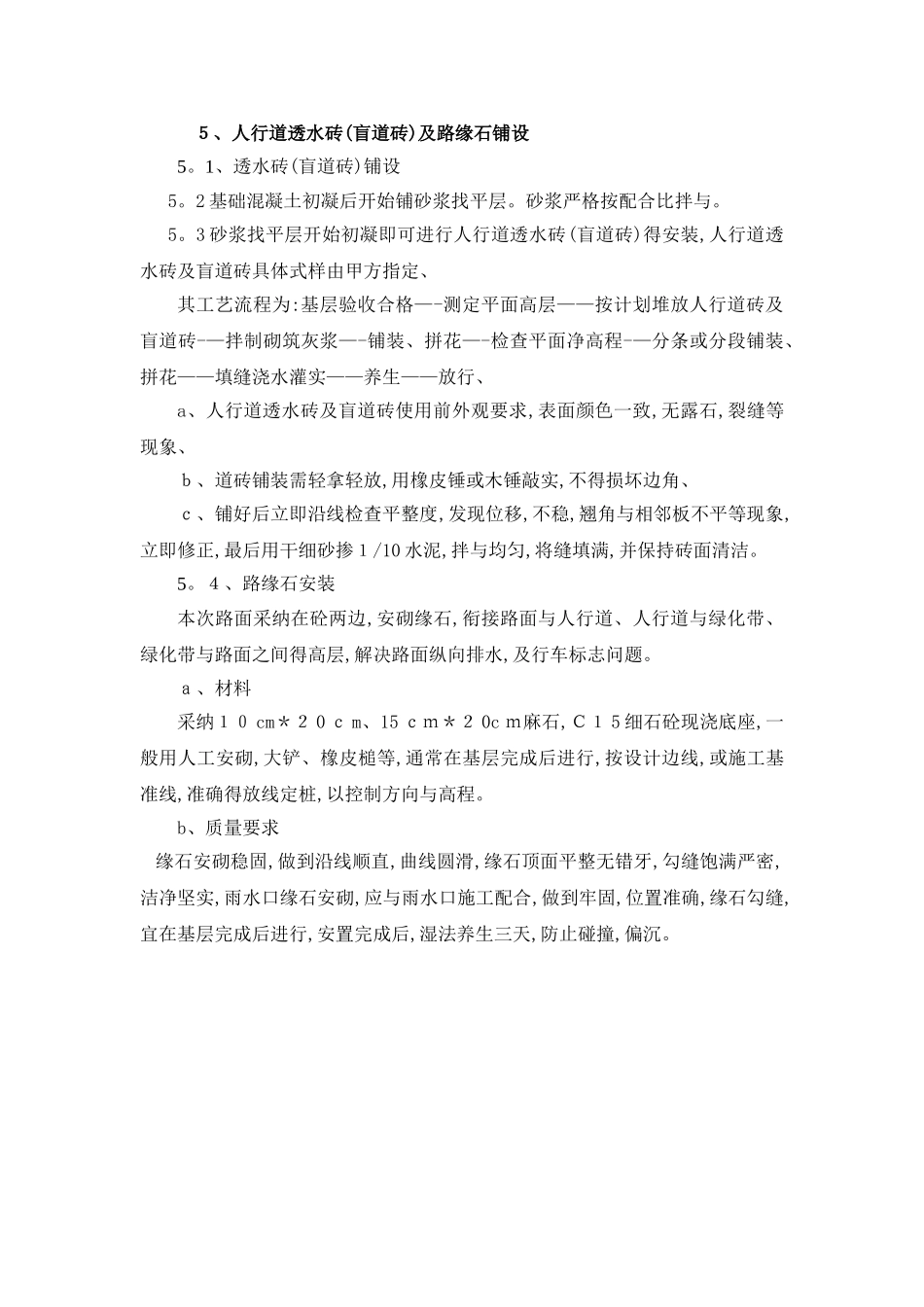

3、5 cm 厚级配砂砾层施工4、砼垫层施工为了确保工程质量符合标准要求,按期完成交付使用,方便沿线群众生活,根据气候、气温条件与工程内在特点,道路垫层采纳C 15 砼,现场安排一个施工队,从端头施工、4
1、施工程序:放线→测桩→立模→砼熟料→浇筑(试块)→振捣→养生→切缝
4、2、操作工艺4

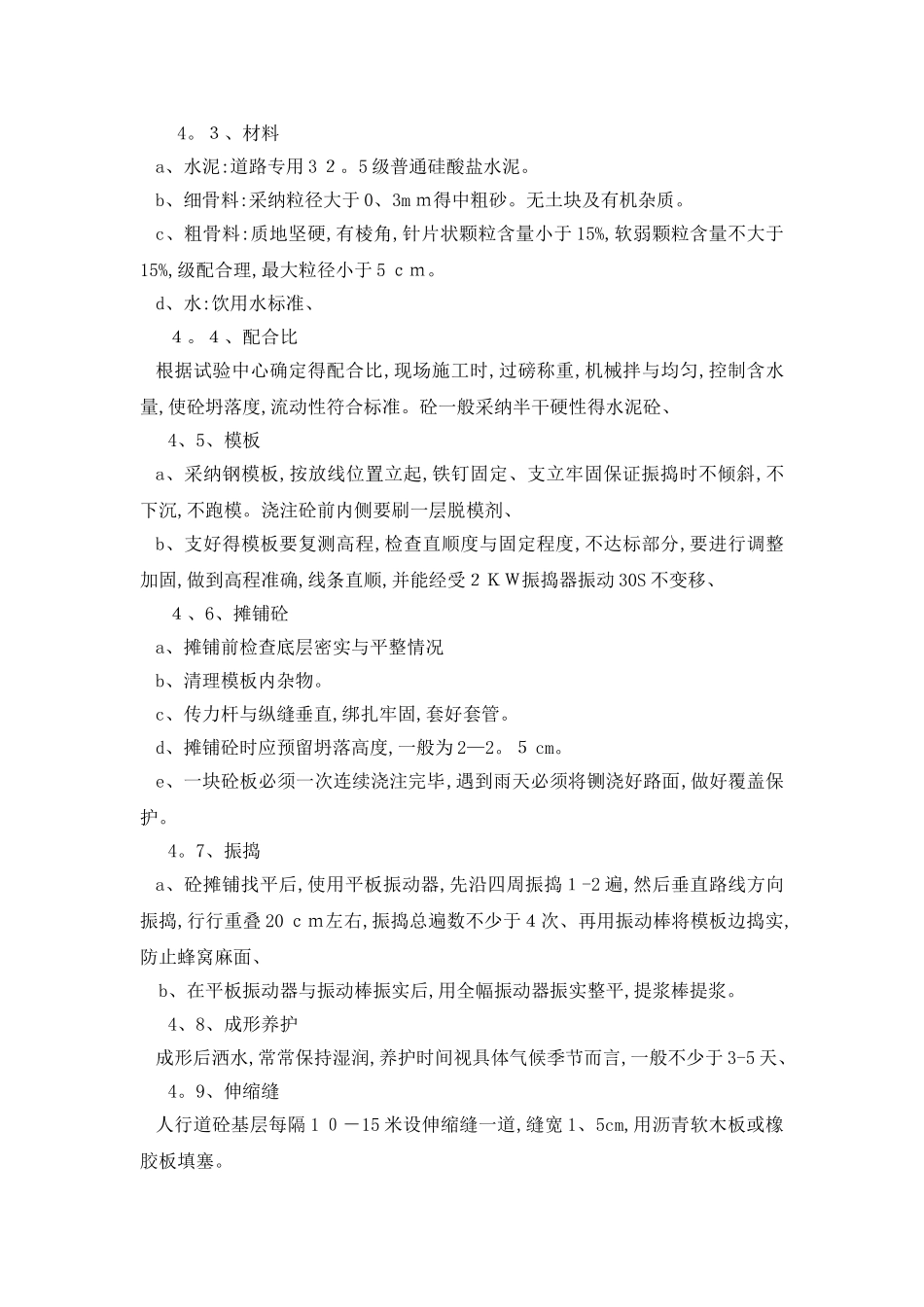

3、材料a、水泥:道路专用 3 2
5 级普通硅酸盐水泥
b、细骨料:采纳粒径大于 0、3m m得中粗砂
无土块及有机杂质
c、粗骨料:质地坚硬,有棱角,针片状颗粒含量小于 15%,软弱颗粒含量不大于15%,级配合理,最大粒径小于 5 cm
d、水:饮用水标准、4
