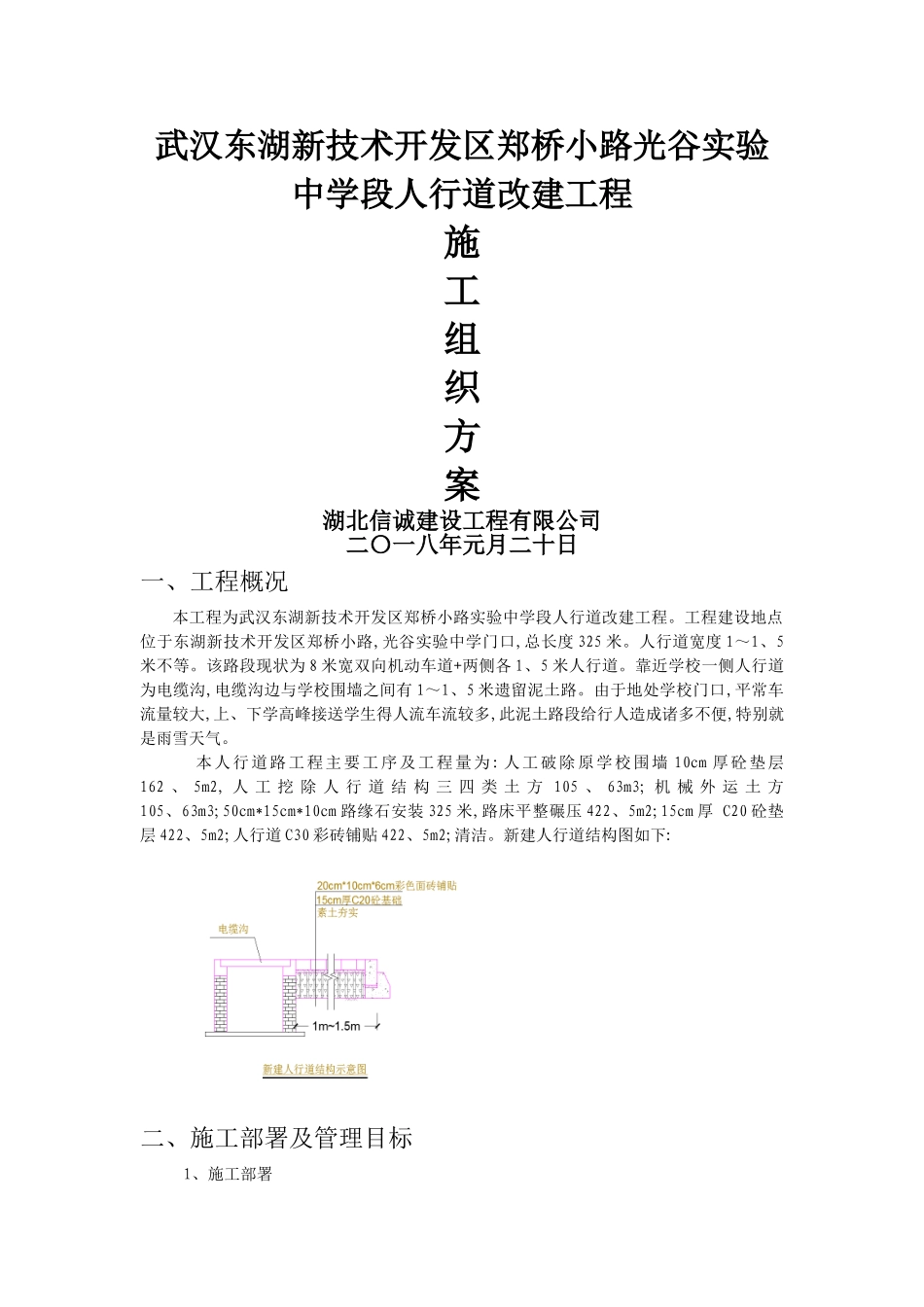

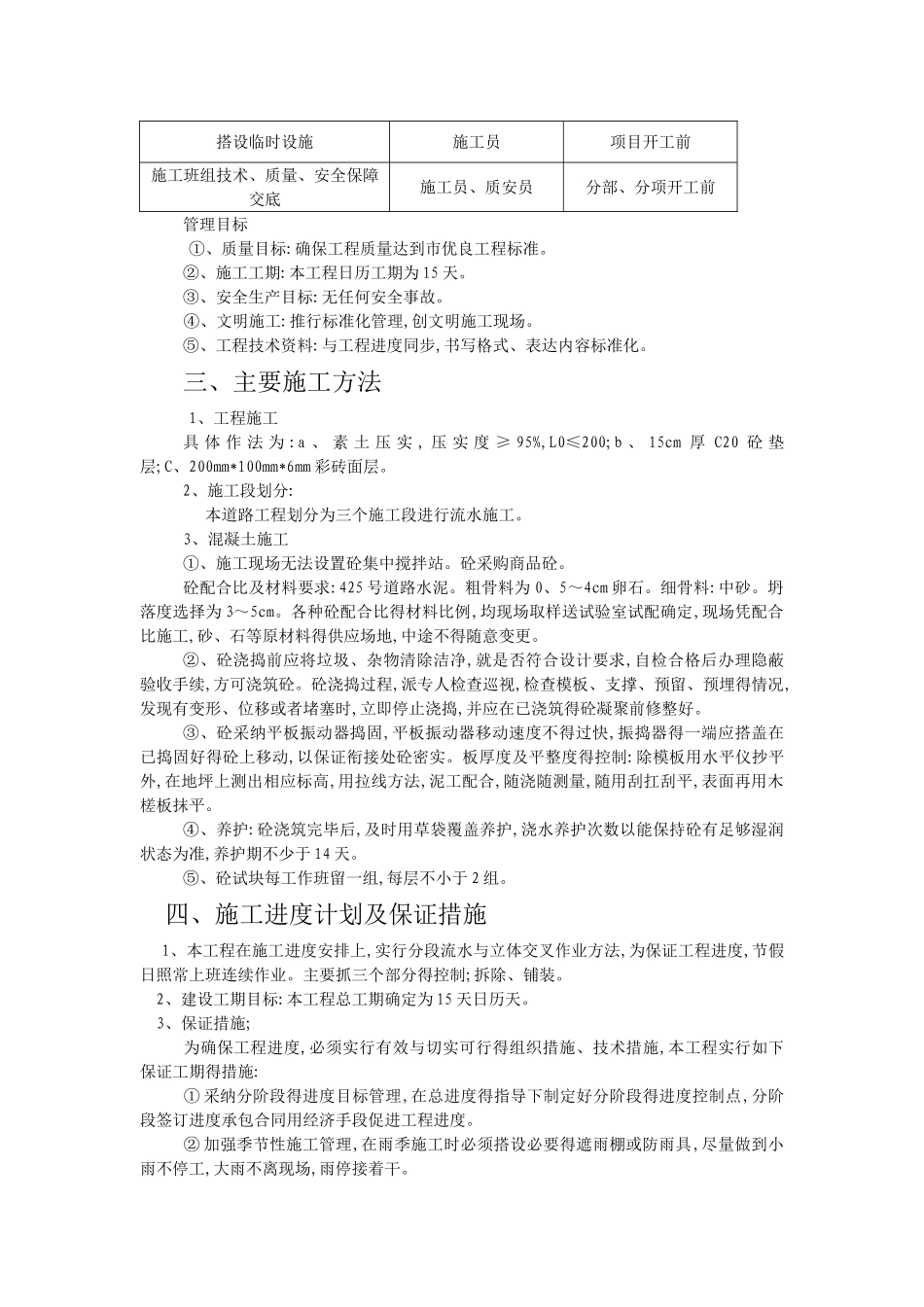

武汉东湖新技术开发区郑桥小路光谷实验中学段人行道改建工程施工组织方案湖北信诚建设工程有限公司二〇一八年元月二十日一、工程概况本工程为武汉东湖新技术开发区郑桥小路实验中学段人行道改建工程。工程建设地点位于东湖新技术开发区郑桥小路,光谷实验中学门口,总长度 325 米。人行道宽度 1~1、5米不等。该路段现状为 8 米宽双向机动车道+两侧各 1、5 米人行道。靠近学校一侧人行道为电缆沟,电缆沟边与学校围墙之间有 1~1、5 米遗留泥土路。由于地处学校门口,平常车流量较大,上、下学高峰接送学生得人流车流较多,此泥土路段给行人造成诸多不便,特别就是雨雪天气。 本人行道路工程主要工序及工程量为 :人工破除原学校围墙 10cm 厚砼垫层162 、 5m2, 人 工 挖 除 人 行 道 结 构 三 四 类 土 方 105 、 63m3; 机 械 外 运 土 方105、63m3;50cm*15cm*10cm 路缘石安装 325 米,路床平整碾压 422、5m2;15cm 厚 C20 砼垫层 422、5m2;人行道 C30 彩砖铺贴 422、5m2;清洁。新建人行道结构图如下:二、施工部署及管理目标1、施工部署 我公司自成立以来,承建了一大批大中型道路工程,创出了一批精品名牌。我们在总结以往道路工程经验得基础上,仔细分析了本工程特点,精心组织,精心施工,将该工程列为我公司 2025 年重点管理工作,组建强有力得项目部负责施工。本着“建设放心工程、追求更高目标”得宗旨,根据国家、部委有关法律规范、规程得要求,建立健全得与之相应得质量保证体系与质量管理体系。根据质量保证手册与质量管理手册编制本工程项目质量计划,并严格执行。我们得目标就是确保本工程得质量达到市优质工程得标准。并设立专职计划调度员,定期检查网络计划实施情况,随时调解生产中得问题,以保证工程预定得目标工期实施。2、劳动力组织根据本工程所需劳动力计划,组织各专业队伍与各施工班组。3、施工组织管理机构管理人员在公司范围选调专业理论基础好,并有丰富管理经验,身体健康,有工作责任感得管理及专业技术人员,组成能连续指挥生产得管理班子。专业生产工人选调思想素养好,技术水平高组织纪律性强得人组成专业班组,并组织充足得后勤服务设备维护特种工作人员。4、施工程序根据先基层、后面层、先地下、得施工顺序组织施工。挖土拆除 压土 垫层 面层,其它工程施工穿插进行。5、主要施工技术①、建立测量控制网,确保各部位得测量精度,投入精密经纬仪与水准仪各 1 台。②、材料采纳工厂加工,...
