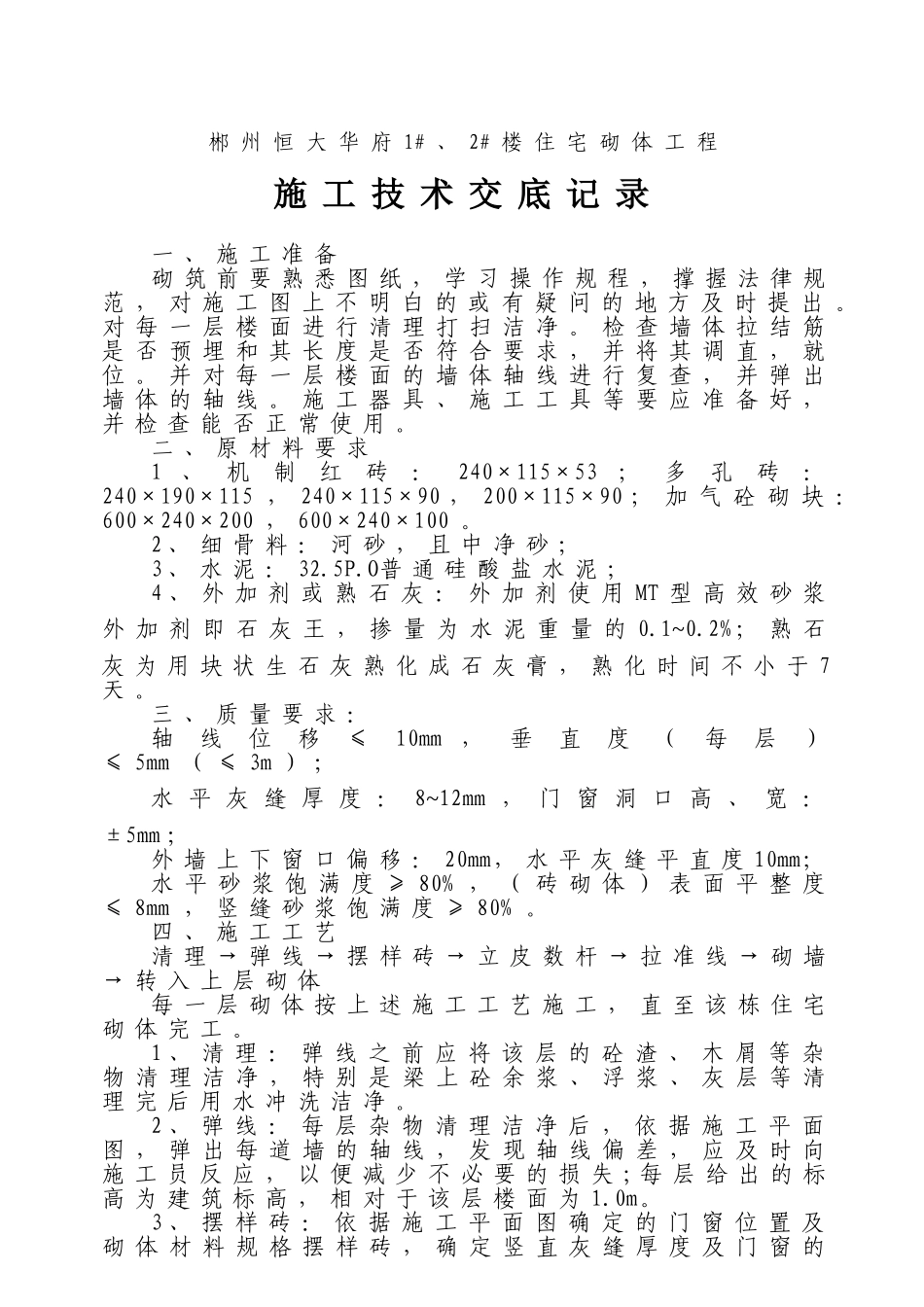

郴 州 恒 大 华 府 1# 、 2# 楼 住 宅 砌 体 工 程施 工 技 术 交 底 记 录一 、 施 工 准 备砌 筑 前 要 熟 悉 图 纸 , 学 习 操 作 规 程 , 撑 握 法 律 规范 , 对 施 工 图 上 不 明 白 的 或 有 疑 问 的 地 方 及 时 提 出
对 每 一 层 楼 面 进 行 清 理 打 扫 洁 净
检 查 墙 体 拉 结 筋是 否 预 埋 和 其 长 度 是 否 符 合 要 求 , 并 将 其 调 直 , 就位
并 对 每 一 层 楼 面 的 墙 体 轴 线 进 行 复 查 , 并 弹 出墙 体 的 轴 线
施 工 器 具 、 施 工 工 具 等 要 应 准 备 好 ,并 检 查 能 否 正 常 使 用
二 、 原 材 料 要 求1 、机制红砖:240×115×53;多孔砖:240×190×115 , 240×115×90 , 200×115×90 ; 加 气 砼 砌 块 :600×240×200 , 600×240×100
2 、 细 骨 料 : 河 砂 , 且 中 净 砂 ;3 、 水 泥 : 32
O普 通 硅 酸 盐 水 泥 ;4 、 外 加 剂 或 熟 石 灰 : 外 加 剂 使 用 MT 型 高 效 砂 浆外 加 剂 即 石 灰 王 , 掺 量 为 水 泥 重 量 的 0
2% ; 熟 石灰 为 用 块 状 生 石 灰 熟 化 成 石 灰 膏 , 熟 化 时 间 不 小 于 7天
三 、 质 量 要 求 :轴线位移≤10mm ,垂直度(每层)≤ 5mm ( ≤ 3m ) ;水 平 灰 缝 厚 度 : 8~12mm , 门 窗 洞 口 高 、 宽 :±5mm ;外 墙 上 下 窗 口 偏 移 : 20mm, 水 平 灰 缝 平 直 度 10mm;水 平 砂 浆 饱 满 度 ≥ 80% ,
