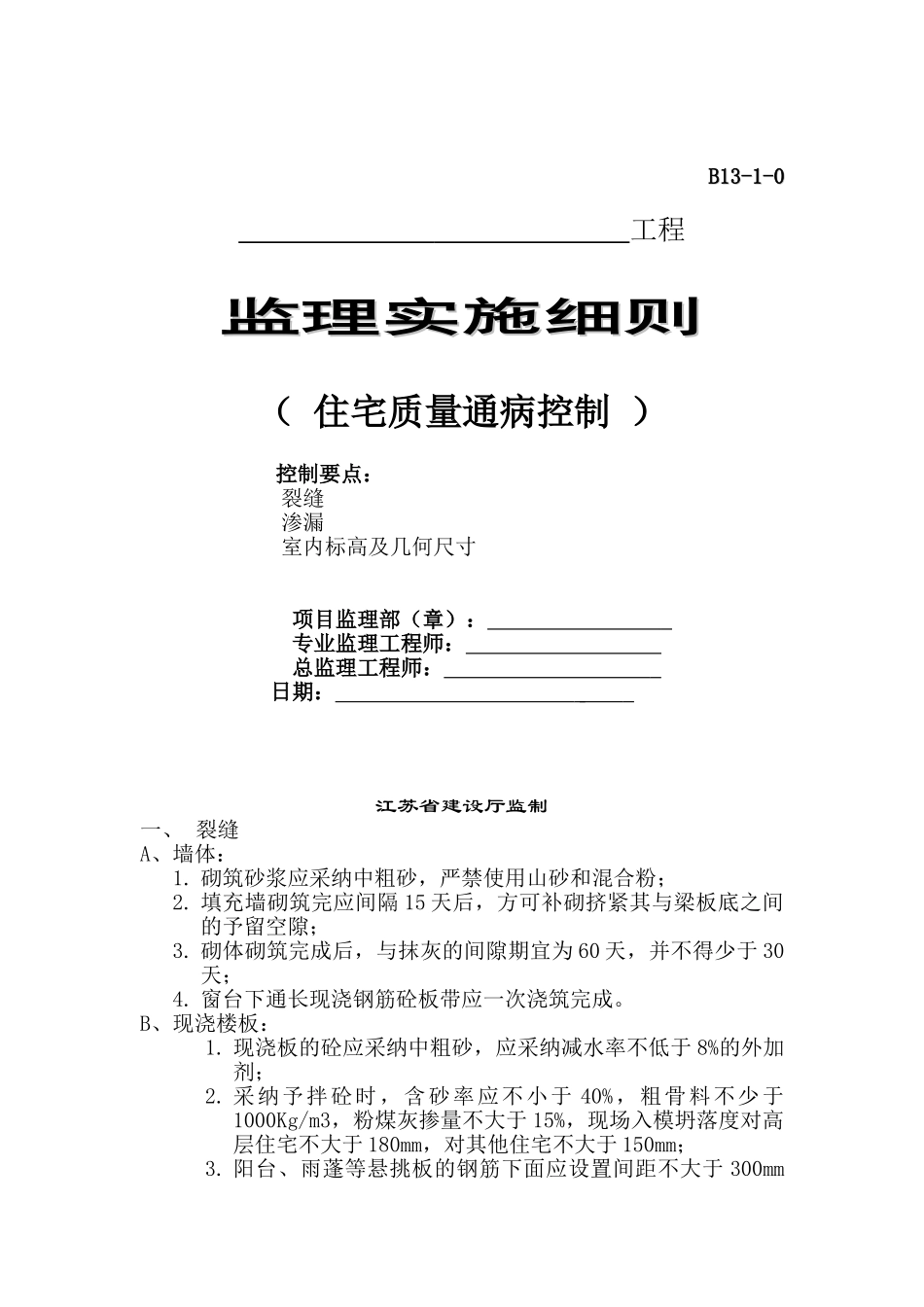

B13B13-1-0-1-0 工程监理实施细则监理实施细则( 住宅质量通病控制 ) 控制要点: 裂缝 渗漏 室内标高及几何尺寸 项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制一、 裂缝A、墙体:1
砌筑砂浆应采纳中粗砂,严禁使用山砂和混合粉;2
填充墙砌筑完应间隔 15 天后,方可补砌挤紧其与梁板底之间的予留空隙;3
砌体砌筑完成后,与抹灰的间隙期宜为 60 天,并不得少于 30天;4
窗台下通长现浇钢筋砼板带应一次浇筑完成
B、现浇楼板:1
现浇板的砼应采纳中粗砂,应采纳减水率不低于 8%的外加剂;2
采纳予拌砼时,含砂率应不小于 40%,粗骨料不少于1000Kg/m3,粉煤灰掺量不大于 15%,现场入模坍落度对高层住宅不大于 180mm,对其他住宅不大于 150mm;3
阳台、雨蓬等悬挑板的钢筋下面应设置间距不大于 300mm的钢筋保护层垫块;4
现浇板中管线不得布置于保护层中,交叉处应设线盒、线管 , 直 径 应 不 大 于 1/3 板 厚 , 沿 予 埋 管 方 向 应 增 设Φ6@150,宽度不少于 450 的钢筋网带;5
现浇板浇筑时,在砼初凝前应进行二次振捣,在终凝前进行两次压板
二、 渗漏A、楼地面1
上下水管等予留洞位置应准确
洞口形状应为上大下小,管道安装前作毛化处理,洞口填塞前应严格按操作规程进行,并应进行两次蓄水试验;2
地面找平层应向地漏设堵 1-1
防水层施工必须严格按操作规程施工,泛水高度不得小于300mm,烟道根部向上 300mm 应作防水处理
外墙粉刷应使用含泥量低于 2%,细度模量不小于 2
5 的中粗砂
严禁使用石粉、混合粉
不得使用过期水泥;5
外墙粉刷必须严格按操作规程进行,两种不同基体交接的处理应符合墙体防裂措施的要求;6
窗台、窗眉、阳台、雨蓬、
