冲击钻钻孔灌注桩施工安全技术交底 一、工程概况 东伽河大桥中心里程为 D2K57+204,为 8 孔 32 米大桥,下部结构采纳钻孔桩和挖井基础,圆形桥墩及 T 形桥台
其中 5 号、6 号、7 号墩共有桩基 12 根,桩径 1
25 米,桩长 15 米
决定在保证冲击钻工艺和泥浆质量的基础上采纳 4 台冲击钻同时进行施工
二、冲击钻钻孔灌注桩施工流程图 三、冲击钻钻孔灌注桩施工工艺1、筑岛东伽河为浅水,采纳土袋围堰,普通土填充,筑岛高出水面50cm,表面整平、碾压密实,必须能保证钻机在施工中平稳
2、测量放样施工前先排水、修路、清除桩基位置的杂草和淤泥,并整平碾压密实,使施工机具顺利进出
开挖前全站仪定位,水准仪测量标高,四面设护桩
3、埋设护筒护筒的埋设深度应根据设计要求或桩径及水文地质情况确定,一般情况埋置深度宜为 2-4m,壁厚 4mm,护筒内径比桩直径大 20-40cm,护筒高度高出地面 30cm
采纳挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实,护筒顶高出地面 30cm,埋设时位置要准确,护筒要竖直
护筒中心竖直线应与桩中心线重合,平面允许误差 50mm,竖直线倾斜不大于 1%,护筒顶部焊加强筋和吊耳,开出水口,钻进过程中要常常检查是否发生偏移和下沉,并及时纠正

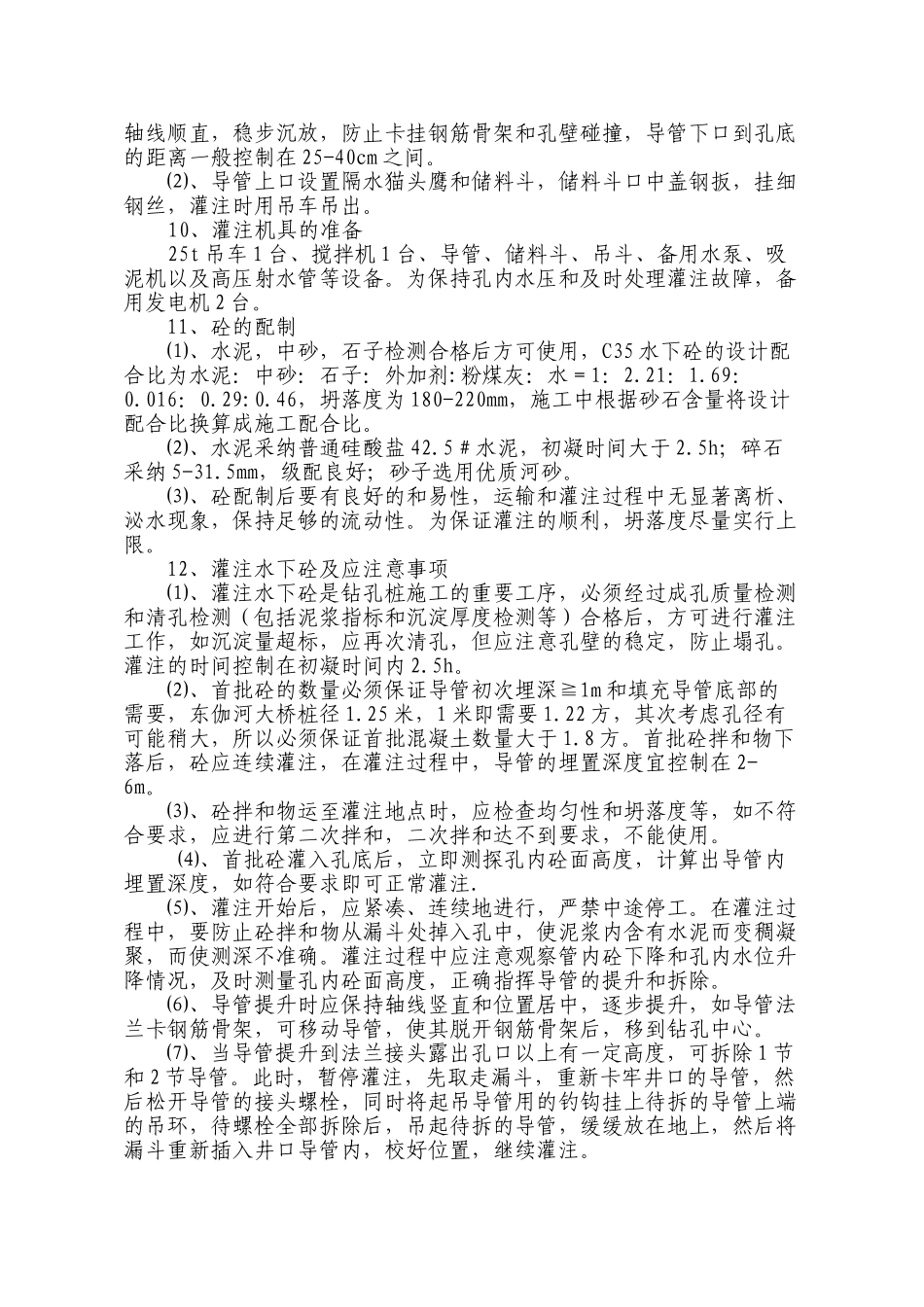

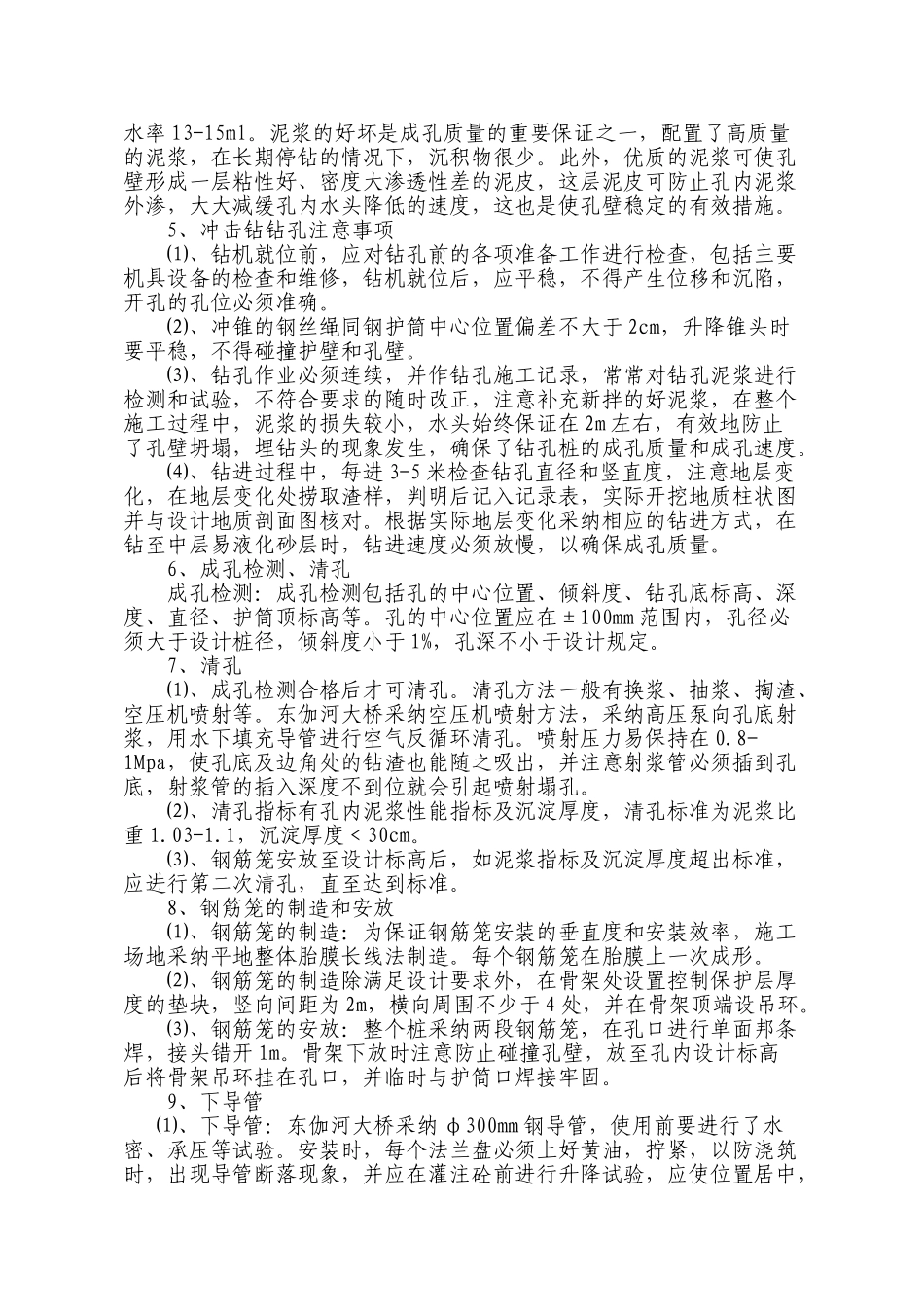

4、配制泥浆为保证易液化坍塌砂质层的成孔质量和最终能将孔底清理洁净,对泥浆的比重与粘度制定严格的指标,泥浆配和比为 水:膨胀土:粘土=1000:100:60
配制的泥浆比重为 1
10;粘度 18-22Pa.s;含砂率 0
5%;PH 值 8-10,胶体率 95%-98%;静切力 1
