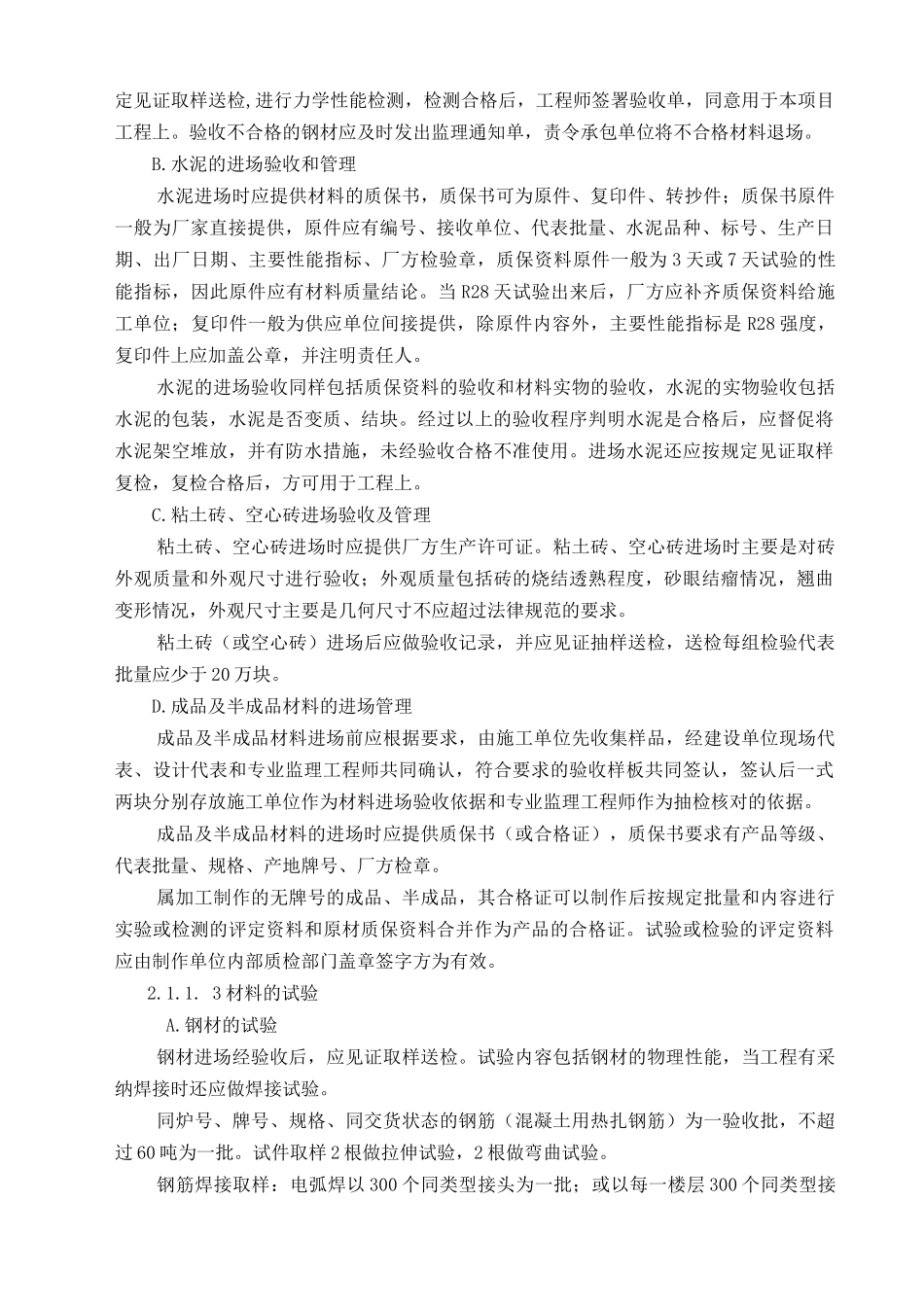

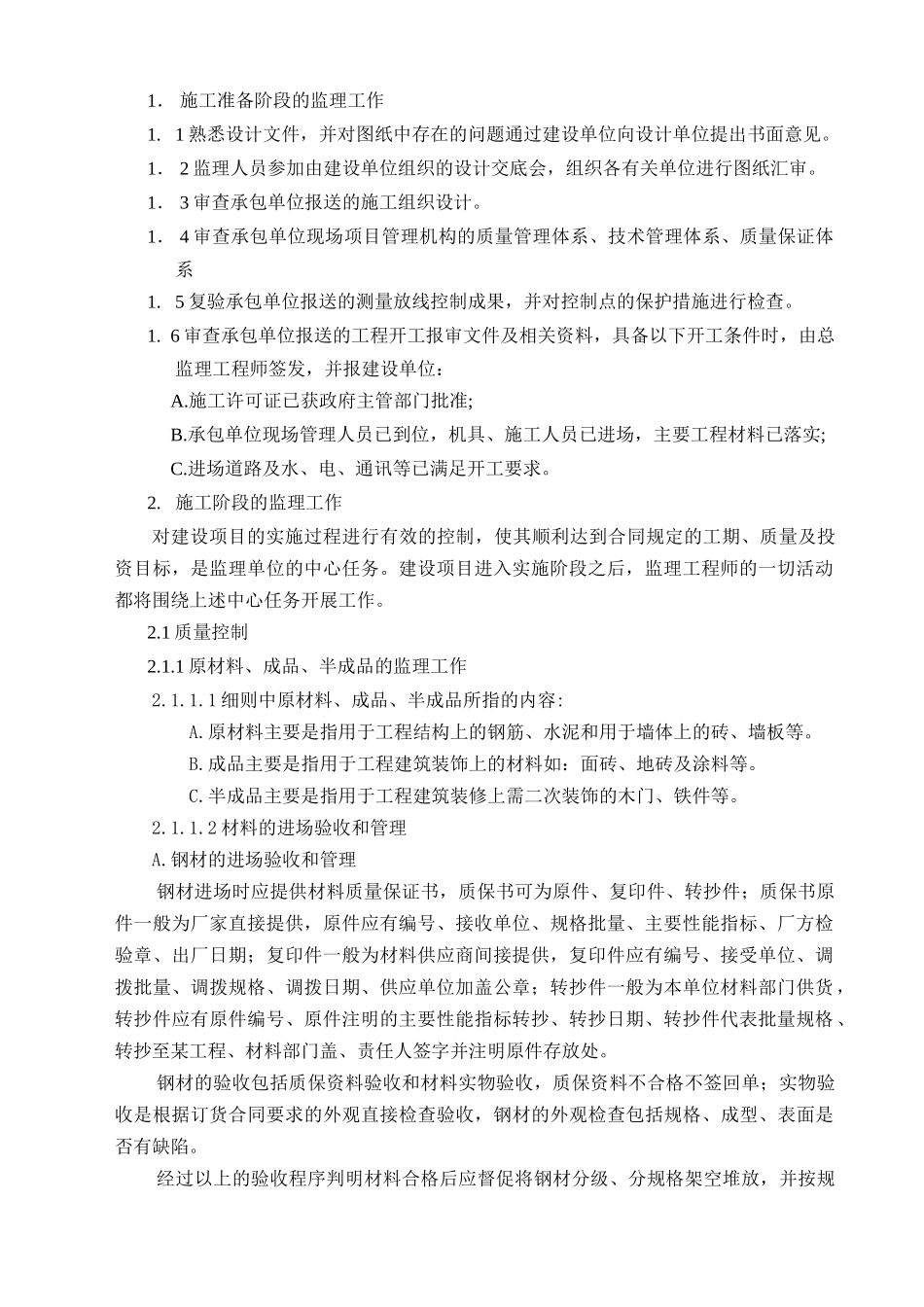

莆田市凤凰花园商住楼工程监理实施细则编制: 王 剑 审核: 罗 建 敏 九江石化工程建设监理公司莆田分公司二○○二年六月前言 本监理实施细则的编制依据为工程建设监理合同、监理规划;与专业工程相关的标准、法律规范、设计文件和技术资料、施工组织设计
1. 施工准备阶段的监理工作1
1 熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见
1. 2 监理人员参加由建设单位组织的设计交底会,组织各有关单位进行图纸汇审
1. 3 审查承包单位报送的施工组织设计
1. 4 审查承包单位现场项目管理机构的质量管理体系、技术管理体系、质量保证体系1
5 复验承包单位报送的测量放线控制成果,并对控制点的保护措施进行检查
6 审查承包单位报送的工程开工报审文件及相关资料,具备以下开工条件时,由总监理工程师签发,并报建设单位: A
施工许可证已获政府主管部门批准; B
承包单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实; C
进场道路及水、电、通讯等已满足开工要求
施工阶段的监理工作对建设项目的实施过程进行有效的控制,使其顺利达到合同规定的工期、质量及投资目标,是监理单位的中心任务
建设项目进入实施阶段之后,监理工程师的一切活动都将围绕上述中心任务开展工作
1 质量控制2
1 原材料、成品、半成品的监理工作2
1 细则中原材料、成品、半成品所指的内容:A
原材料主要是指用于工程结构上的钢筋、水泥和用于墙体上的砖、墙板等
成品主要是指用于工程建筑装饰上的材料如:面砖、地砖及涂料等
半成品主要是指用于工程建筑装修上需二次装饰的木门、铁件等
2 材料的进场验收和管理A
钢材的进场验收和管理钢材进场时应提供材料质量保证书,质保书可为原件、复印件、转抄件;质保书原件一般为厂家直接提供,原件应有编号、接收单位、规格批量、主
