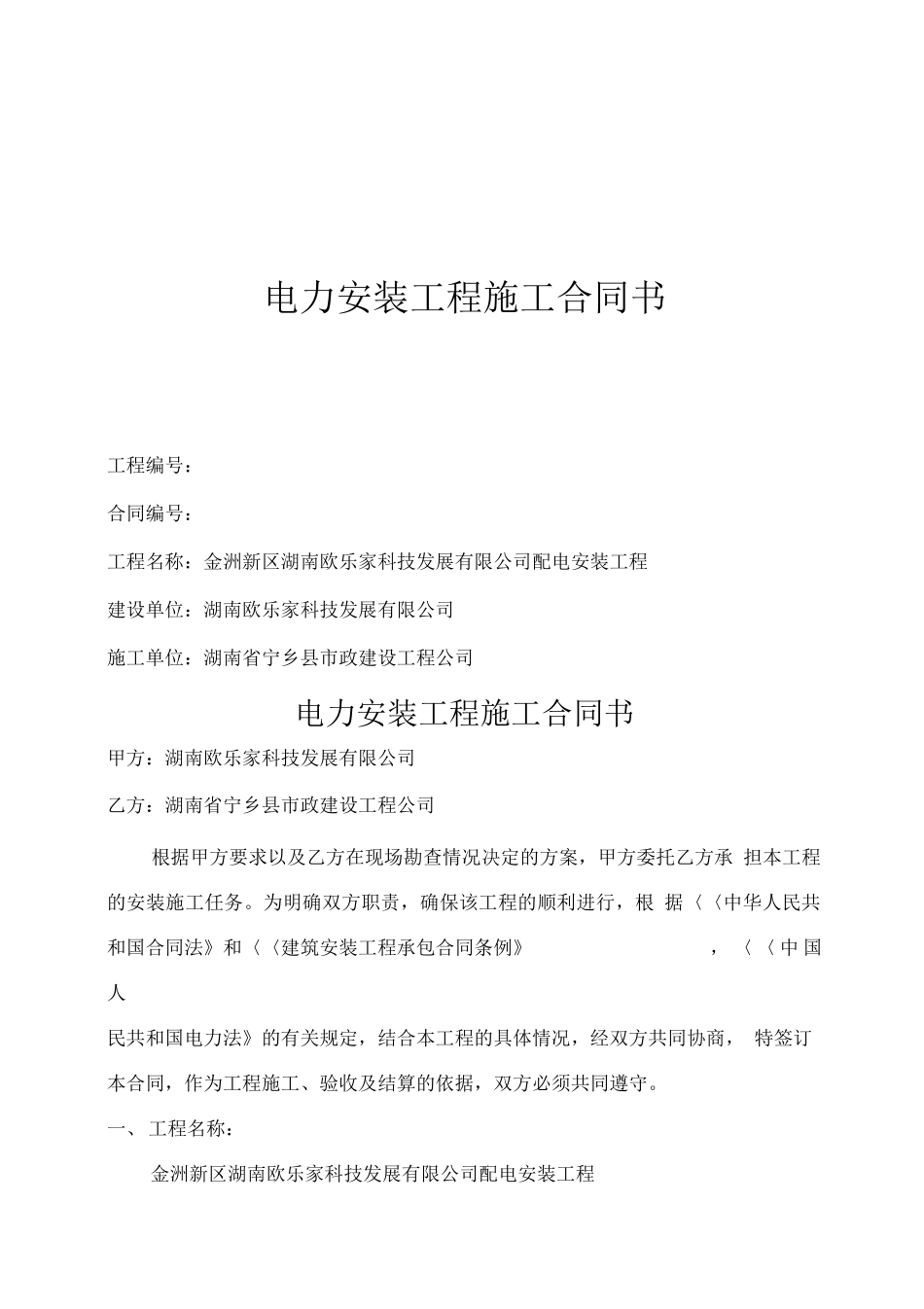

电力安装工程施工合同书工程编号:合同编号:工程名称:金洲新区湖南欧乐家科技发展有限公司配电安装工程建设单位:湖南欧乐家科技发展有限公司施工单位:湖南省宁乡县市政建设工程公司电力安装工程施工合同书甲方:湖南欧乐家科技发展有限公司乙方:湖南省宁乡县市政建设工程公司根据甲方要求以及乙方在现场勘查情况决定的方案,甲方委托乙方承担本工程的安装施工任务
为明确双方职责,确保该工程的顺利进行,根据〈〈中华人民共和国合同法》和〈〈建筑安装工程承包合同条例》,〈〈中国人民共和国电力法》的有关规定,结合本工程的具体情况,经双方共同协商,特签订本合同,作为工程施工、验收及结算的依据,双方必须共同遵守
一、工程名称:金洲新区湖南欧乐家科技发展有限公司配电安装工程二、工程地点:金洲新区金水东路168号三、承包范围和内容:施工内容:新装SCP10-1600KVAF式变压器一台;新上高压开关柜五台;低压柜六台;另加SCP10-500干式变压器一台,低压柜三台,按容量10KU4380KV嘲敷设高压电缆YJV22-3*185——230米,如超过欧乐家北门环网柜,金水东路环网柜,甲方另行计算
乙方负责金水东路环网柜至公司二车间东头配电房;从配电间到办公楼、宿舍楼、一、二、三、四车间及宿舍楼的主电源敷设和拼接
承包范围:本工程由乙方负责电缆、管道的购置安装土建,电缆管道外的电气设备就位安装、调试
代为甲方办理报装等手续,负责协调电力部门办好整个工程验收,交付送电等手续
四、施工工期:1、合同签订后,第三天为开工之日
开工日期至竣工日期期间为本工程工期,工期暂定为100天,因不可抗力因素或甲方原因影响施工,贝U工期顺延
未按合同支付工程款,造成的工期延误由甲方负责
2、工程完成后,乙方应及时会同有关部门组织进行工程竣工验收与送电,验收合格后送电之日即为本工程全部竣工,即为竣工日期

五、施工及质量:1、工程施工必须
