表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础主体工程分项工程名称四新技术应用建筑企业管理信息化技术日 期2009 年 6 月 2 日交底内容: 四新技术应用建筑企业管理信息化技术交底随着计算机及软件技术的进展,计算机在建筑工程施工管理中的应用越来越多,各种应用软件应运而生,使项目管理逐渐信息化、法律规范化、标准化,在本工程中应用二十台计算机及建筑工程软件,使施工管理工作上了一个新台阶,经济和社会效益显著
1 对工程进度、资源、费用的控制方便快捷
2 使用、计算、调整迅速准确,减少大量的人工劳动
1 采纳北京梦龙科技有限公司出品的“梦龙系列软件”,包括网络进度图的编制、工程施工平面布置图的绘制
2 使用“金蝶”财务会计软件进行财务核算
3 用 WPSoffice、word 软件进行文字处理和表格绘制等日常工作
4 HZS80 型搅拌站实现了计算机自动控制上料
5 使用 AutoCAD 软件结合其它手段,实现了设计图纸现场定位放样和楼内地板砖计算机排版,解决了施工中的难点
6 使用 Project 项目智能控制系统进行劳动力资源和施工进度的控制
7 使用 Excel 实现了钢筋下料的自动计算
1 “梦龙系列软件”操作应用(1) 梦龙智能项目管理系统软件对工程进度、资源、费用及合同的管理与控制有很强大的功能

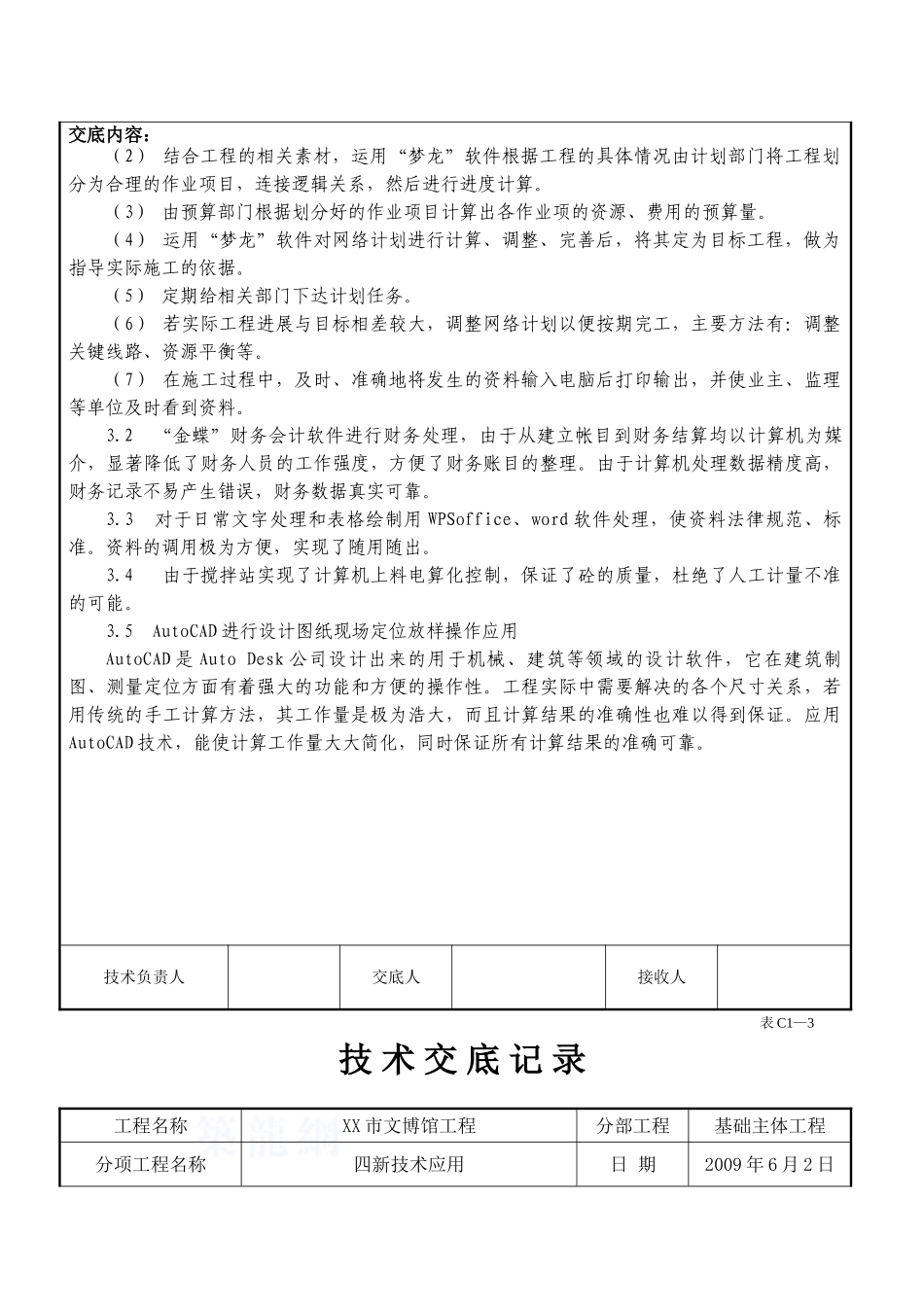

技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础主体工程分项工程名称四新技术应用建筑企业管理信息化技术日 期2009 年 6 月 2 日交底内容: (2) 结合工程的相关素材,运用“梦龙”软件根据工程的具体情况由计划部门将工程划分为合理的作业项目,连接逻辑关系,然后进行进度计算
(3) 由预算部门根据划分好的作业项目计算
