方案交底记录表C1—09资料号B SXM—FA JD-00 5工程名称云南省 2 01 3—2 017 年棚户区改造项目(一期)—保山市青华湖片区廖官 8 标交底日期2025 年 9月 3 日施工单位云南建投第三建设有限公司分项工程名称防水卷材成品保护措施审核人交底人邹体奎(1)对进入现场工人做好技术交底,要求进行钢筋绑扎时,要轻拿轻放,不得抽烟,禁止穿带钉鞋,减少在钢筋绑扎过程中对防水卷材得破坏
(2)增派现场管理人员,做到筏板钢筋绑扎全过程监管
(3)底板钢筋绑扎前根据相关方案做好防水卷材成品保护措施,仔细检查
保护措施不到位,禁止钢筋绑扎作业
(4)现场材料(包括架管、木板、钢筋)禁止随意堆放,现场管理人员进行现场协调,需要堆于现场得材料,要铺垫木方并码放整齐
现场各工种操作人员所用带有尖锐性、破坏性得工具需集中摆放,如木匠所用铁丝、铁钉等,避开对卷材层造成破损
(5)采纳预制混凝土垫条,在底板防水卷材上每间隔 2m 贯穿铺设,同时在承台、集水坑、电梯井下脚与斜上口位置垫设,起到防水卷材保护层得作用,同时避开钢筋绑扎过程中与上料钢筋直接摆放在防水卷材层上导致防水层破坏
混凝土垫条制作尺寸为 5 0 mm X 50mm X 2000mm,内部设 Φ6 钢筋贯穿,配合比为水泥:水:砂:碎石 = 310:1 60:6 4 3:1247 = 1:0、52:2、0 7:4、0 2; 试拌材料用量为 :水泥:水:砂:碎石 = 7、5:3、90:15、5 3:3 0、15kg

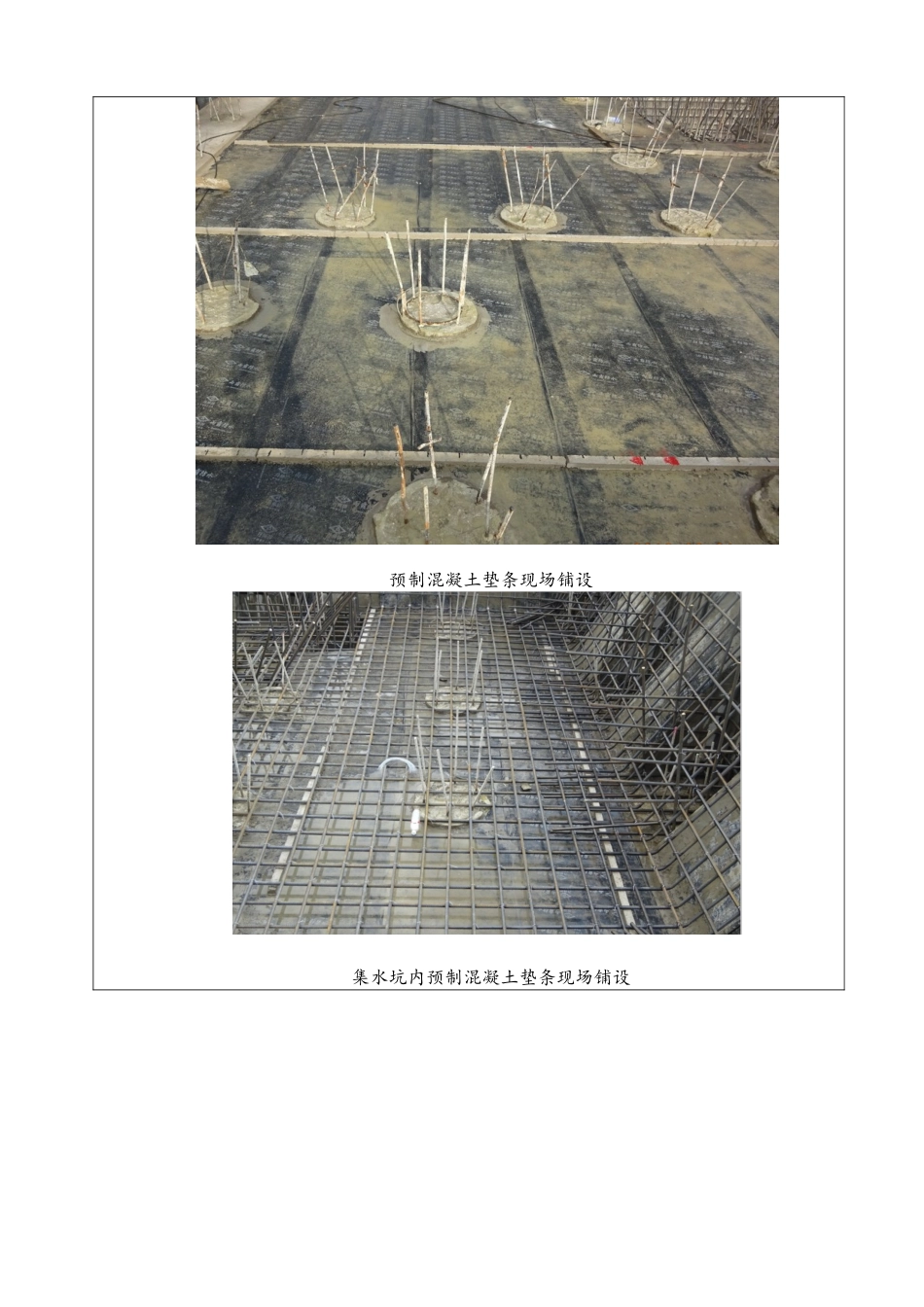

预制混凝土垫条预制混凝土垫条现场铺设集水坑内预制混凝土垫条现场铺设电梯井内预制混凝土垫条现场铺设(6)底板钢筋马凳两个下脚采纳预制 5 0 mm X 50mmX100 m m 混凝土垫块进行铺设,防止钢筋马凳部位集中受力导致下部钢筋网片下挠而对防水卷材造成破坏

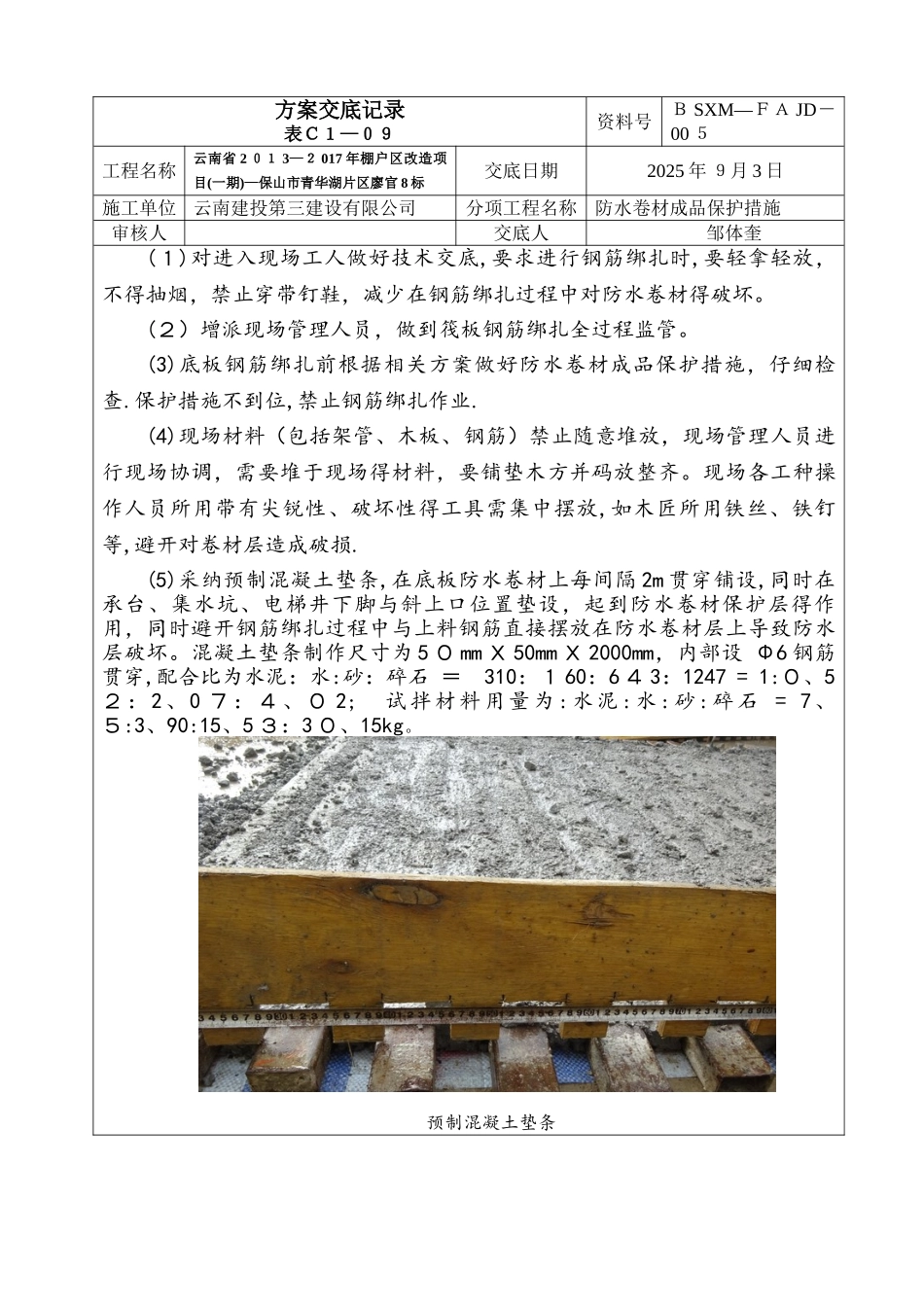

(7)防水卷材层上禁止气割,所有气割作业必须在防
