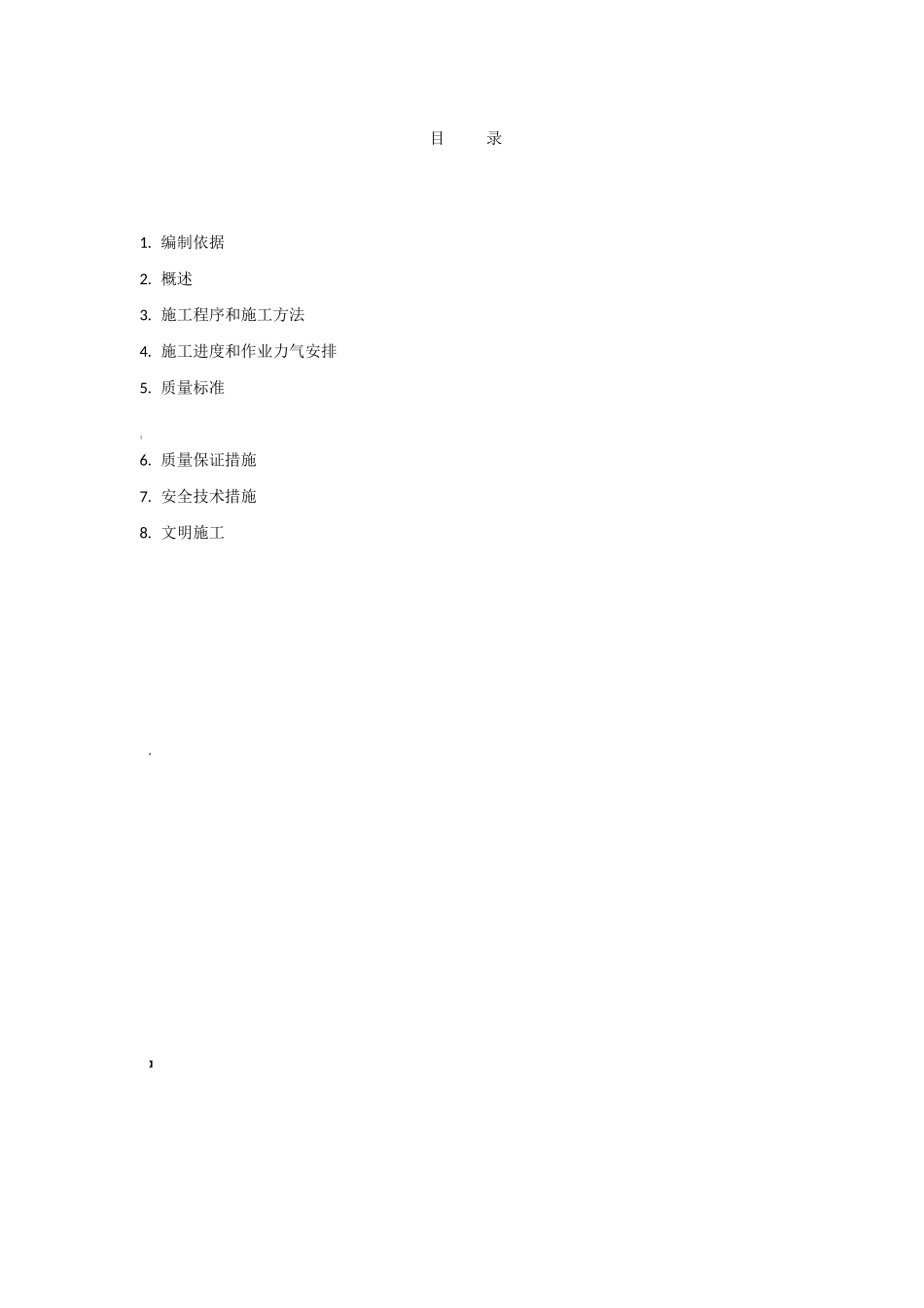

目录1. 编制依据2. 概述3. 施工程序和施工方法4. 施工进度和作业力气安排5. 质量标准;6. 质量保证措施7. 安全技术措施8. 文明施工,】设备运输现场设施设置现场设备检查,外观检查附件检查现场本体吊装变比施工预备核对资料根底复验1编制依据图纸 SD-700-E70-04110,SD-700-E70-04310。GB 148-90《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准》GB 50303-2025 《建筑电气安装工程质量检验评定标准》《十三冶企业标准 变压器安装作业指导书》2`工程概况3张家港浦项不锈钢连铸工程变压器安装在连铸电气室和修磨电气室。共 5 台变压器,其中 3 台 2500KVA,2 台 1000KVA。合同号设备编号TR61位置连铸变压器室重量〔t〕类型容量1MVA〔^用途电磁搅拌4.8.1.TR62连铸变压器室S9-2500/6/1MVA#连铸动力4.8.1.TR63连铸变压器室S9-2500/6/1MVA&连铸动力4.8.1.TR64连铸变压器室S9-1000/6/1MVA<连铸照明4.8.1.TR71研磨变压器室S9-2500/6/1MVA.研磨动力、照明3 施工工序和施工方法施工工序;附件清洗、安装就位找正油检查、注油变压器试验预备受电&〔图 3 -1 施工工序流程图`施工方法施工预备技术预备施工技术人员和施工人员要仔细生疏图纸和技术资料,明确施工工艺,必需进展图纸 的自审、会审。编制施工方案及安全技术措施,使每位施工人员做到心中有数。每位施工人员都要持证上岗。设备及材料要求1)变压器必需有出厂合格证,安装期限不应超过厂家规定的期限,制造厂家供给齐全的 变压器使用说明书和设备出厂检验报告。)2)变压器铭牌数据应符合设计图纸要求,变压器外观无缺损、附件齐全。3)变压器油必需有合格证,且应经过理化试验和电气性能检验符合规定。4)施工材料包括周转材料〔道木、木跳板、钢管架、路基箱、油桶等〕、关怀材料〔变压器油、电焊条、油漆、滤油纸、吸湿剂、氧气、乙炔等〕、消耗材料〔白布、甲级破布、酒精、油杯、毛刷、盆、桶等〕主要机具1)起重设备:50 吨汽车吊、起重用手拉葫芦2)工具、设备:水电焊工具、切割机、千斤顶、磨光机、真空过滤、注油机、钢丝绳、卡环3)仪器、仪表:兆欧表、水平尺、钢卷尺、万用表4)吊装钢丝绳的计算:d×d×9=2025×cosα~d=17.7mm所以选择钢丝绳直径 20mm3.2.1.4 作业条件的预备1)施工图纸及产品技术文件齐全。2)屋顶、楼板施工完毕,不得渗漏;室内地面基层施工完毕;预埋件及预留孔符合要求, 预埋件结实;办理工序交接手续;临时施工...
